东辽县农村土地整治重大工程基本农田整理项目01、02标段二次施工组织设计



《东辽县农村土地整治重大工程基本农田整理项目01、02标段二次施工组织设计》由会员分享,可在线阅读,更多相关《东辽县农村土地整治重大工程基本农田整理项目01、02标段二次施工组织设计(233页珍藏版)》请在文档大全上搜索。
1、Good is good, but better carries it.精益求精,善益求善。东辽县农村土地整治重大工程基本农田整理项目01、02标段二次施工组织设计第一章工程基本概况第一章工程基本概况第一节施工组织设计编制依据一、东辽县农村土地整治重大工程基本农田整理项目01、02标段二次施工招标(一标段)招标文件、图纸等。二、业主对建设项目的工期、进度要求和投资安排。三、现行建筑设计规范、施工规范、施工技术规程和规则、质量评定标准与验收办法以及涉及的有关其他行业的规范及标准。四、施工现场调查资料及施工所在地的外部环境条件。五、吉林省、辽源市及东辽县及其所属有关部门在施工安全、工地治安、人员健
2、康、环境保护及土地租用等方面的具体规定与技术标准。六、本单位建设同类及类似工程的新技术、新工艺及施工经验、科技成果。七、施工项目相关的预算定额、劳动定额及机械台班定额等。八、拟上场施工队伍的编制、技术水平、专业化程度、机械车辆配备、综合生产能力。第二节施工组织设计编制原则一、严格执行基本建设程序和施工程序,全面规划,保证重点,优先安排控制工期的关键工程和重、难点工程;安排好工程的平行或交叉作业,确定最优施工方案,保证工期,降低成本。二、贯彻施工技术规范、操作规程、施工质量验收标准,采用合理的技术措施,确保工程质量。贯彻“质量第一”的原则,以高标准、高起点为要求,以实现工程质量“零缺陷”。三、根
3、据招标文件的要求及工程实际情况,我单位组建精干、高效的项目组织机构,用项目法施工的管理模式,调遣水利专业队伍,投入先进的机械设备,进行科学组织管理,合理安排各分部、单元工程施工顺序,保证工期和质量。四、积极采用先进的施工方法和施工工艺,充分发挥机械设备的能力和提高专业化施工水平。积极而谨慎地采用新技术、新结构、新材料、新设备。五、满足环境保护要求;以节约土地、保护环境为原则布置施工总平面。六、充分考虑季节、气候的影响,制定季节性施工措施,尽量做到全年均衡施工。贯彻“以施工装备保施工工艺,以施工工艺保施工质量”的原则,根据工程内容和特点,系统选配先进、适用和配套的施工装备,以保障施工质量和实现快

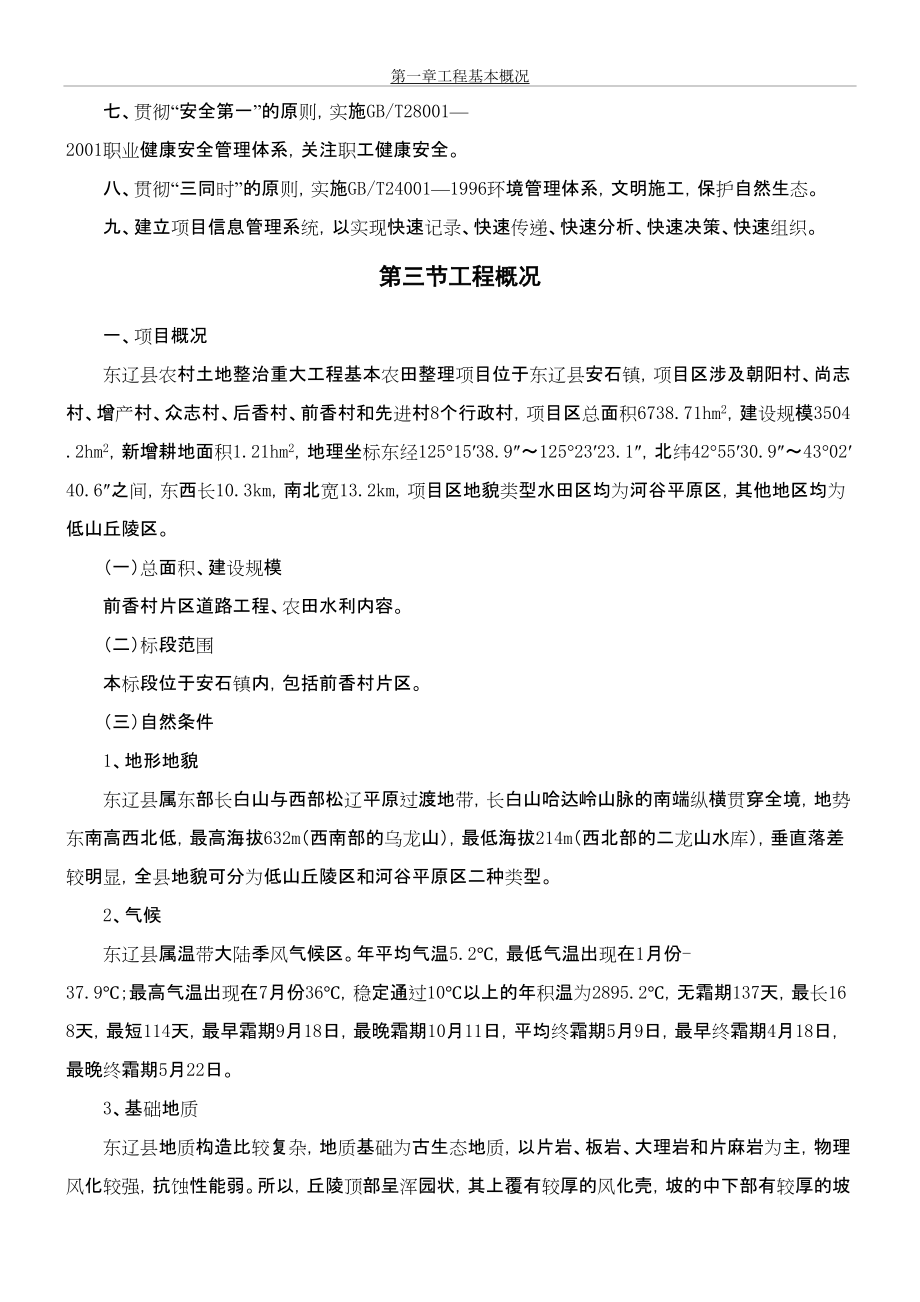

4、速施工。七、贯彻“安全第一”的原则,实施GB/T280012001职业健康安全管理体系,关注职工健康安全。八、贯彻“三同时”的原则,实施GB/T240011996环境管理体系,文明施工,保护自然生态。九、建立项目信息管理系统,以实现快速记录、快速传递、快速分析、快速决策、快速组织。第三节工程概况一、项目概况东辽县农村土地整治重大工程基本农田整理项目位于东辽县安石镇,项目区涉及朝阳村、尚志村、增产村、众志村、后香村、前香村和先进村8个行政村,项目区总面积6738.71hm2,建设规模3504.2hm2,新增耕地面积1.21hm2,地理坐标东经125°1538.9125°232
5、3.1,北纬42°5530.943°0240.6之间,东西长10.3km,南北宽13.2km,项目区地貌类型水田区均为河谷平原区,其他地区均为低山丘陵区。(一)总面积、建设规模前香村片区道路工程、农田水利内容。(二)标段范围本标段位于安石镇内,包括前香村片区。(三)自然条件1、地形地貌东辽县属东部长白山与西部松辽平原过渡地带,长白山哈达岭山脉的南端纵横贯穿全境,地势东南高西北低,最高海拔632m(西南部的乌龙山),最低海拔214m(西北部的二龙山水库),垂直落差较明显,全县地貌可分为低山丘陵区和河谷平原区二种类型。2、气候东辽县属温带大陆季风气候区。年平均气温5.2,最低气
6、温出现在1月份-37.9;最高气温出现在7月份36,稳定通过10以上的年积温为2895.2,无霜期137天,最长168天,最短114天,最早霜期9月18日,最晚霜期10月11日,平均终霜期5月9日,最早终霜期4月18日,最晚终霜期5月22日。3、基础地质东辽县地质构造比较复杂,地质基础为古生态地质,以片岩、板岩、大理岩和片麻岩为主,物理风化较强,抗蚀性能弱。所以,丘陵顶部呈浑园状,其上覆有较厚的风化壳,坡的中下部有较厚的坡积物,岩石松散,但坡度较大的地方基岩裸露,所以,降水着陆后,流速快,地表径流汇集河川,易泛滥成灾。4、土壤东辽县境域内共有10个土类,22个亚类,36个土属,99个土种。由于
7、本县地处低山丘陵区,东辽河水系呈树状穿插切割,地形明显地支配着小气候和植被类型。因此,土壤垂直分布十分明显,低山上多分布着暗棕壤。山麓台地、河谷台地、鸡爪埠地、低丘上部多分布着白浆土,沿河分布着冲击土。山川、岗川和平川之间分布着草甸土。二、工程总体布局(一)田块规划因本项目工程内容多为整修和配套工程建设,布局沿用原有模式不做较大改动。(二)灌排规划因为当地土壤质地疏松,且山间泄水瞬间流量流速都较大,故需要将部分排水沟护坡处理,防止冲刷和淤堵。尤其是几处山间峡谷下游,河道宽阔,经常被山洪冲刷堤岸,需要对两侧土质河堤进行护砌,以保护相邻村庄安全,并保证耕地不受洪水侵蚀。(三)灌排沟渠布置因本项目工
8、程内容多为整修和配套工程建设,因此多根据项目区的灌排沟渠的实际情况设计,除了别水田区土地平整区域做具体灌排沟渠布置外,不对项目区做整体灌排沟渠布置。(四)水工建筑物布置结合项目区规划布置和工程实际需要,项目区内道路与排水沟交叉的地方,采用农桥或涵管桥等建筑物过水。三、工程内容本工程主要内容有:农田水利和道路工程。农田水利包括农桥、涵管桥、挡土墙等;道路工程包括田间路和生产路。第四节工期要求本工程招标文件要求的工期为:计划开工日期2012年8月10日,计划完工日期2012年11月30日。第五节合同项目及主要工程量一、工程项目:东辽县农村土地整治重大工程基本农田整理项目01、02标段二次施工招标(
9、一标段)。二、合同项目及主要工程量编号工程类型单位工程量1土地平整工程2农田水利工程2.1灌排工程2.2建筑物工程2.2.1农桥工程序号名称所在路所在沟桥跨(m)1桥-01田间路-9原有排水沟2*62桥-02田间路-8原有排水沟43桥-03田间路-4附近原有排水沟64桥-04田间路-3附近原有排水沟42.2.2涵管桥序号涵名称所在路所属沟渠涵管直径1涵洞-1原有土路原有沟0.62涵洞-2原有土路原有沟13涵洞-3原有土路原有沟0.64涵洞-4原有土路原有沟2*15涵洞-5原有土路原有沟0.66涵洞-6原有土路原有沟0.67涵洞-7田间路原有沟0.68涵洞-8原有土路原有沟0.69涵洞-9田间路
10、原有沟110涵洞-10田间路原有沟0.611涵洞-11田间路原有沟0.612涵洞-12田间路原有沟0.613涵洞-13原有土路原有沟114涵洞-14原有土路原有沟0.615涵洞-15原有土路原有沟0.616涵洞-16原有土路原有沟0.617涵洞-17田间路原有沟0.618涵洞-18田间路原有沟0.619涵洞-19田间路原有沟0.620涵洞-20田间路原有沟0.621涵洞-21田间路原有沟0.622涵洞-22田间路原有沟0.623涵洞-23原有土路原有沟0.624涵洞-24原有土路原有沟125涵洞-25原有土路原有沟0.826涵洞-26田间路原有沟0.827涵洞-27田间路原有沟0.628涵洞-
11、28田间路原有沟0.629涵洞-29田间路原有沟0.630涵洞-30田间路原有沟0.631涵洞-31田间路原有沟0.632涵洞-32原有土路原有沟0.633涵洞-33原有土路原有沟0.634涵洞-34原有土路原有沟0.635涵洞-35原有土路原有沟0.636涵洞-36原有土路原有沟0.637涵洞-37原有土路原有沟0.638涵洞-38原有土路原有沟0.639涵洞-39田间路原有沟0.640涵洞-40田间路原有沟141涵洞-41田间路原有沟142涵洞-42田间路原有沟0.643涵洞-43田间路原有沟144涵洞-44田间路原有沟145涵洞-45田间路原有沟0.646涵洞-46田间路原有沟0.647
