工程年度施工计划



《工程年度施工计划》由会员分享,可在线阅读,更多相关《工程年度施工计划(39页珍藏版)》请在文档大全上搜索。
1、目目 录录第一章第一章 工程概况工程概况.- 1 -第二章第二章 编制说明编制说明 .- 3 -第三章第三章 2013 年度工程量完成情况年度工程量完成情况.- 4 -第四章第四章 2014 年度施工进度计划及资源配置年度施工进度计划及资源配置.- 5 -第五章第五章 材料、设备、劳动力的进场与调配材料、设备、劳动力的进场与调配 .- 12 -第六章第六章 质量保证体系及保证措施质量保证体系及保证措施.- 18 -第七章第七章 工期保证体系及保证措施工期保证体系及保证措施.- 24 -第八章第八章 特殊季节施工安排及工期保证措施特殊季节施工安排及工期保证措施.- 27 -第九章第九章 安全、环

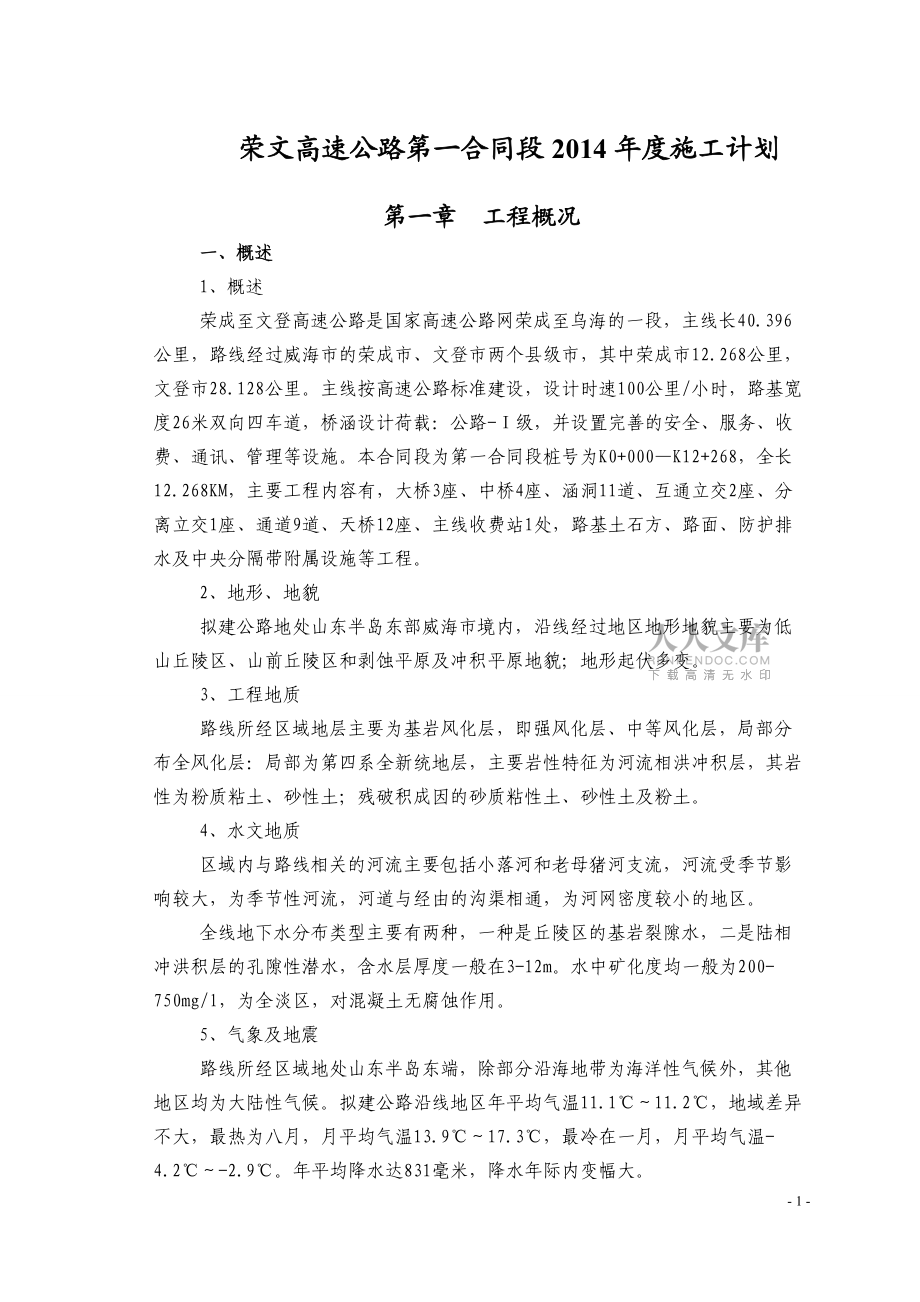

2、保管理体系及保证措施安全、环保管理体系及保证措施.- 31 - 1 -荣文高速公路第一合同段荣文高速公路第一合同段 2014 年度施工计划年度施工计划第一章第一章 工程概况工程概况一、概述一、概述1、概述荣成至文登高速公路是国家高速公路网荣成至乌海的一段,主线长40.396公里,路线经过威海市的荣成市、文登市两个县级市,其中荣成市12.268公里,文登市28.128公里。主线按高速公路标准建设,设计时速100公里/小时,路基宽度26米双向四车道,桥涵设计荷载:公路-级,并设置完善的安全、服务、收费、通讯、管理等设施。本合同段为第一合同段桩号为K0+000K12+268,全长12.268KM,主
3、要工程内容有,大桥3座、中桥4座、涵洞11道、互通立交2座、分离立交1座、通道9道、天桥12座、主线收费站1处,路基土石方、路面、防护排水及中央分隔带附属设施等工程。2、地形、地貌拟建公路地处山东半岛东部威海市境内,沿线经过地区地形地貌主要为低山丘陵区、山前丘陵区和剥蚀平原及冲积平原地貌;地形起伏多变。3、工程地质路线所经区域地层主要为基岩风化层,即强风化层、中等风化层,局部分布全风化层:局部为第四系全新统地层,主要岩性特征为河流相洪冲积层,其岩性为粉质粘土、砂性土;残破积成因的砂质粘性土、砂性土及粉土。4、水文地质区域内与路线相关的河流主要包括小落河和老母猪河支流,河流受季节影响较大,为季节
4、性河流,河道与经由的沟渠相通,为河网密度较小的地区。全线地下水分布类型主要有两种,一种是丘陵区的基岩裂隙水,二是陆相冲洪积层的孔隙性潜水,含水层厚度一般在3-12m。水中矿化度均一般为200-750mg/l,为全淡区,对混凝土无腐蚀作用。5、气象及地震路线所经区域地处山东半岛东端,除部分沿海地带为海洋性气候外,其他地区均为大陆性气候。拟建公路沿线地区年平均气温11.111.2,地域差异不大,最热为八月,月平均气温13.917.3,最冷在一月,月平均气温-4.2-2.9。年平均降水达831毫米,降水年际内变幅大。- 2 -根据中国地震动参数区划图和本项目地质灾害危险性评估报告,拟建公路所经区域地
5、震动的峰值加速度为0.05g,相应的基本地震烈度为6度。二、主要工程数量二、主要工程数量1、路基工程 利用土方: 353909m3 利用石方: 999567m3 借土填方: 238966m3 结构物台背回填: 87800 m3 M7.5浆砌片石排水沟: 33870 m 植物护坡: 343468 预制混凝土块护坡: 3042.7 m3 M7.5级浆砌片石护坡: 16054 m32、路面工程 水泥稳定风化砂(掺碎石)底基层: 367689.5 水泥稳定碎石基层: 692215 级配碎石垫层: 30959.17 沥青稳定大粒径碎石基层: 274350 封层: 346400 粘层: 628550 下面
6、层: 354120 上面层: 354120 水泥混凝土面板: 471883、桥涵工程 大桥: 499.84米/3座 中桥: 294.85米/3座 天桥: 1059.09米/14座 小桥: 41.08米/2座 通道: 247.24米/9道分离立交桥: 152.856米/1座互通立交桥: 258.92米/3座涵洞: 735.38米/36道- 3 -4、安全设施及预埋管线 防撞护栏: 6672.7m硅芯管: 167116.8m 声屏障: 1235m第二章第二章 编制说明编制说明一、编制说明一、编制说明根据合同文件专用条款第10.3款之规定以及2013年度项目现场实际完成情和当地气候环境条件,结合我们
7、在类似工程施工中积累的施工经验、技术总结、施工方法等科技成果及本公司施工力量和机械设备装备情况,认真编写本项目2014年度施工进度计划。二、编制依据二、编制依据1、山东省荣成至文登高速公路路桥工程施工招标文件、技术规范。2、山东省荣成至文登高速公路路桥工程第一合同段合同文件、图纸资料以及施工组织设计。3、国家交通部和山东省现行的有关设计、施工规范、操作规程和工程质量检验评定标准、安全技术规程、高速公路施工标准化技术指南等。4、当地气候、环境条件、人文背景等相关参考资料;5、我单位施工经验能力、人员及机械设备状况等内在条件;6、2013 年度工程进度完成情况三、编制原则三、编制原则1、计划编排中
8、充分考虑技术措施与管理措施的匹配,充分考虑不可预见因素影响的程度,着重做好路面施工的技术研讨。按照合同计划进度管理目标要求,突出各时间段的目标控制重点,做好各工序之间的合理衔接和穿插施工。2、严格执行国家及本技术条款作出规定的技术规范、操作规程和质量检验评定标准。3、严格执行国家及山东省法令、法规、政策、办法和制度。4、严格遵循山东省荣成至文登高速公路路桥工程施工招标文件规定的内容。5、确保按合同文件对施工进度的具体要求:5.1、施工进度计划满足工期要求,并充分考虑气候、环境对施工的影响。- 4 -5.2、施工方案优化,工艺先进合理,措施切实可行,保工期、保质量、保安全、提高环保意识。5.3、
9、项目机构、施工队伍、专业技术管理人员数量和资历、施工机械设备和试验检测仪器满足合同文件要求。5.4、劳动力安排和主要材料供应计划满足施工工艺和进度要求。5.5、坚持对业主负责、对用户负责、对自己负责的原则,组织精干、高效的指挥机构,选派具有丰富专业施工经验的技术人员和管理人员参加施工。建立严密的组织机构,加强现场组织指导,规范管理,标准化作业,严把工程质量,齐心协力、全力以赴建好本工程项目。第三章第三章2013年度工程量完成情况年度工程量完成情况2013年度我合同累计完成产值2252.98万元,占有效合同价33060.86万元的6.81,占本年计划3262.54万元的69.06。其中:100章
10、总则完成479.45万元;200章路基工程完成1467.05万元;400章桥涵工程完成685.71万元。具体如下:1、100章总则完成产值479.45万元,占本章总价960.88万元的49.90。2、200章路基工程累计完成产值1467.05万元,占本章总价8439.28万元的17.38。(1)清表工程完成960K产值220.82万元;(2)强夯完成9045.6,产值18.40万元;(3)路基填筑完成414.15Km,完成产值1222.99万元;(4)软基换填完成1440m,完成产值4.84万元;3、桥涵工程累计完成685.71万元,占本章总价11542.47万元的5.94。(1)钻孔灌注桩完
11、成40根,完成产值232.87万元;(2)桥梁砌石完成1284m3,完成产值38.93万元;(3)混凝土基础17个,完成产值170.79万元;(4)涵洞完成144.62m,完成产值224.96万元;(5)预制梁板完成8片10m预制板的预制,完成产值18.16万元。第四章第四章2014年度施工进度计划及资源配置年度施工进度计划及资源配置- 5 -一、一、20142014 年度施工进度计划年度施工进度计划本工程按项目法组织施工,按网络计划进行动态管理,按标准质量体系严格控制施工过程,确保各工序质量达到优良标准。合理配备资源,科学组织施工,充分预见不利因素。1、2014年主要计划完成节点安排(1)路
