「精益」再求「精」,不裂就好了!
最近,位于地铁5号线五常站的万科天空之城一期正在迎来交付前的业主开放日。
而同在5号线沿线,又同样是万科联手杭州地铁打造的第二座天空之城——彩虹天空之城,现阶段的情况又是如何呢?

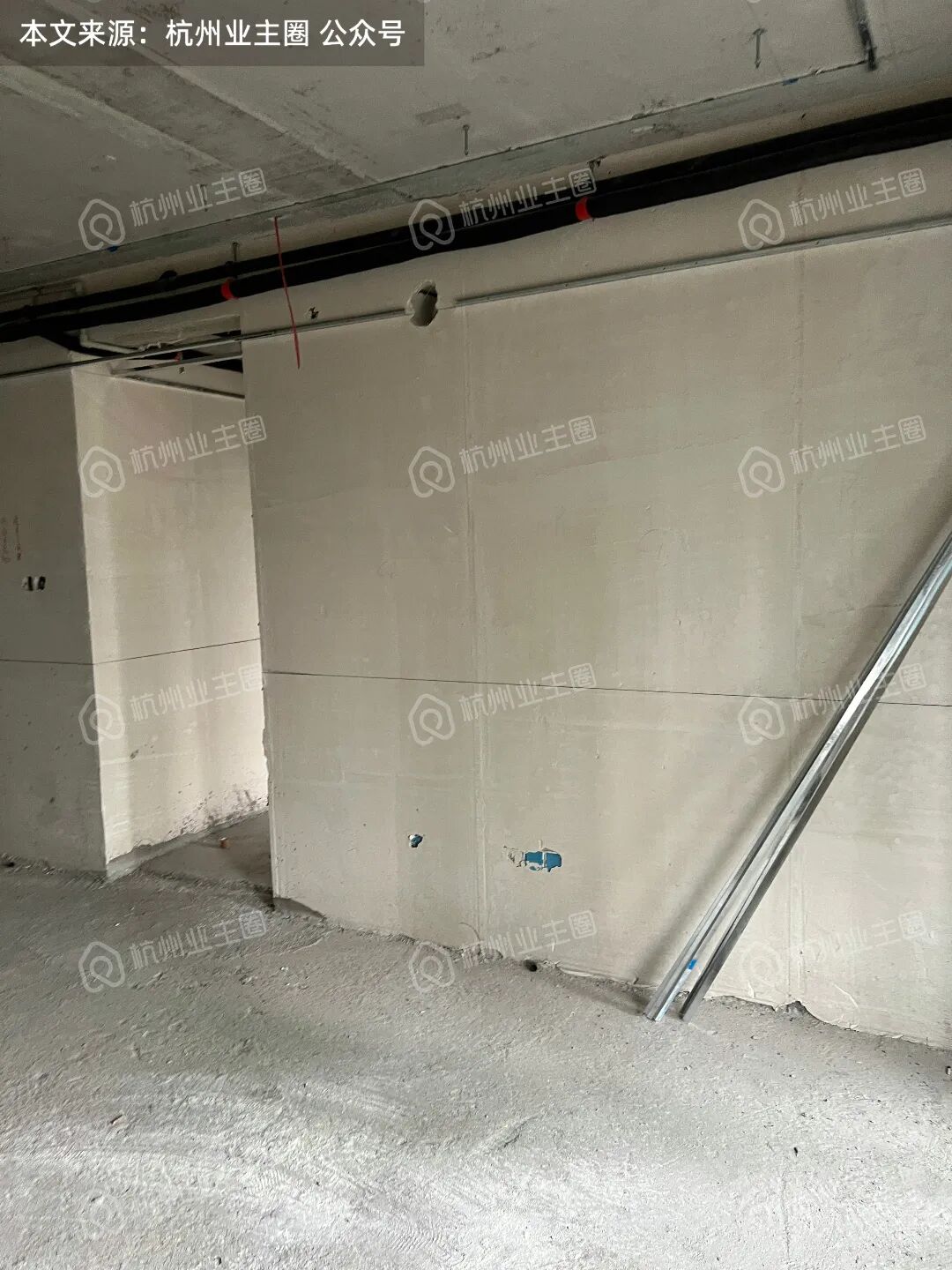

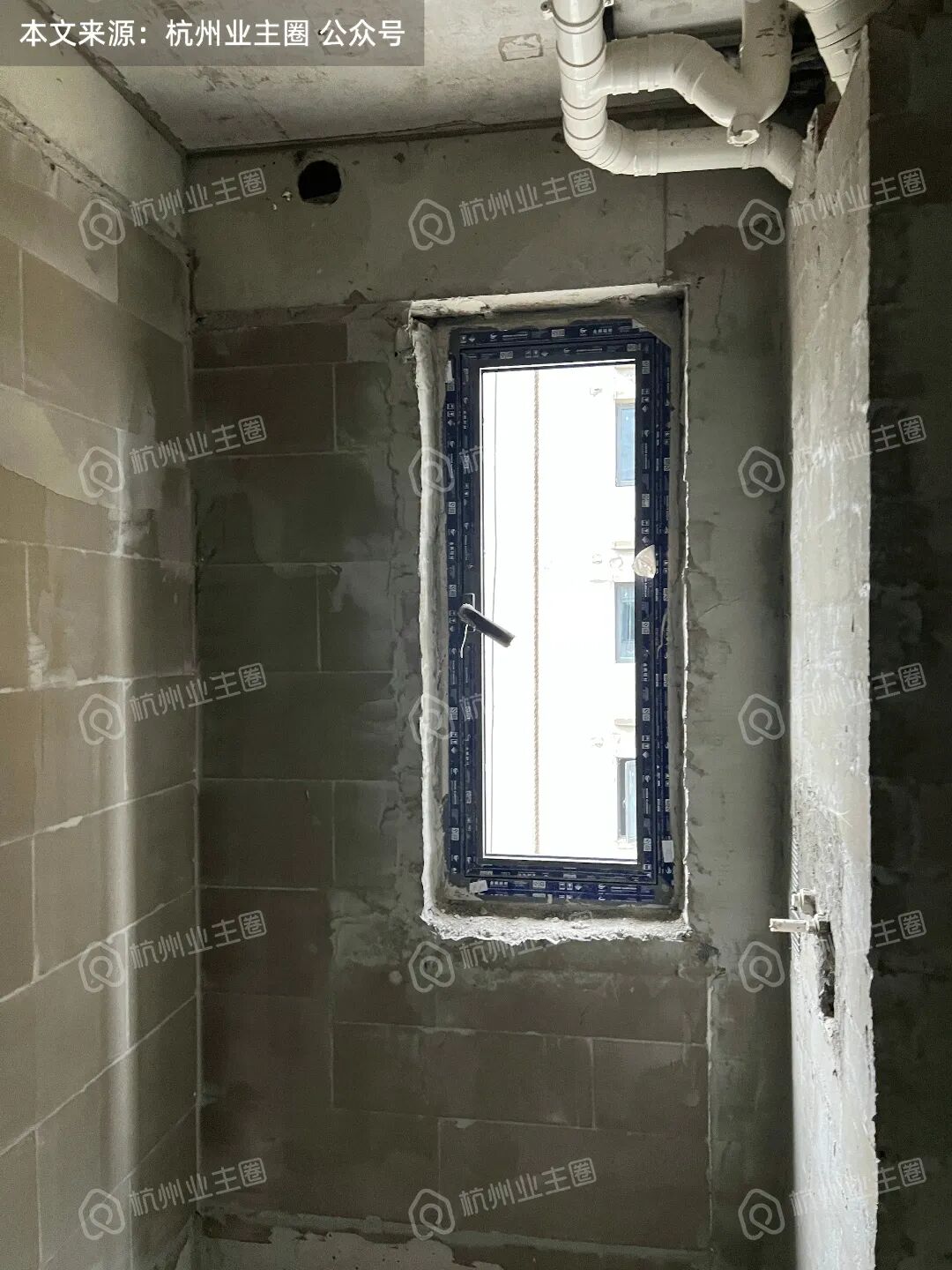

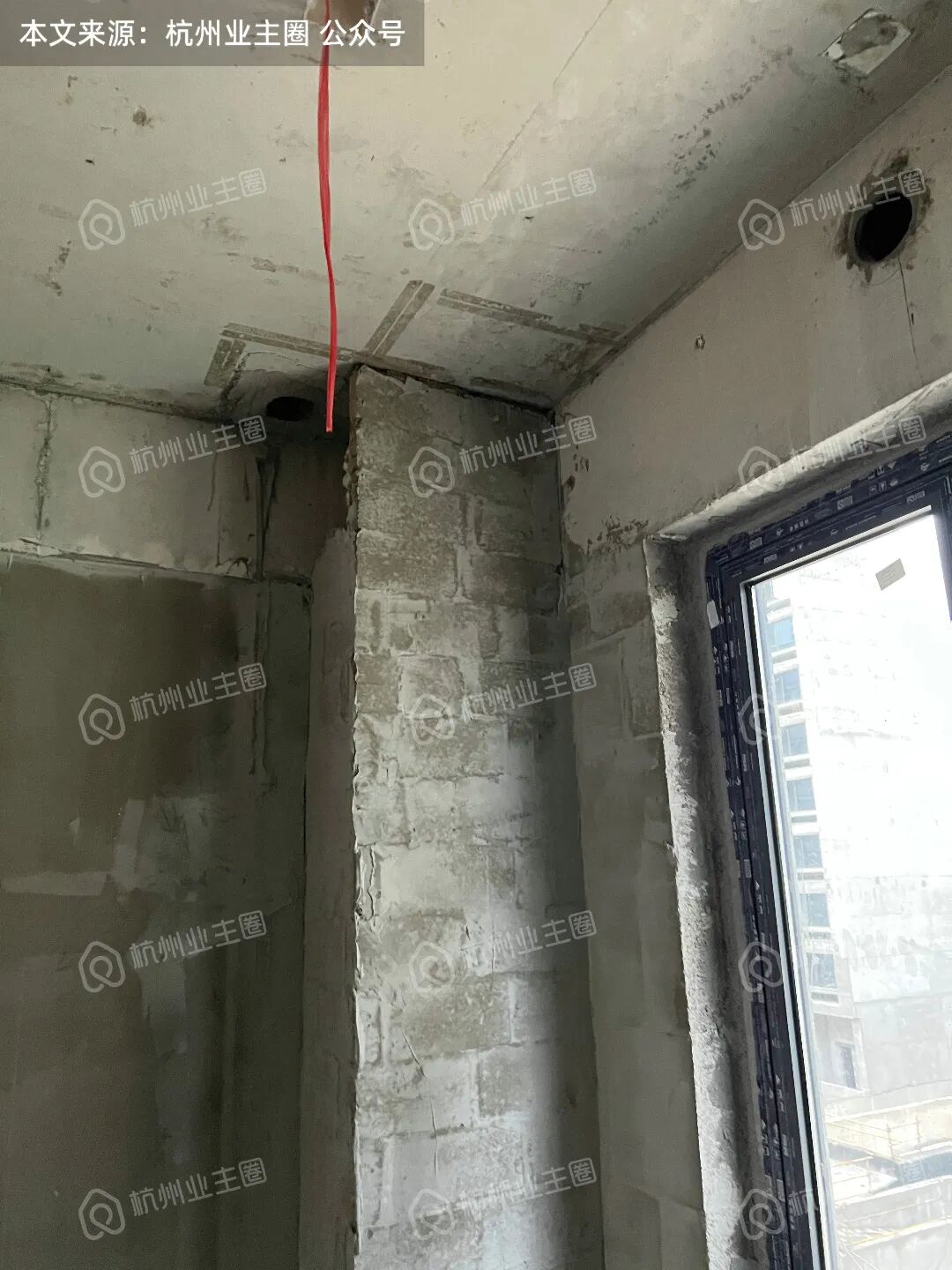

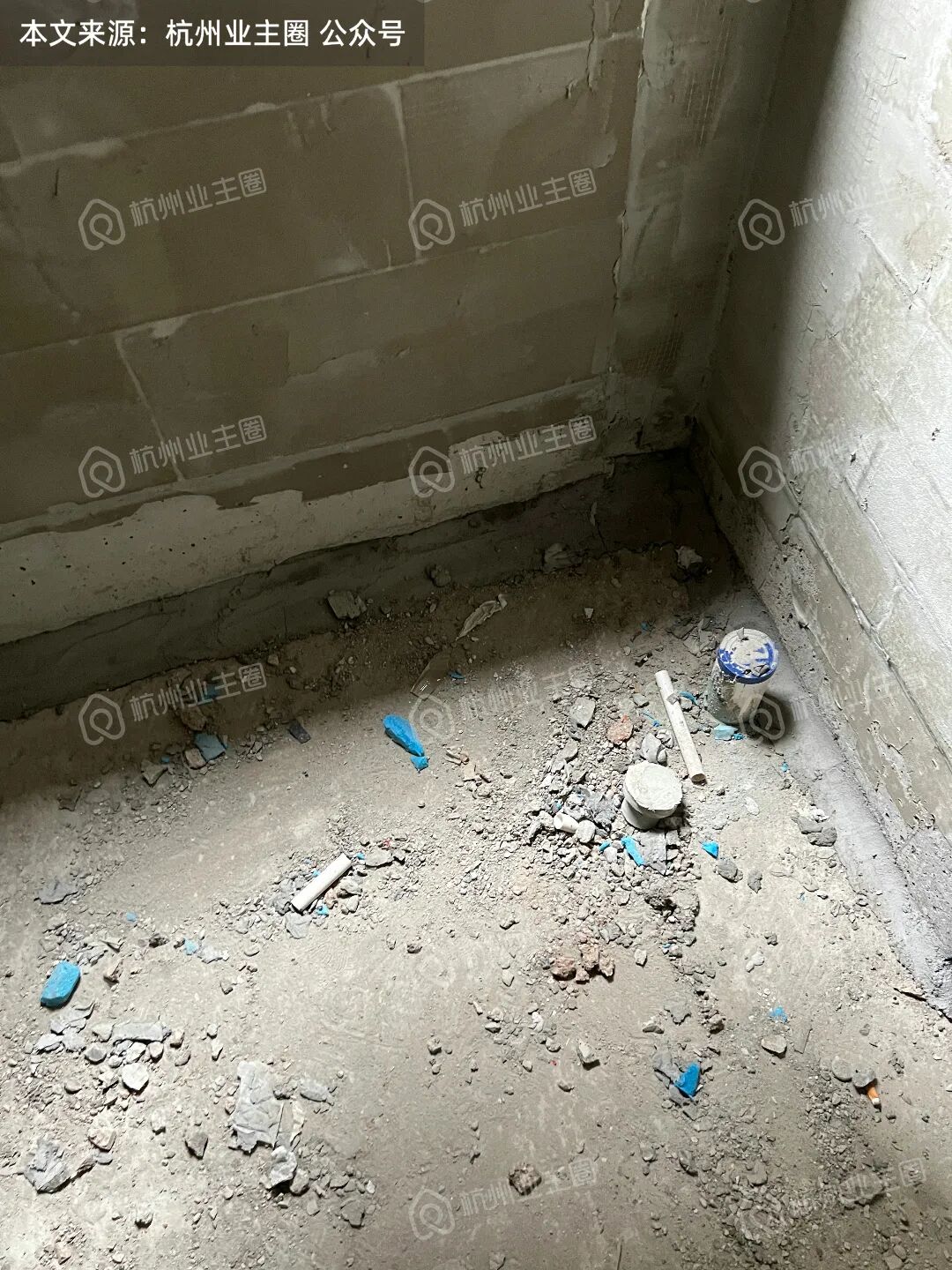

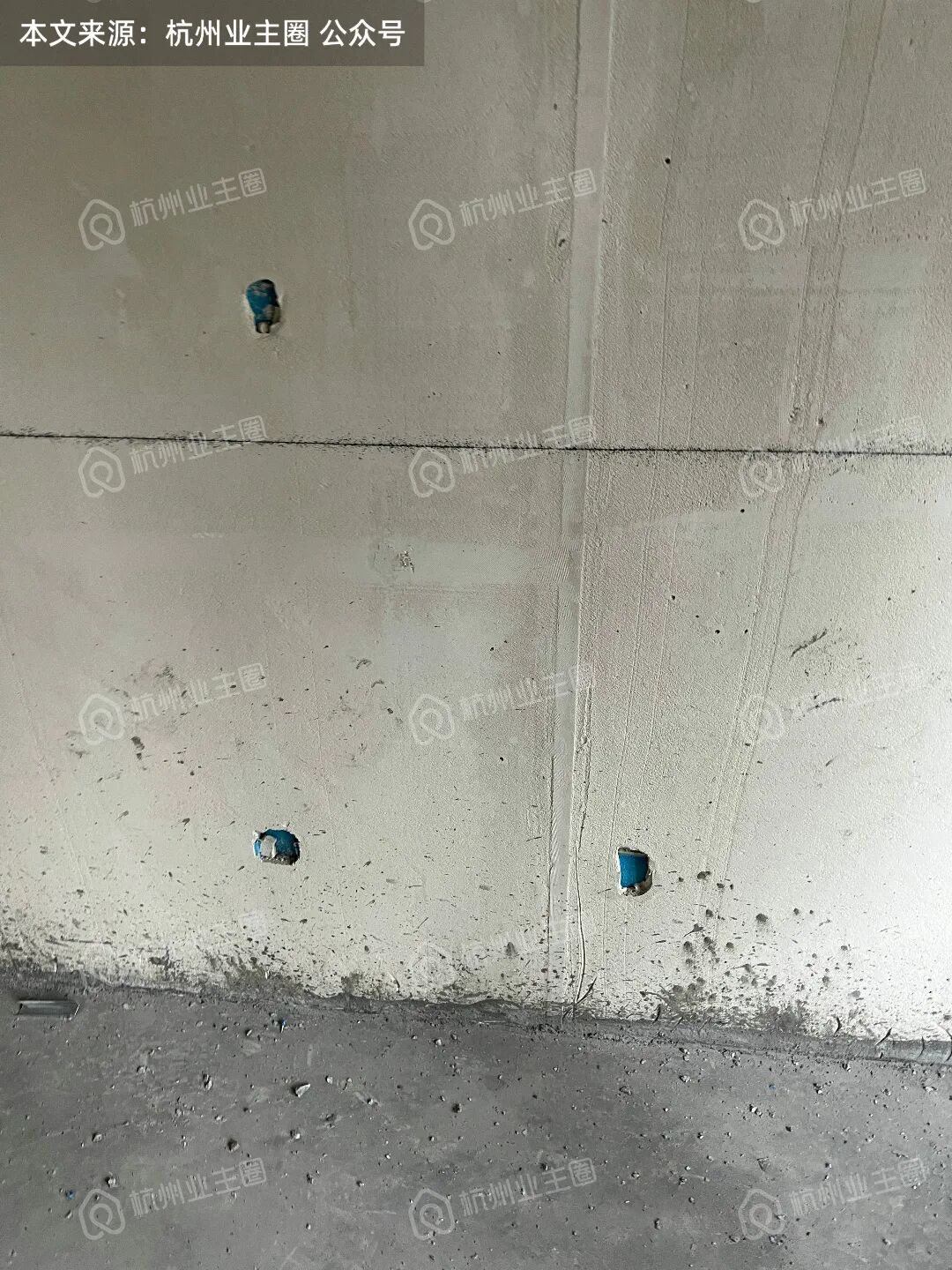

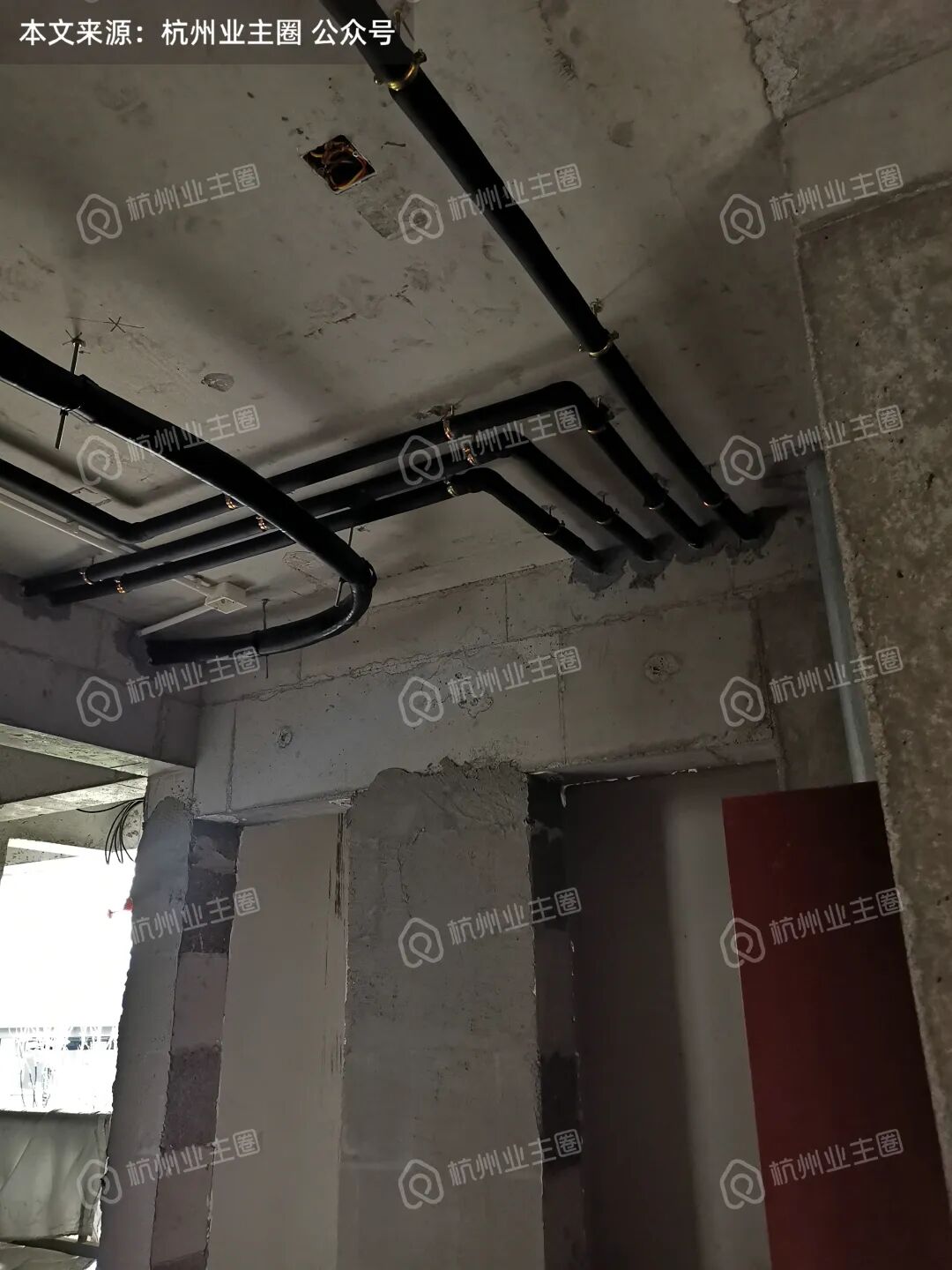

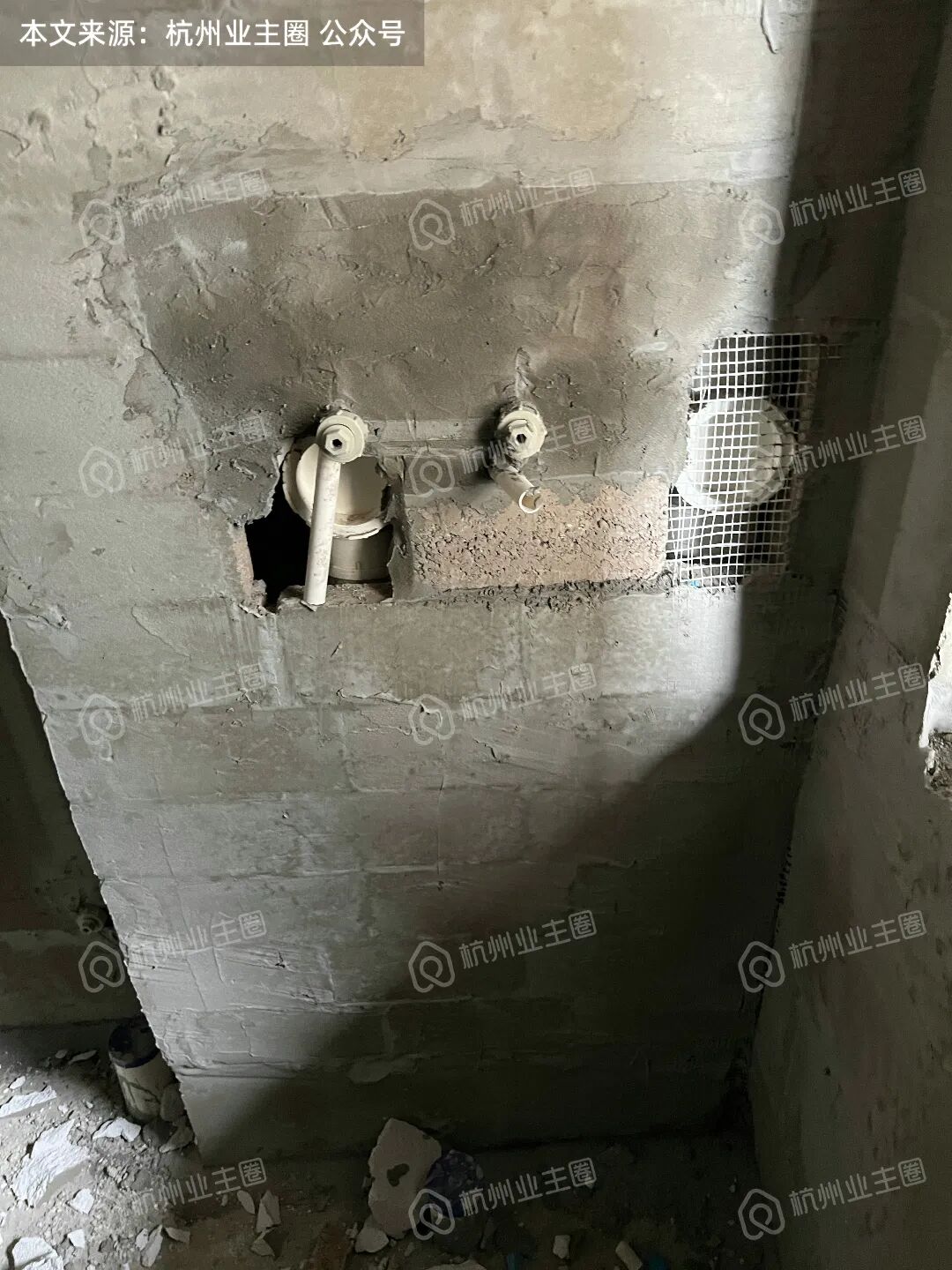

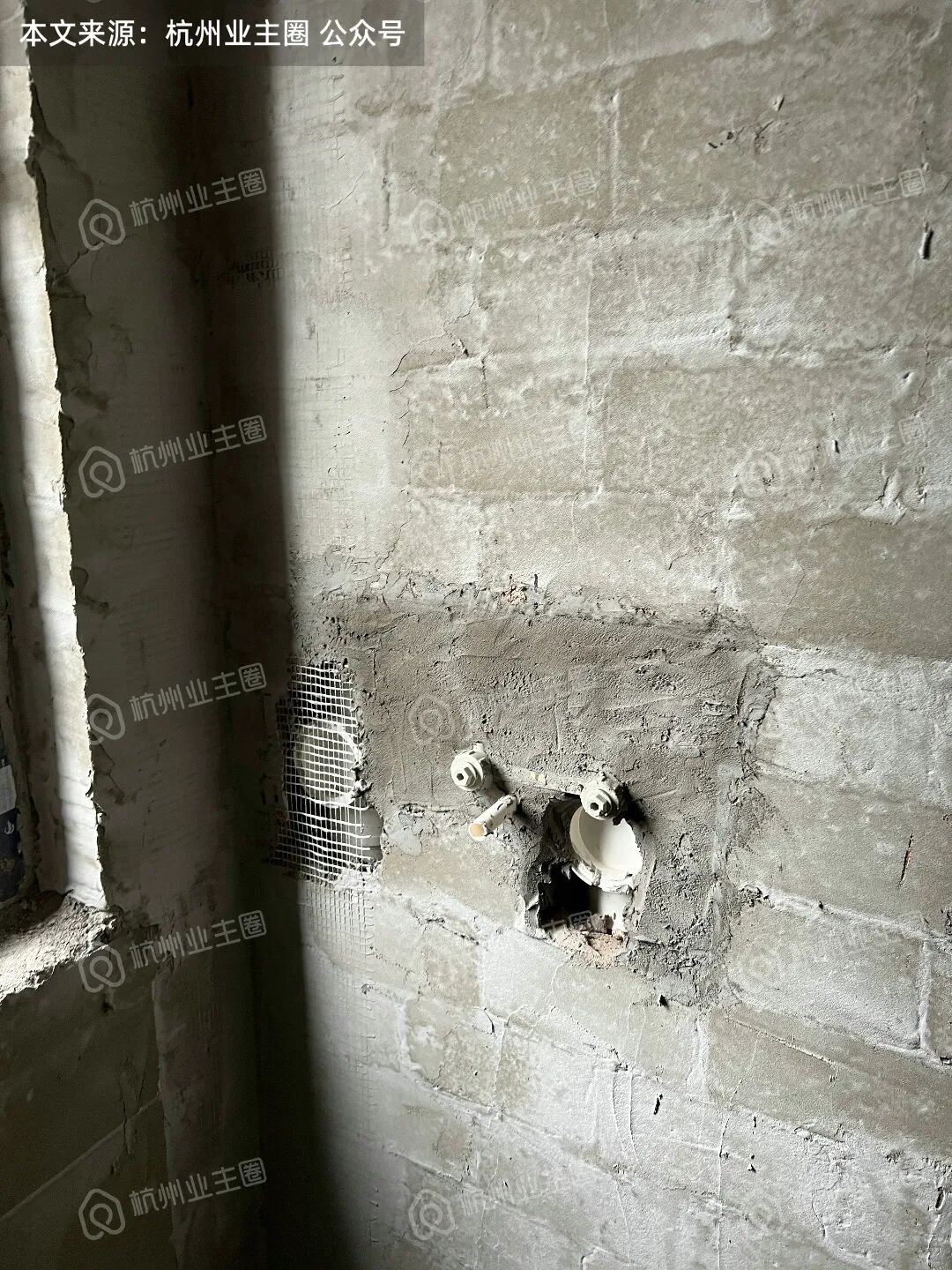

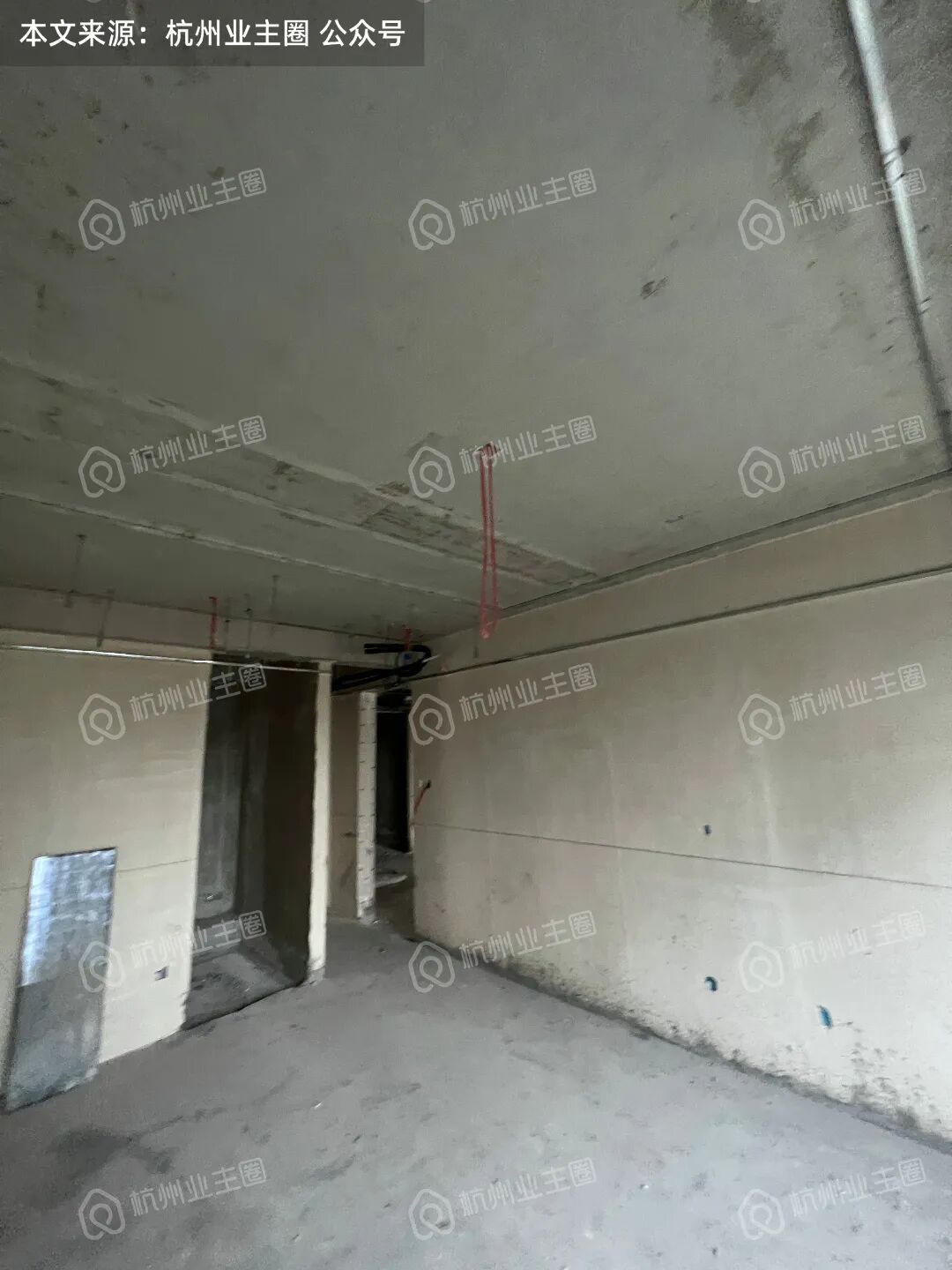

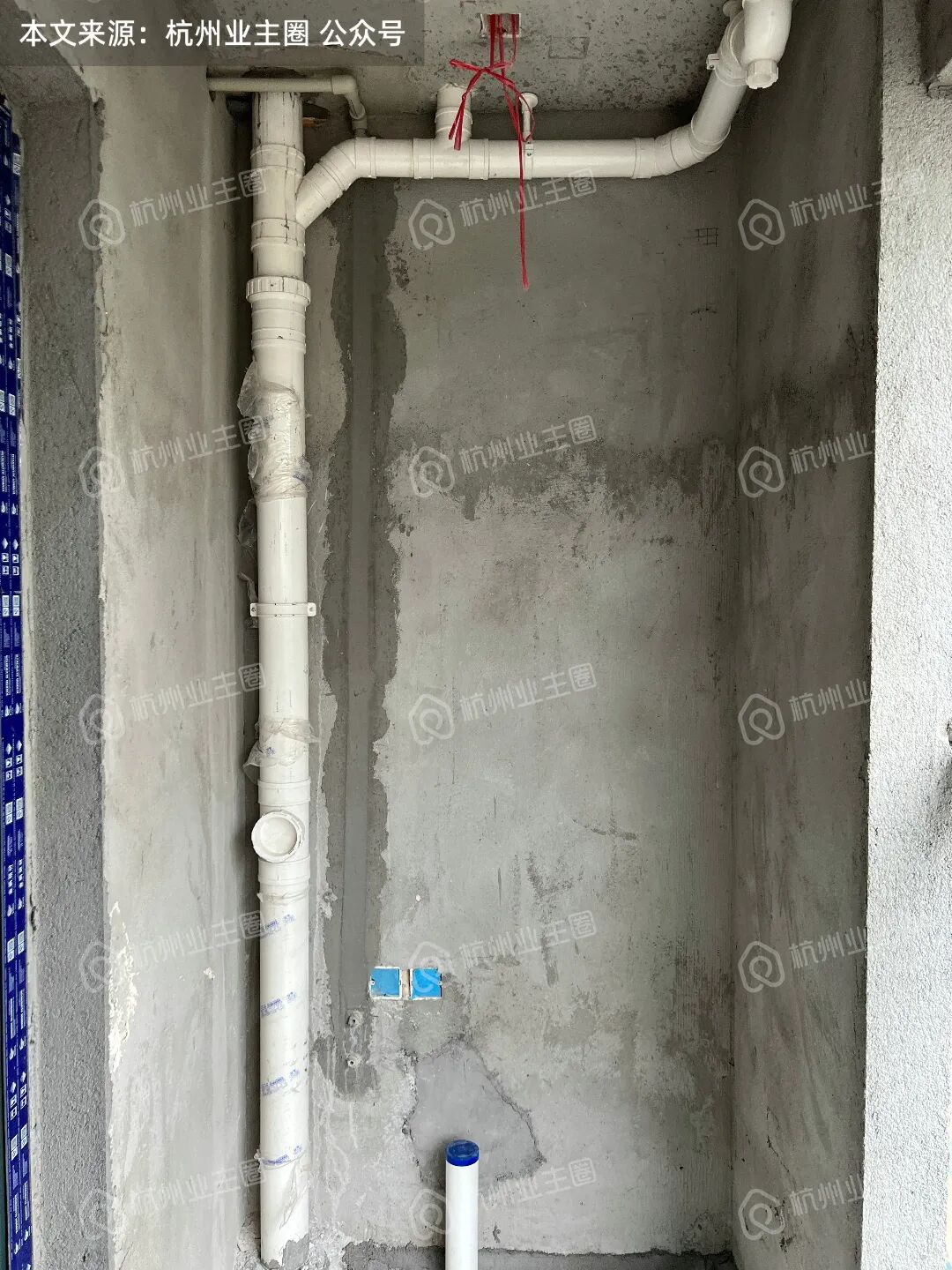

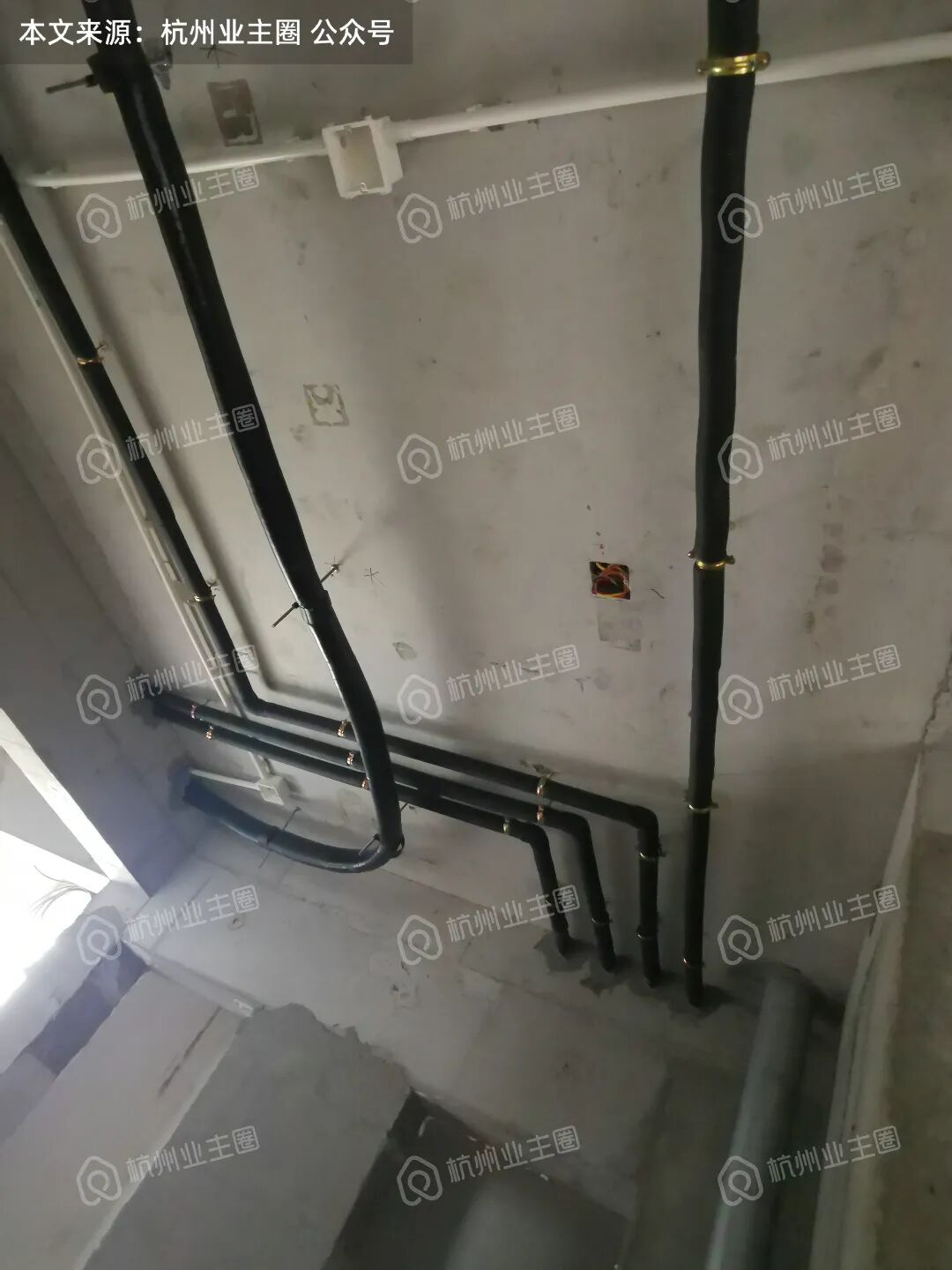

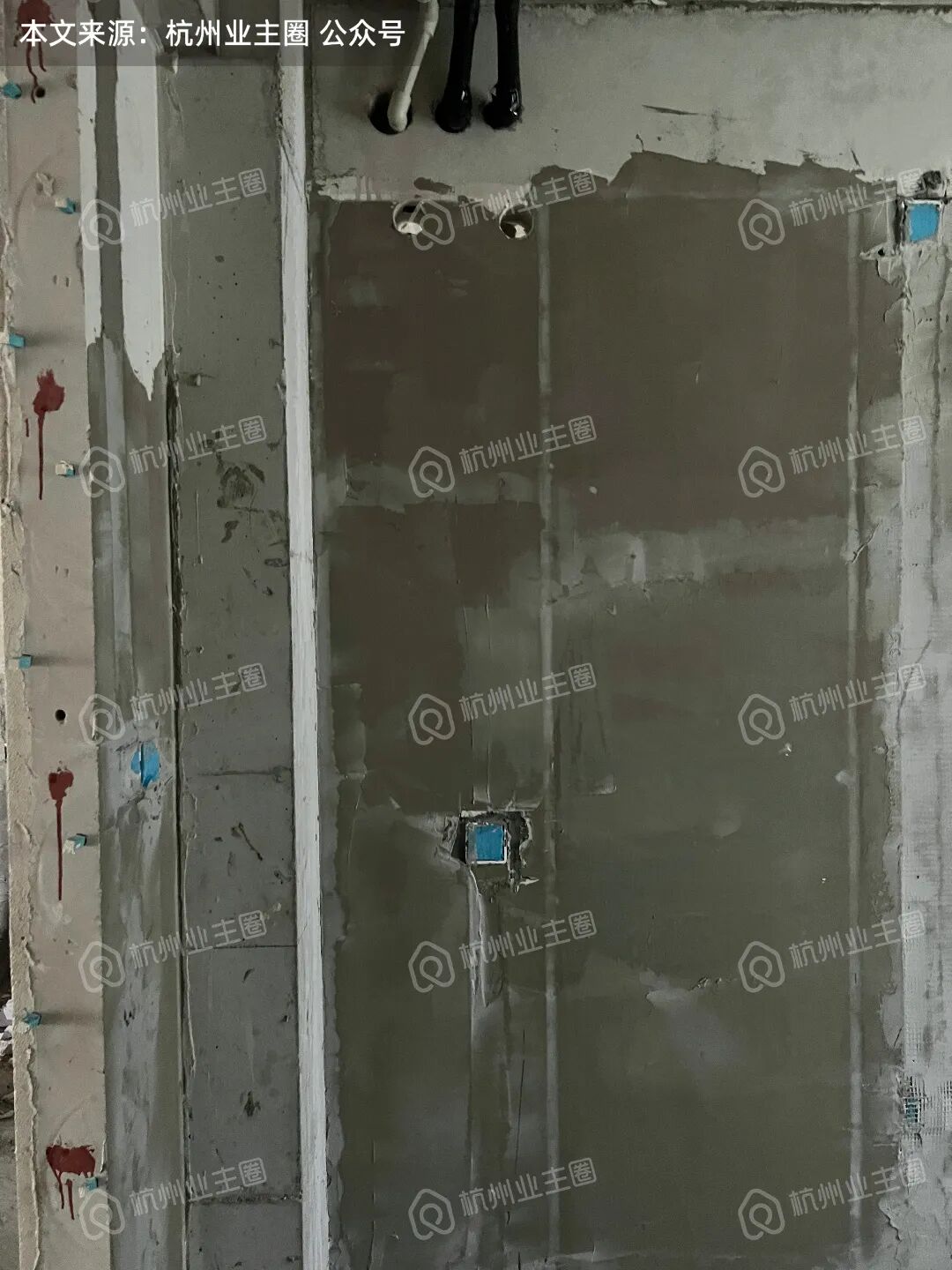

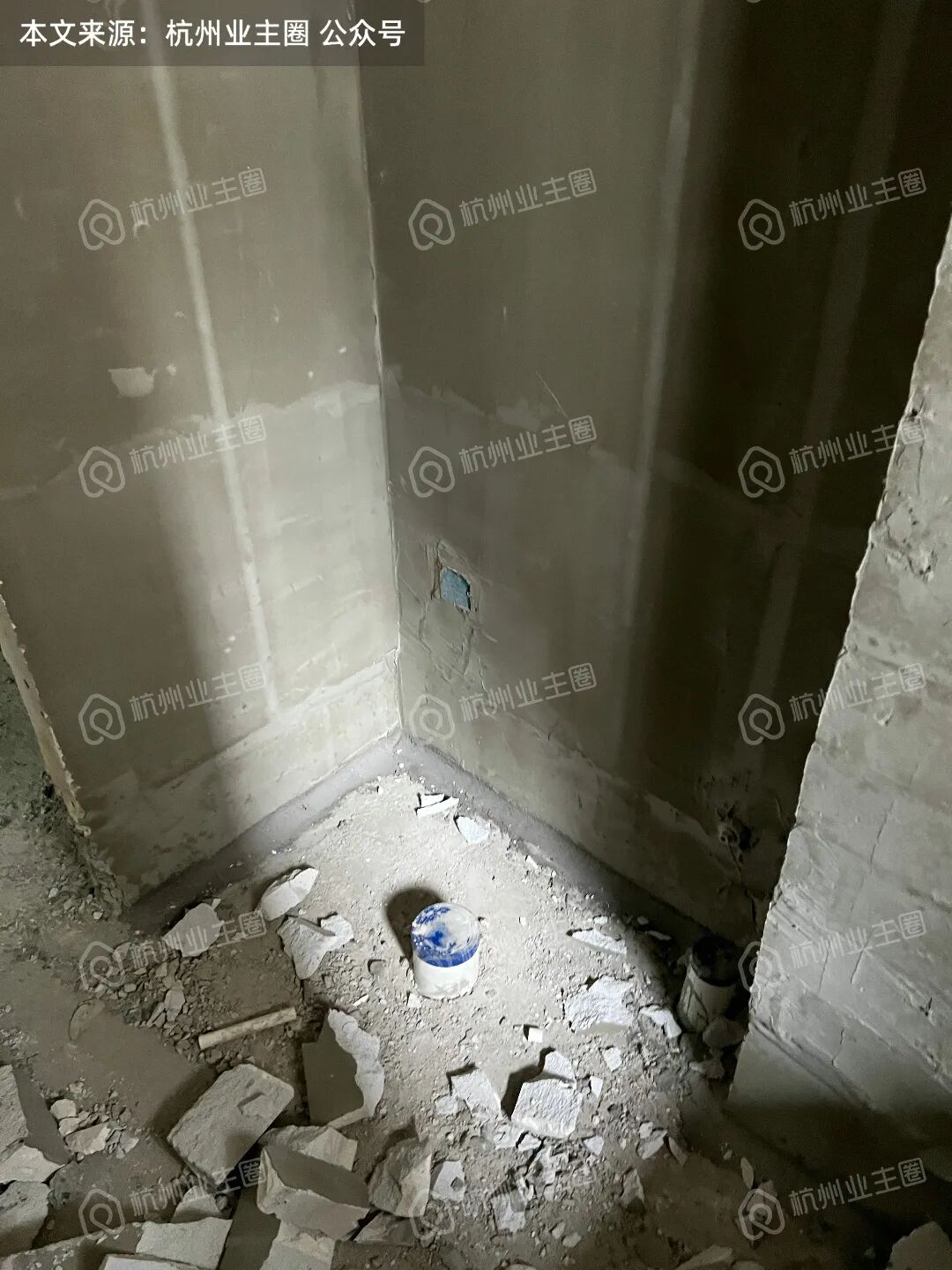

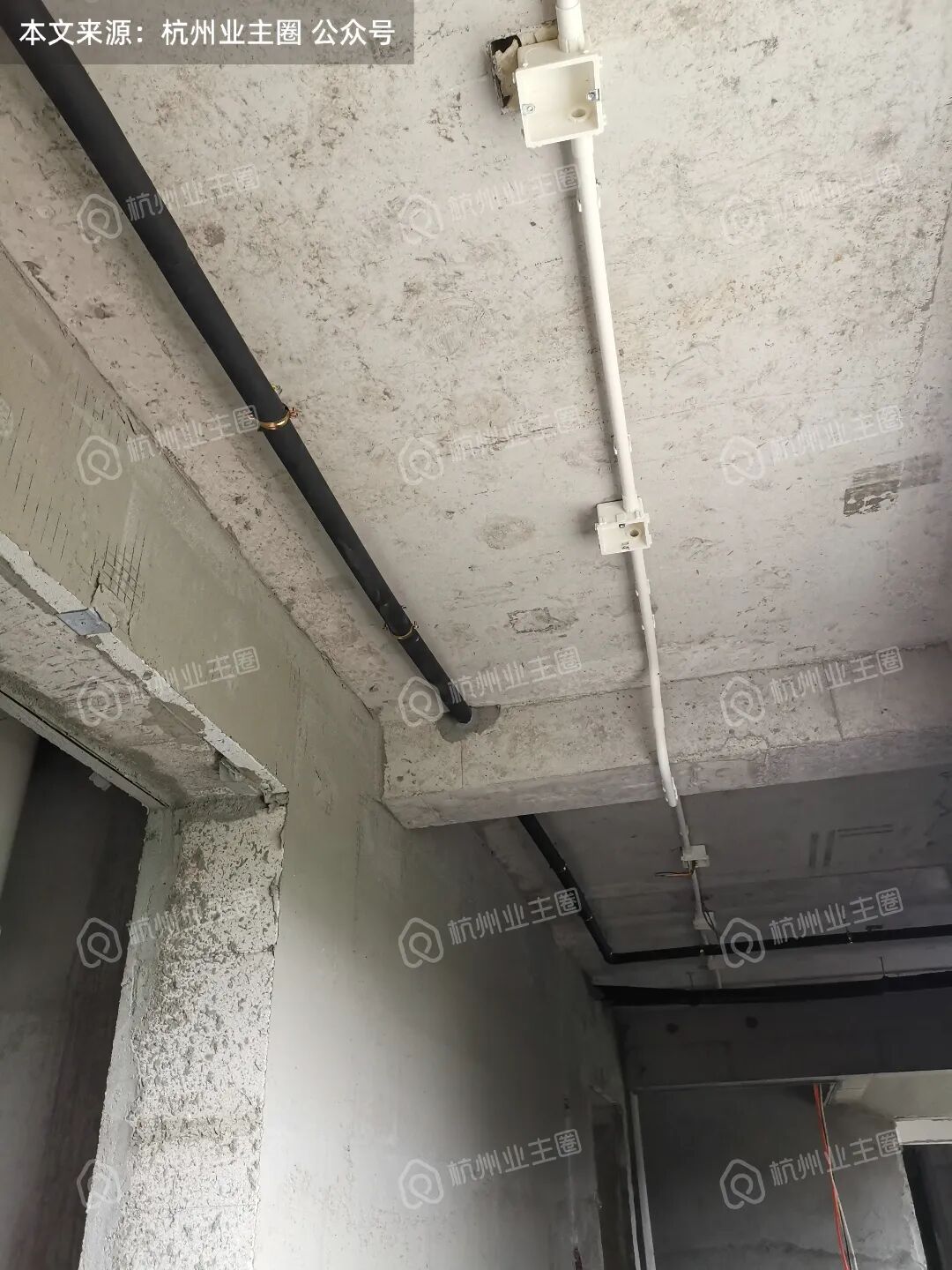

1、冷、热水管、电位各自开槽预埋

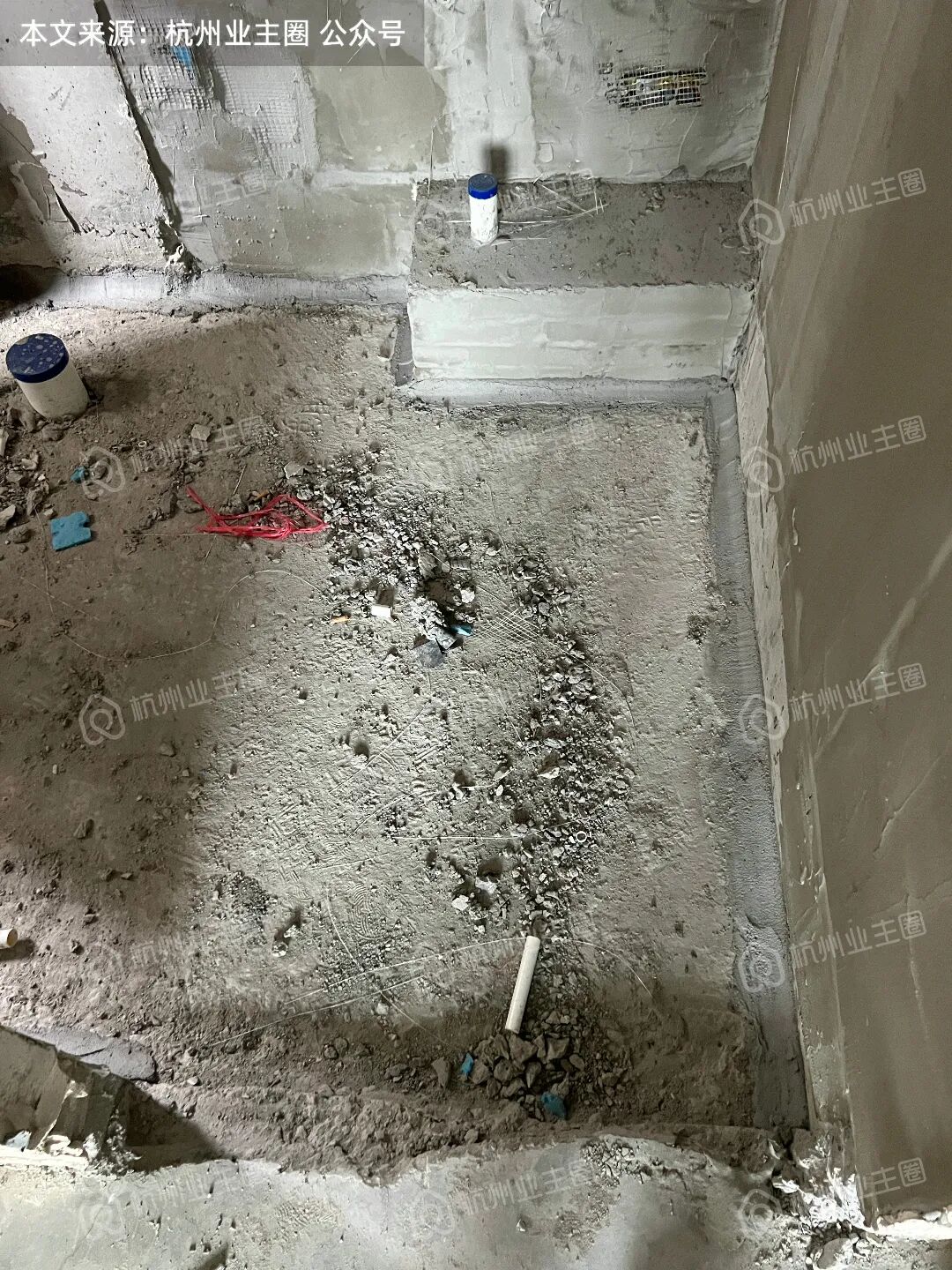

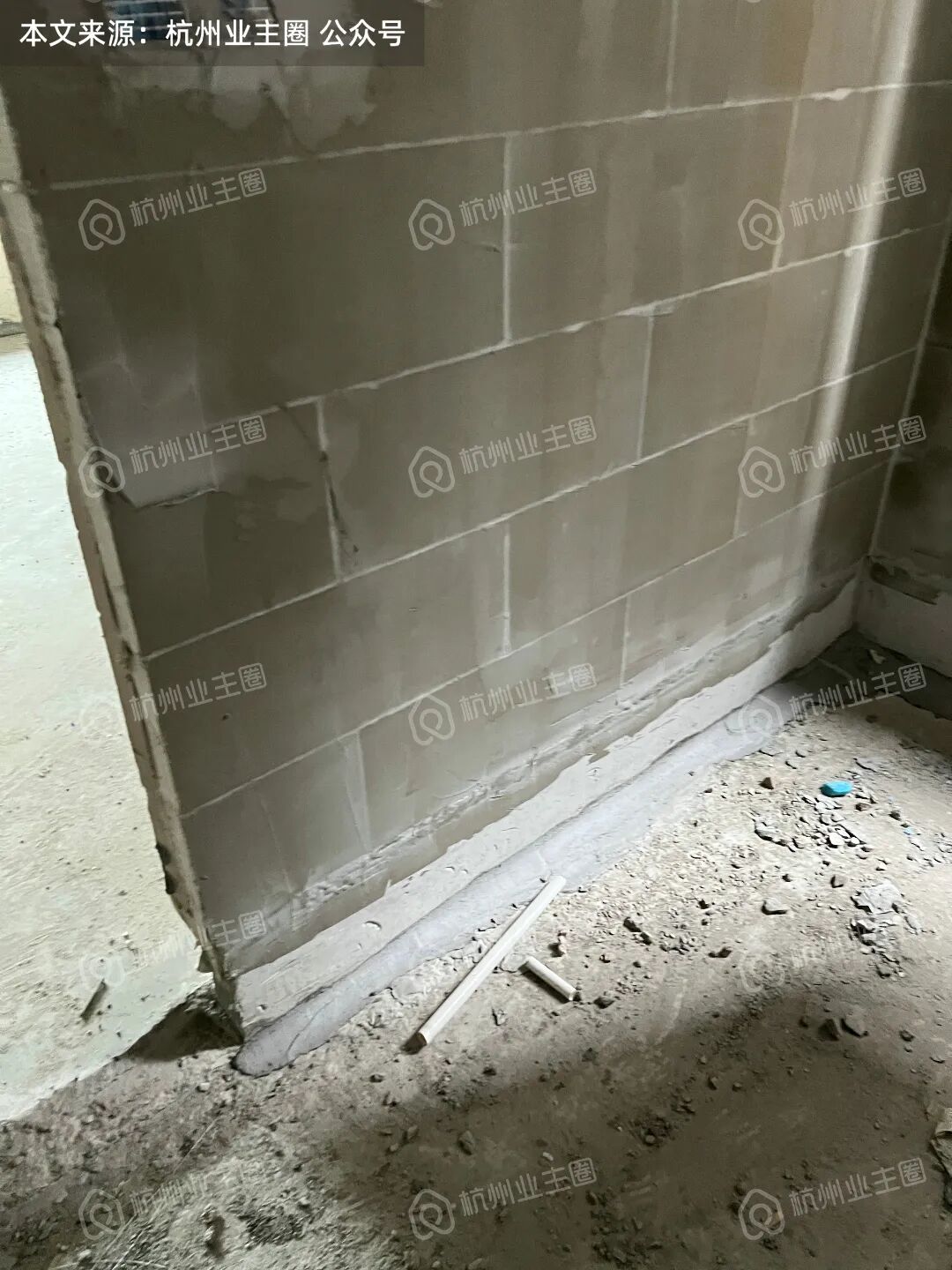

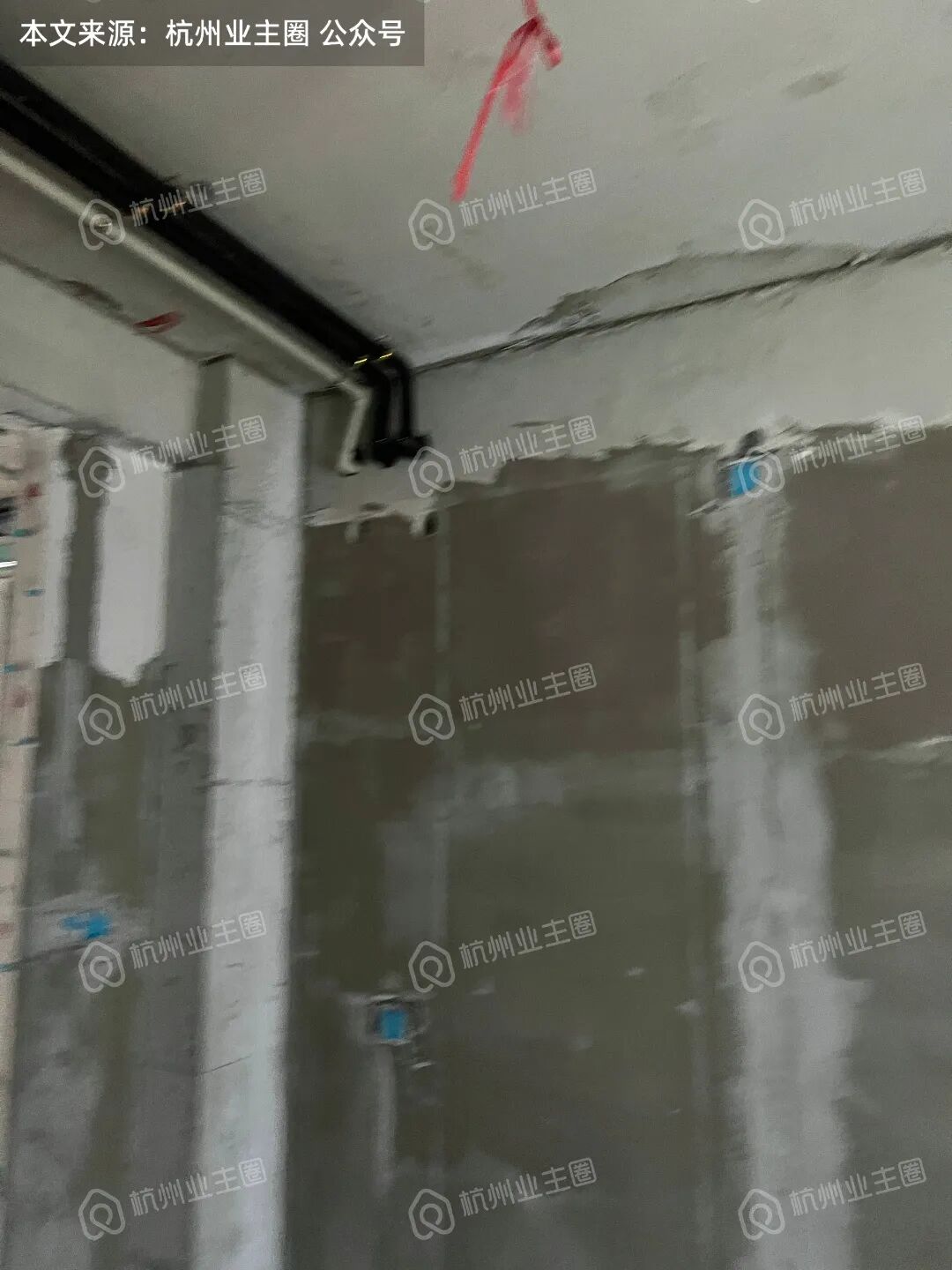

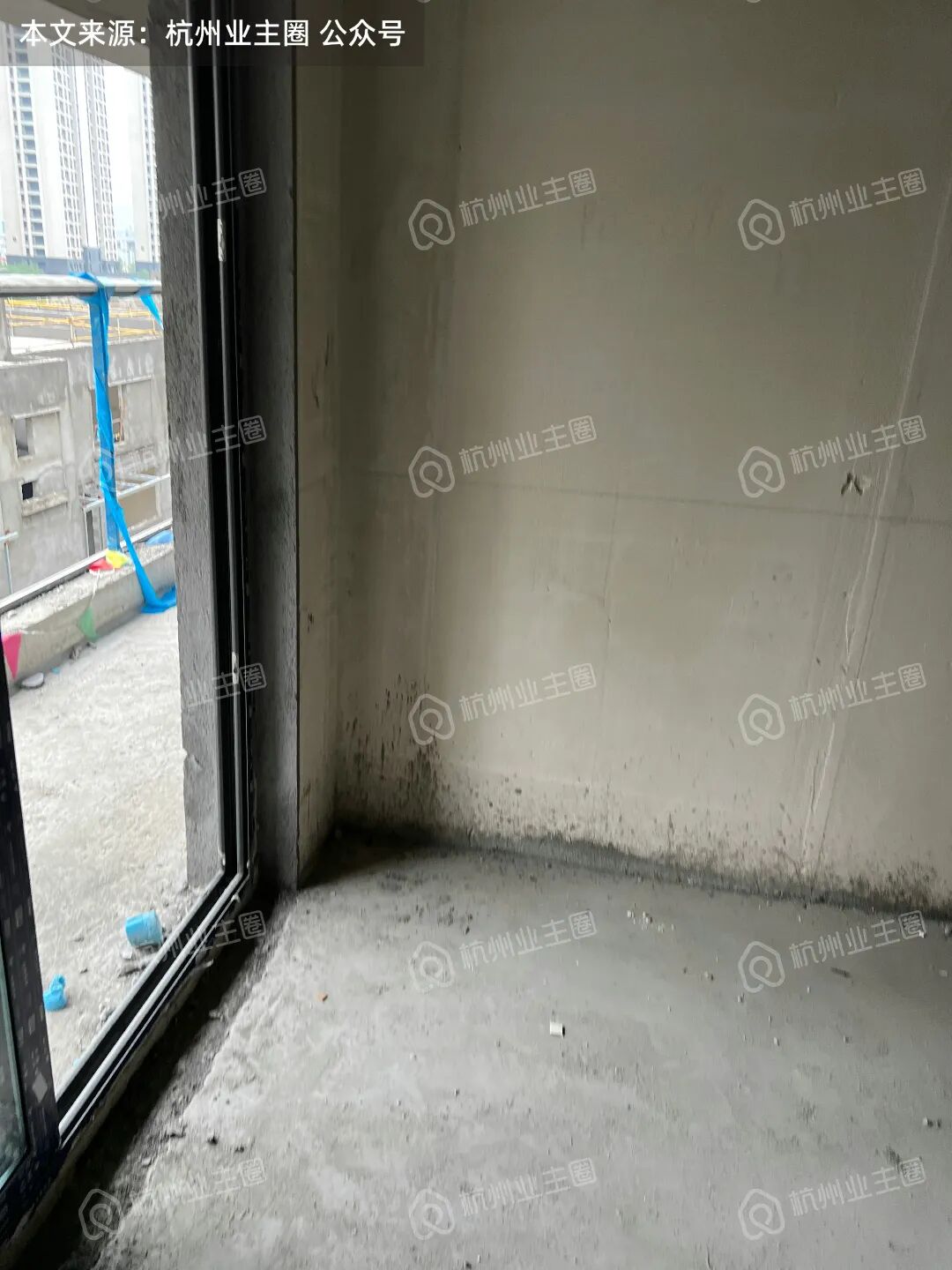

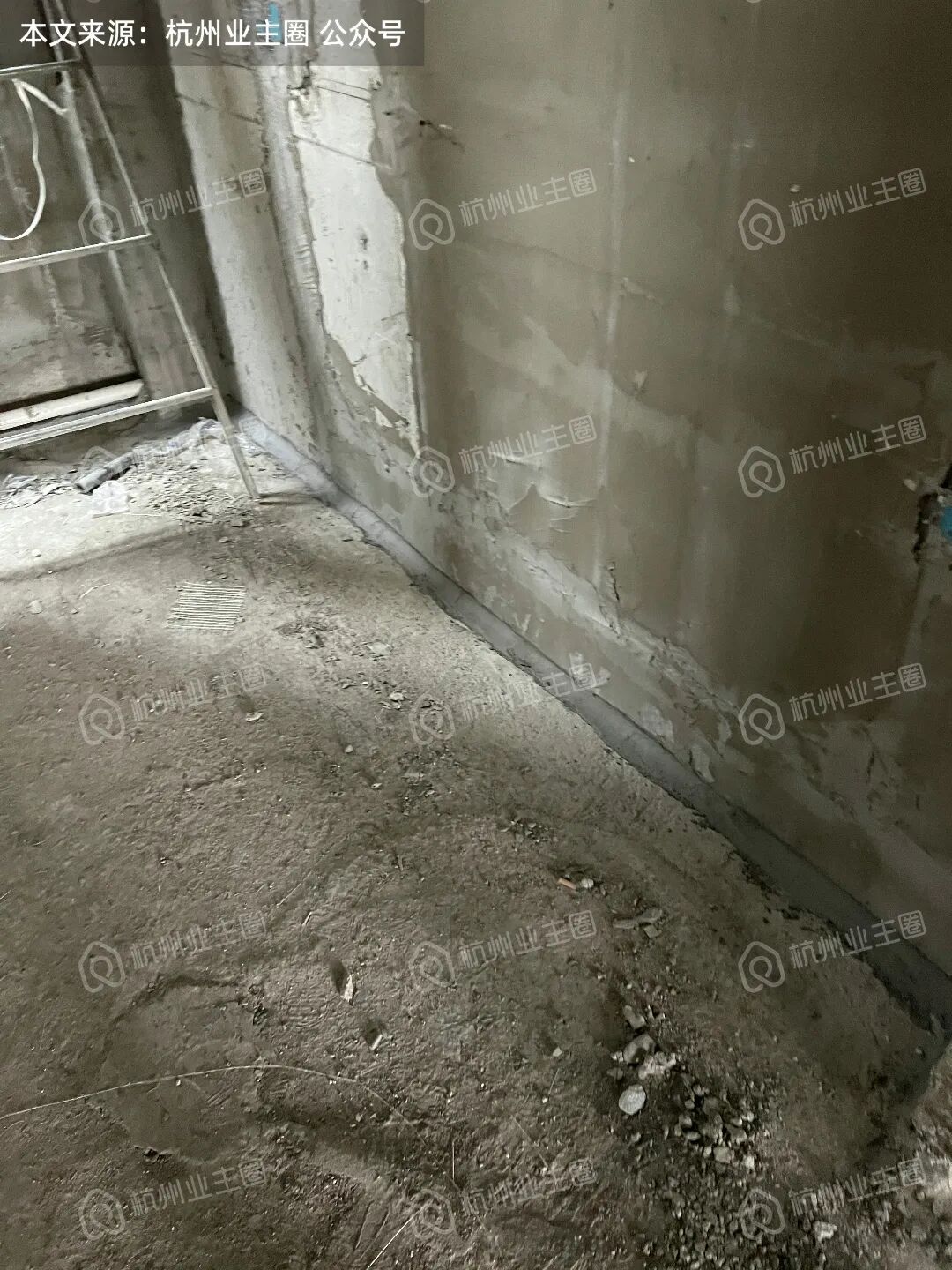

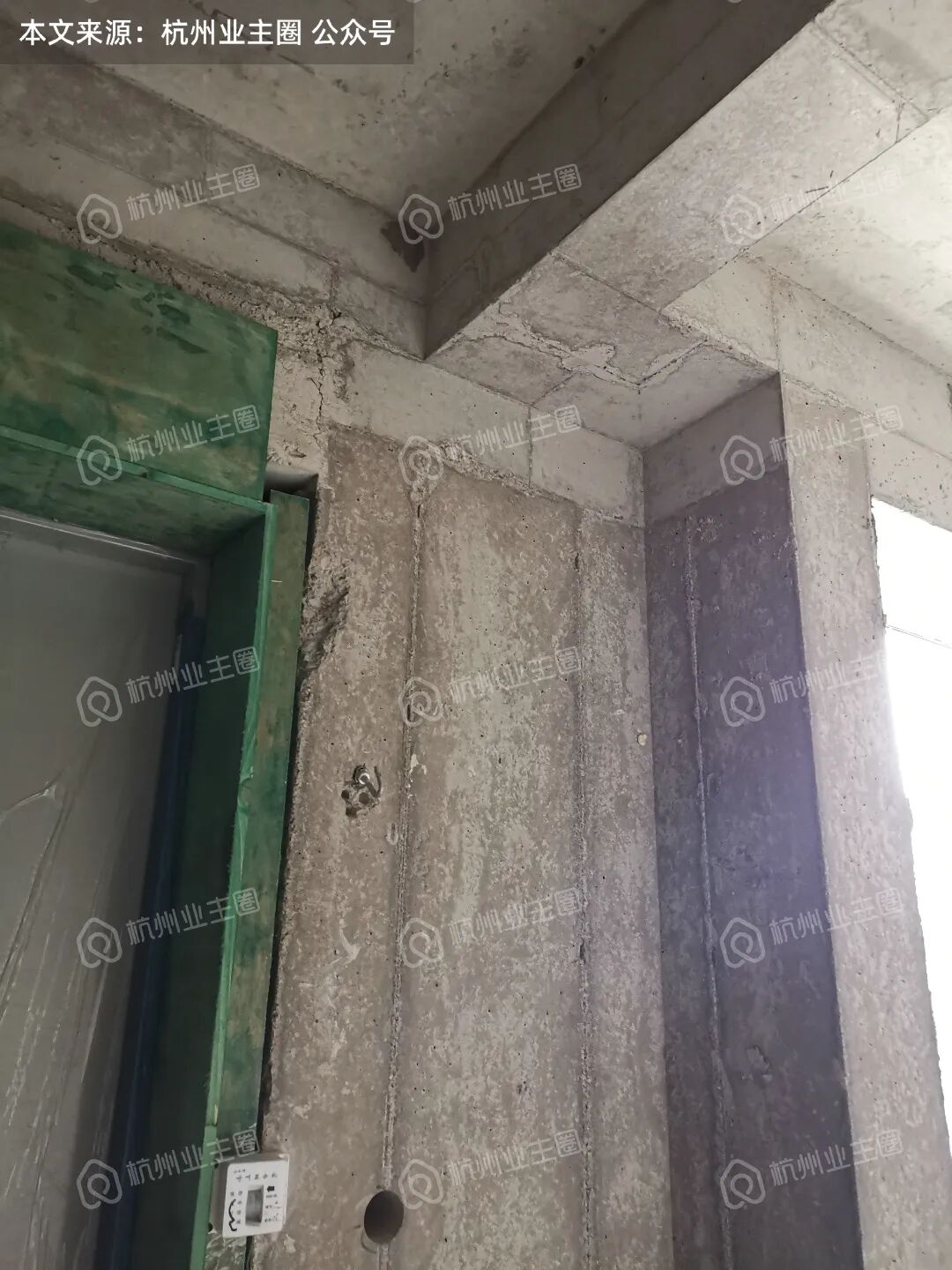

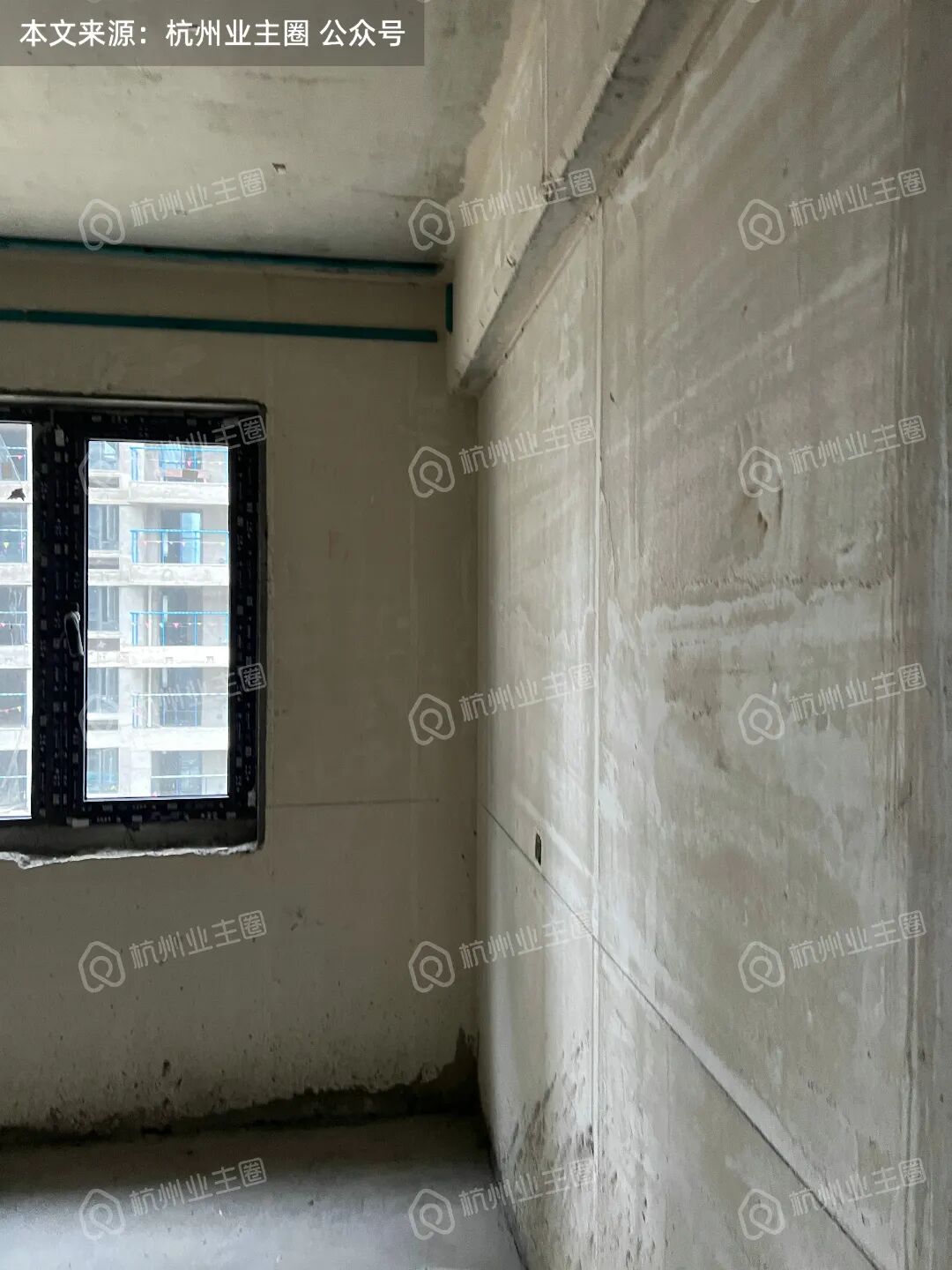

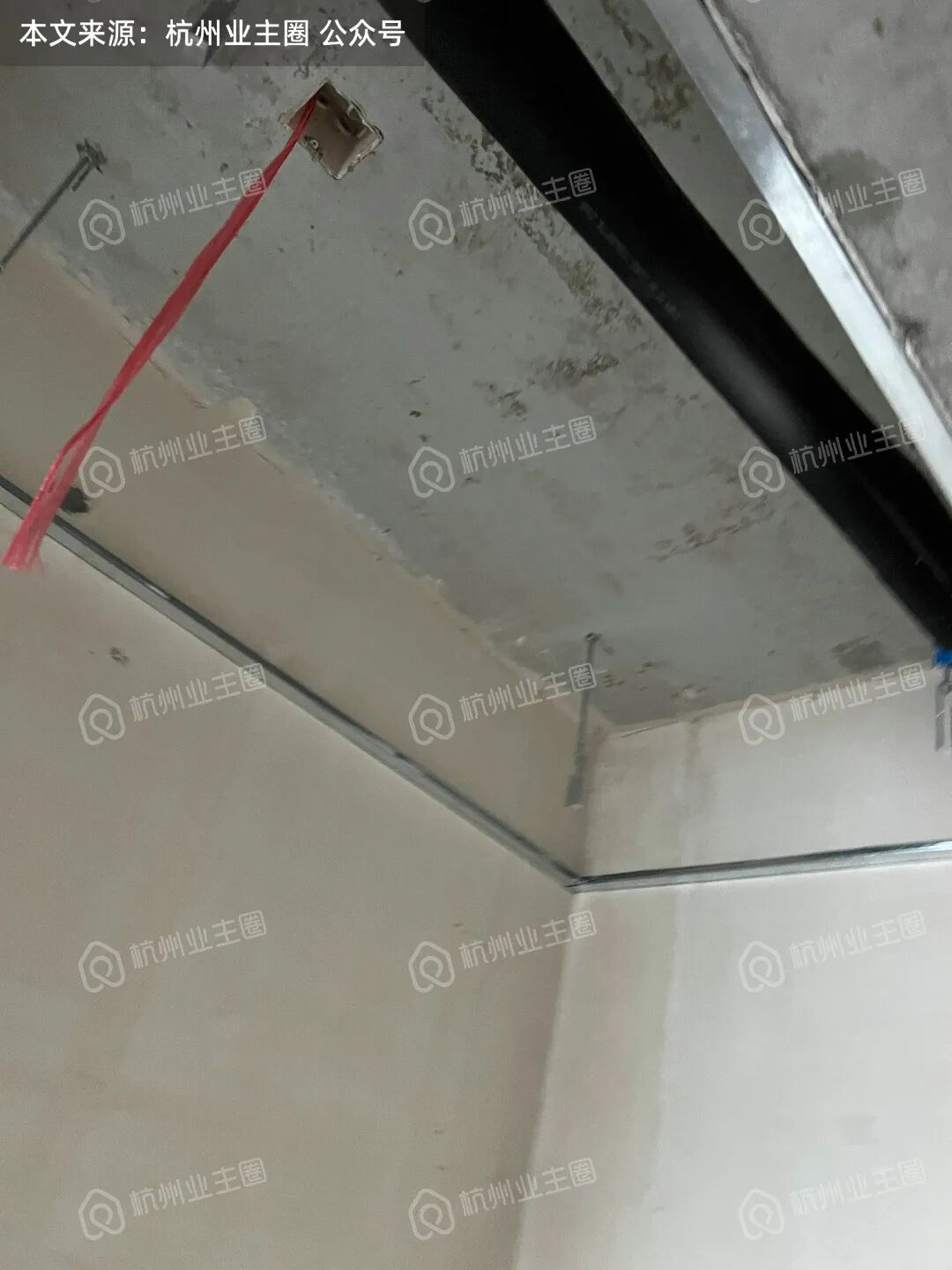

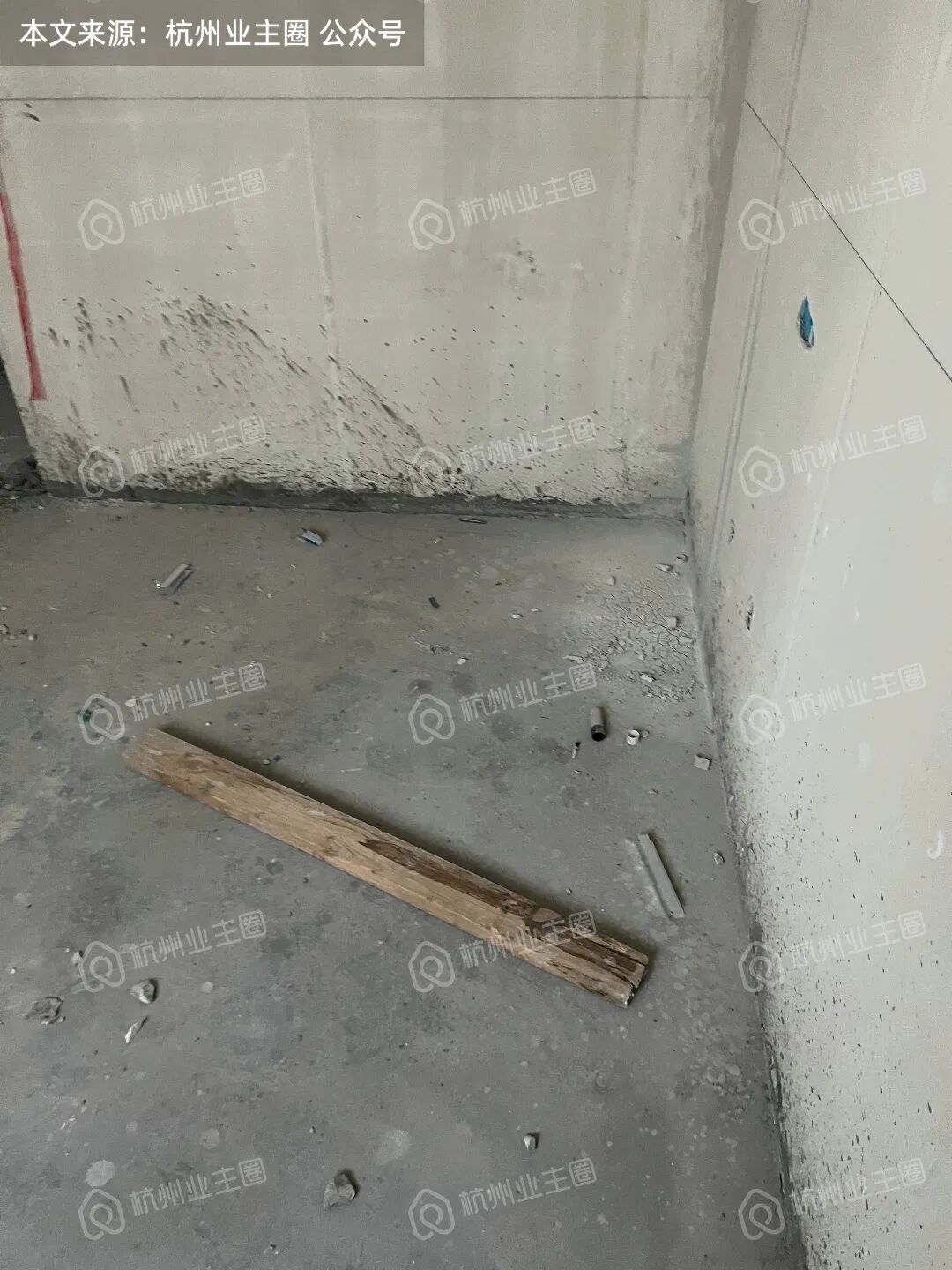

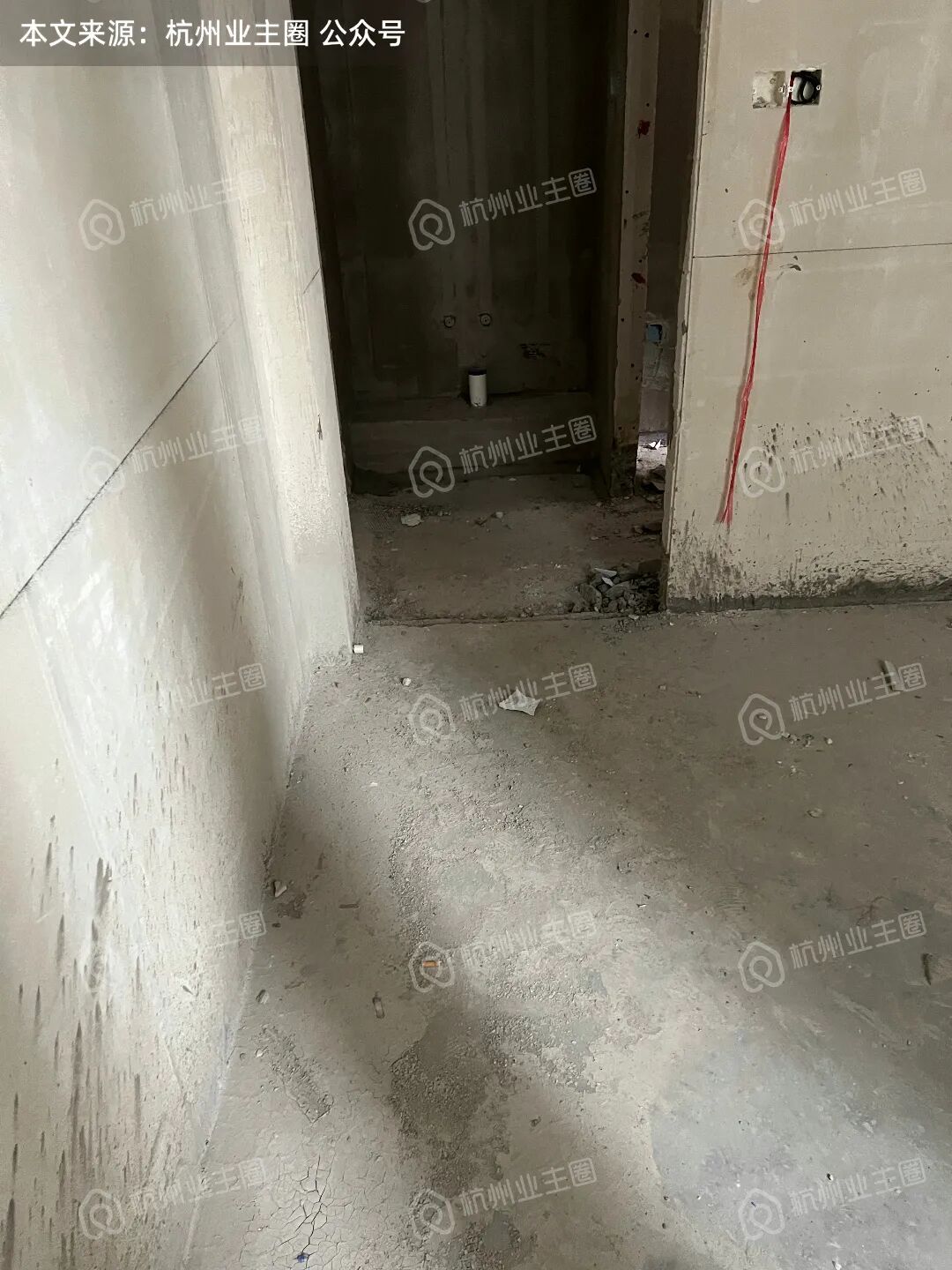

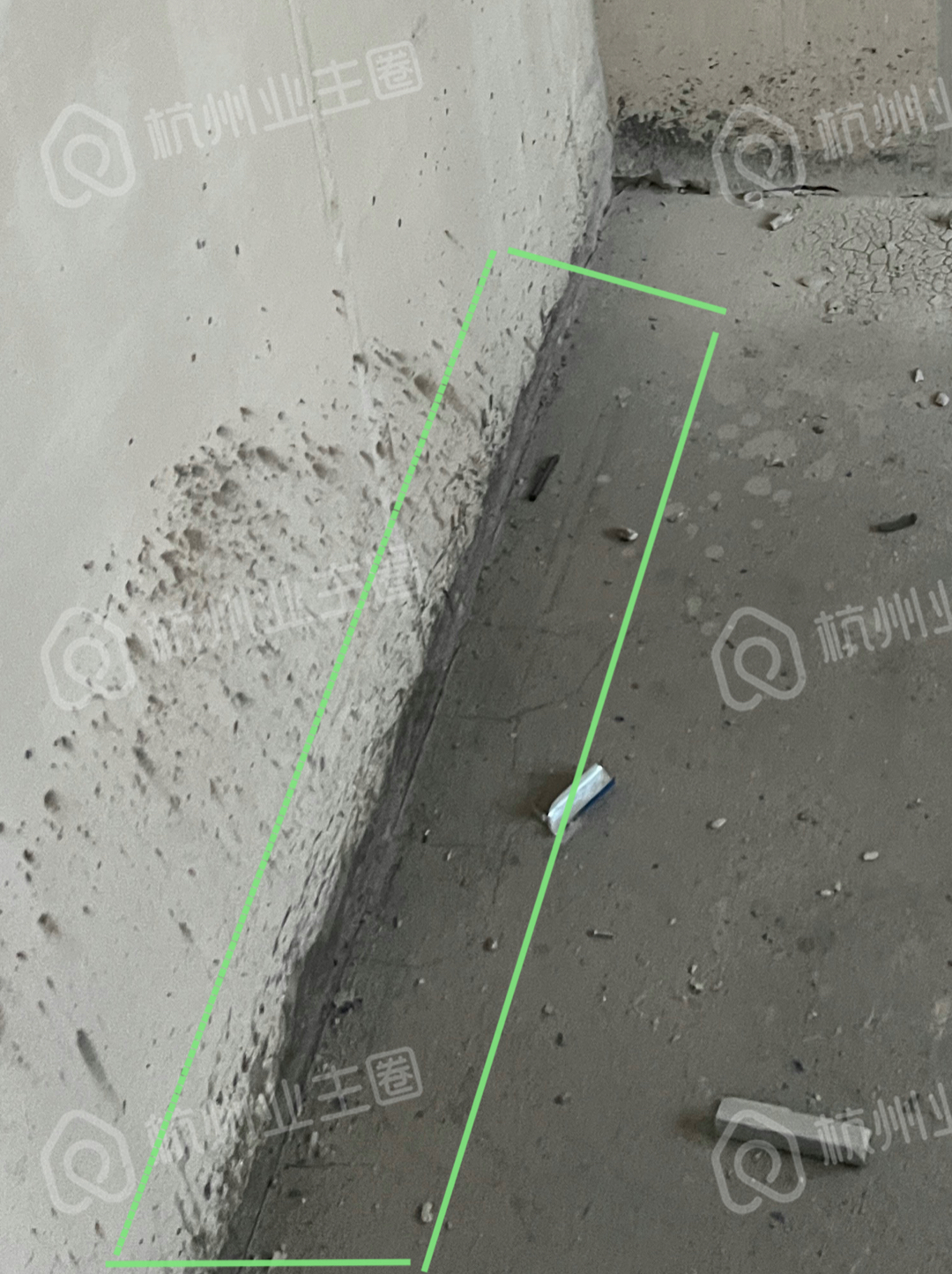

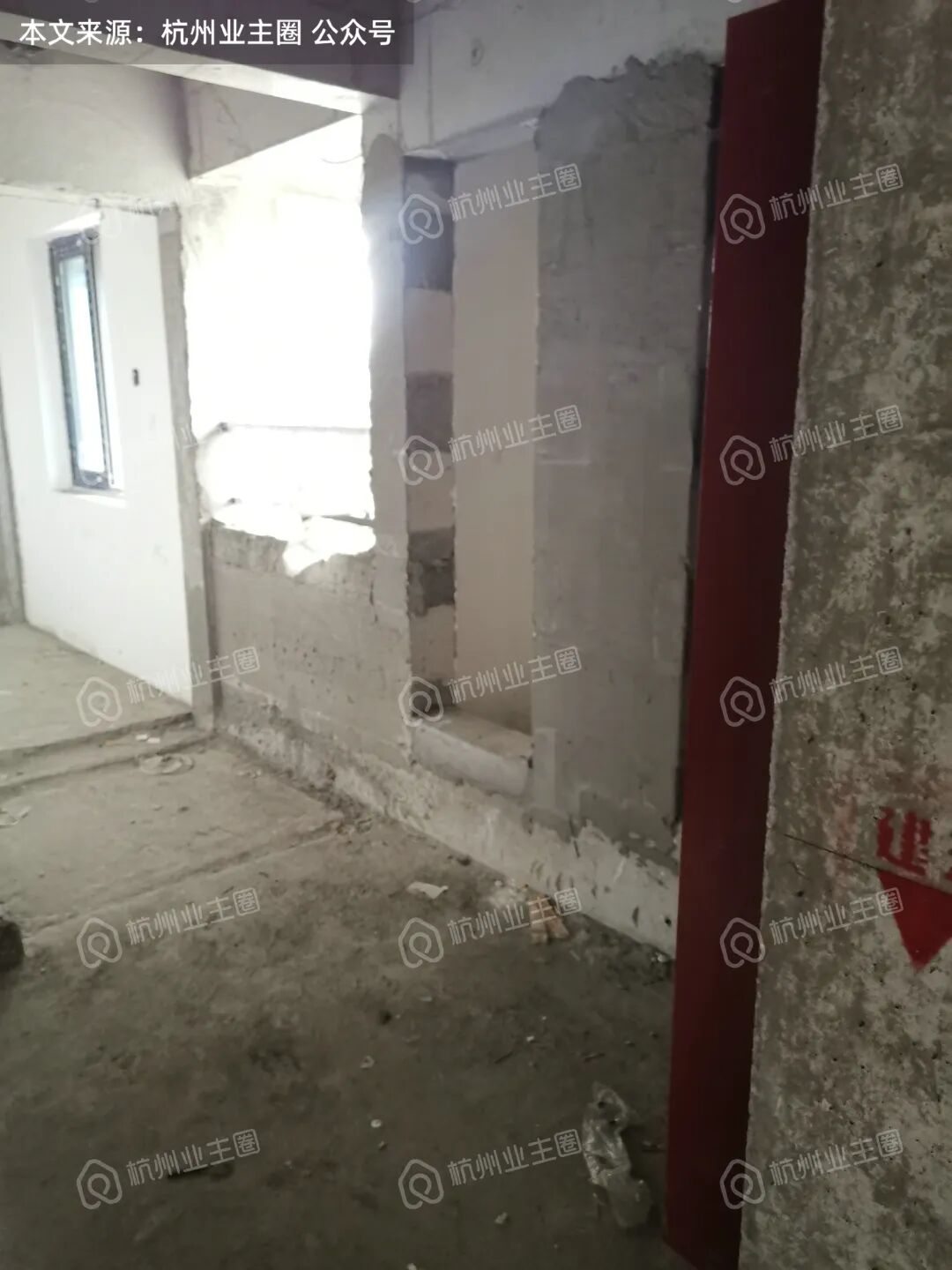

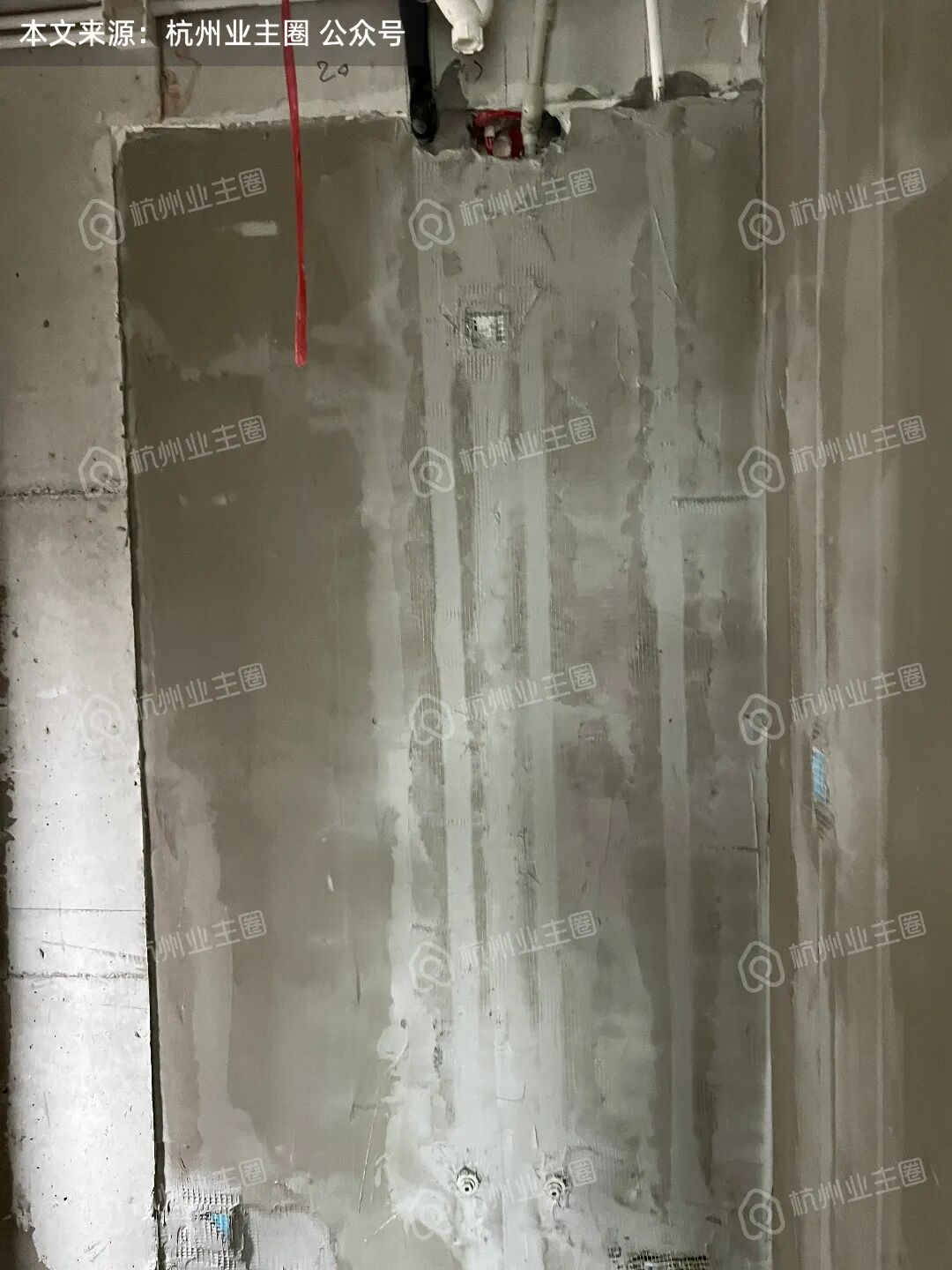

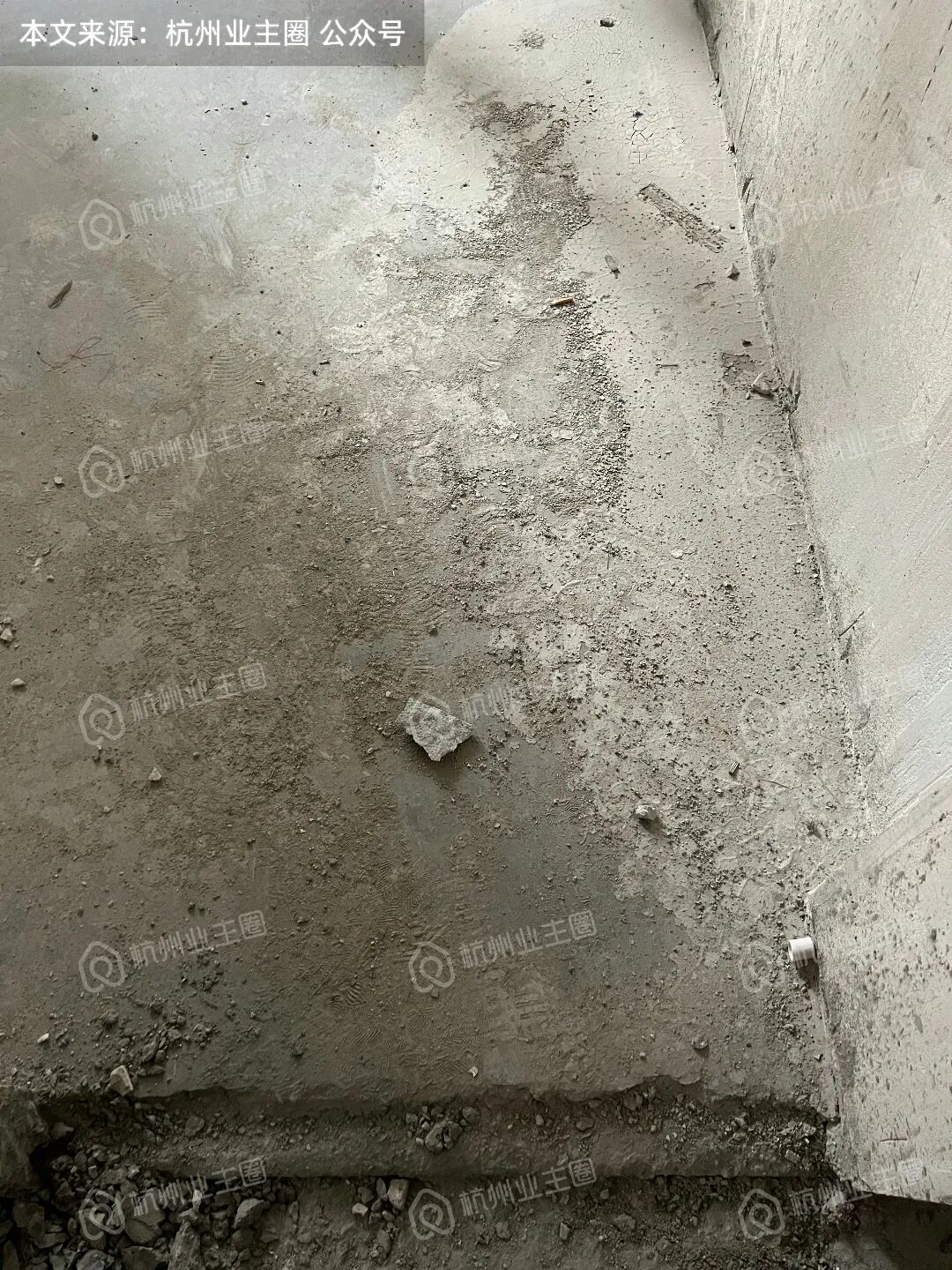

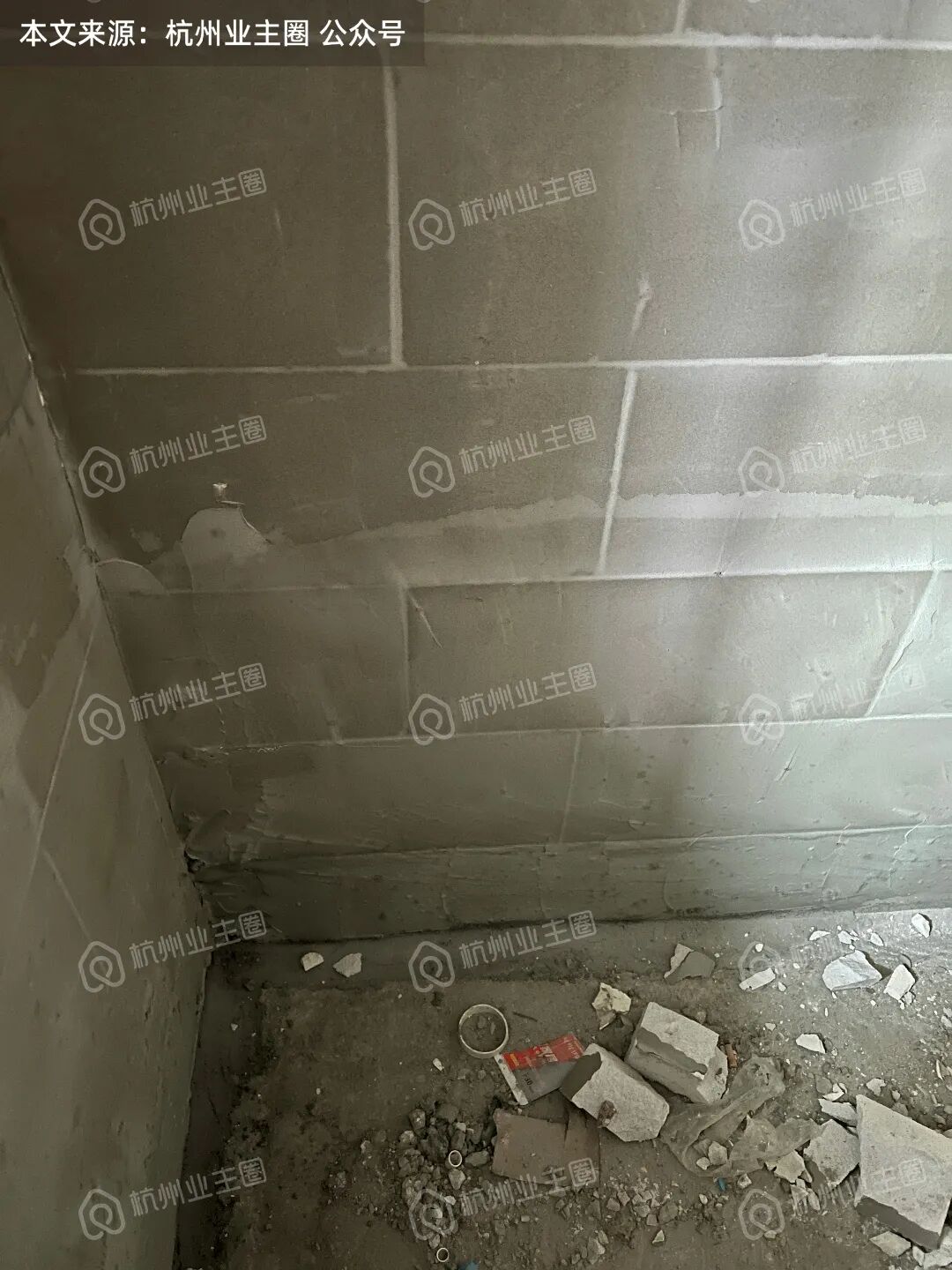

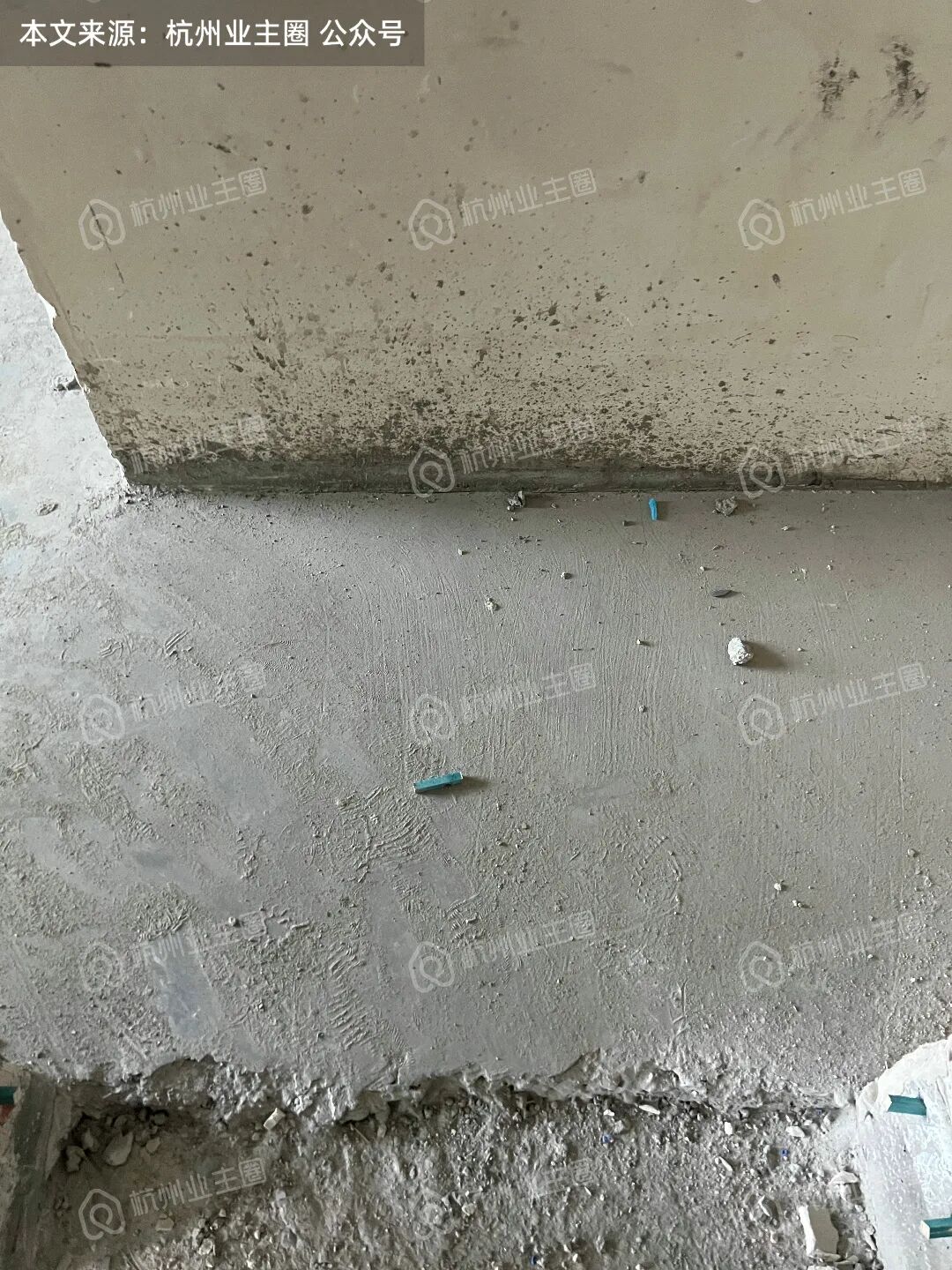

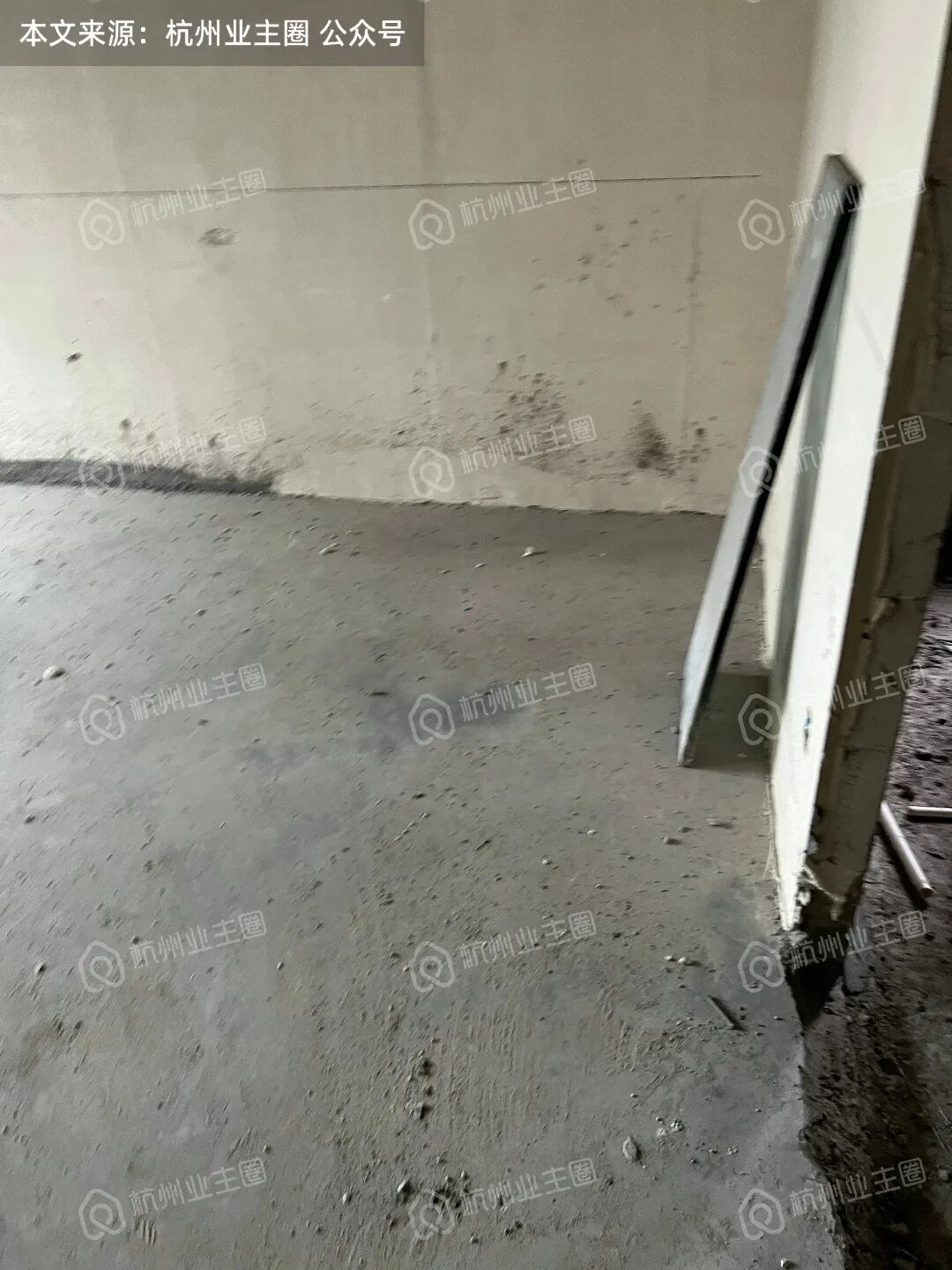

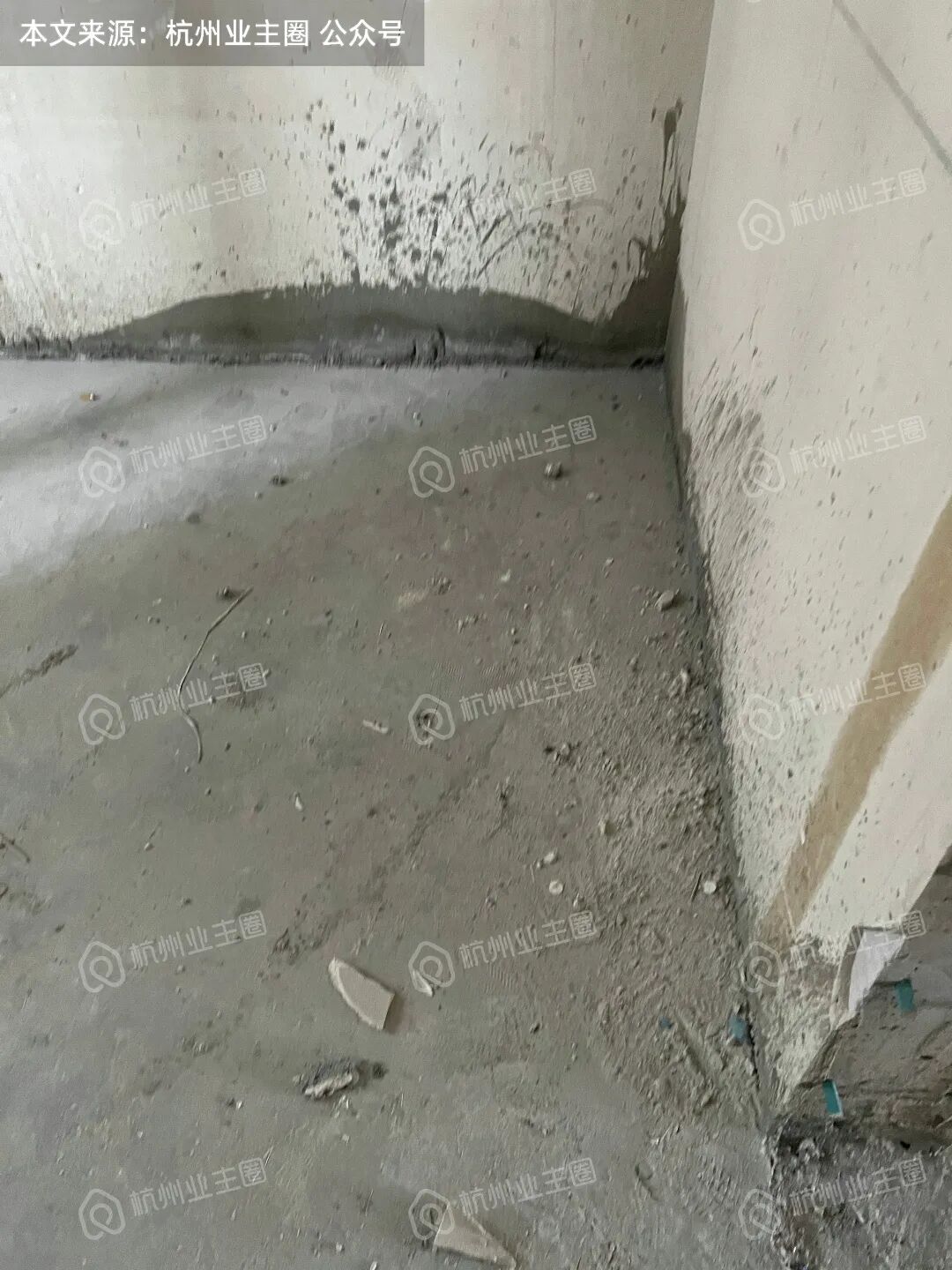

1、地面与墙面交接处,找平层开裂

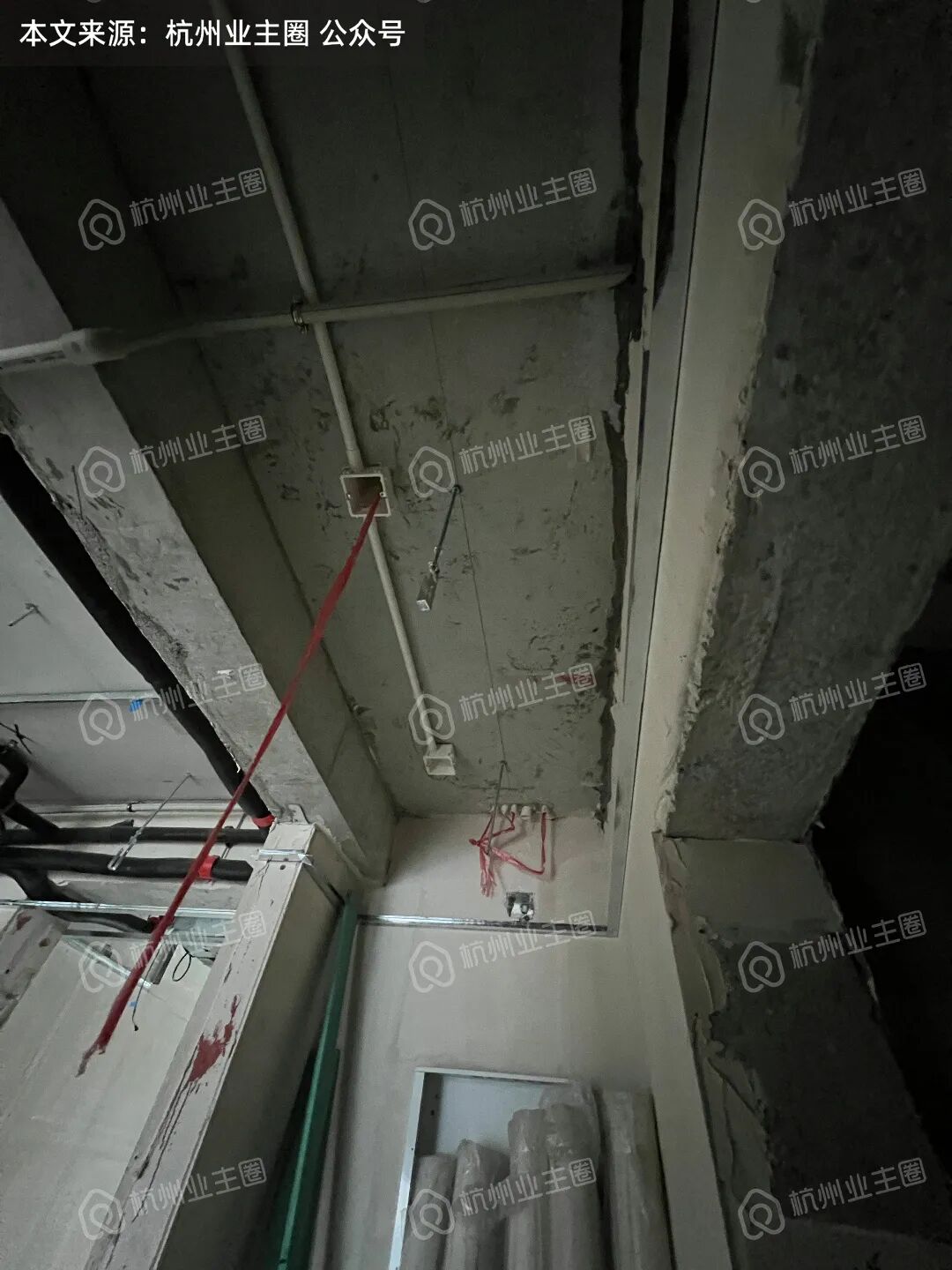

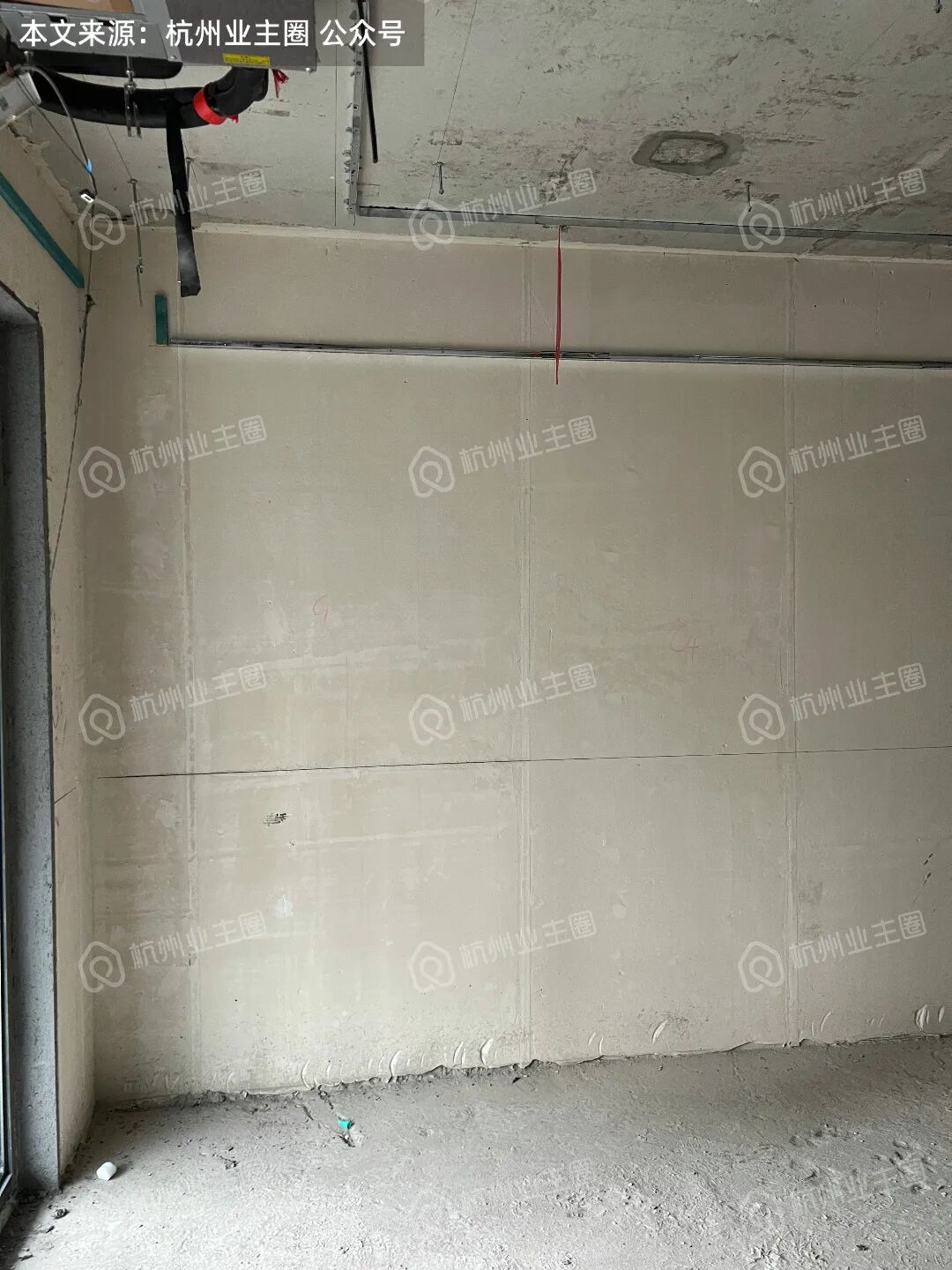

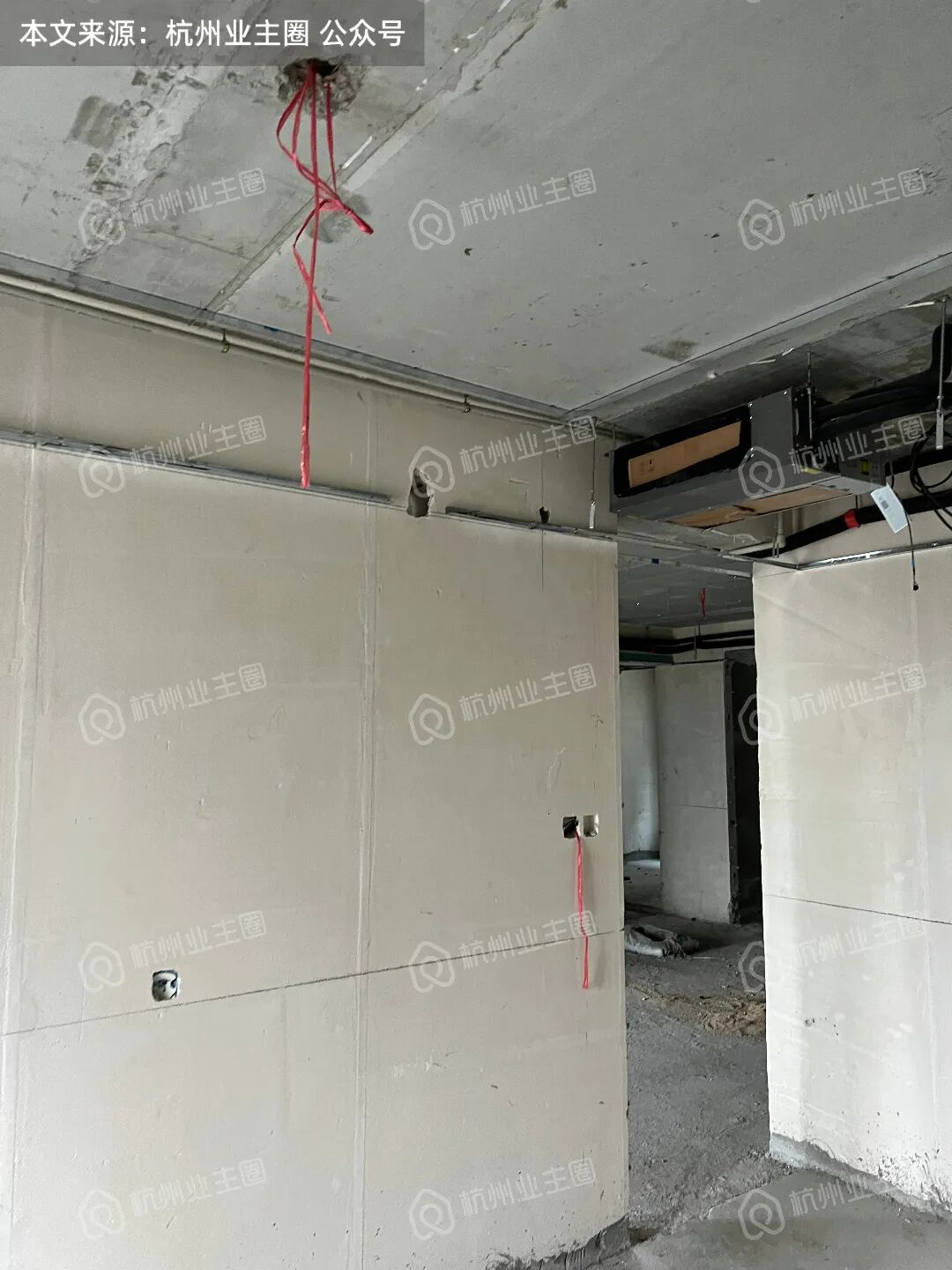

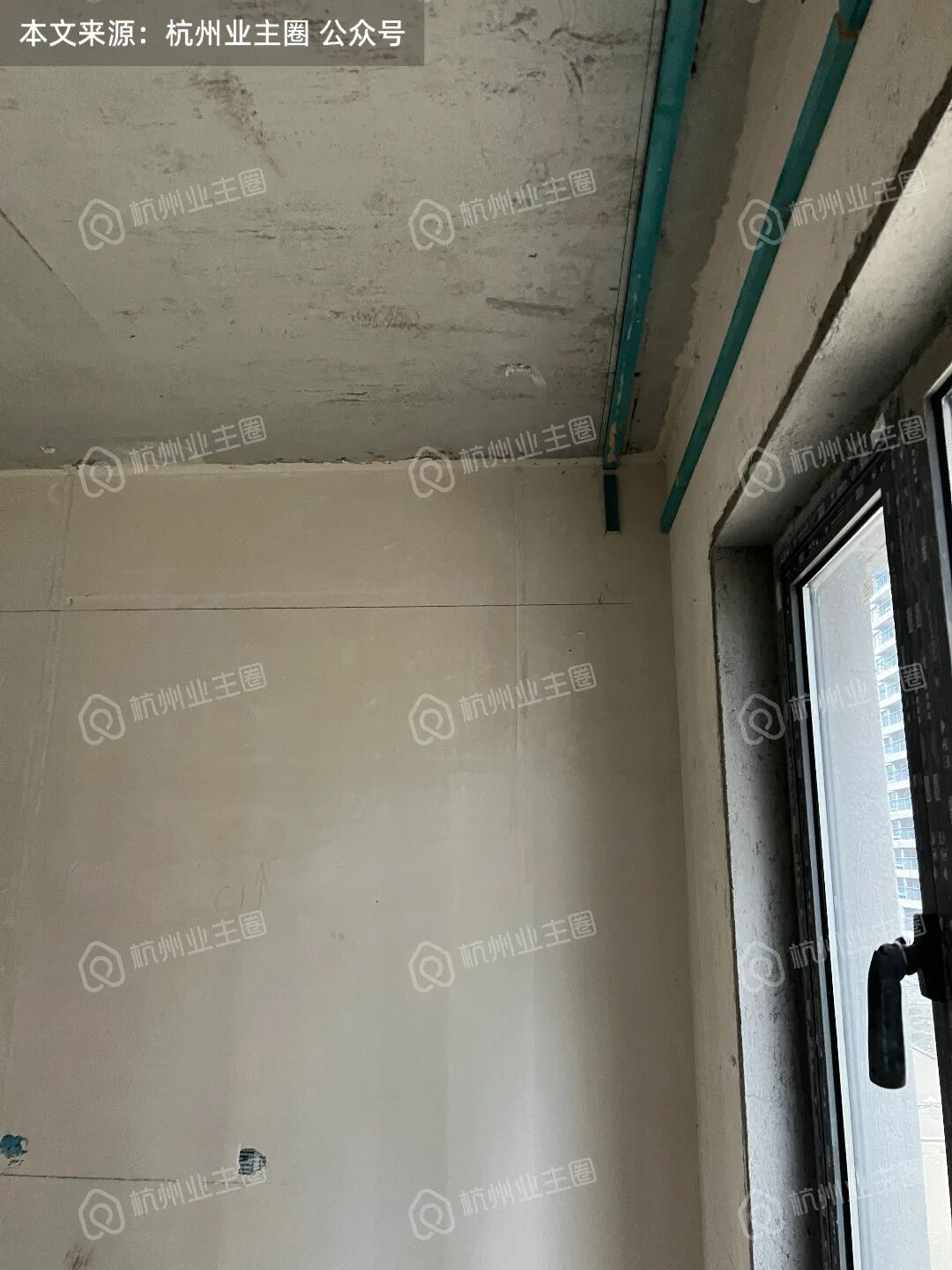

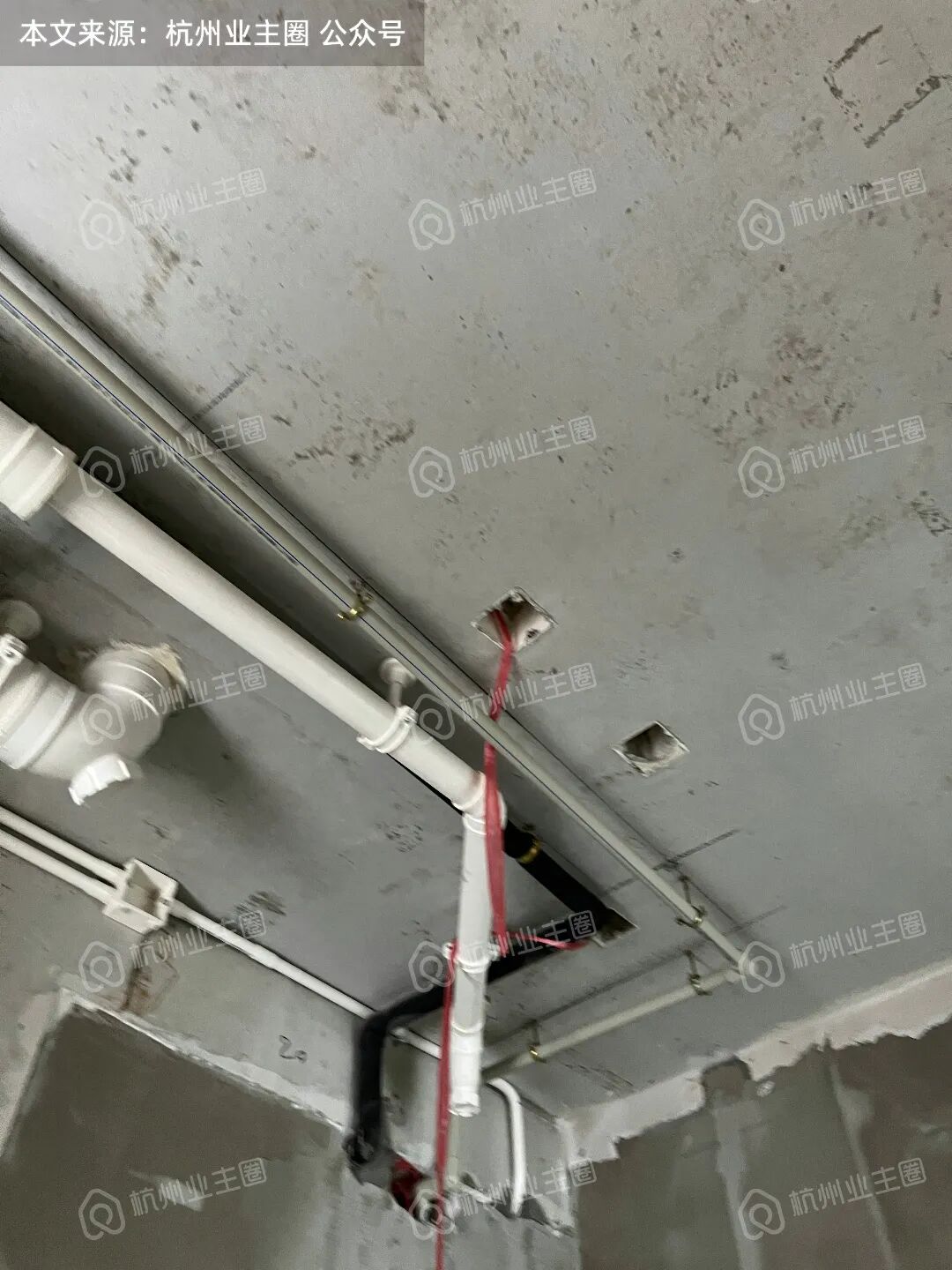

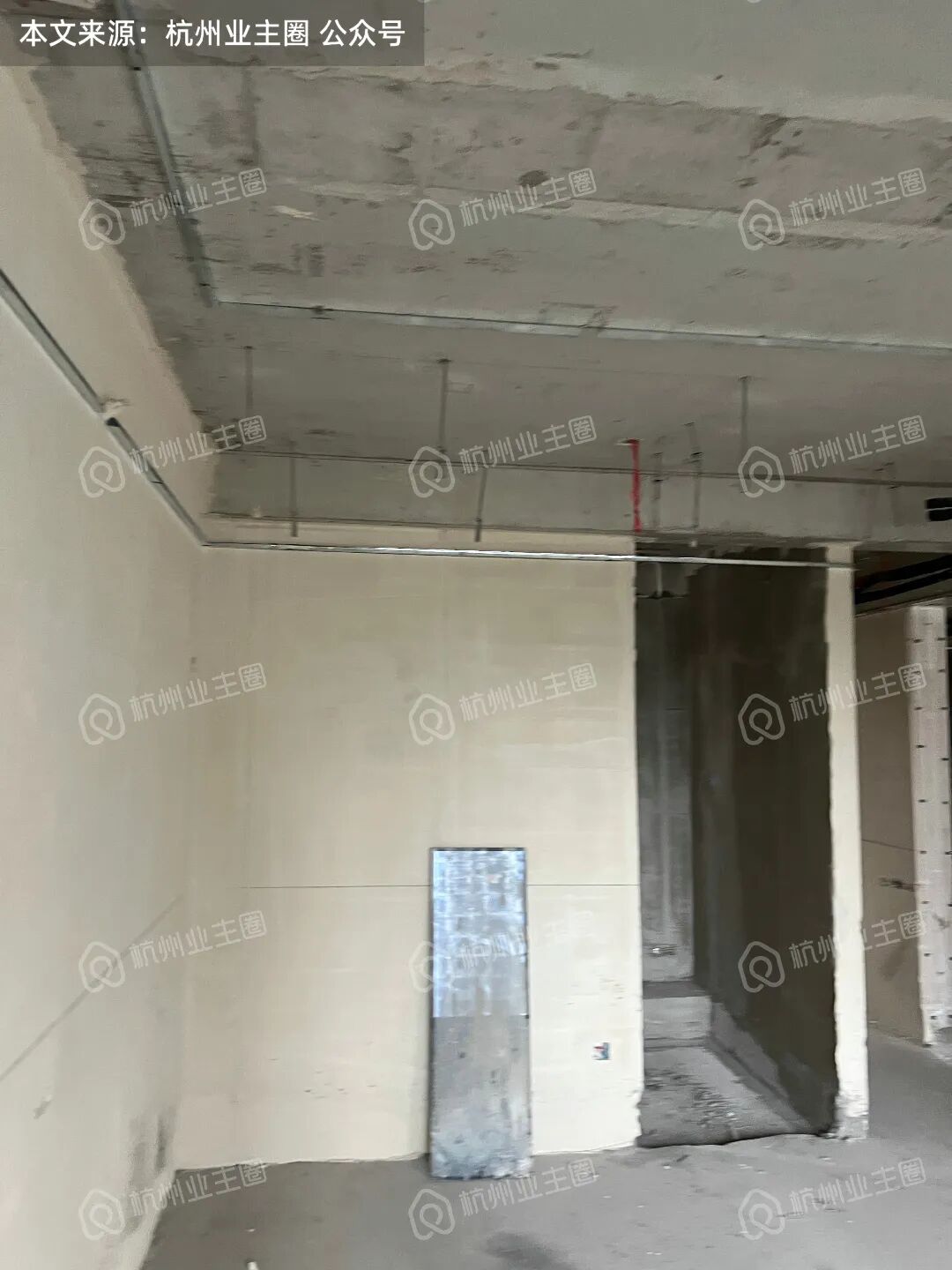

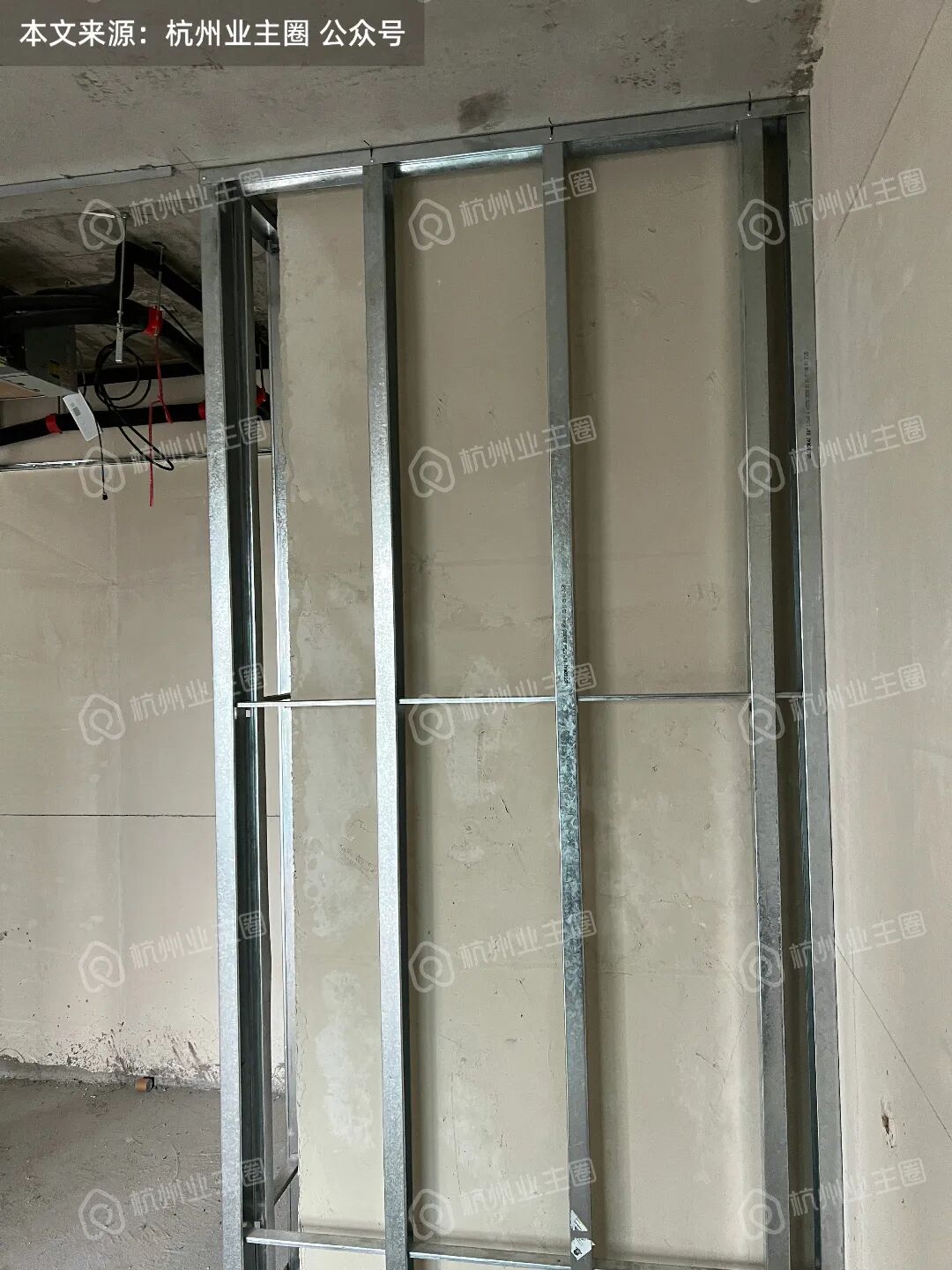

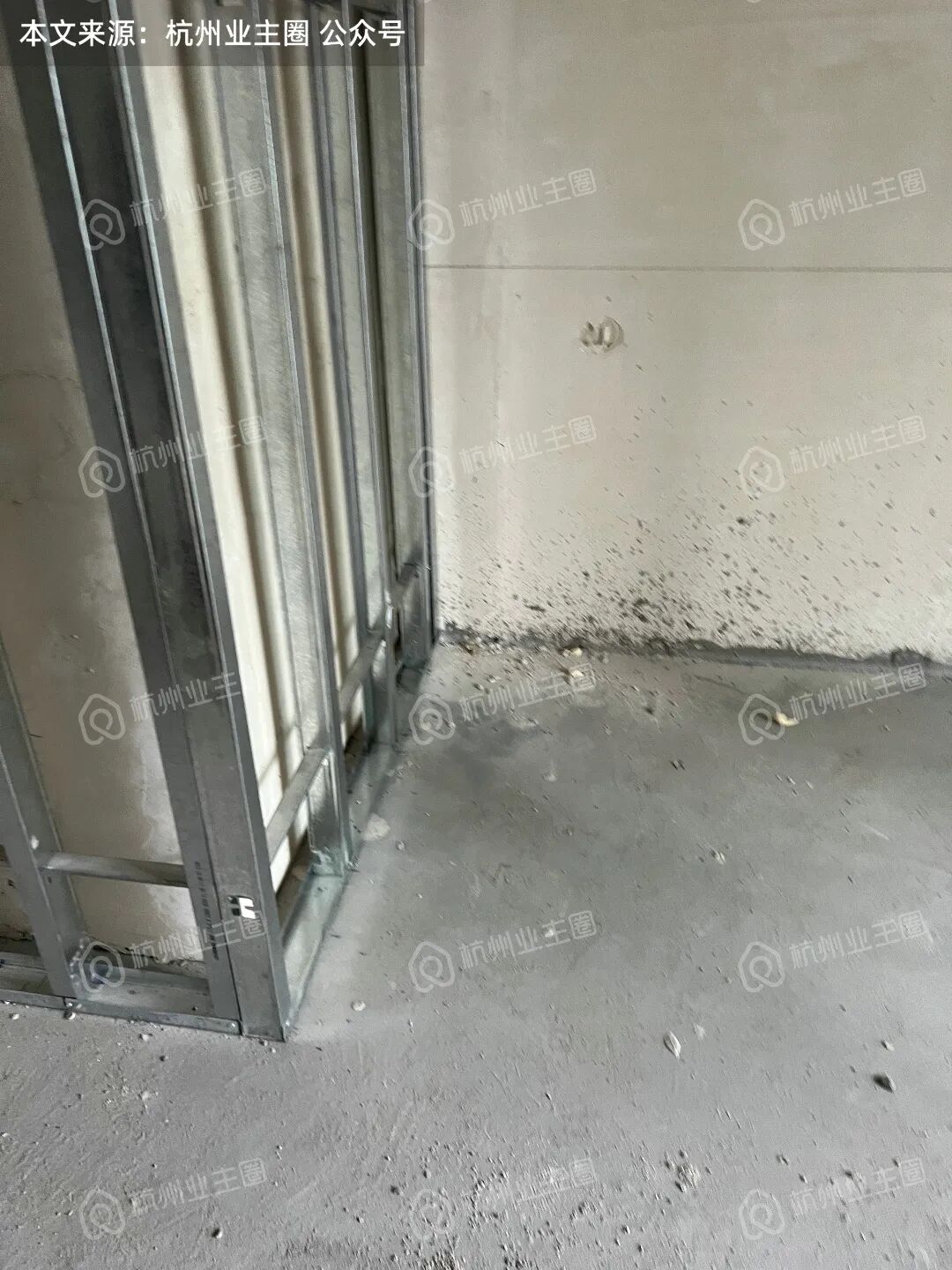

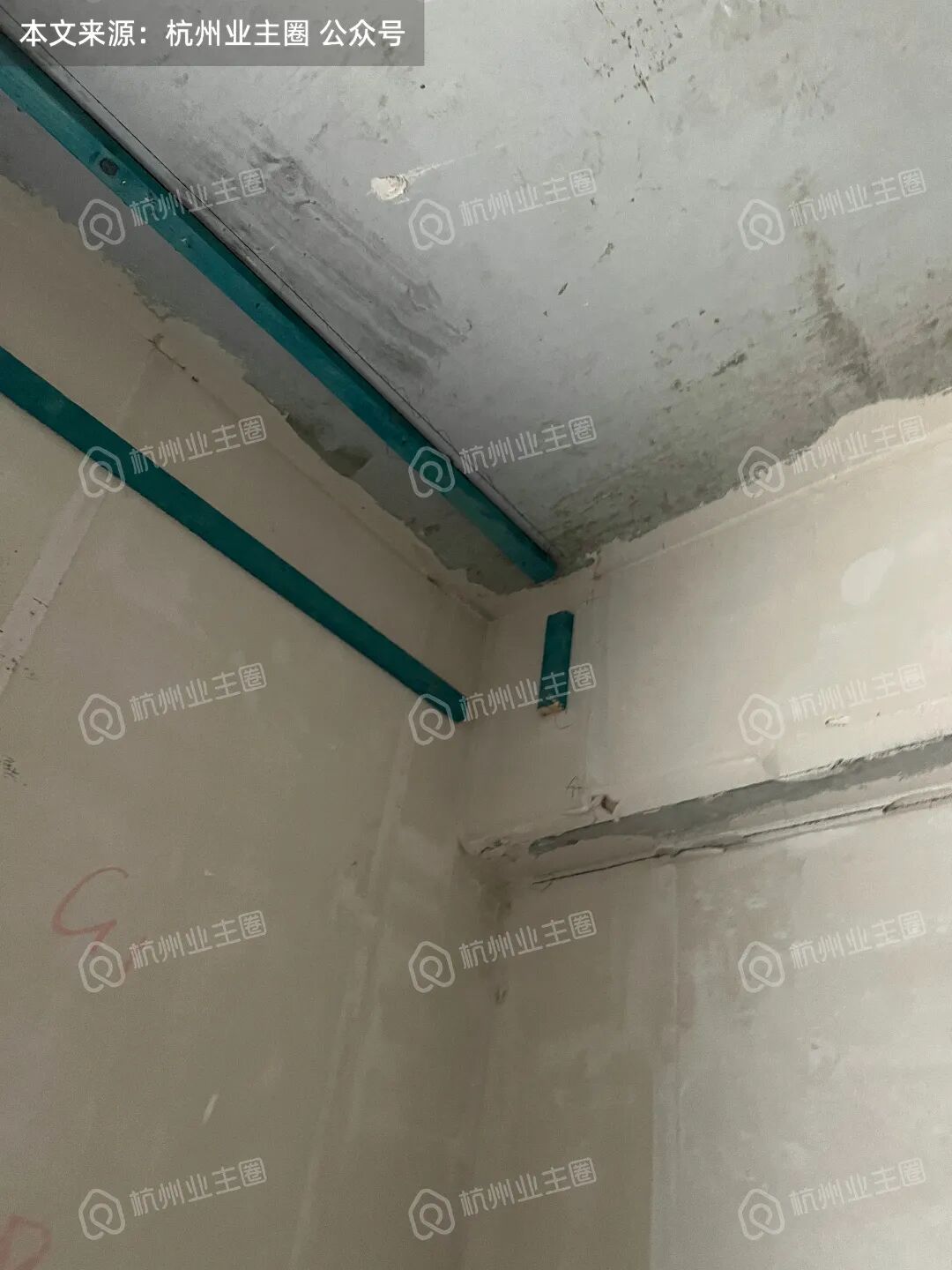

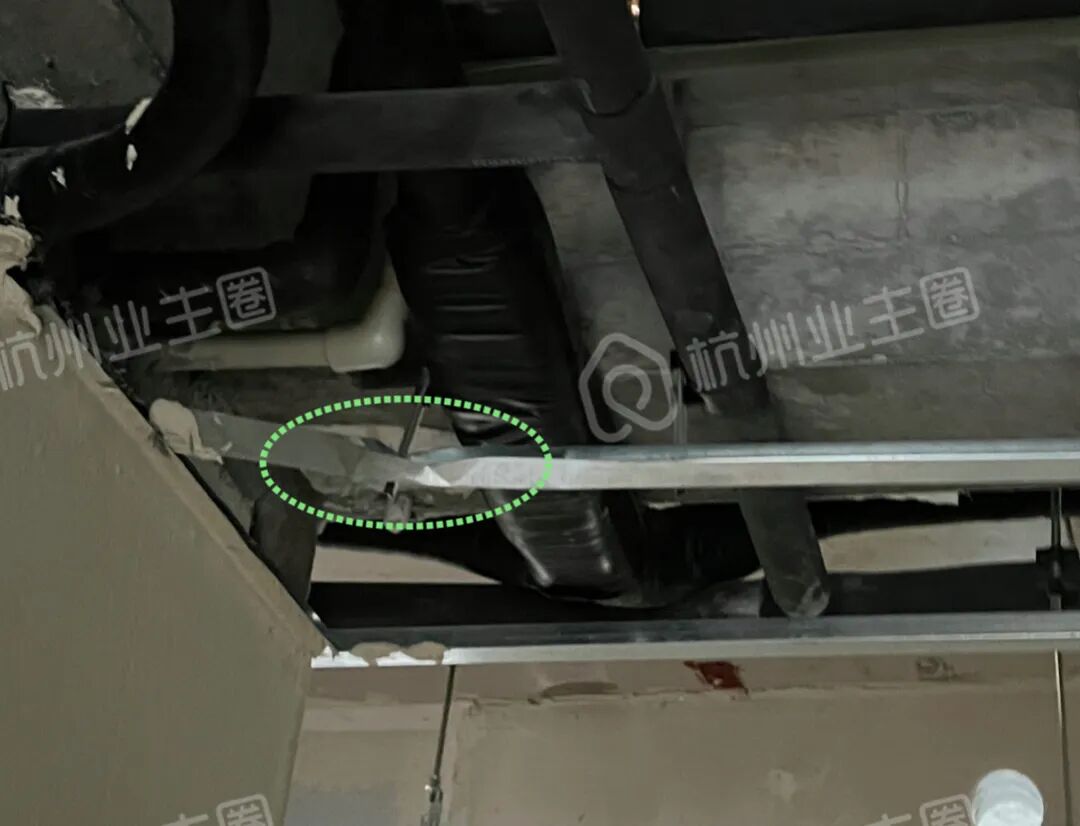

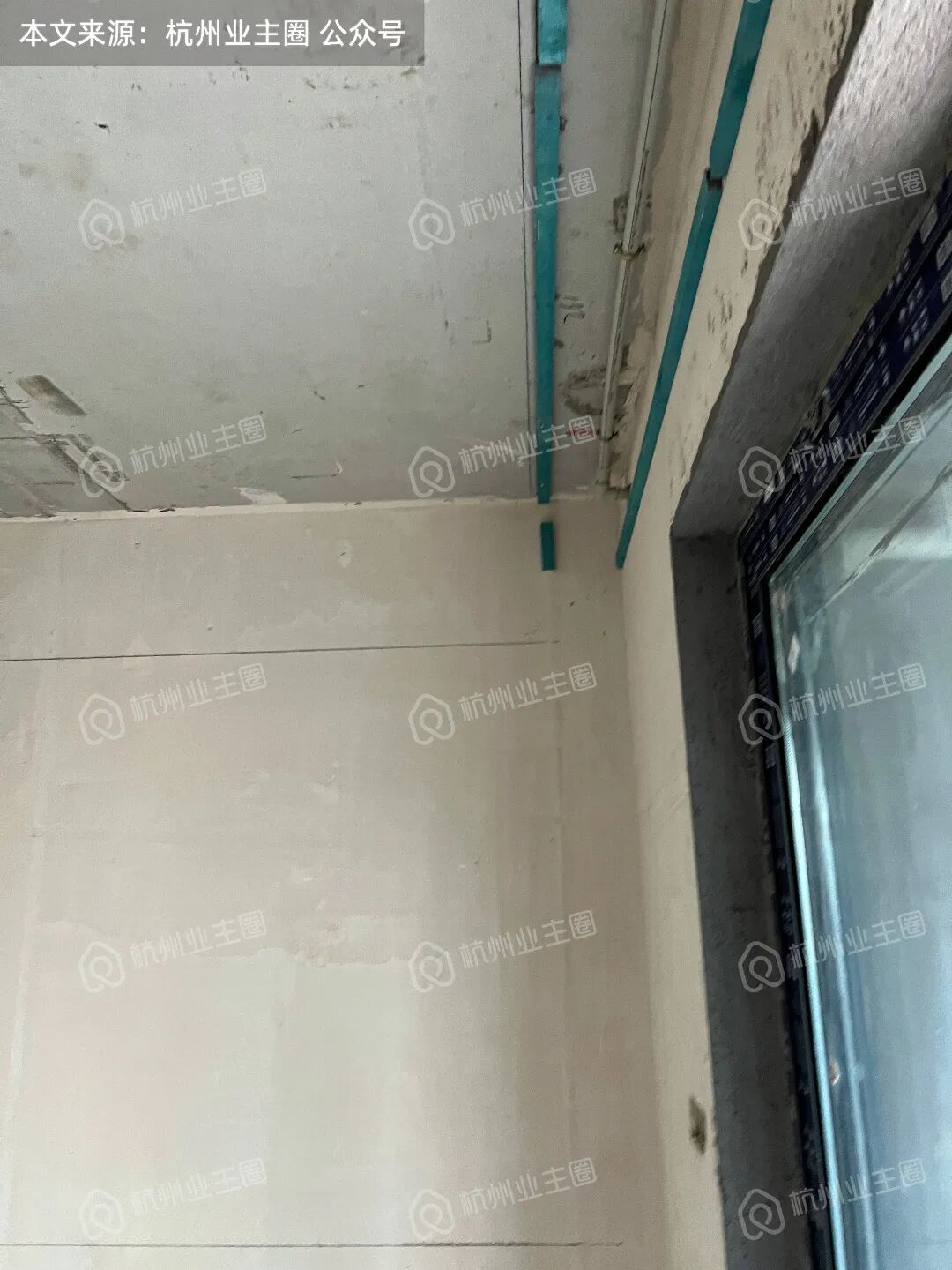

2、顶面轻钢龙骨变形

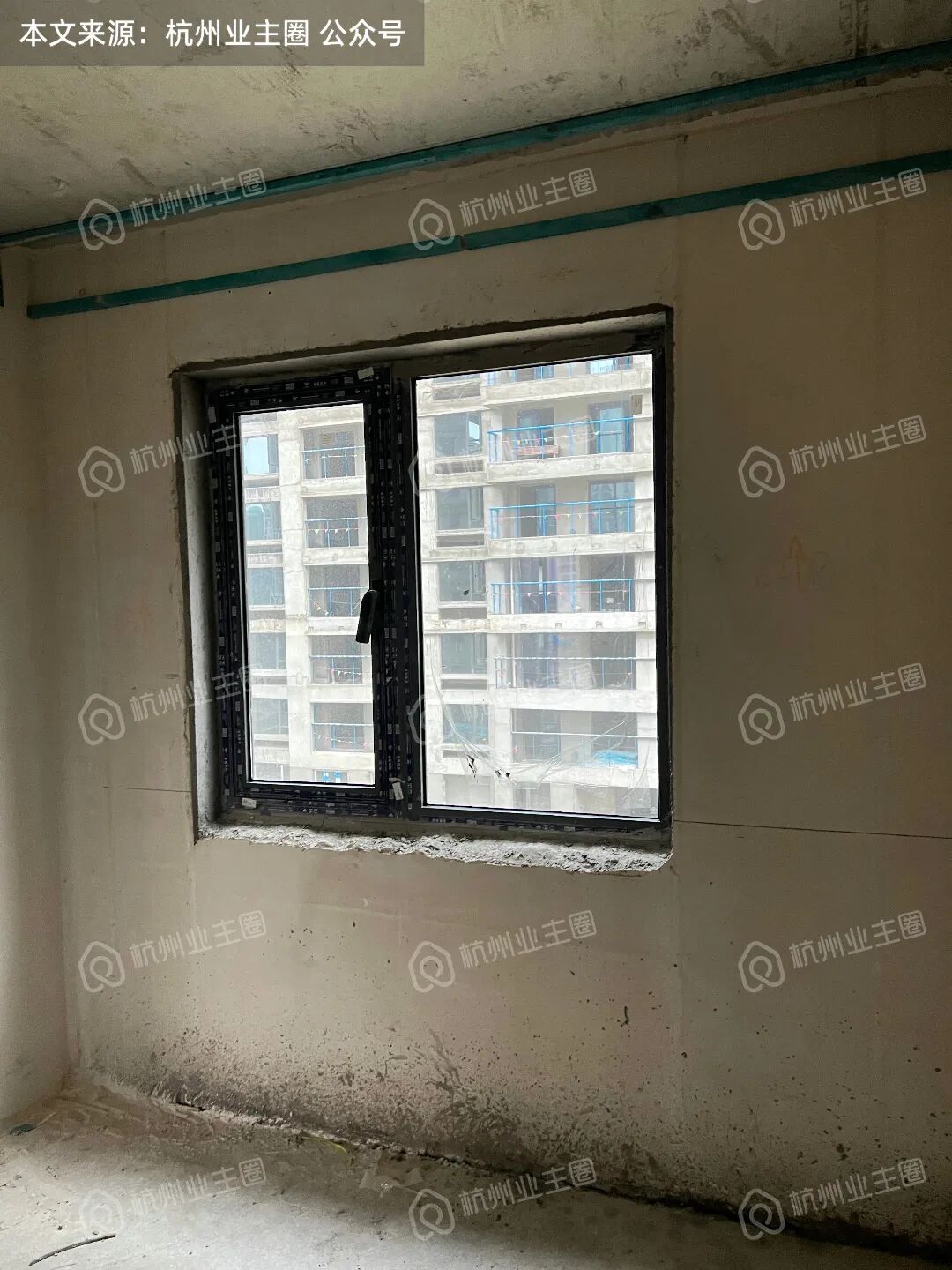

1、整体:主体施工已完毕,多数楼幢外立面脚手架已拆除,少量楼幢西侧立面已施工。

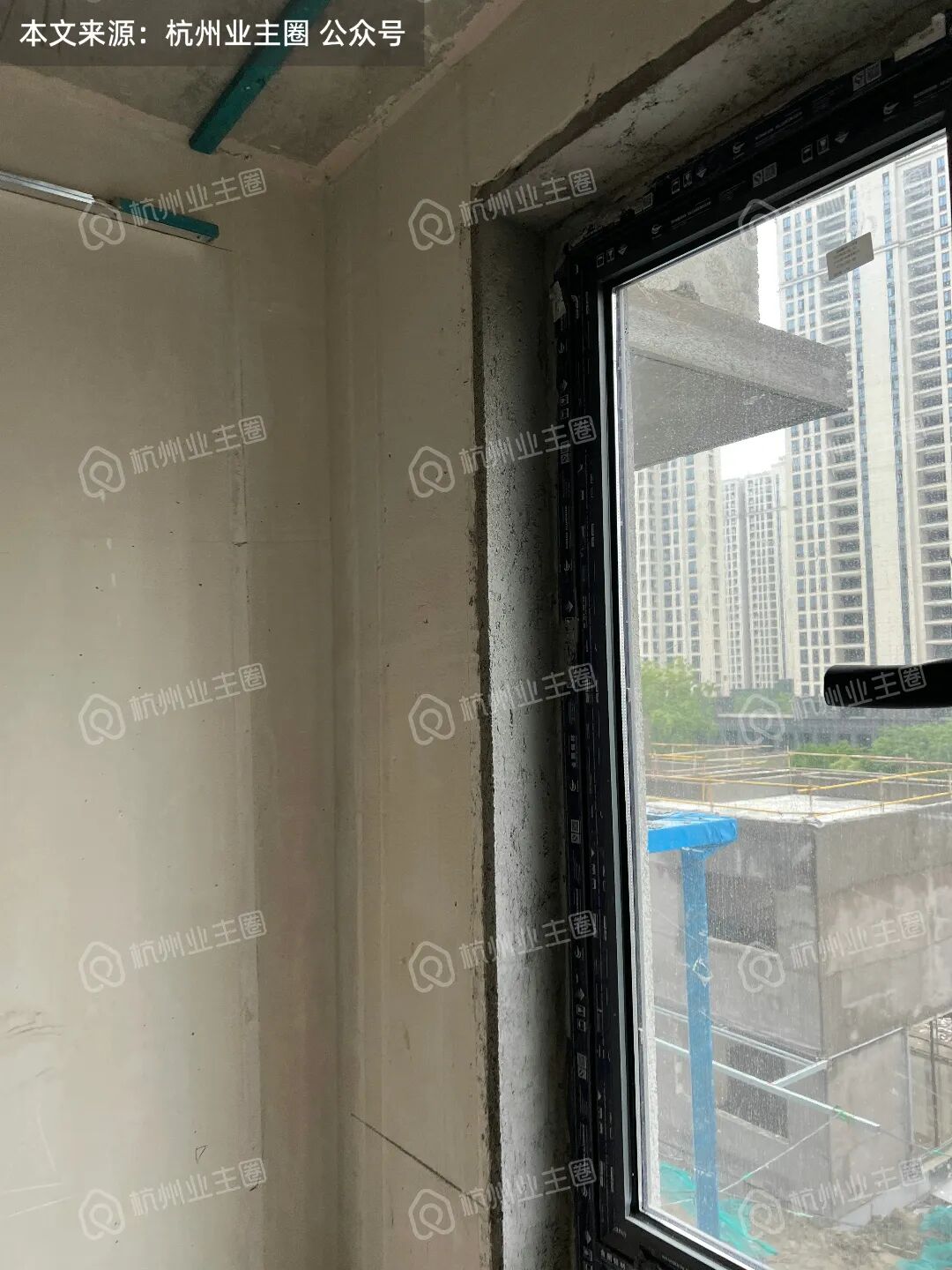

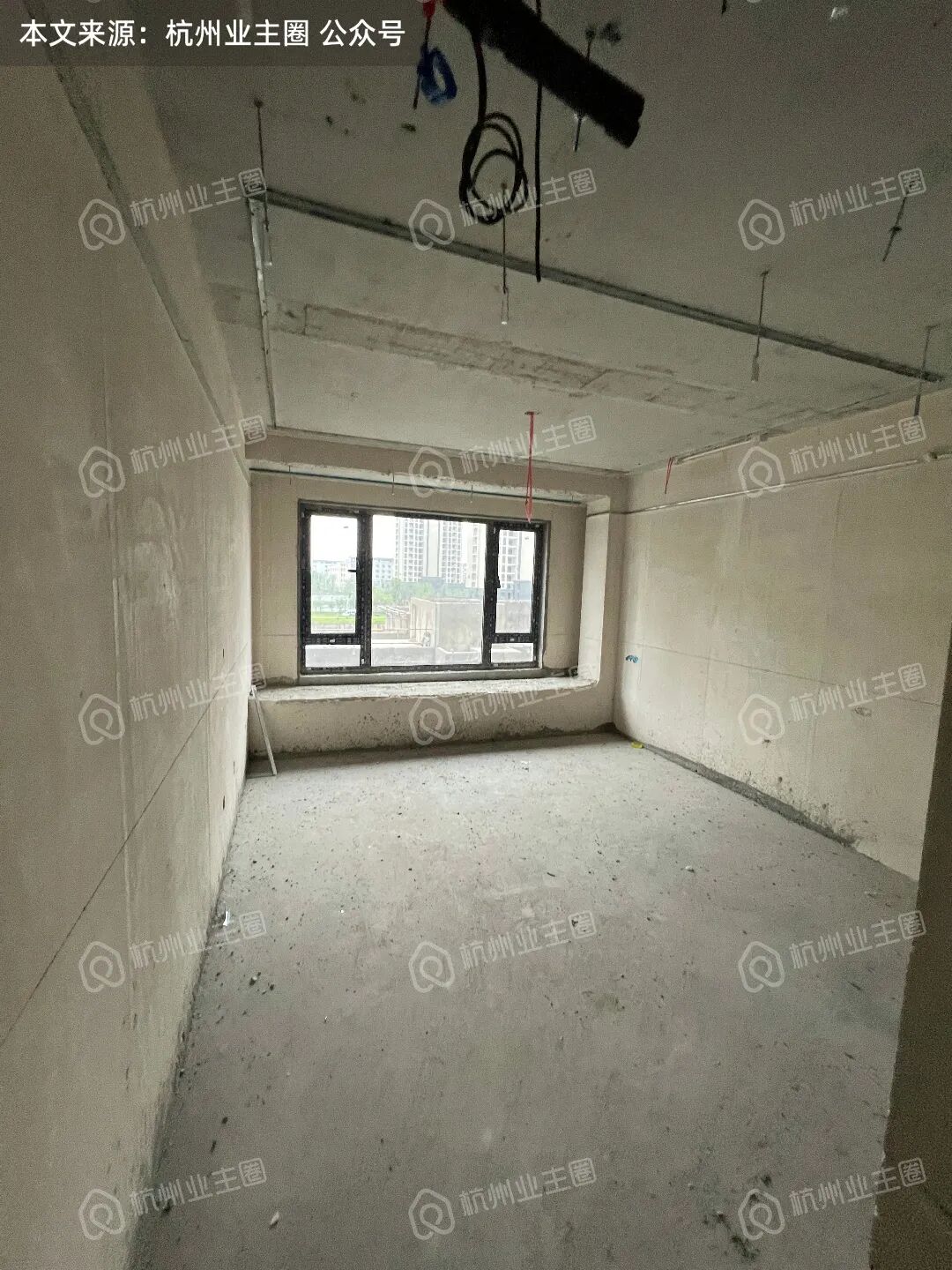

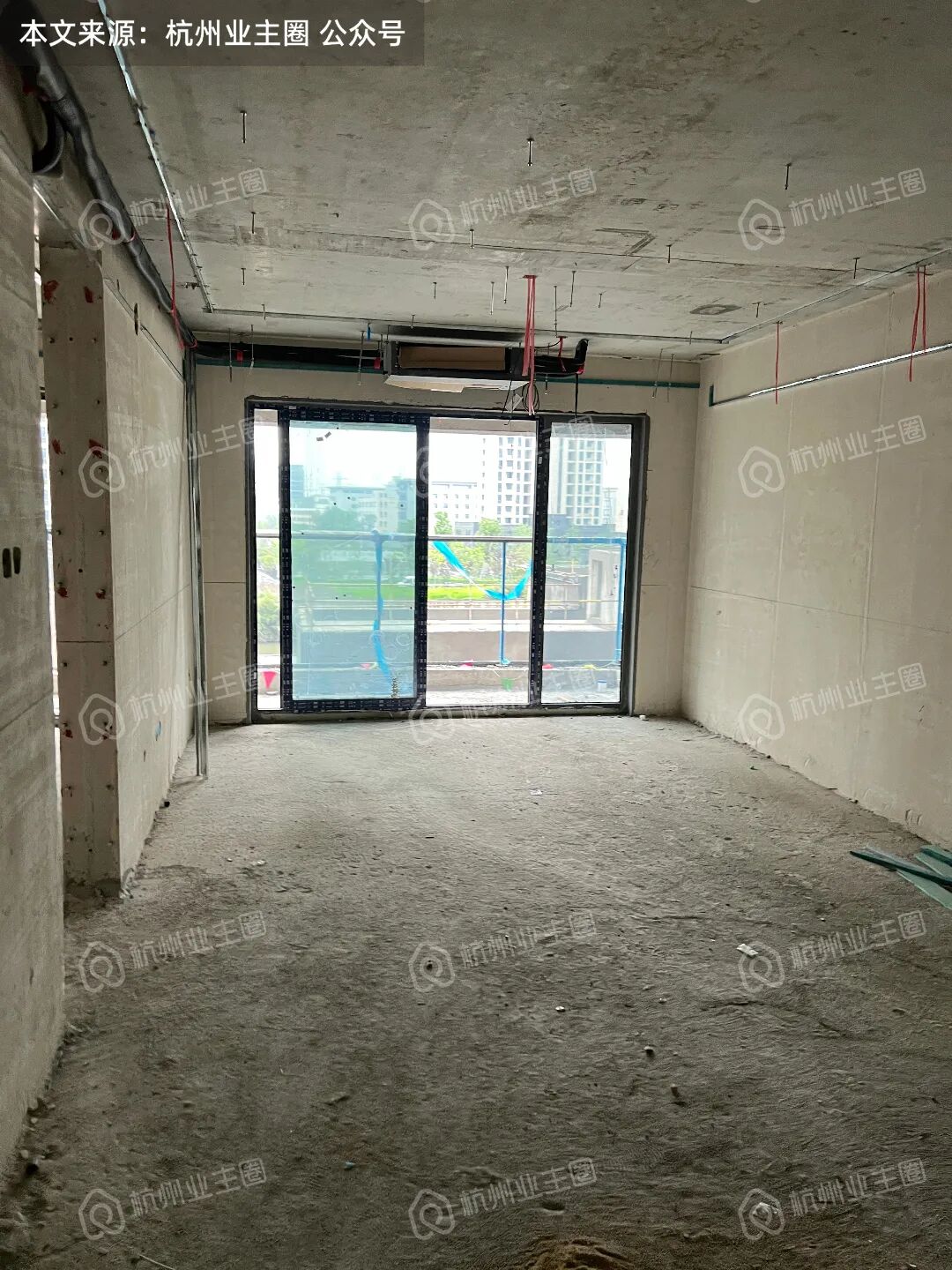

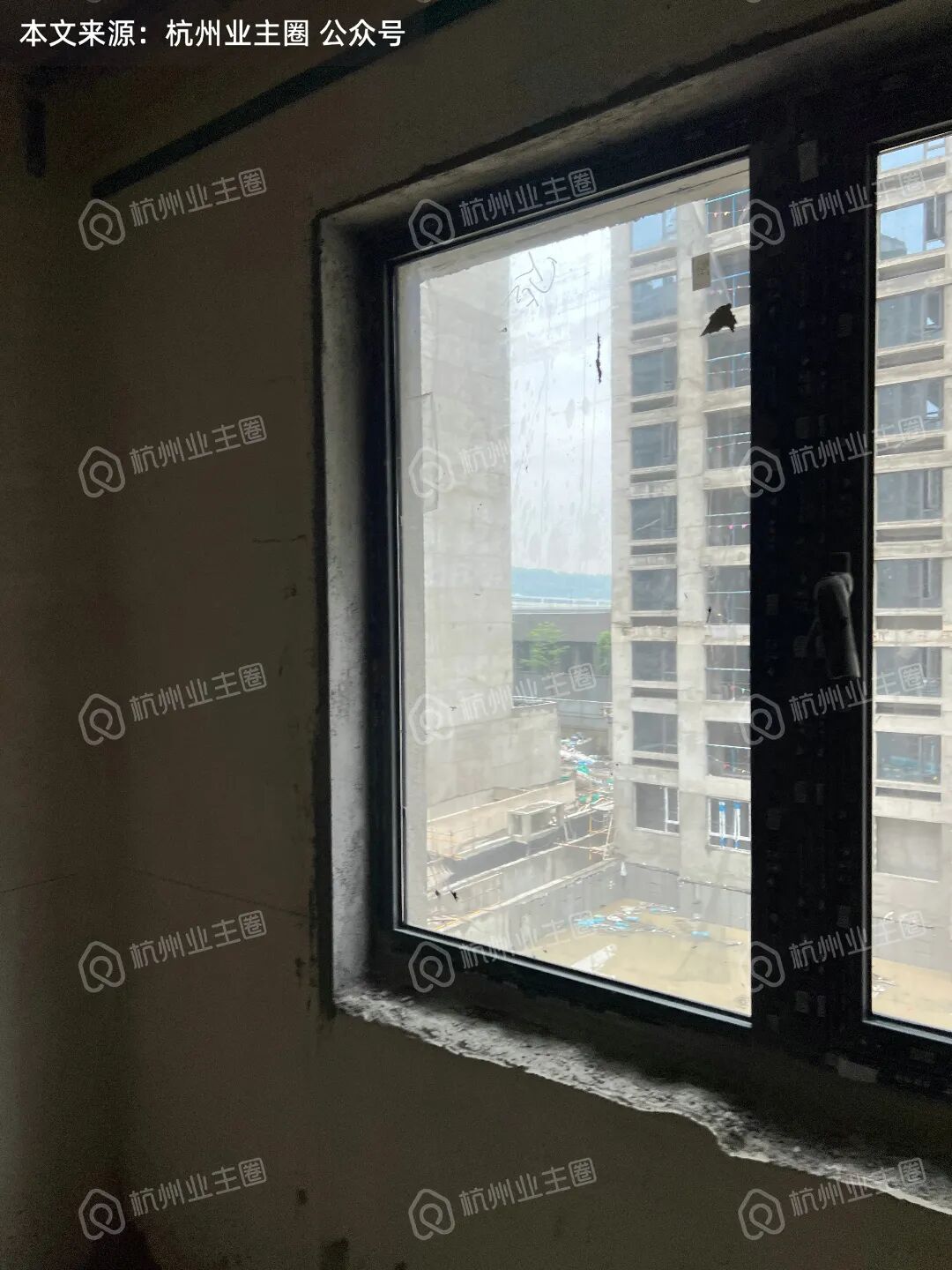

2、材质:从西侧可见为涂料+玻璃,目前未见明显不平整情况。

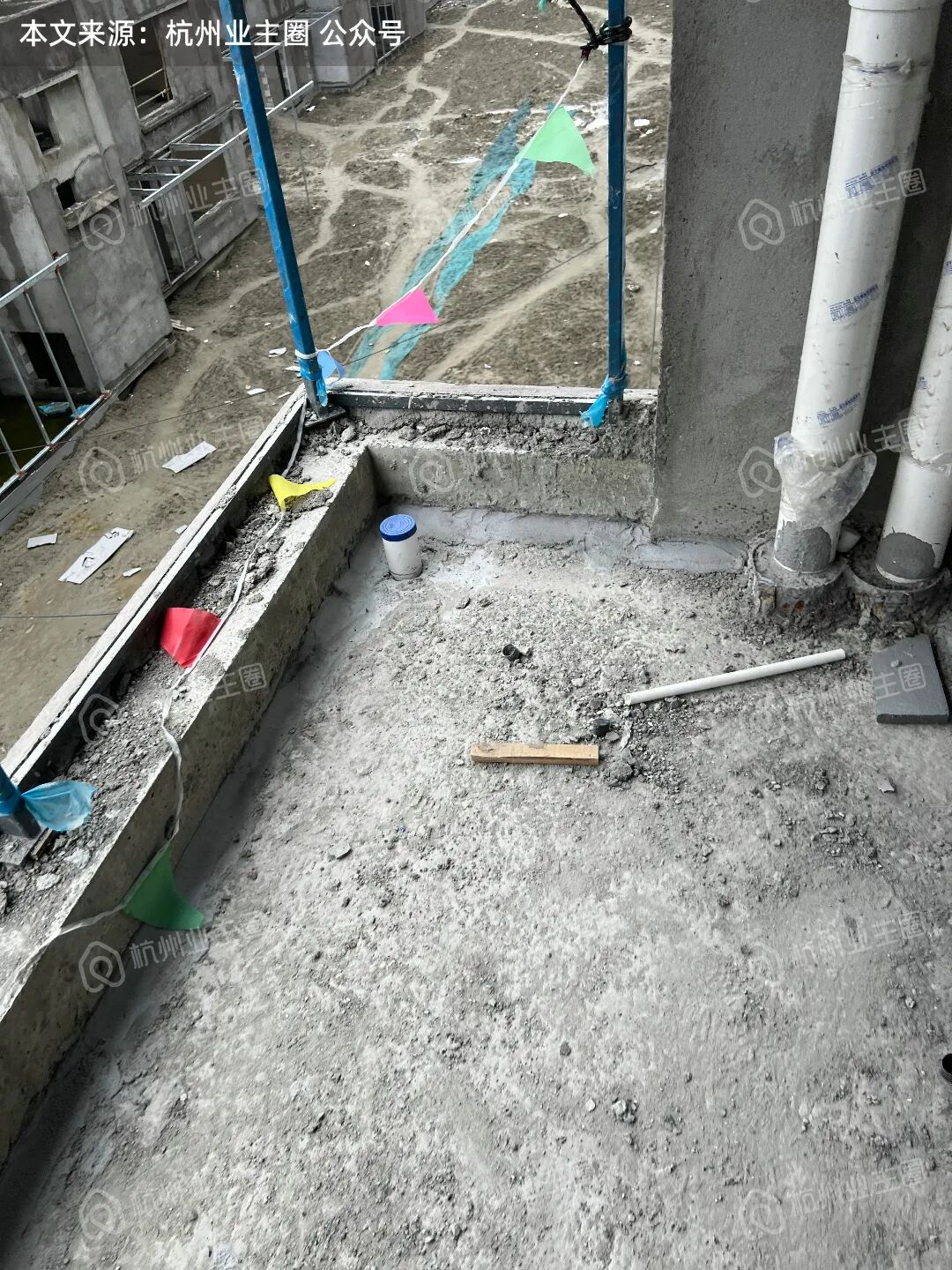

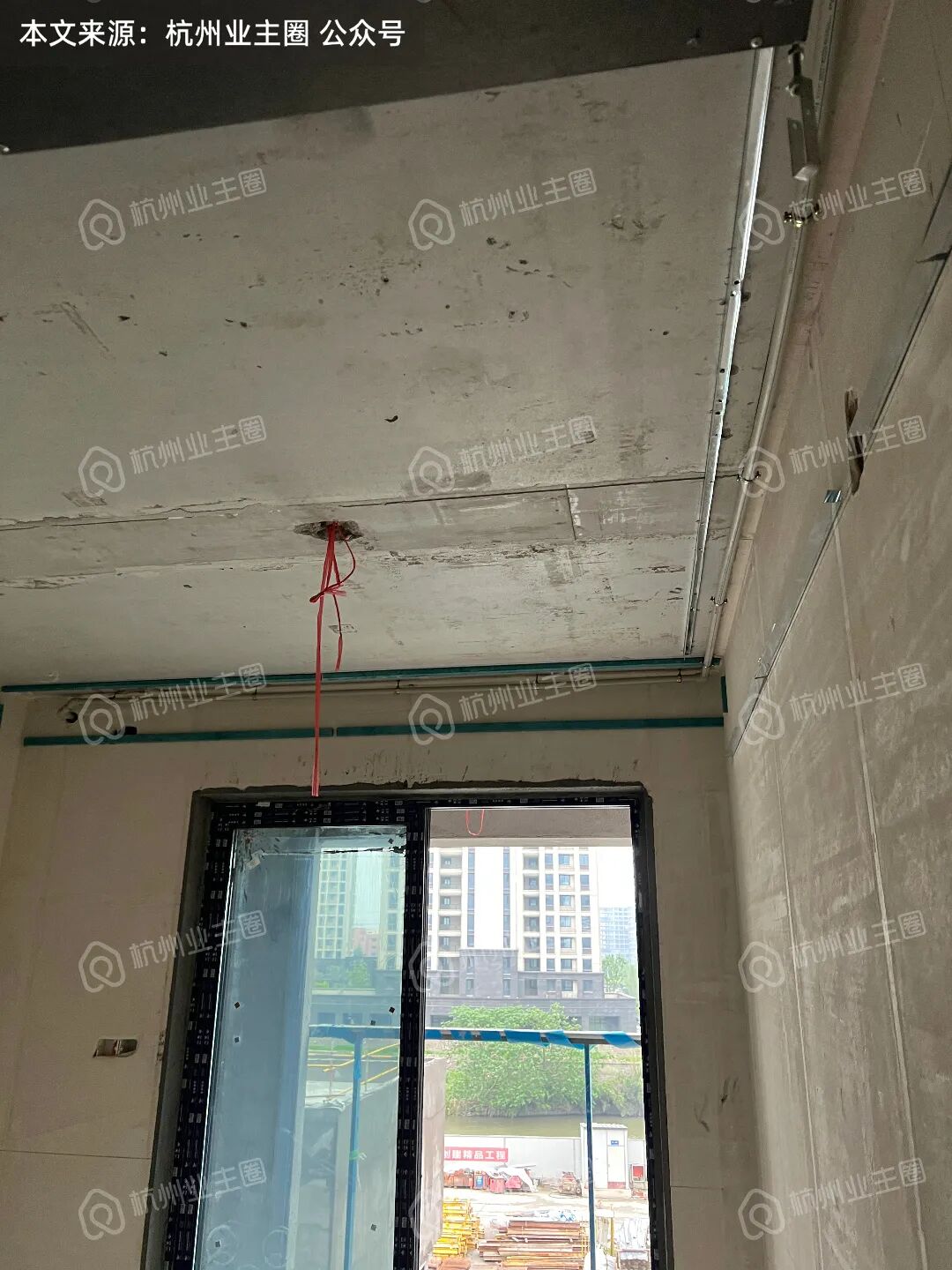

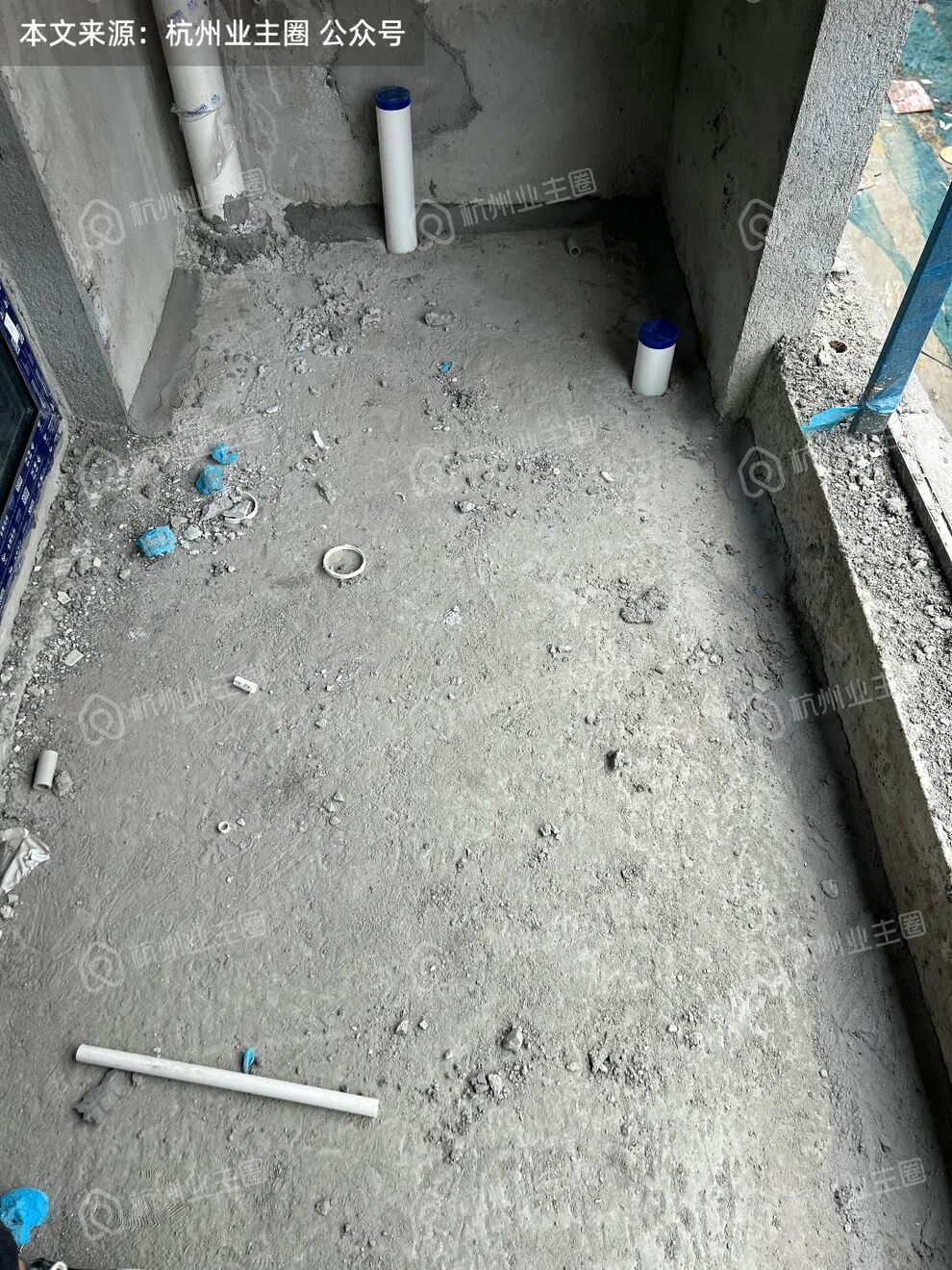

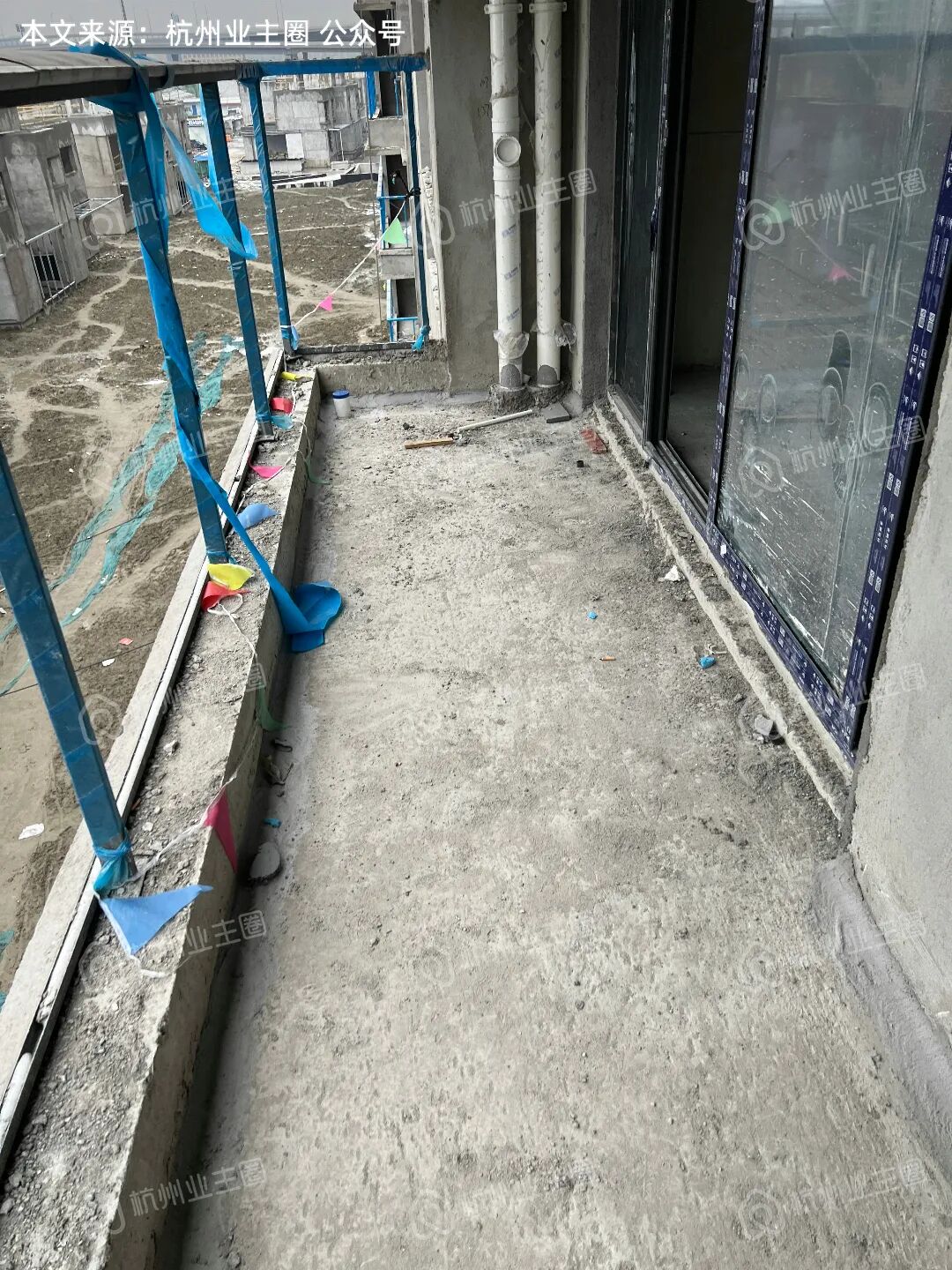

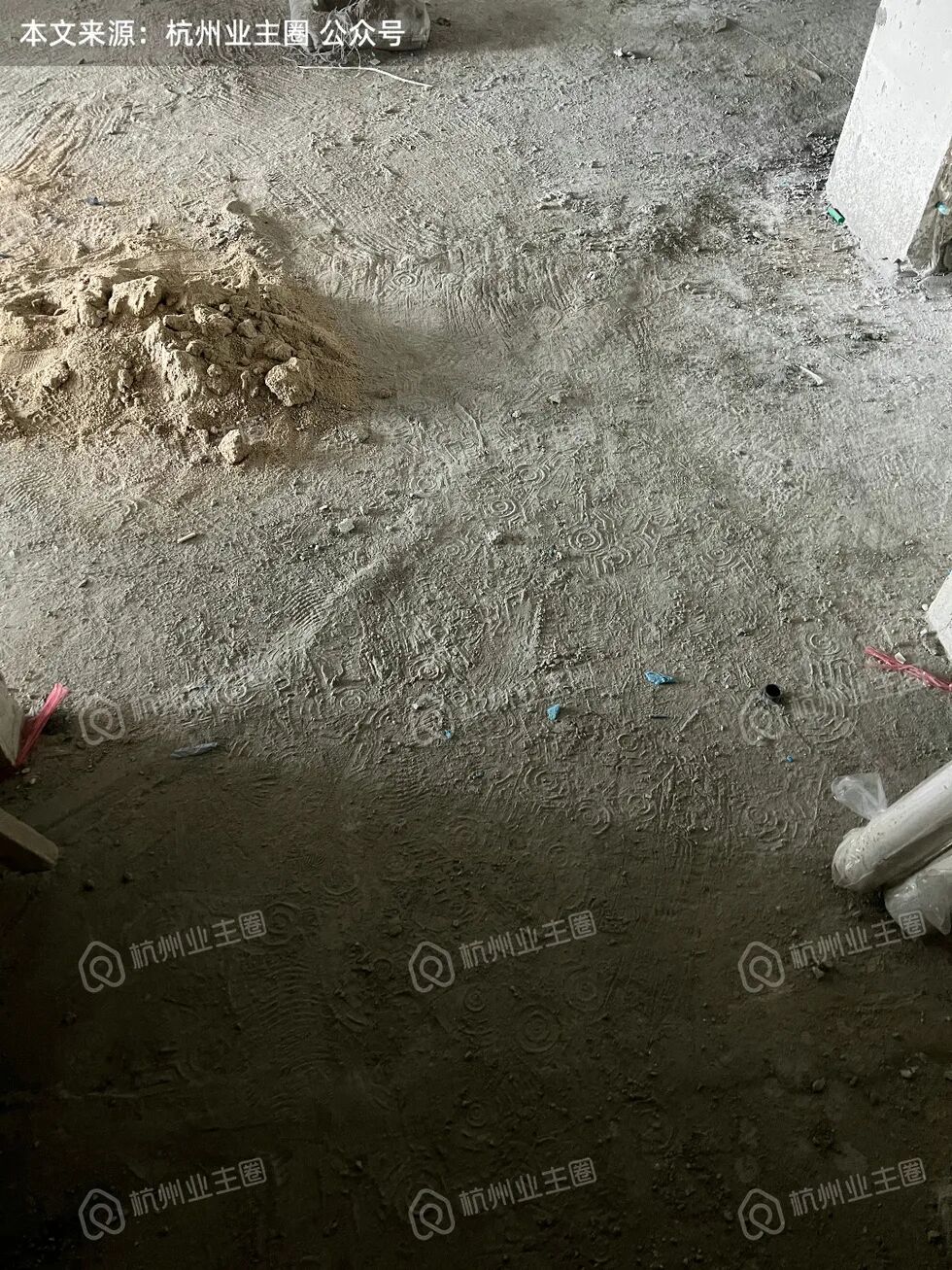

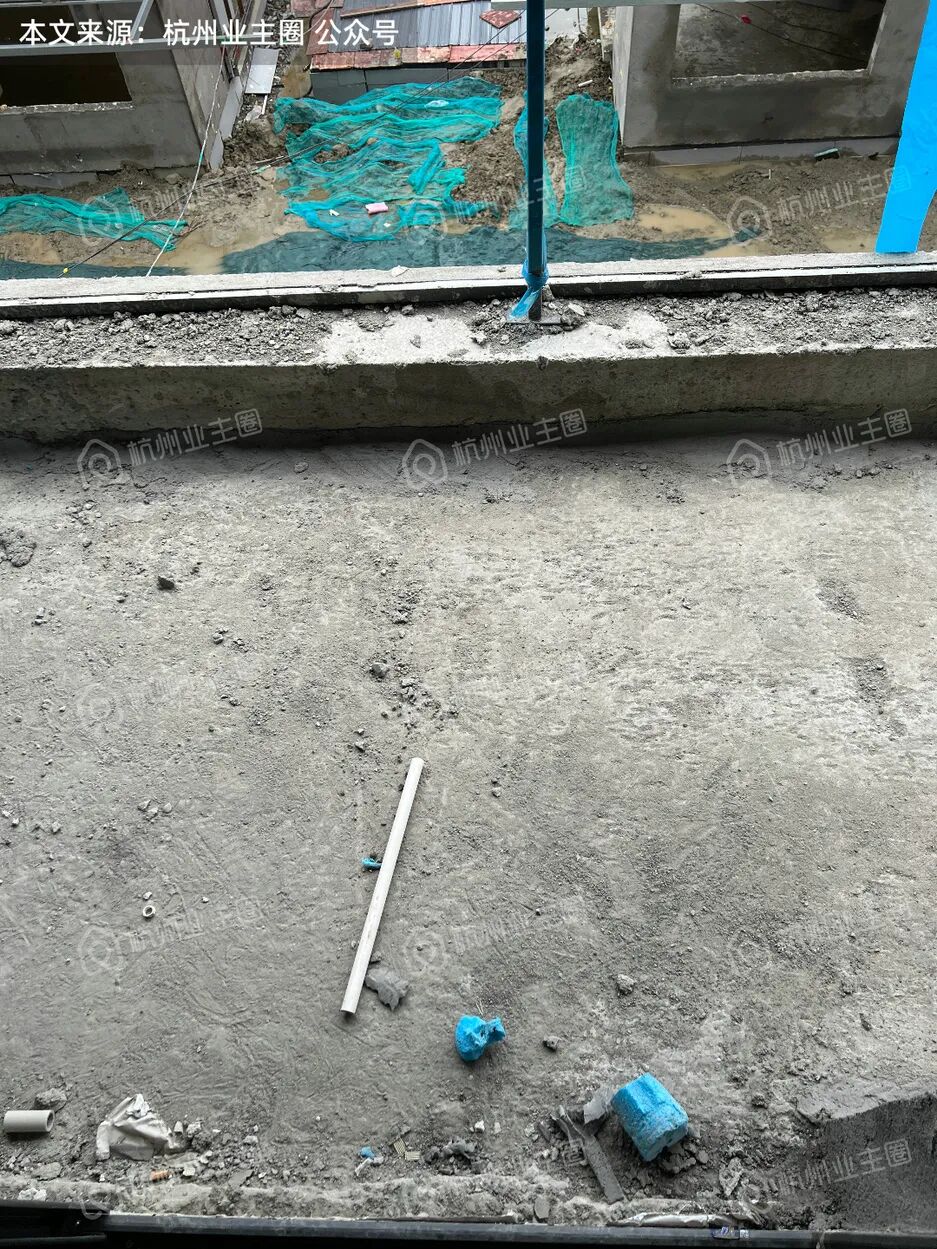

一期园区部分,外立面已施工区域土方回填基本完成,但多数仍为施工路面。

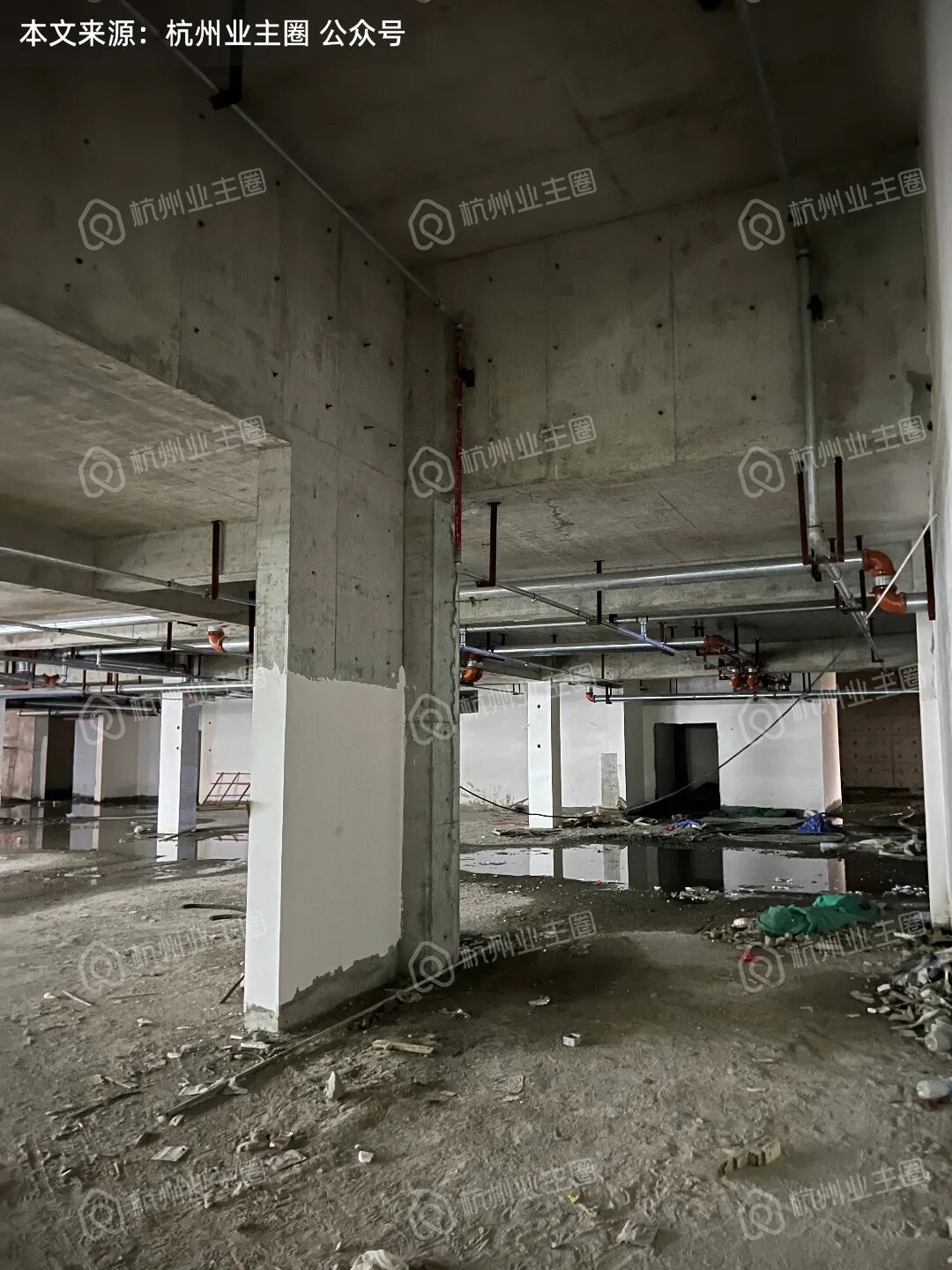

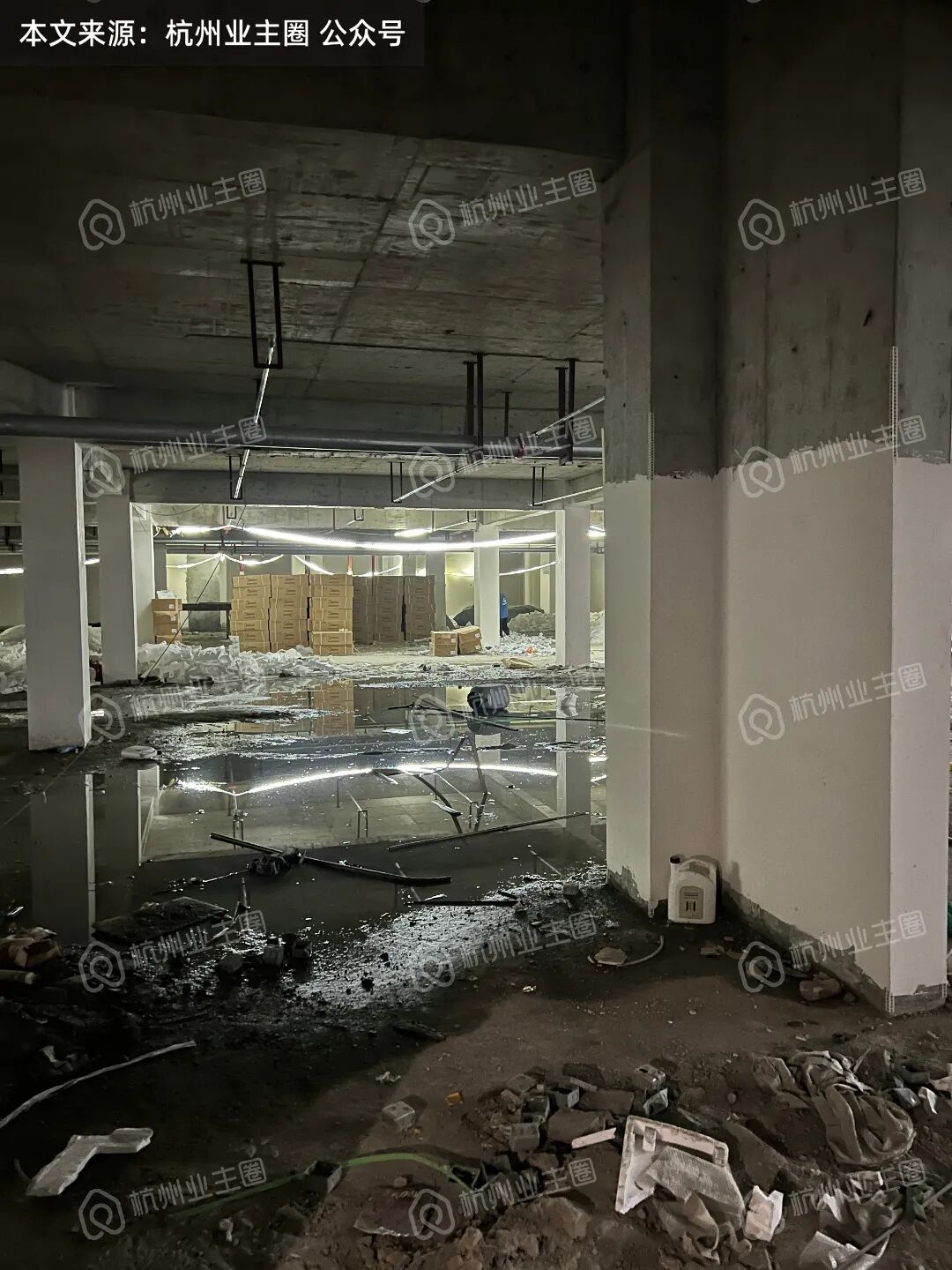

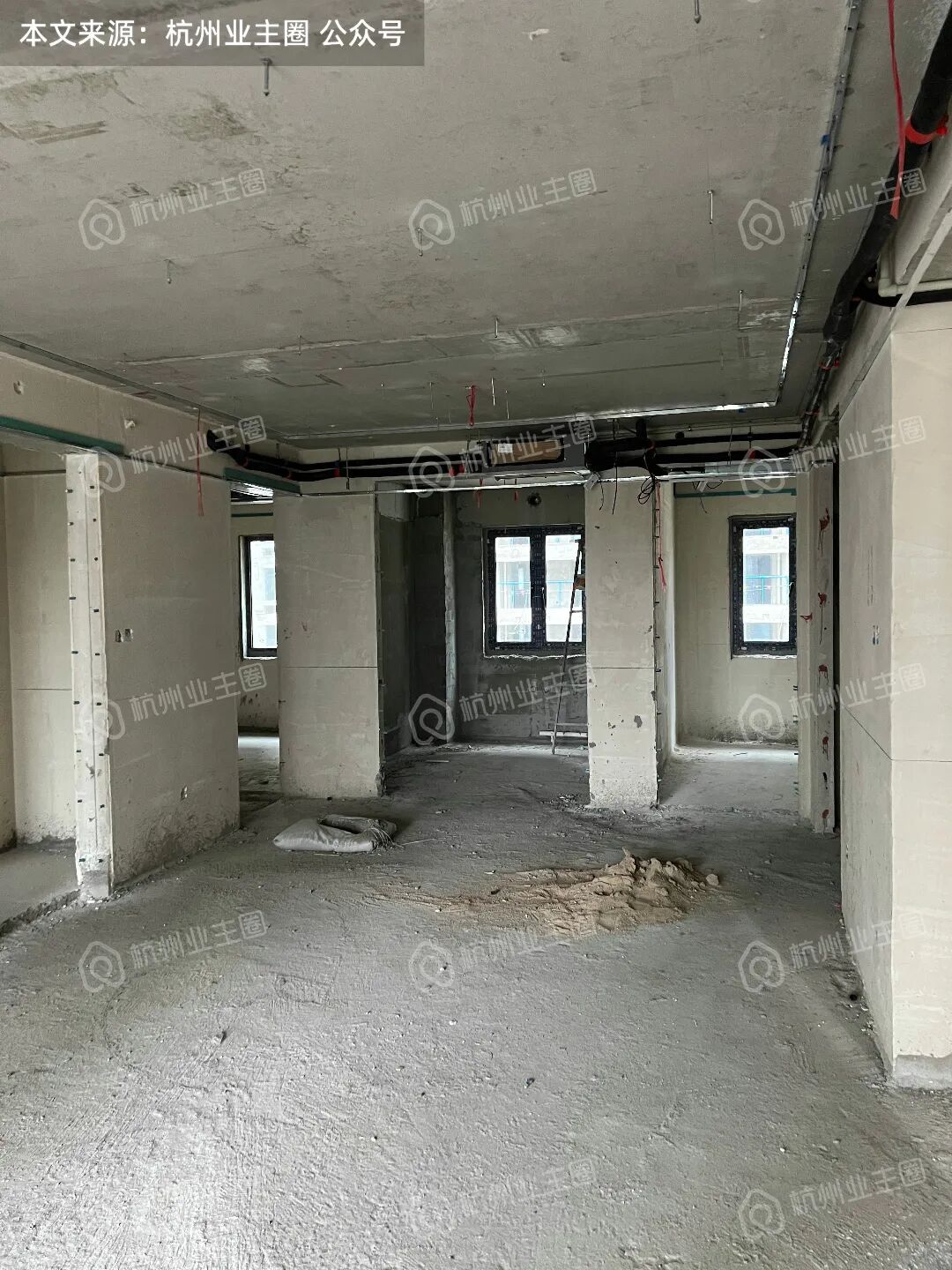

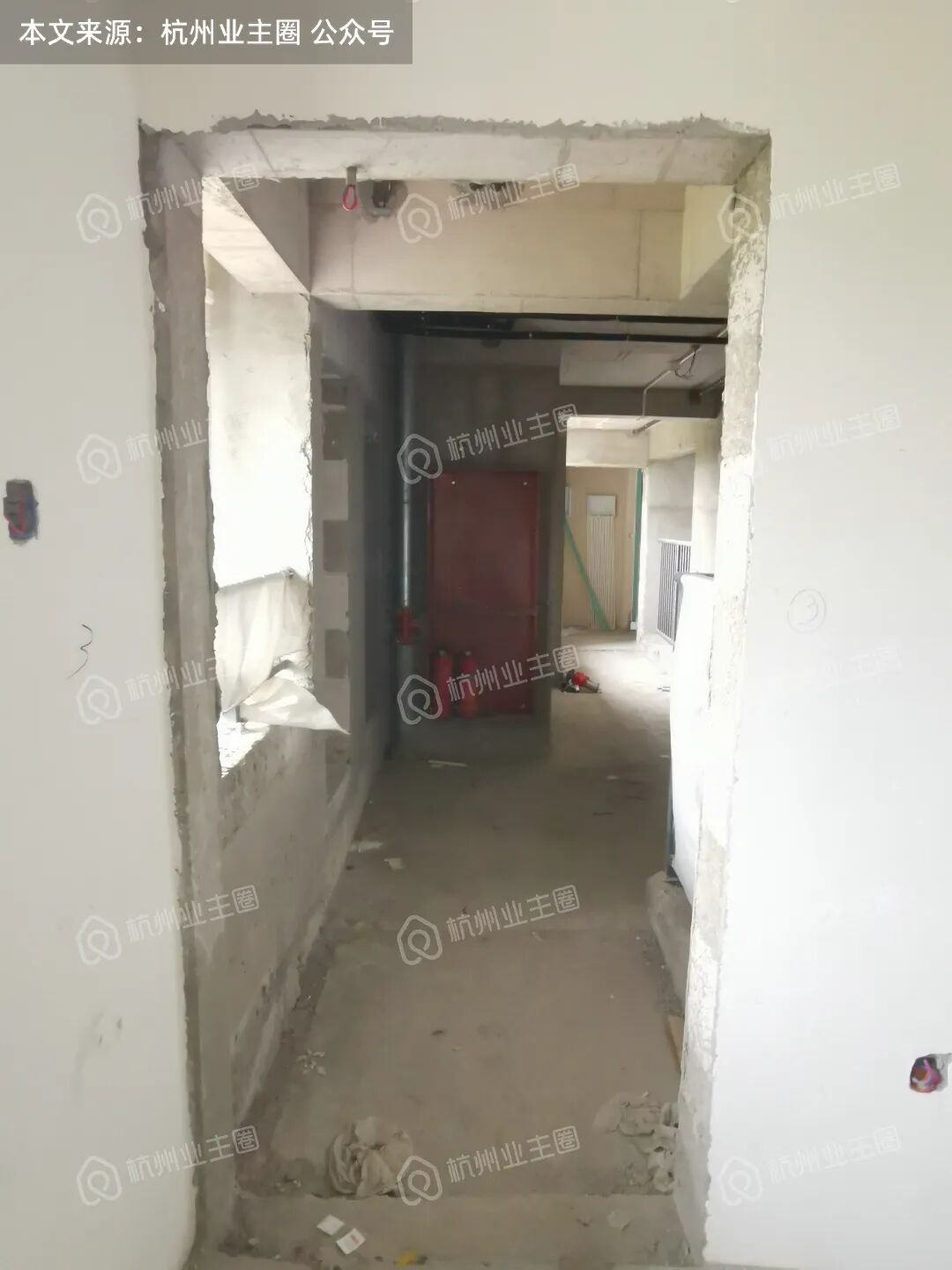

主体施工已完毕;

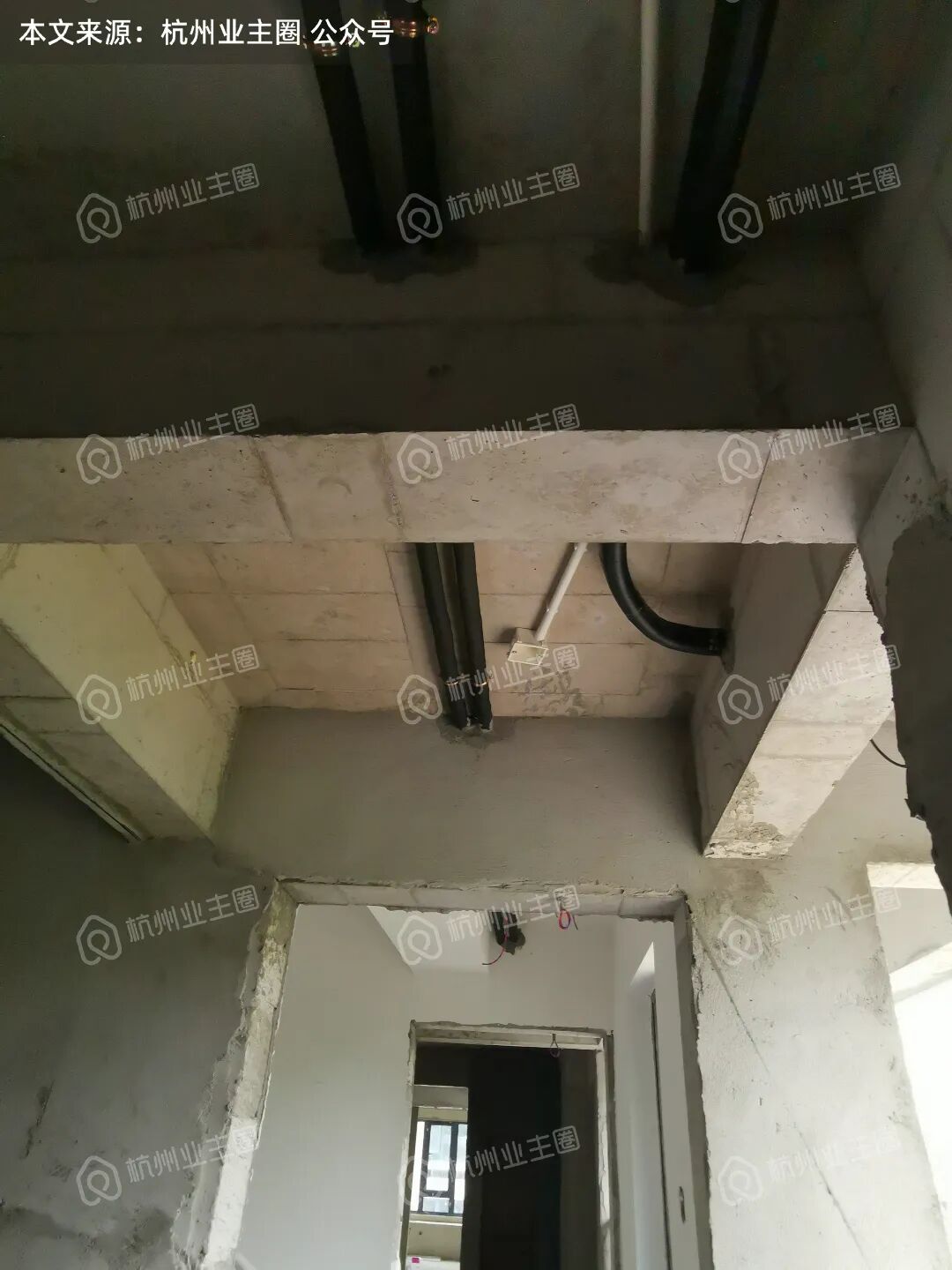

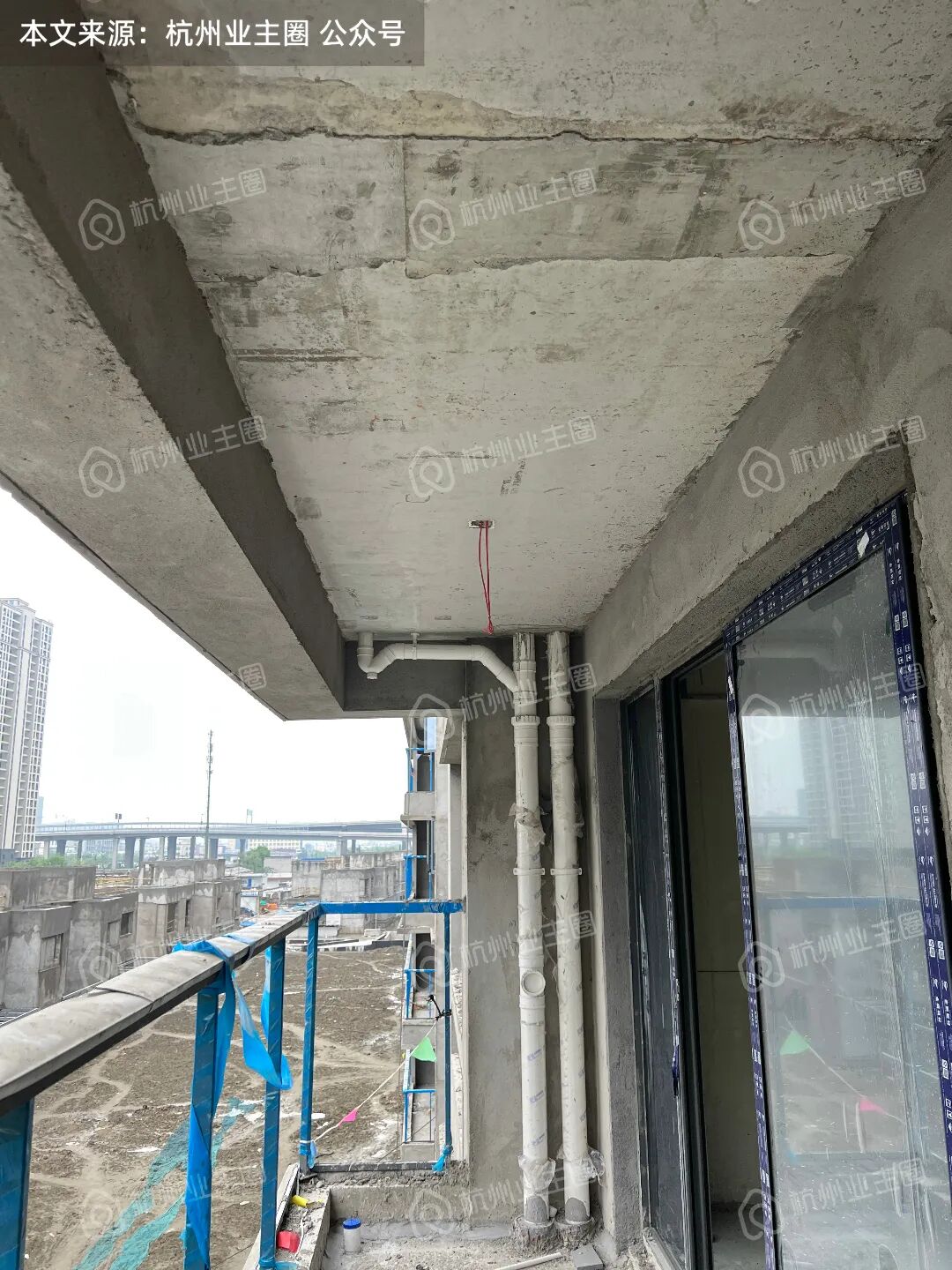

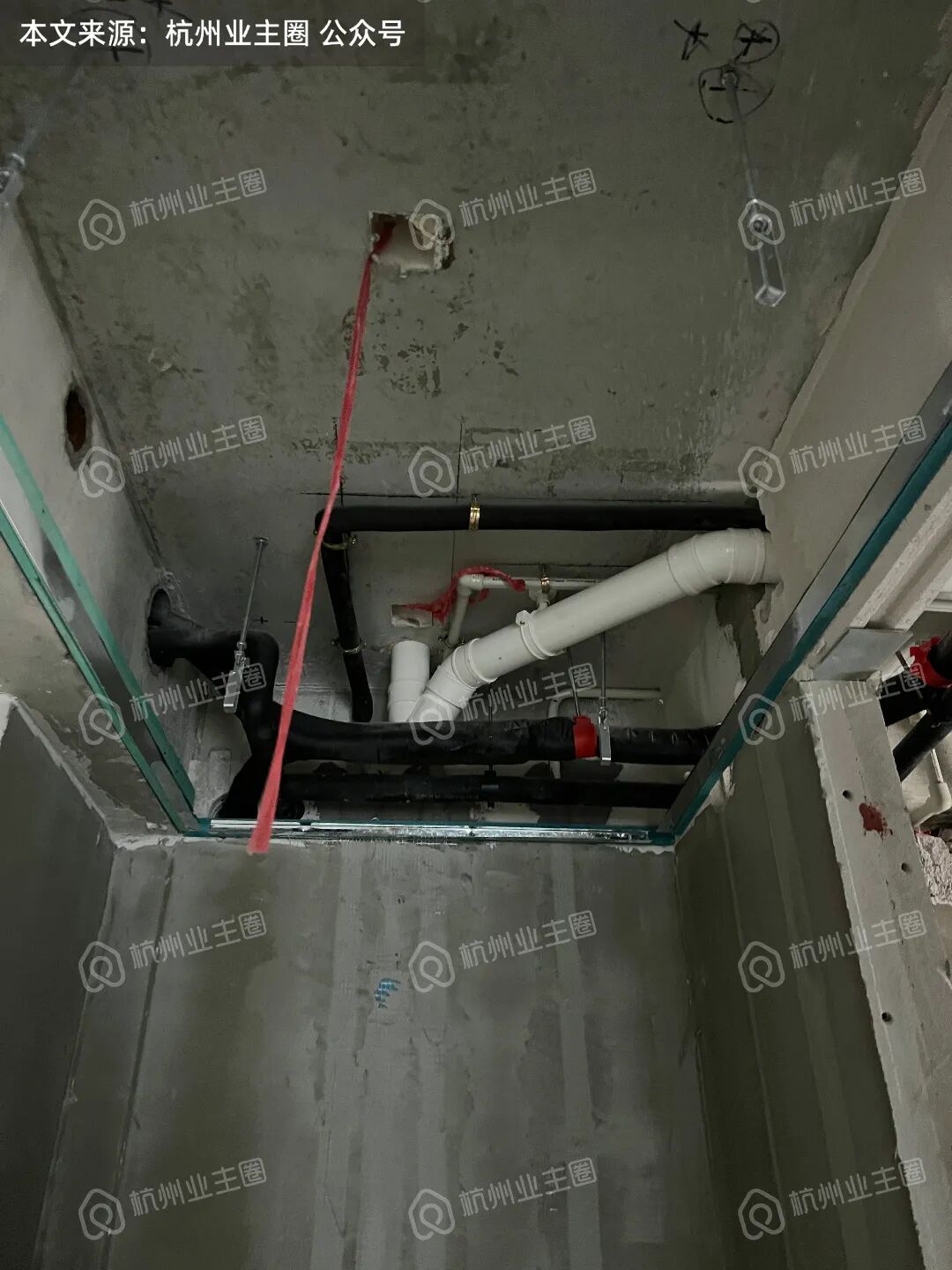

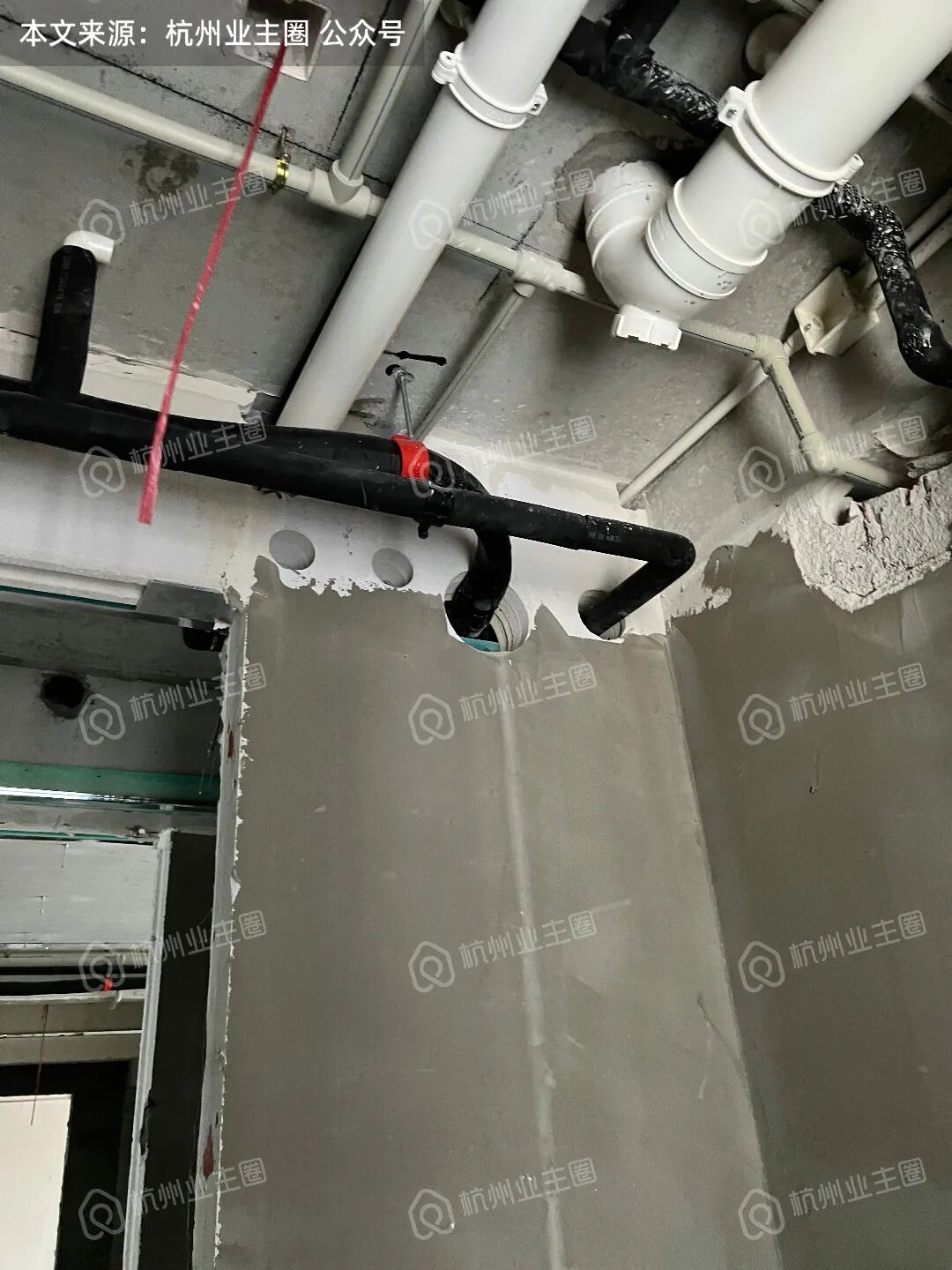

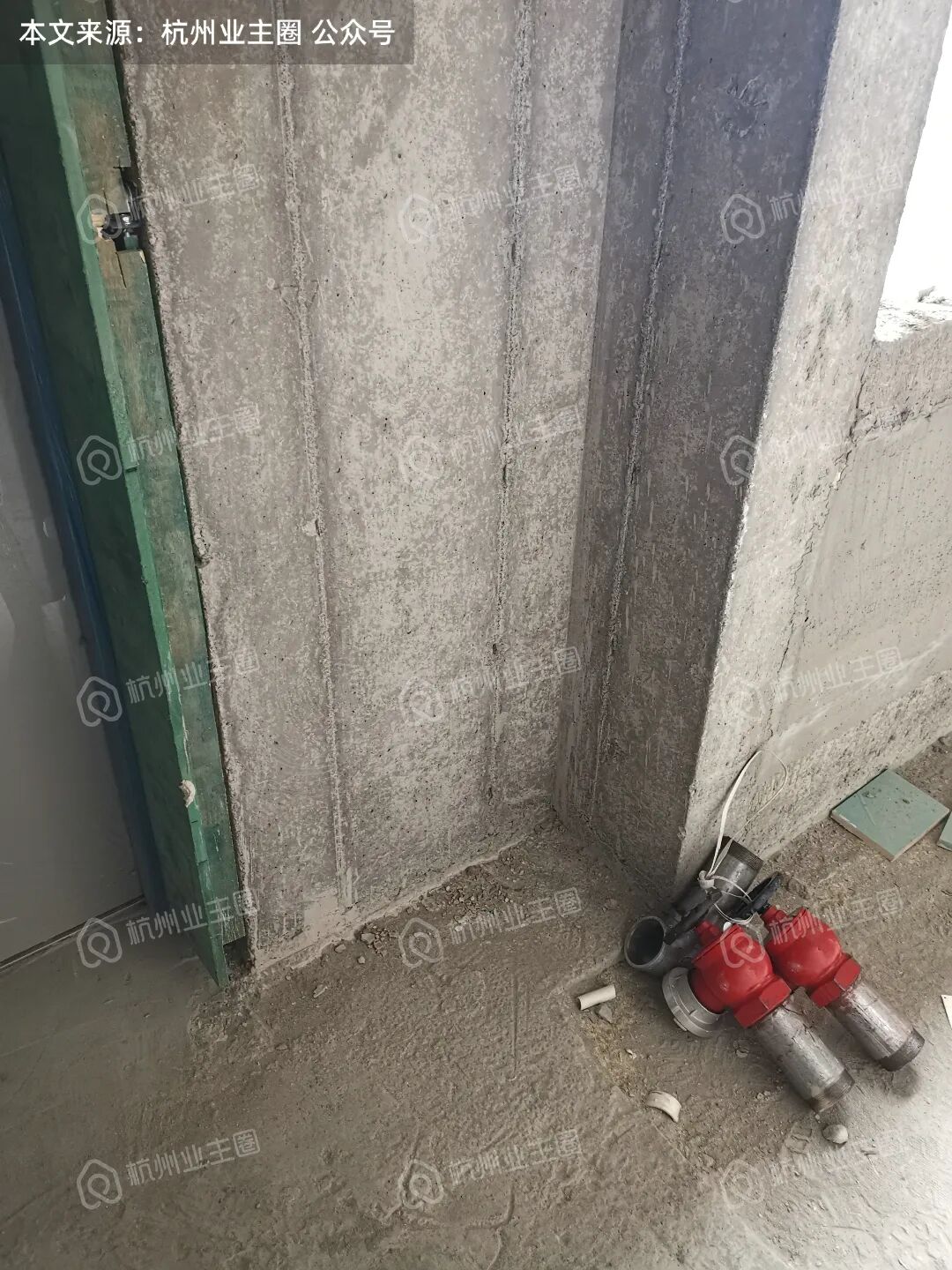

消防管道已架设;
部分区域墙面、主体已做初步粉刷;

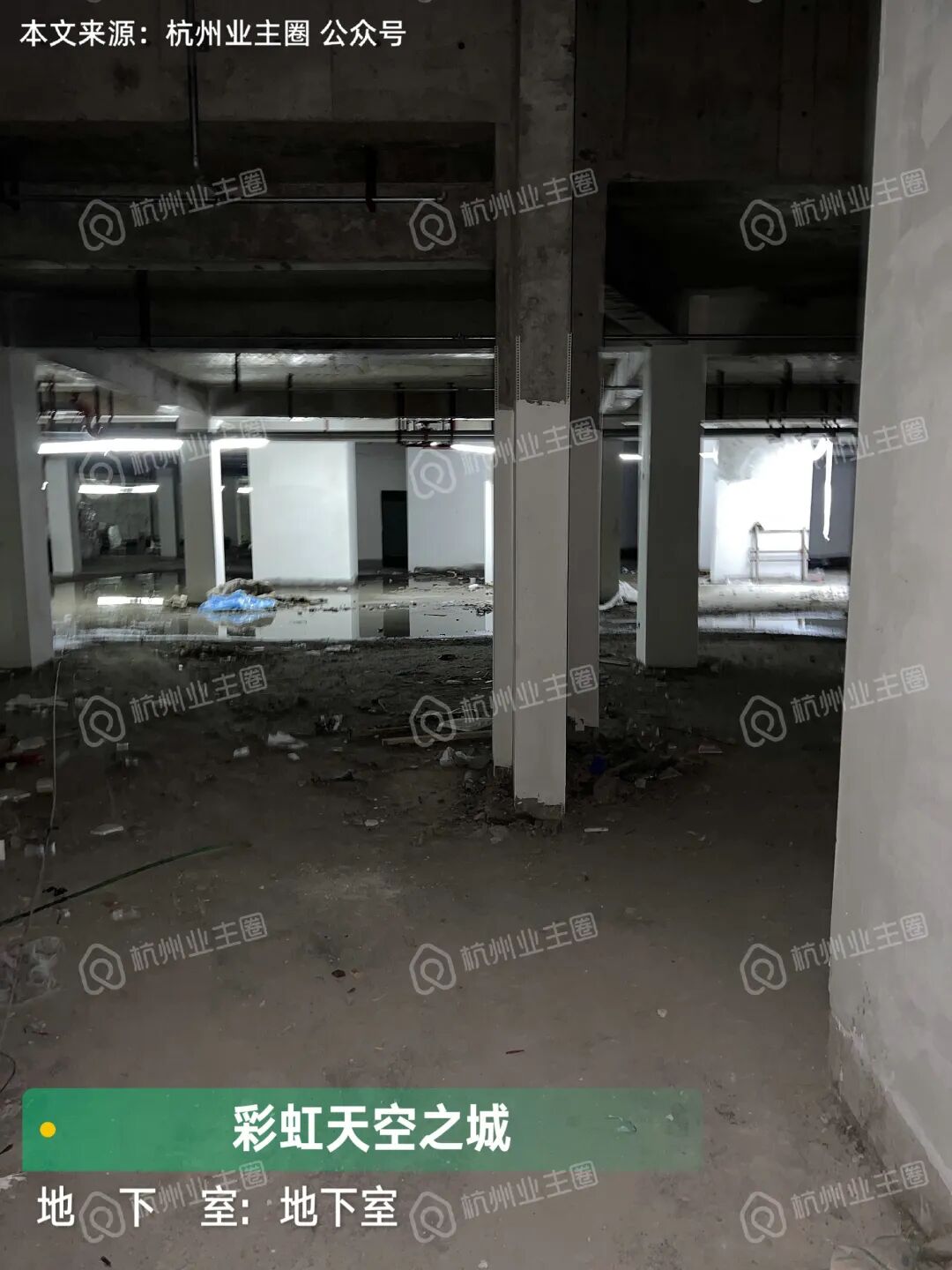

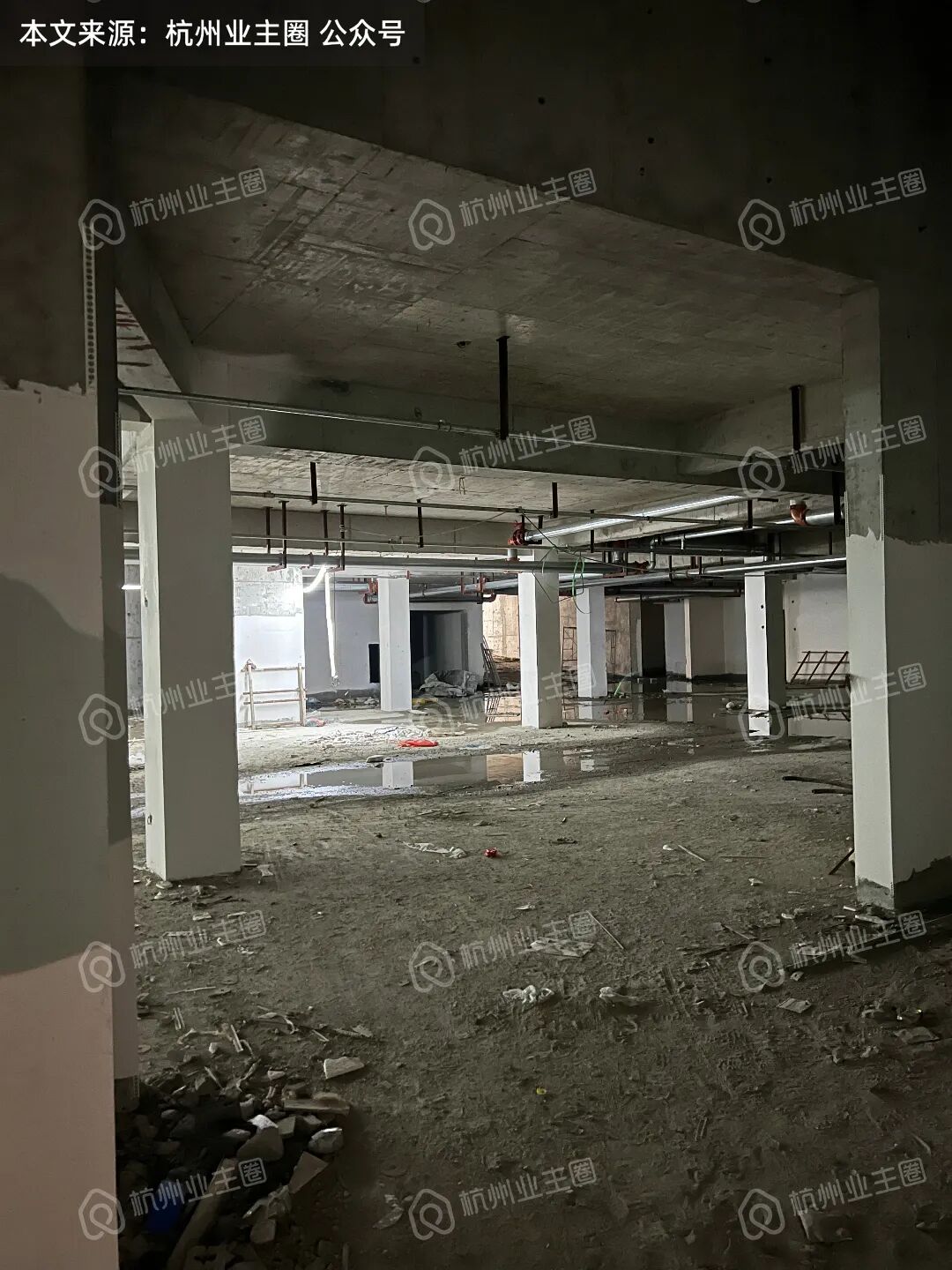

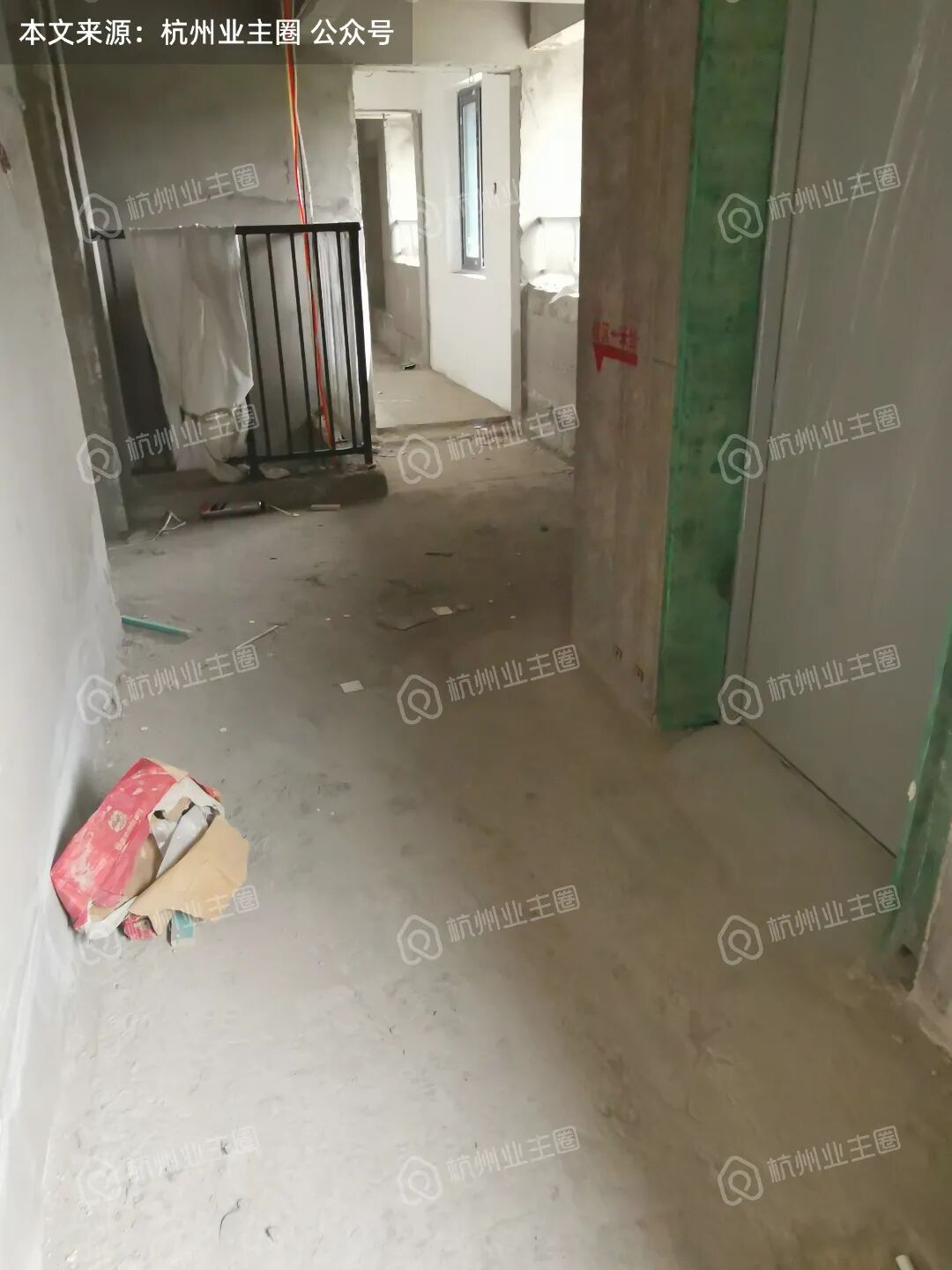

目前地下车库区域主要作为施工材料堆放和加工的场所。
左右滑动查看更多

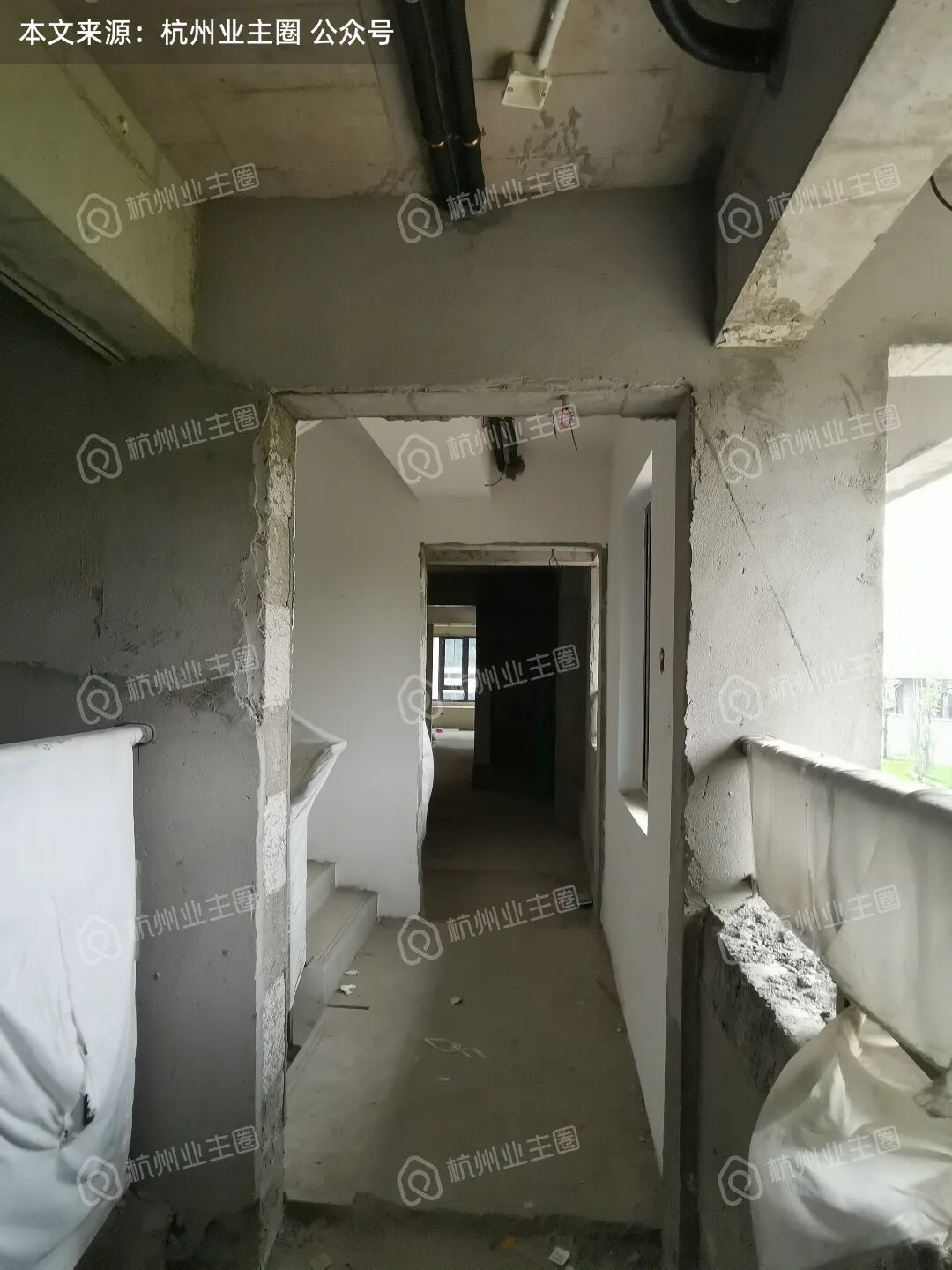

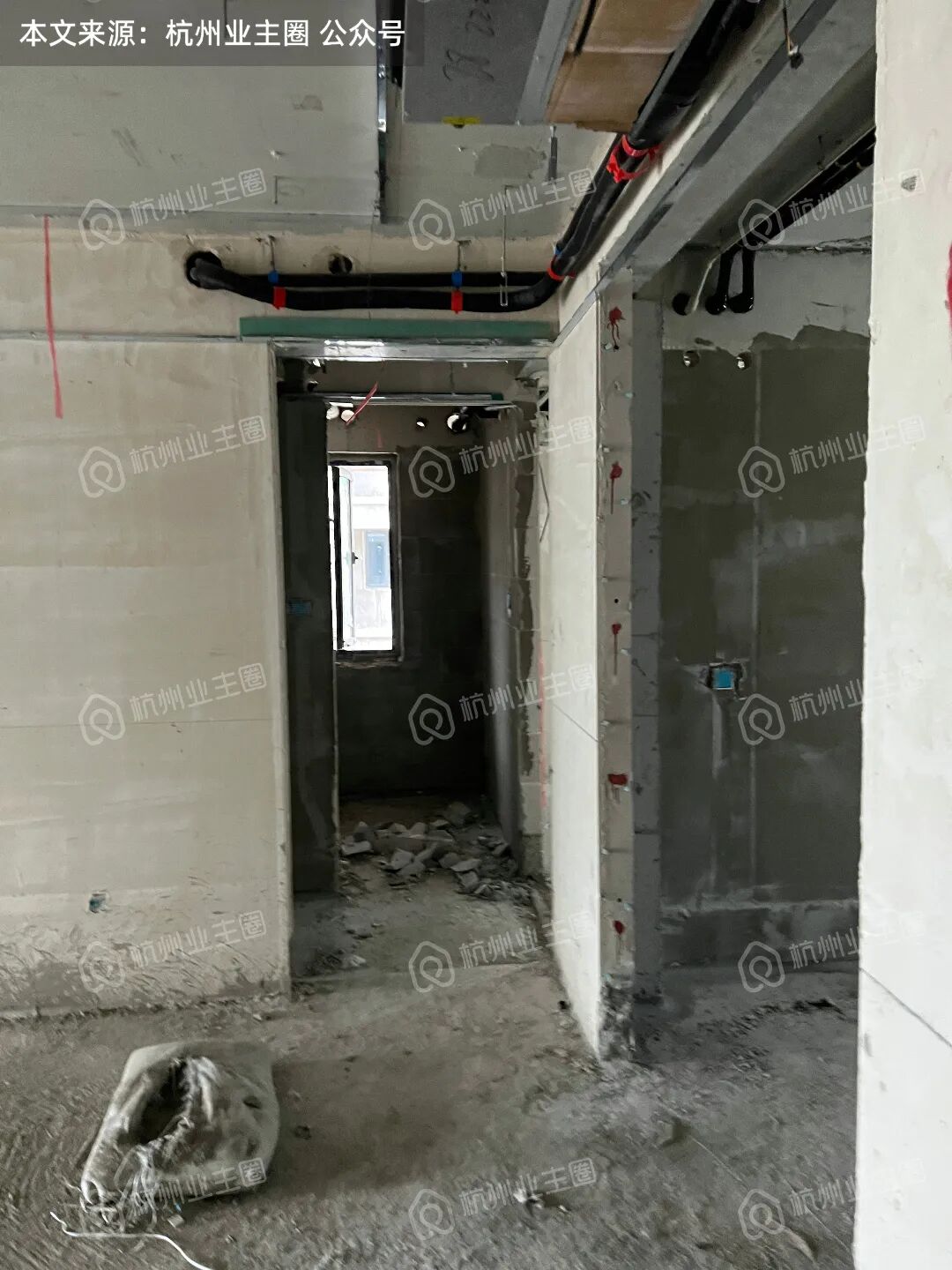

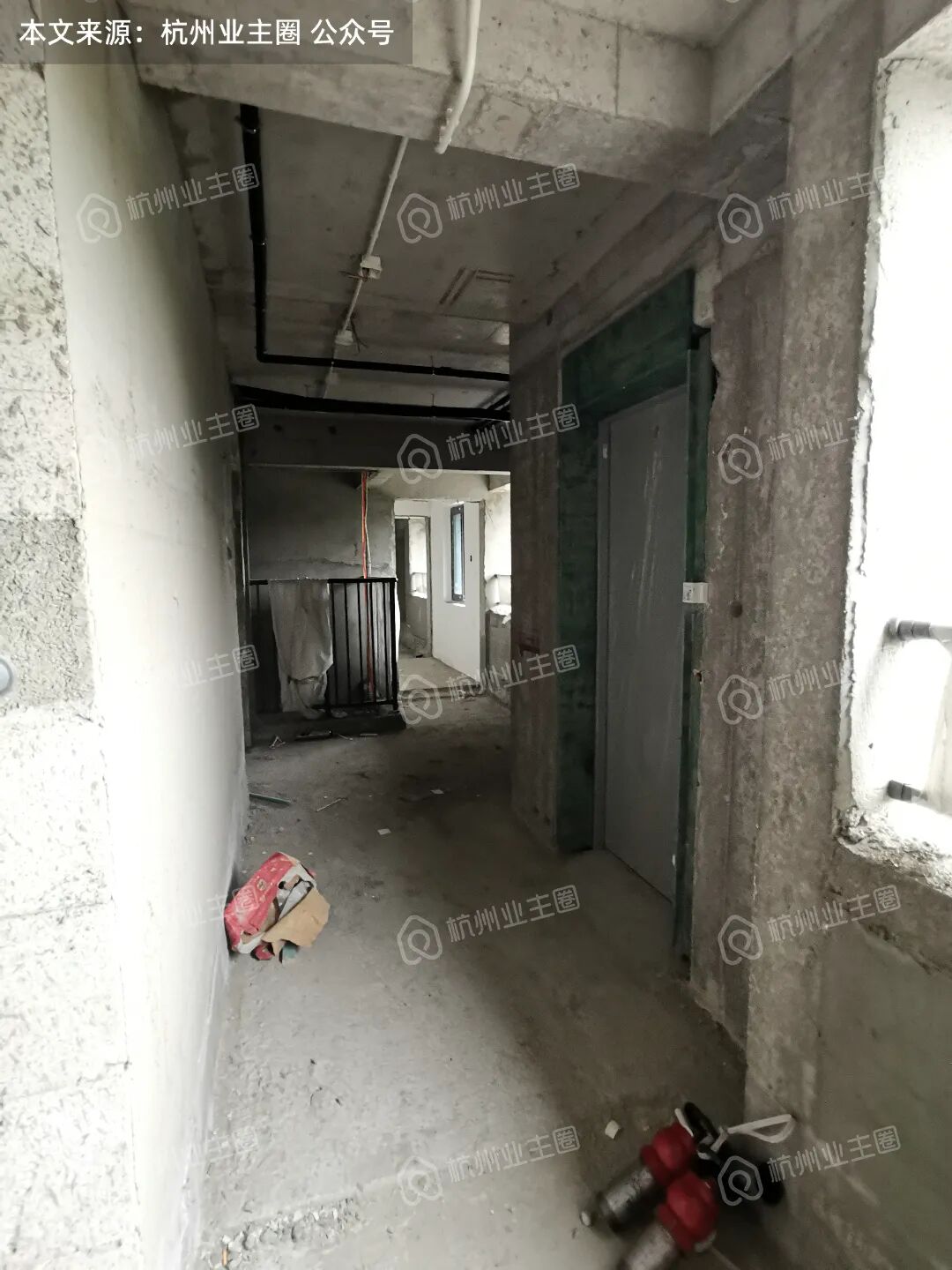

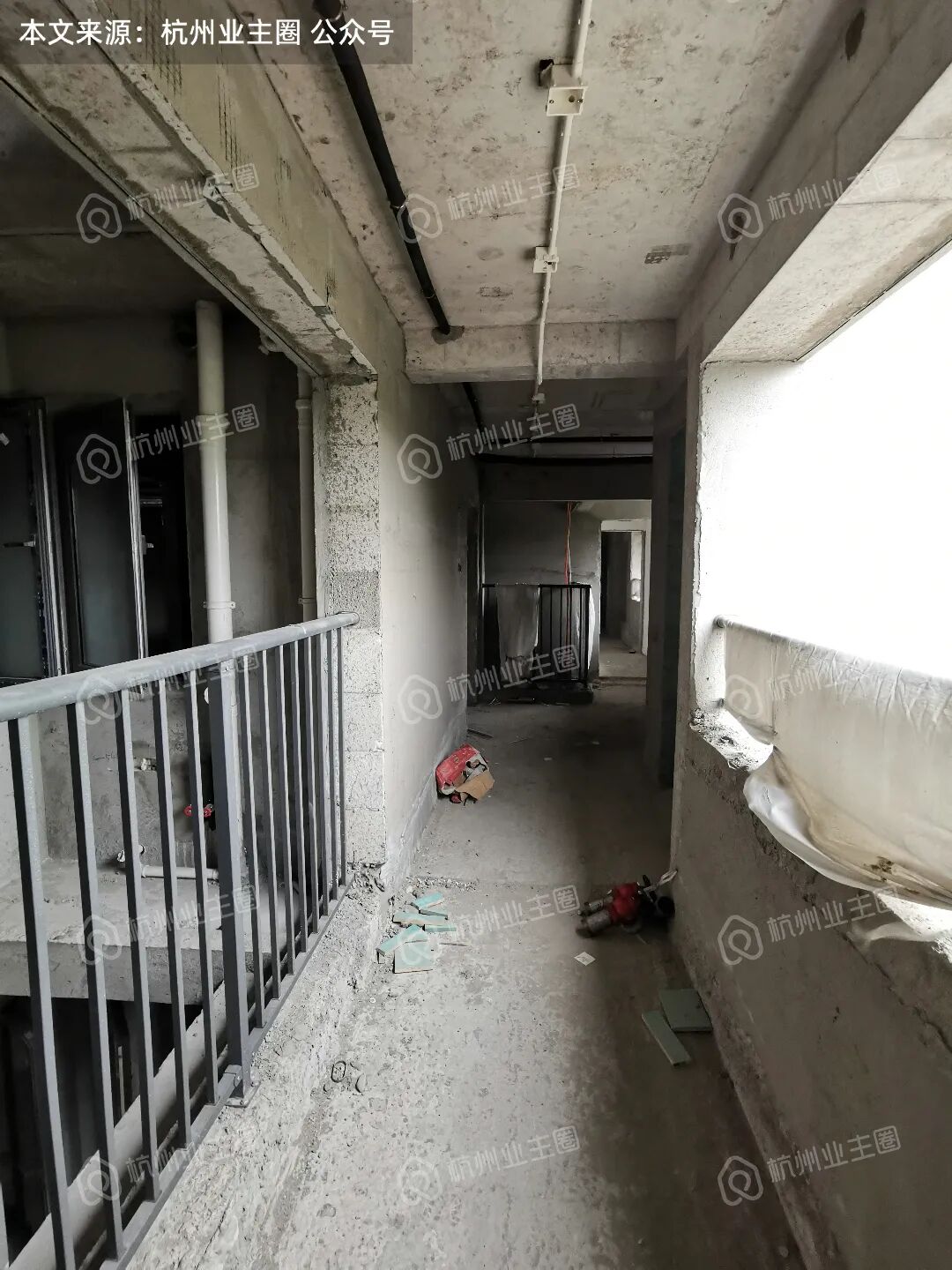

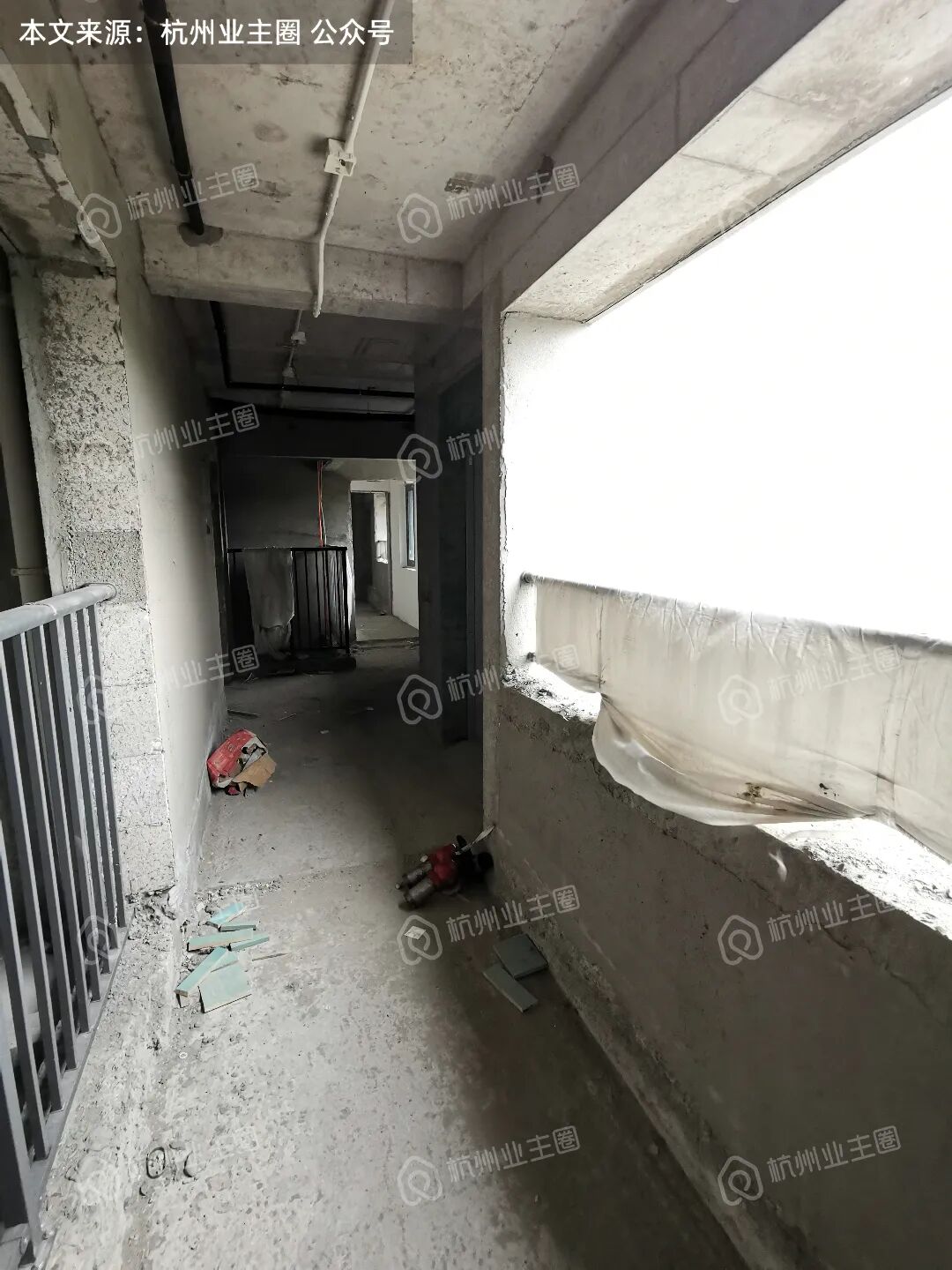

1、过道/候梯厅:

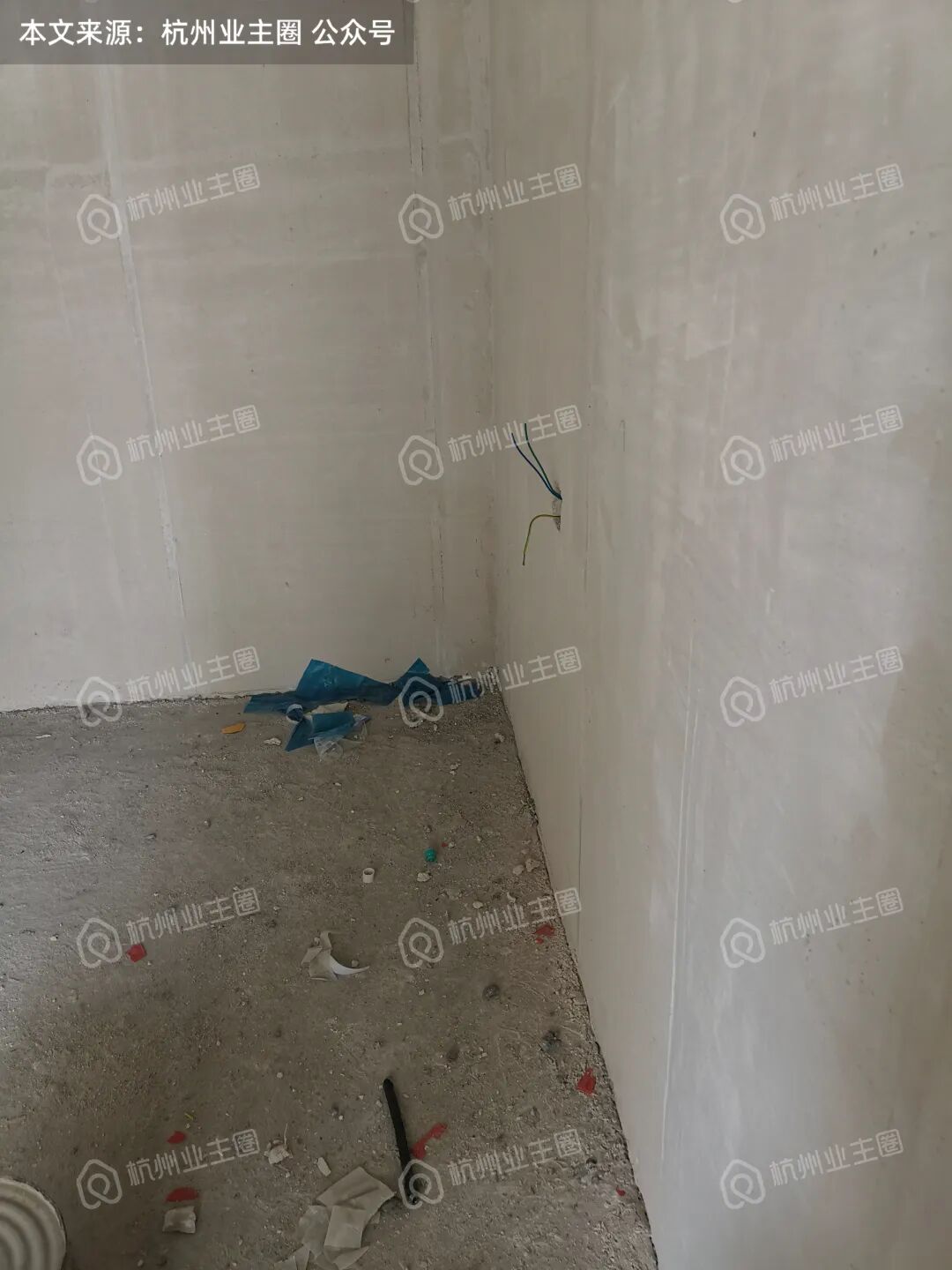

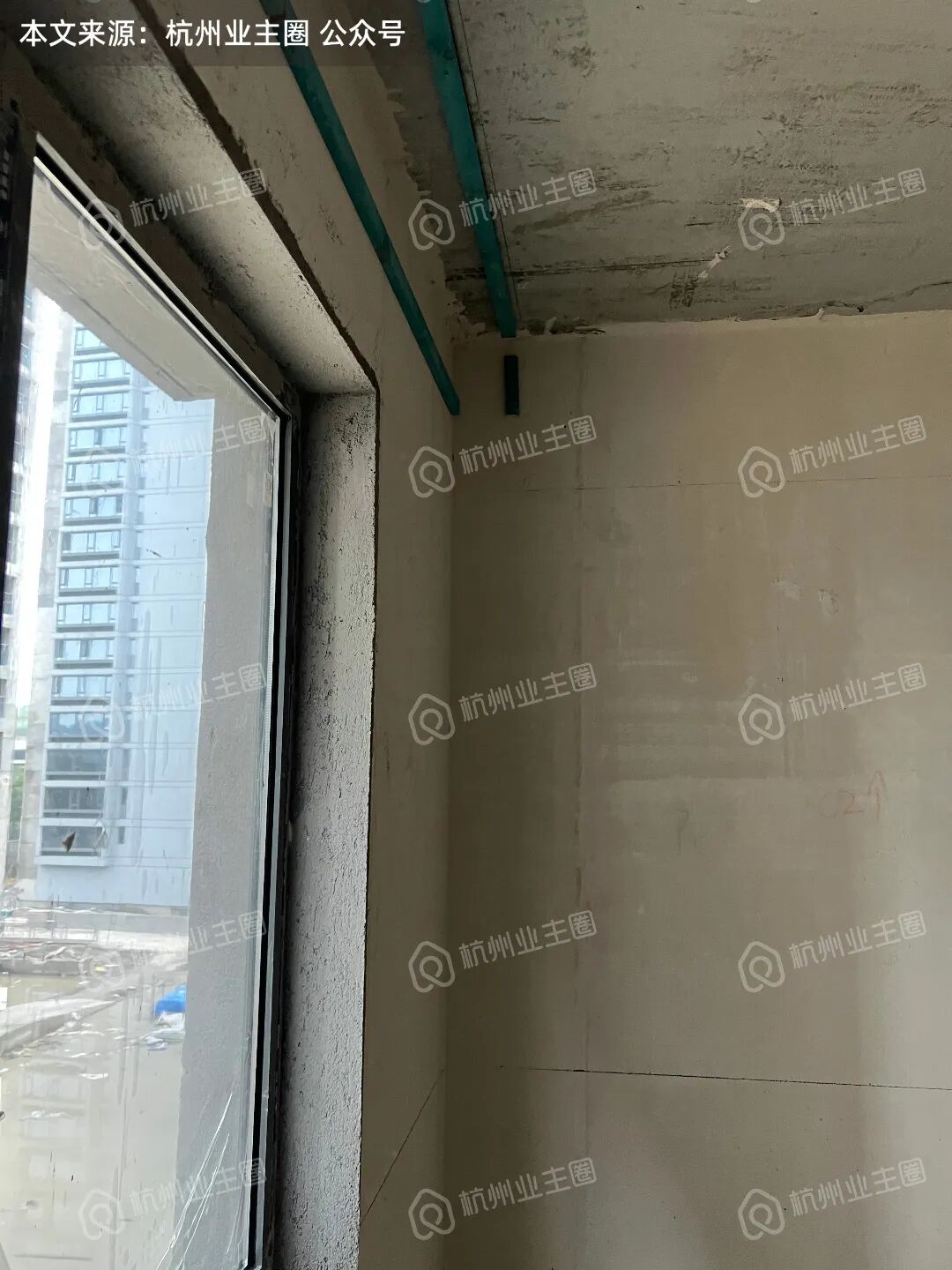

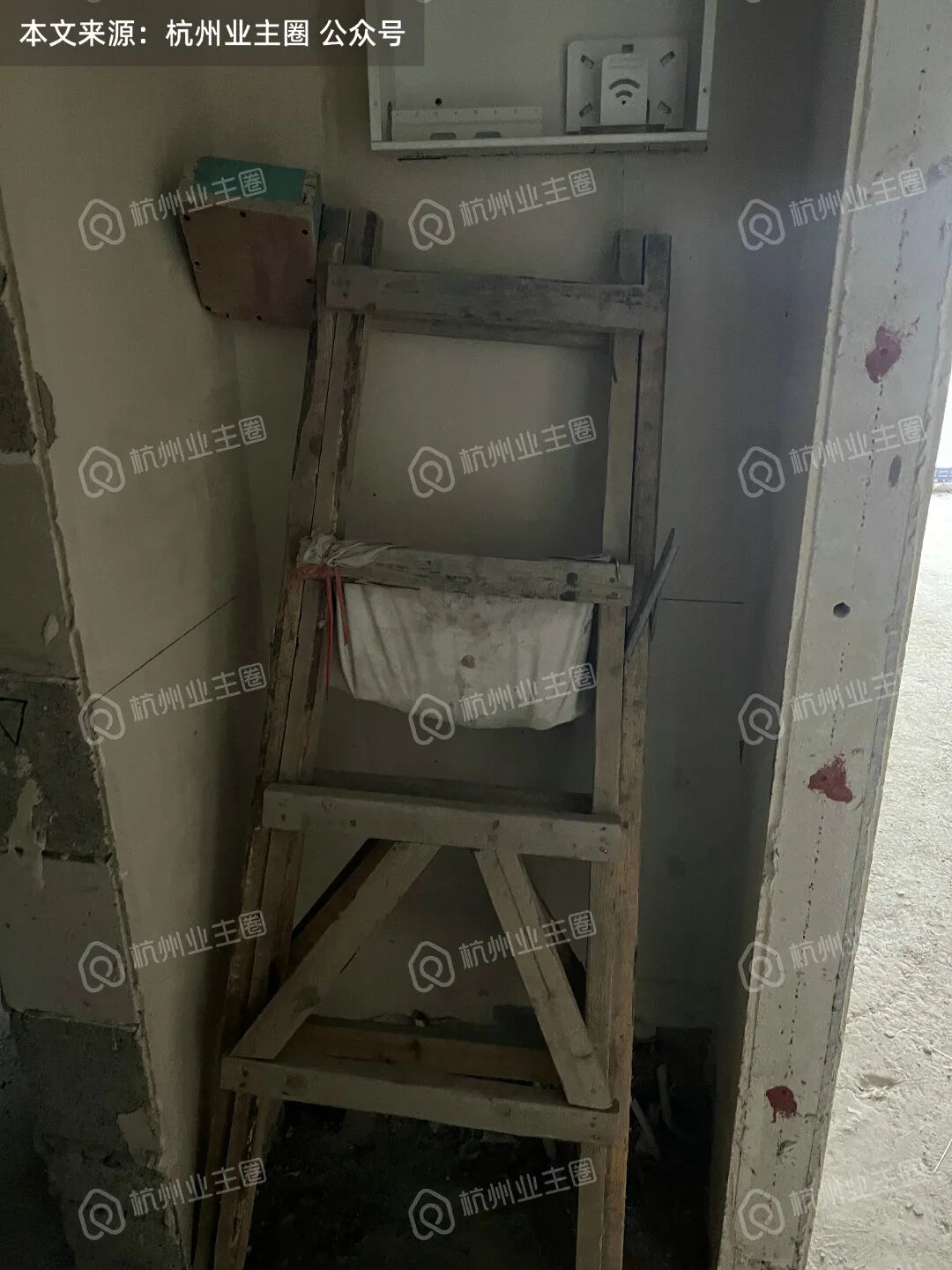

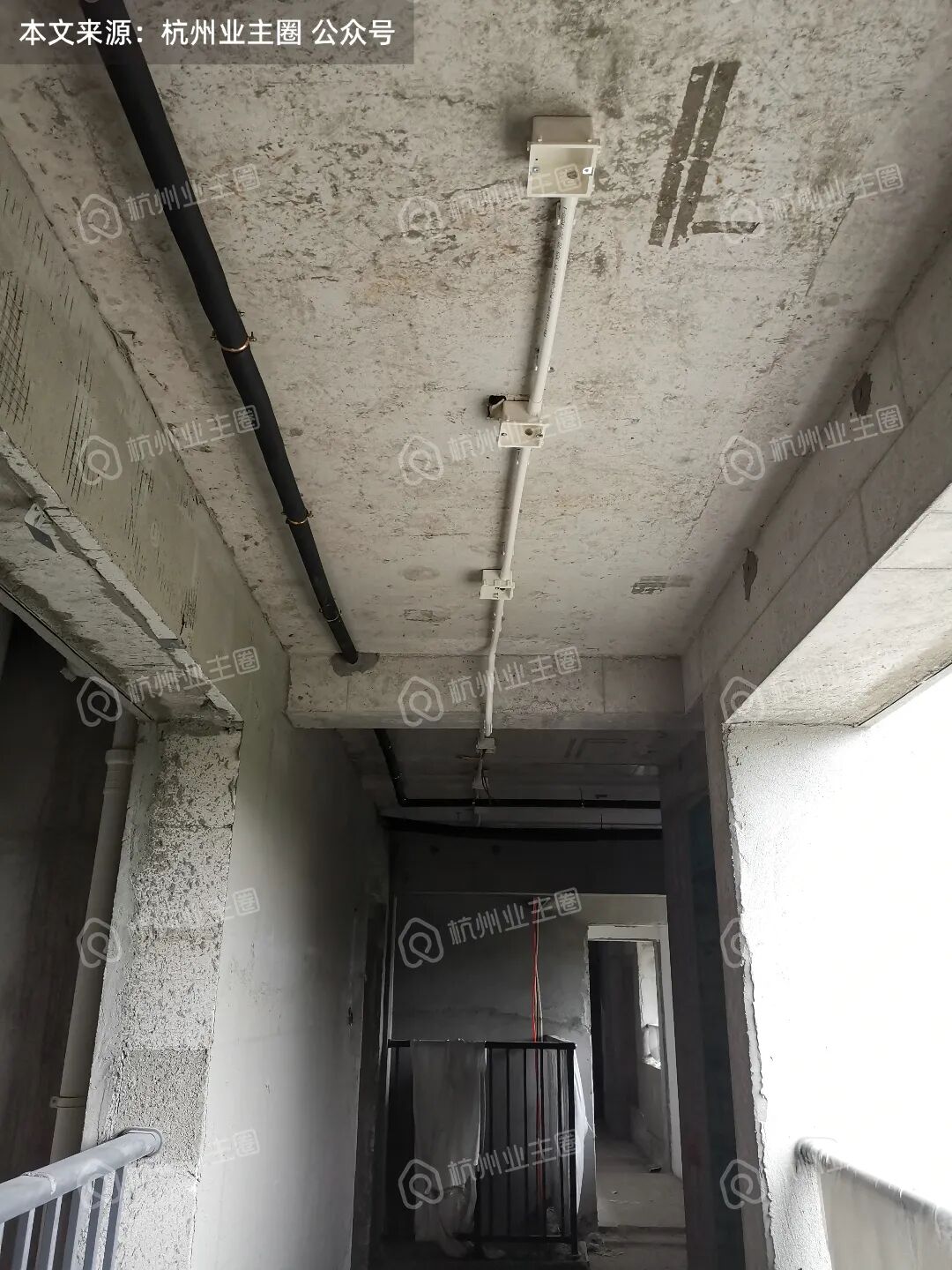

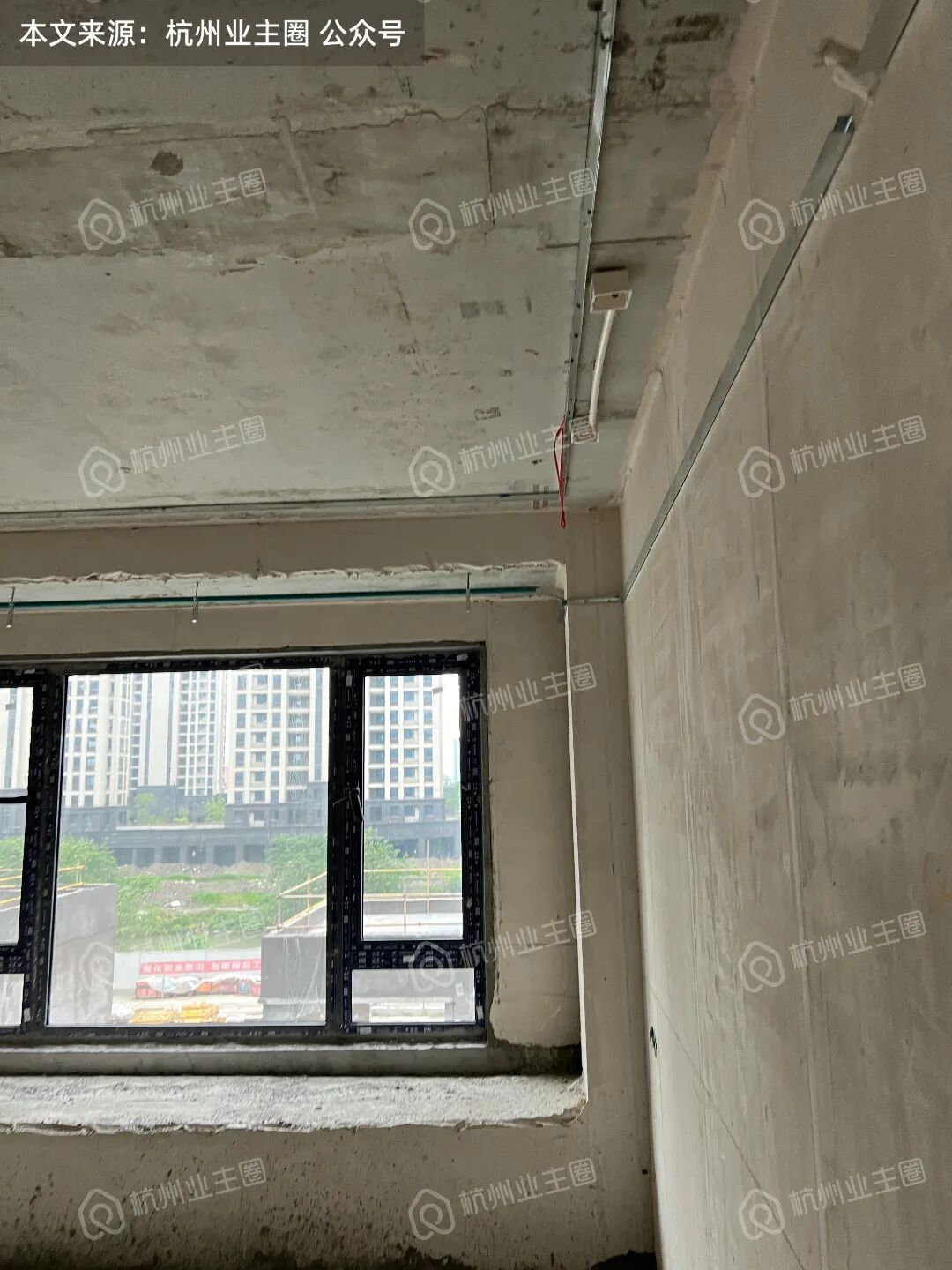

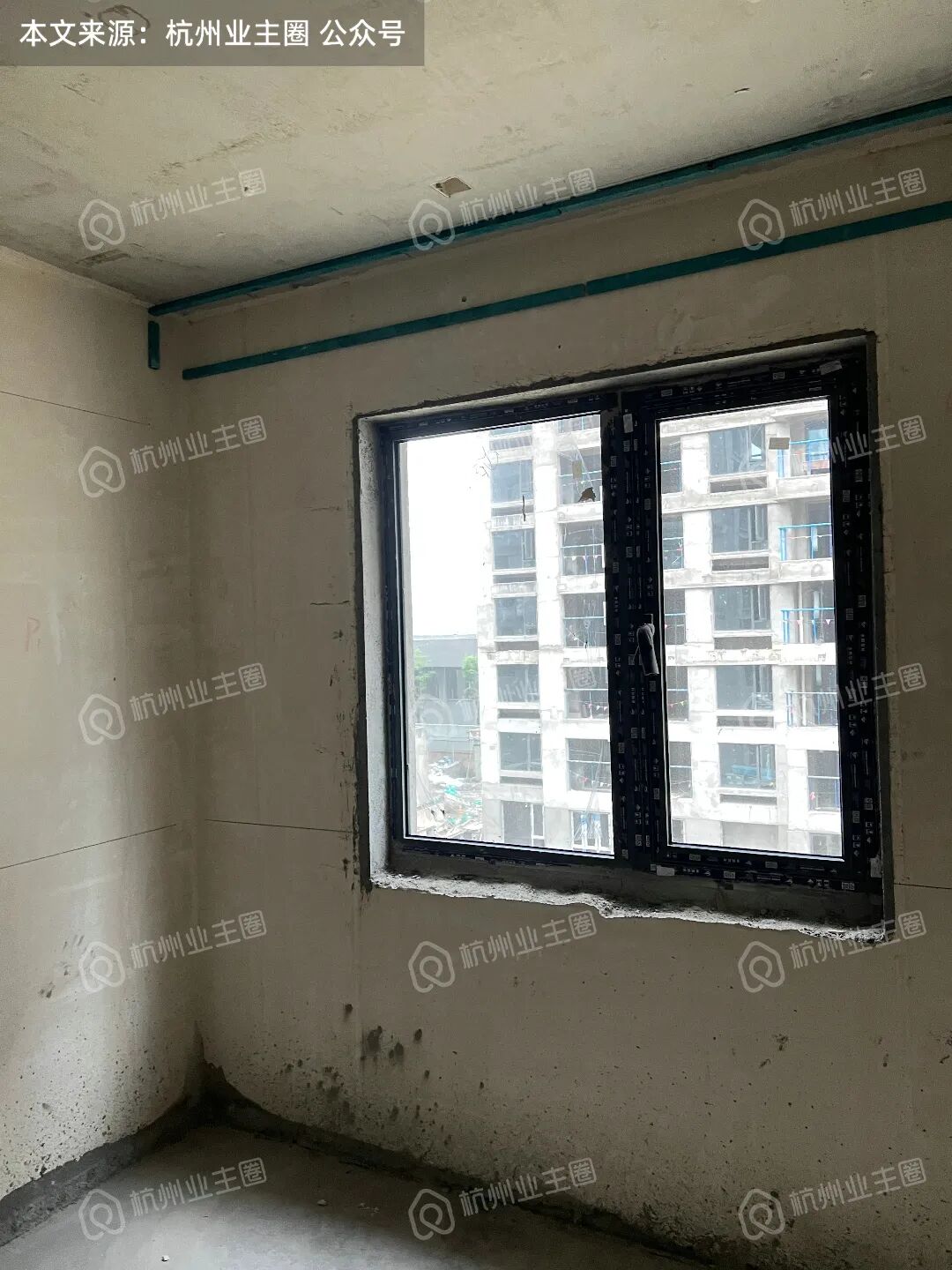

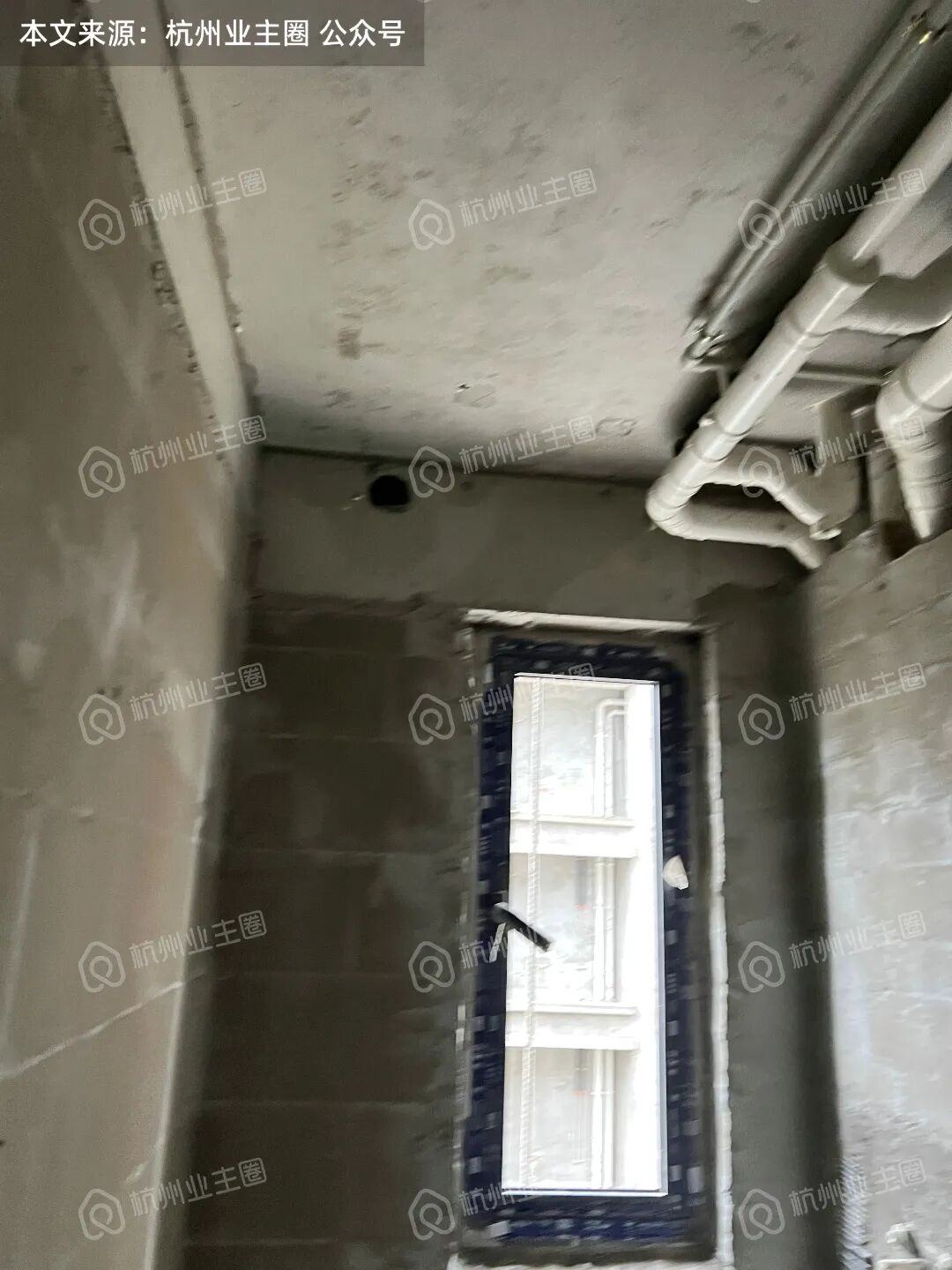

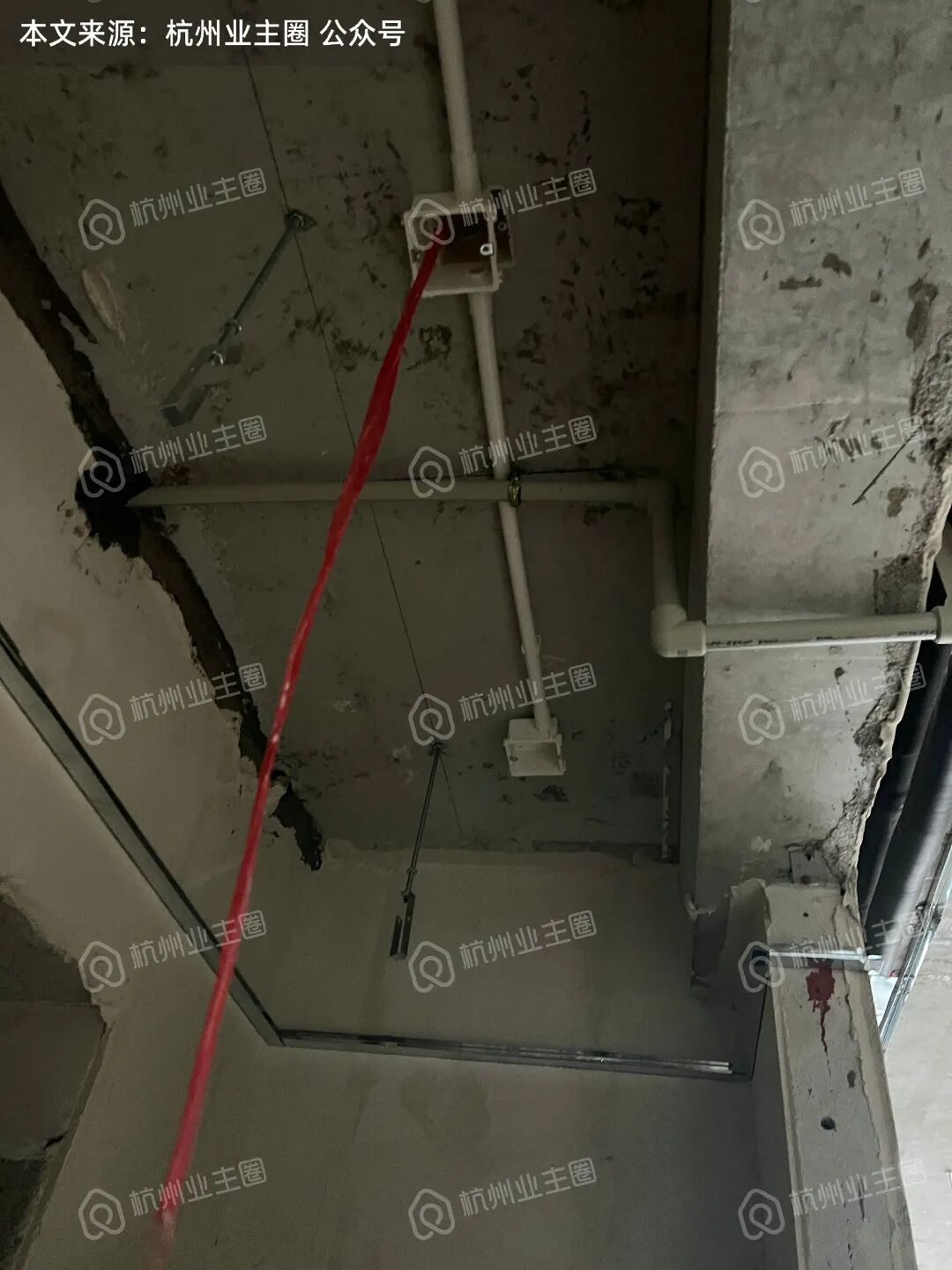

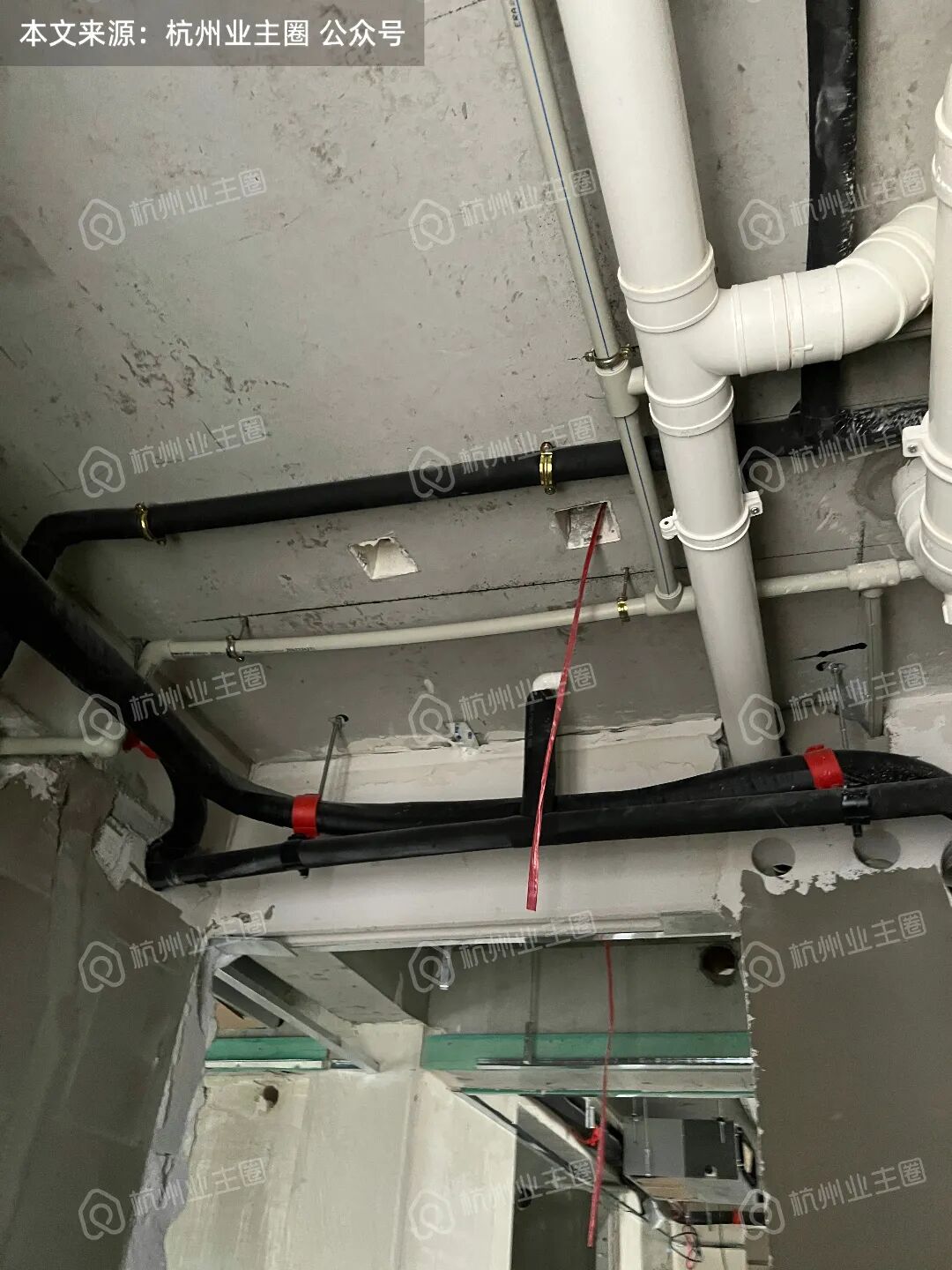

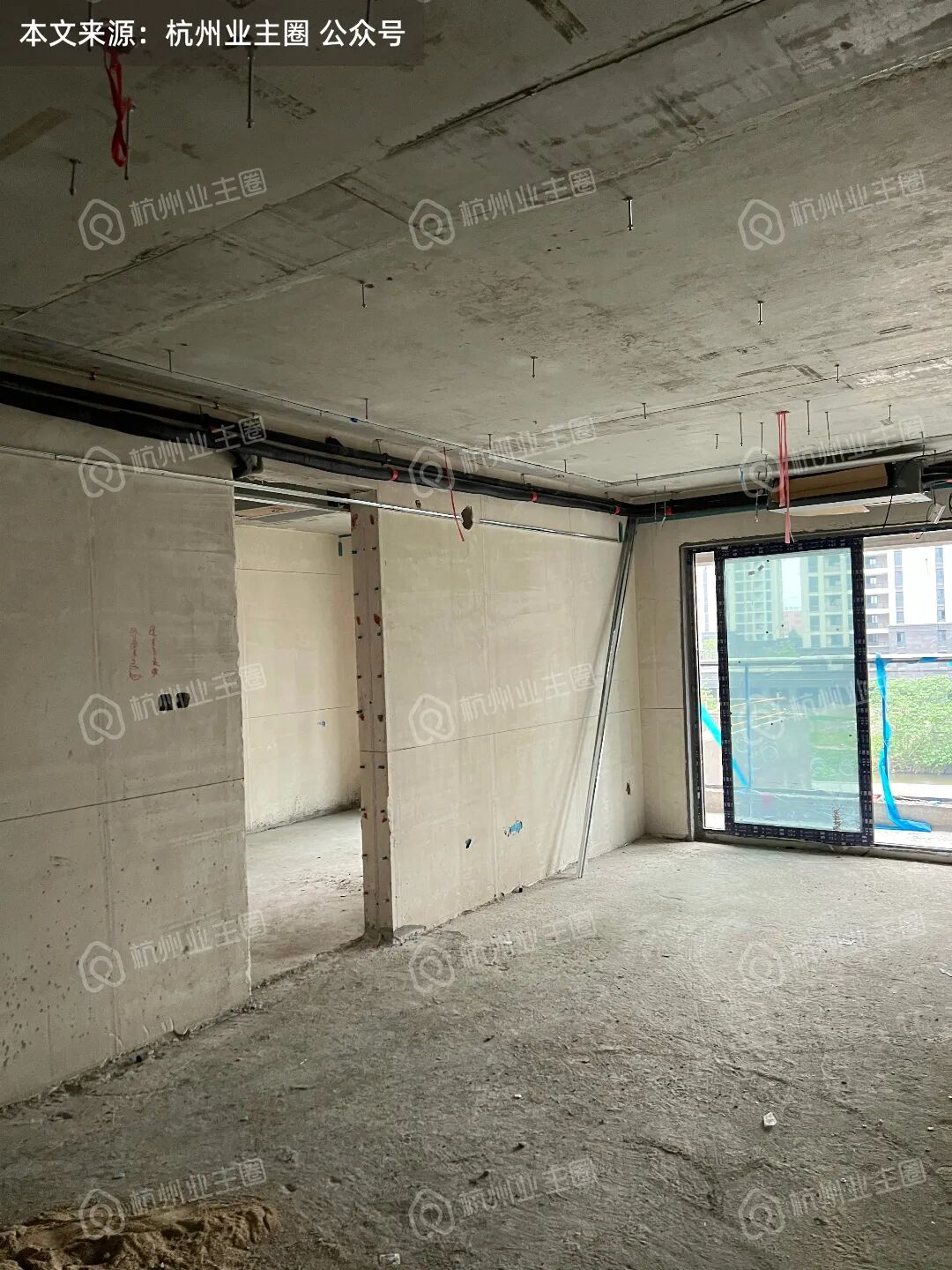

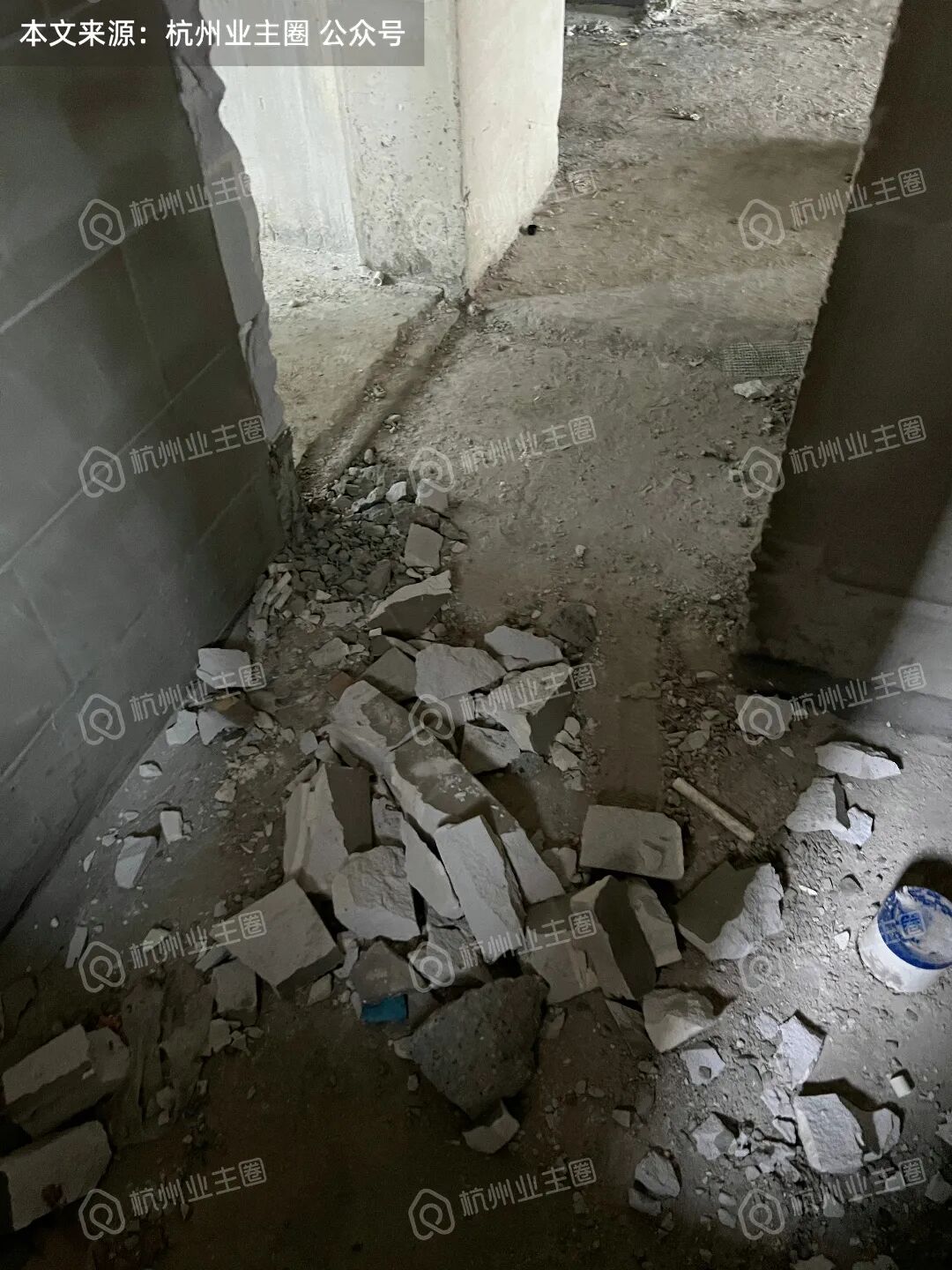

水电管预埋已完成,部分电管还未穿线;
过道栏杆扶手金属框架已搭建;

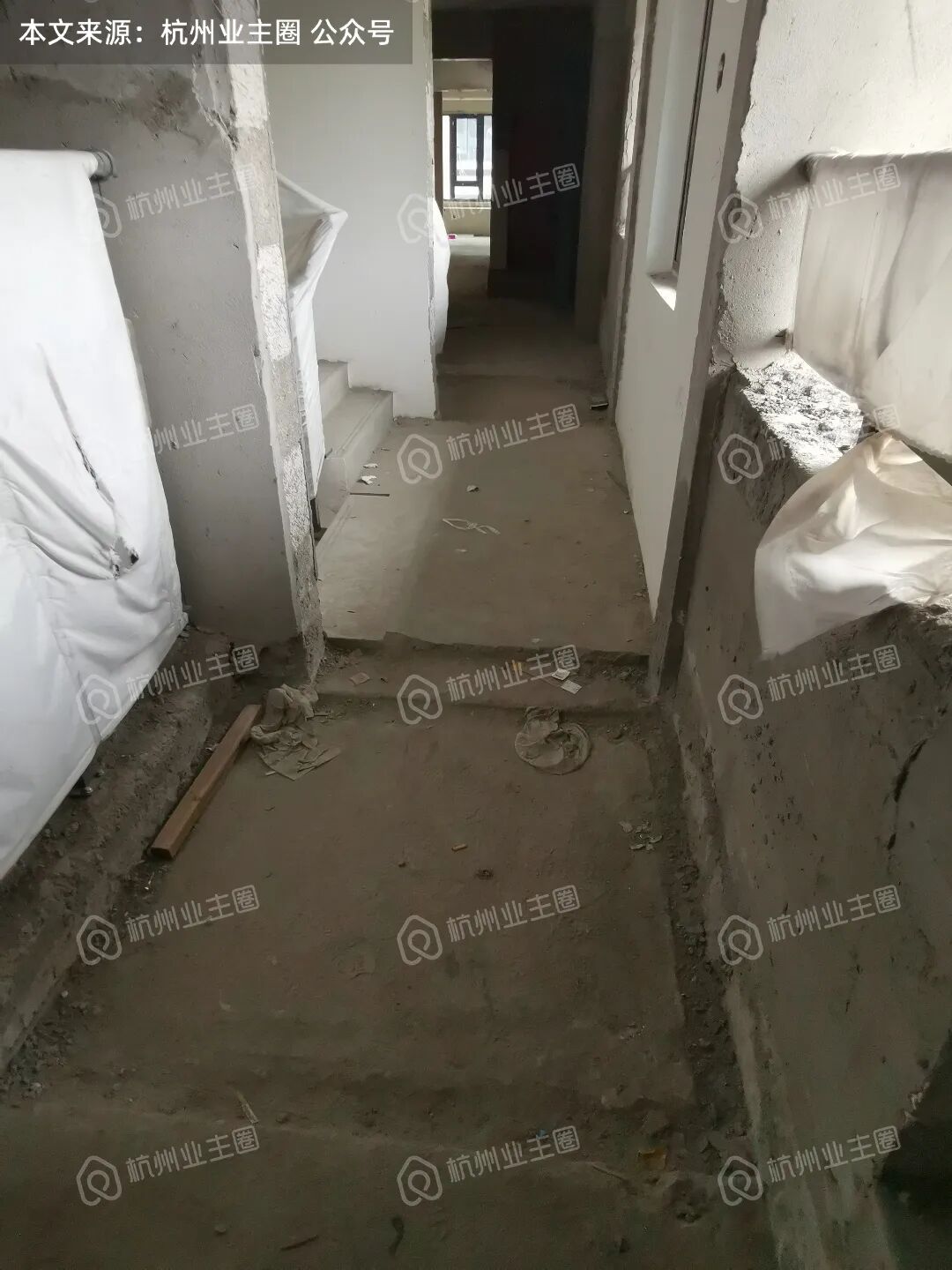

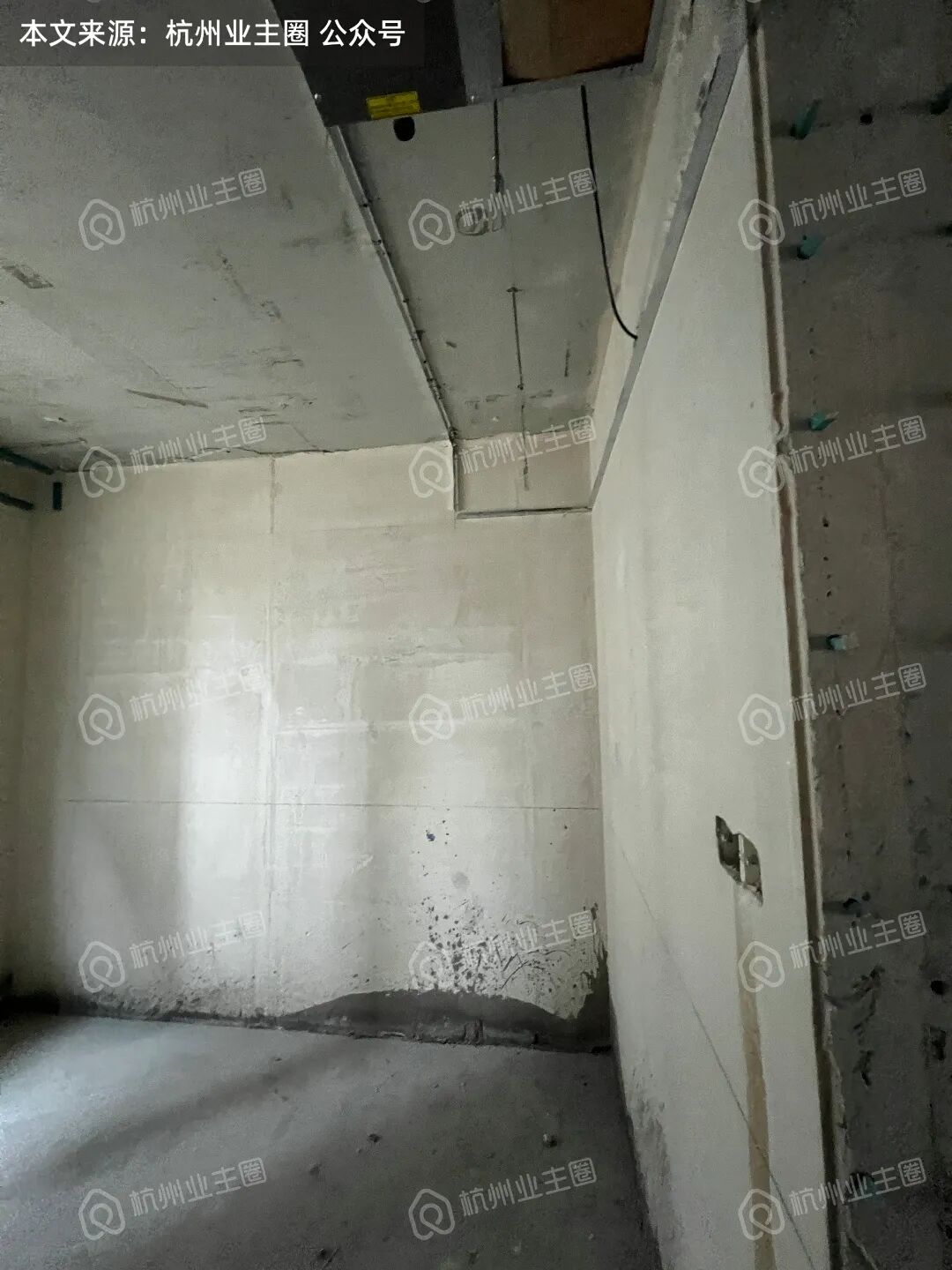

墙面、顶面、地面已做找平处理;

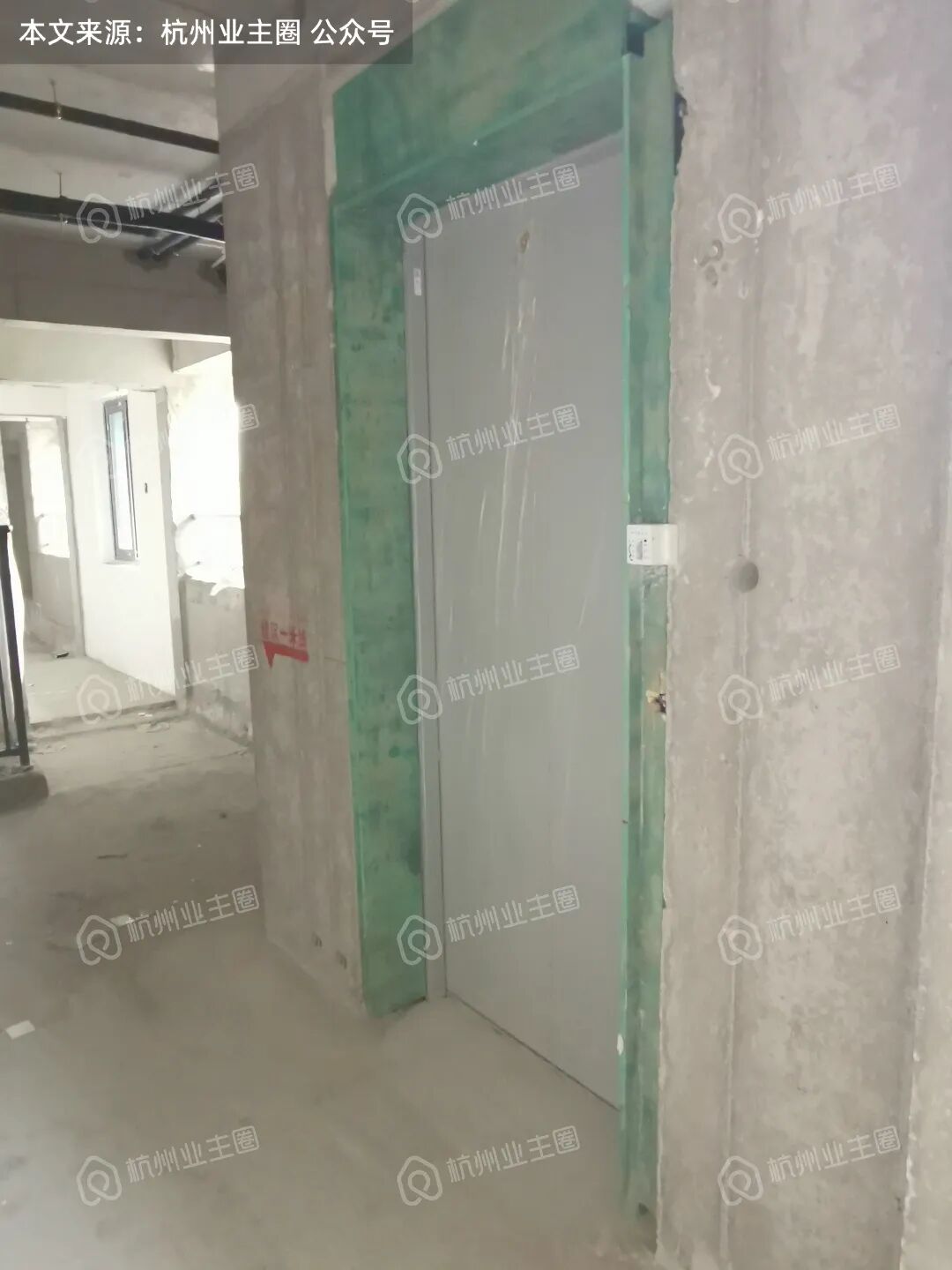

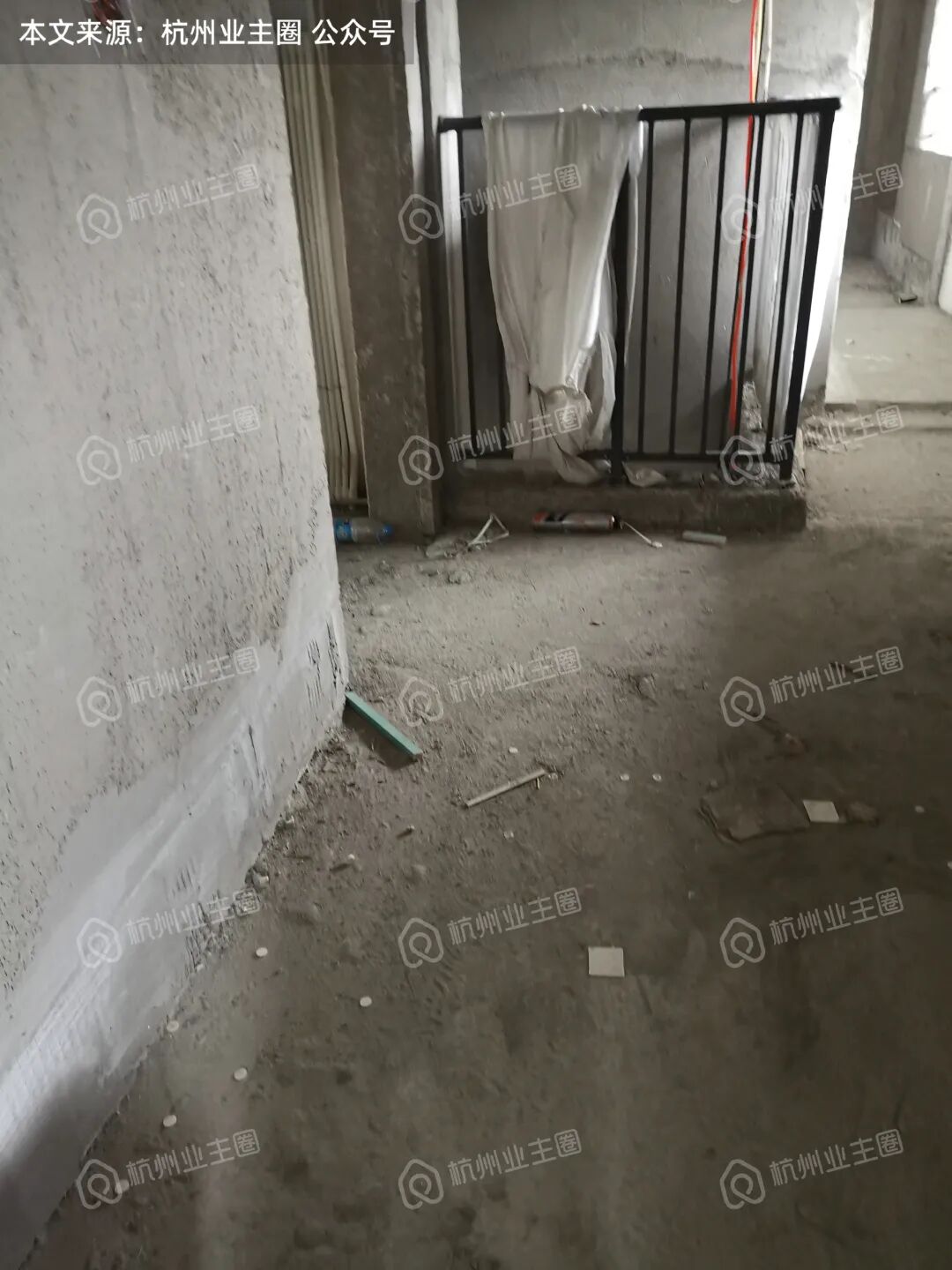

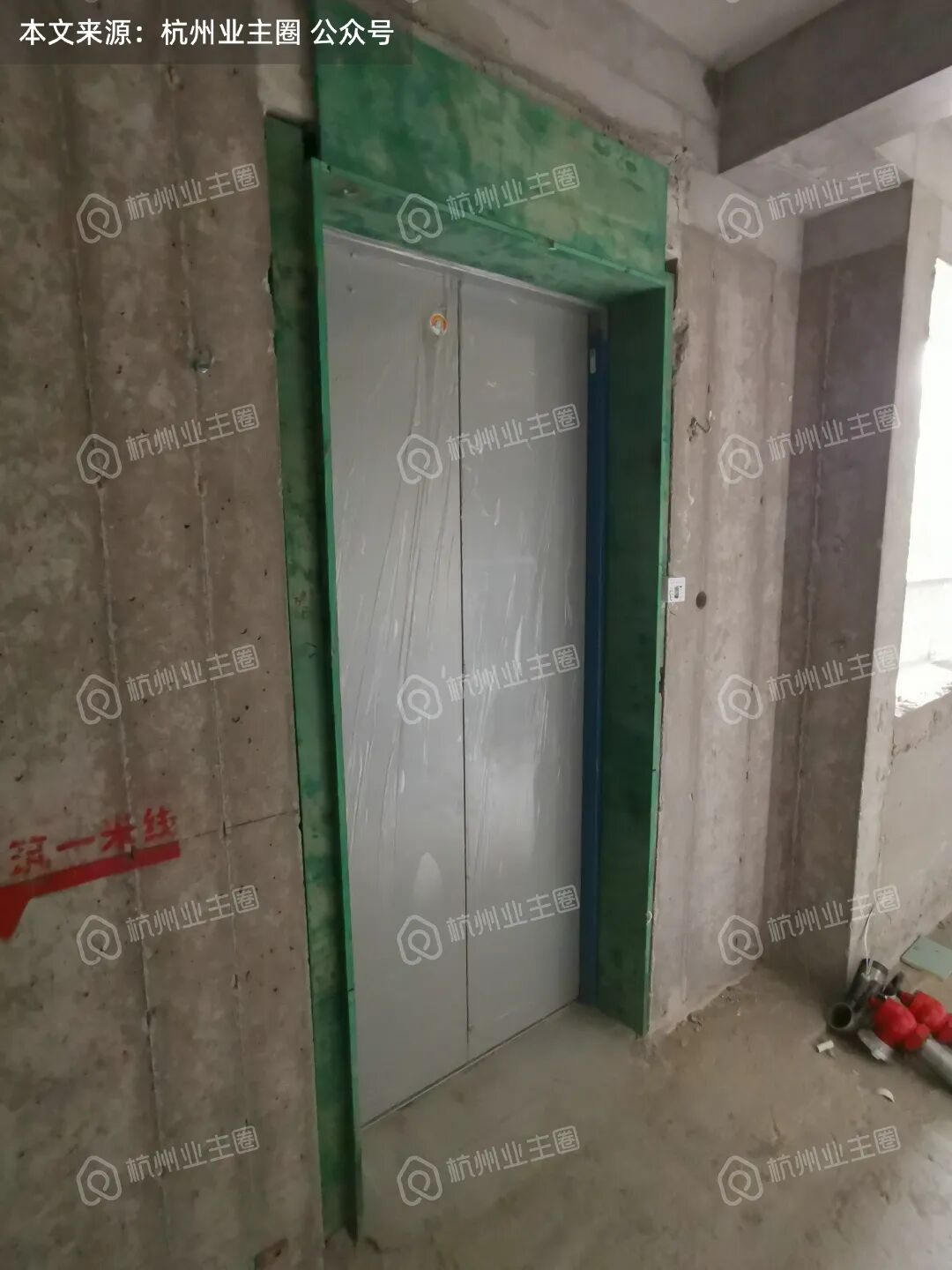

消防栓、电梯轿厢已架设完毕。

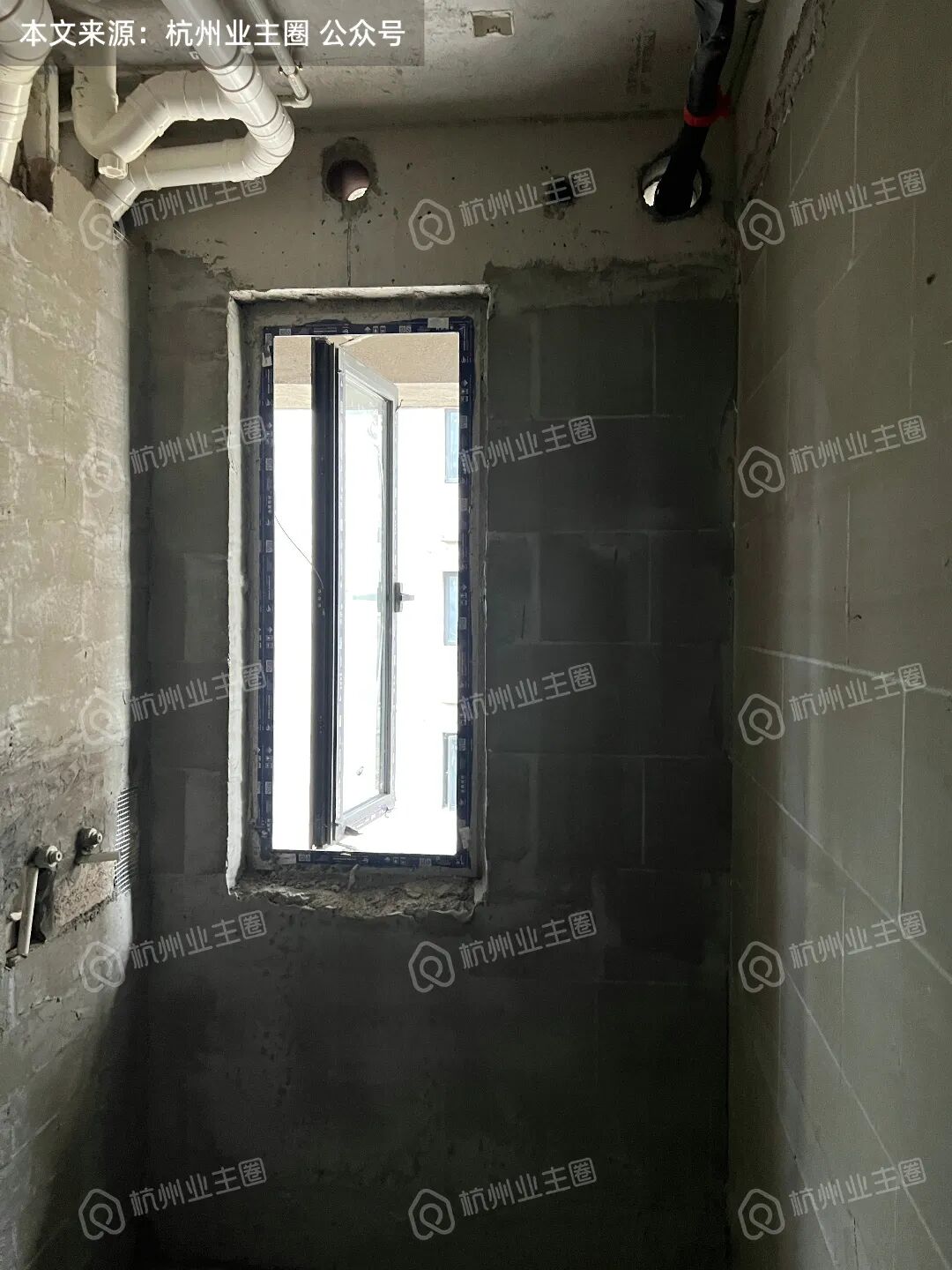

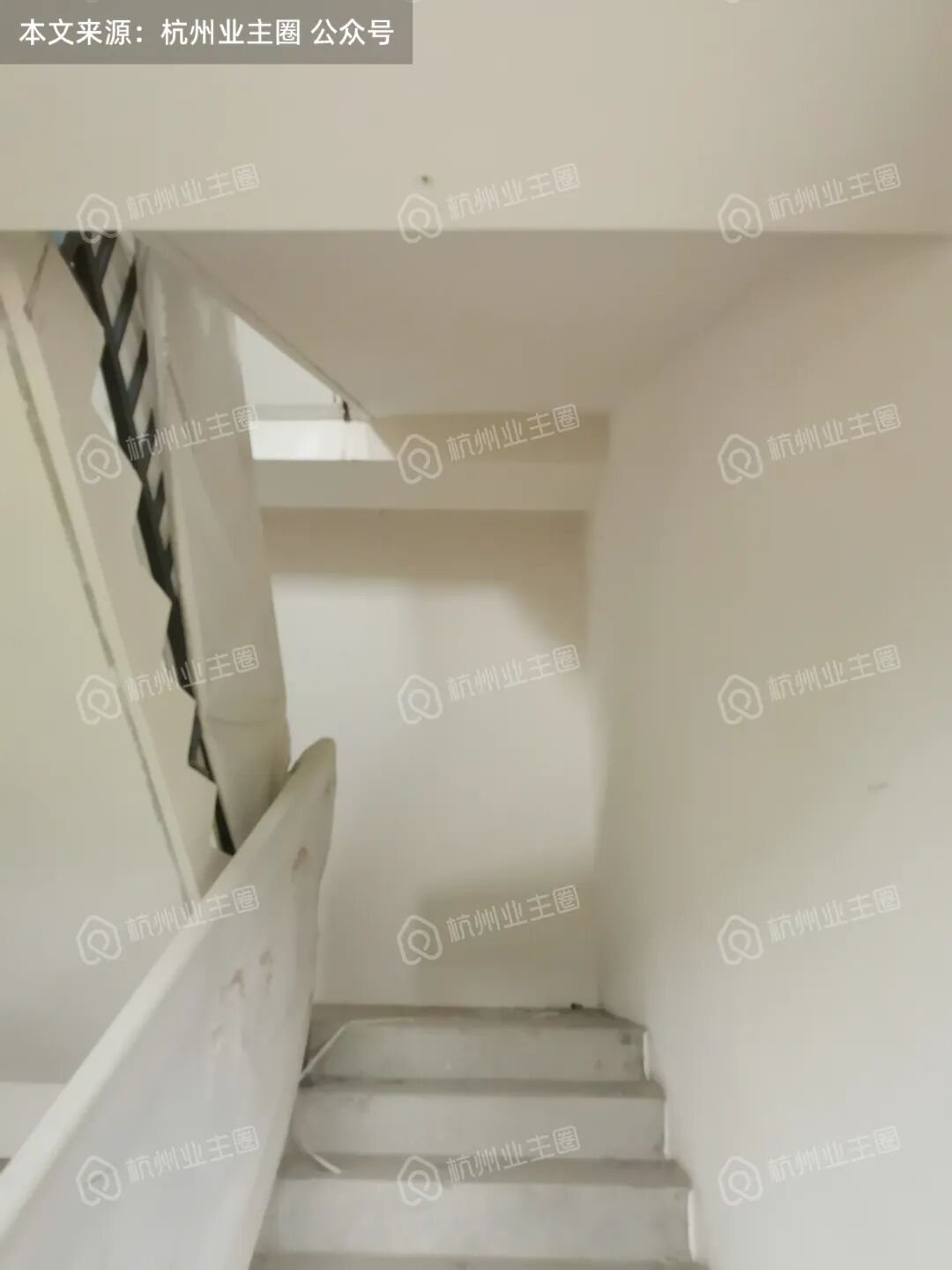

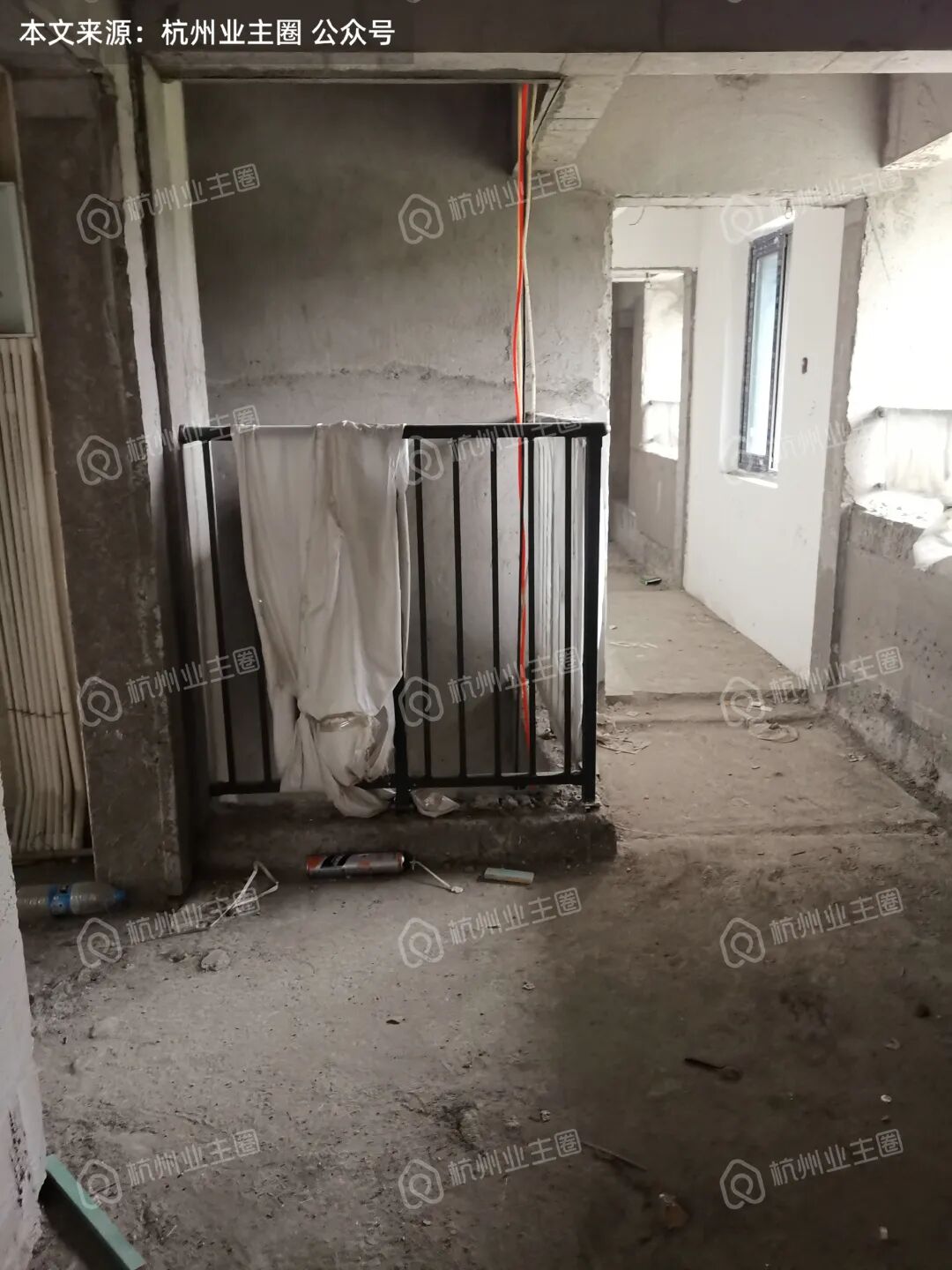

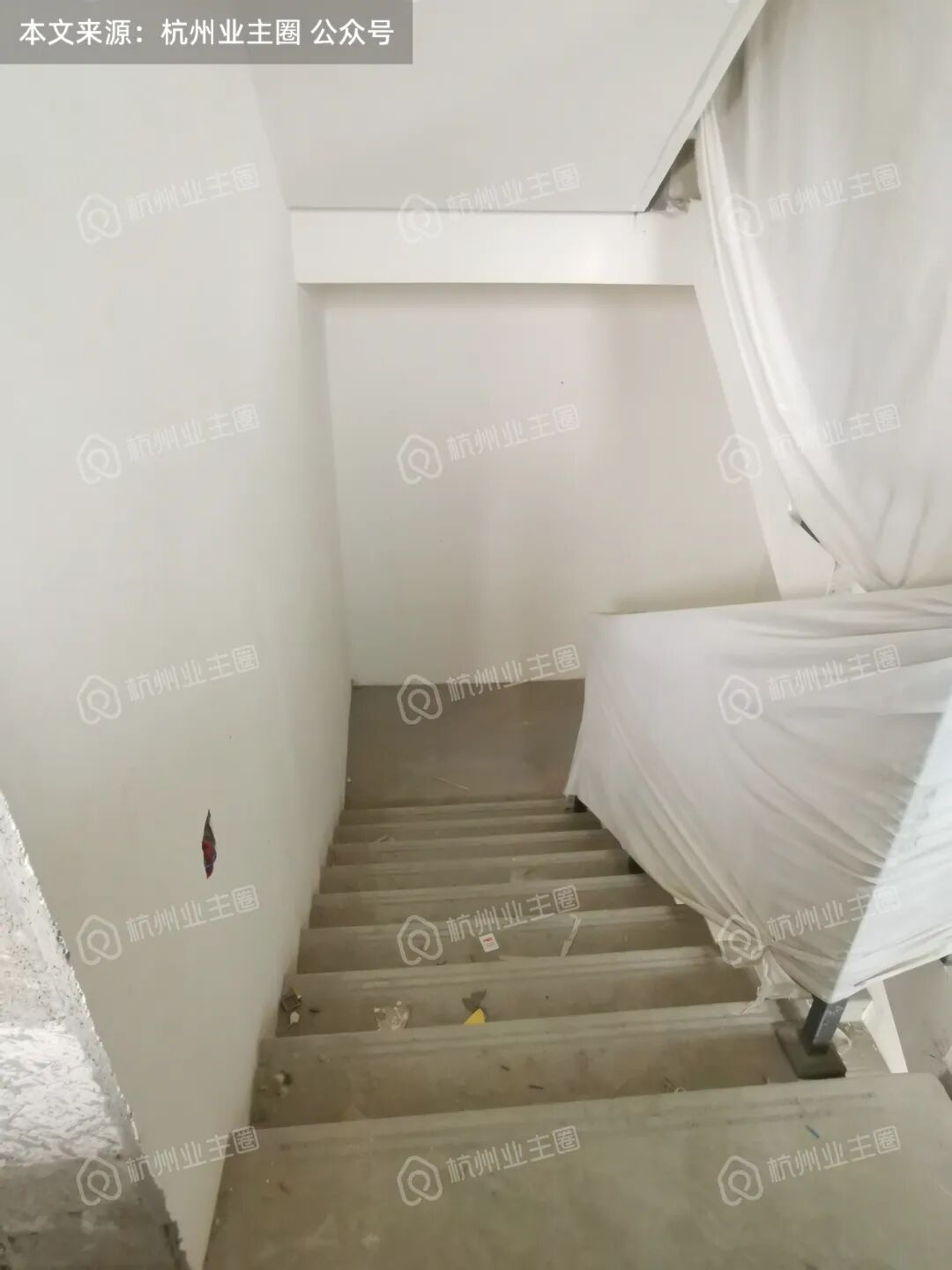

2、消防楼梯:

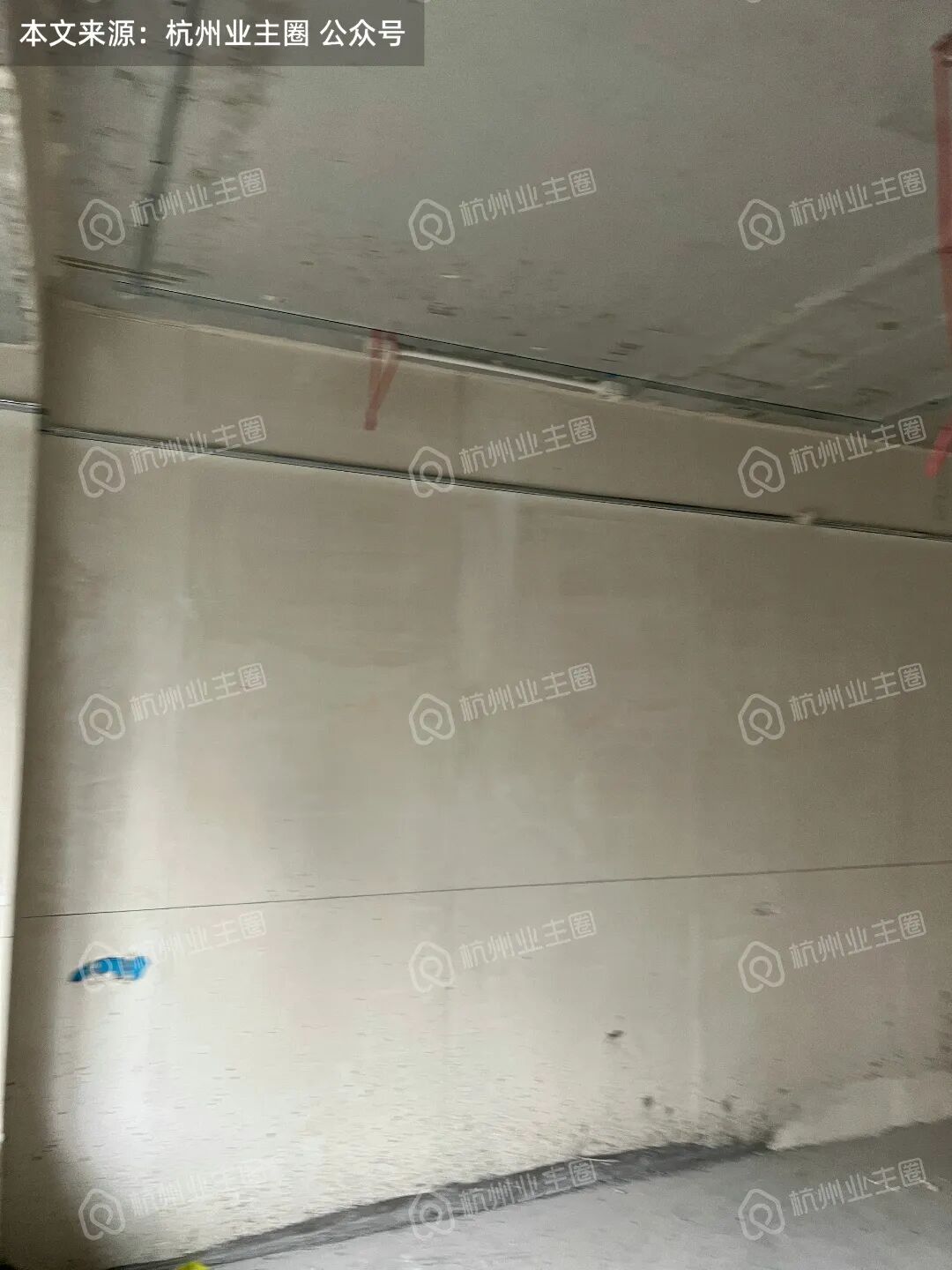

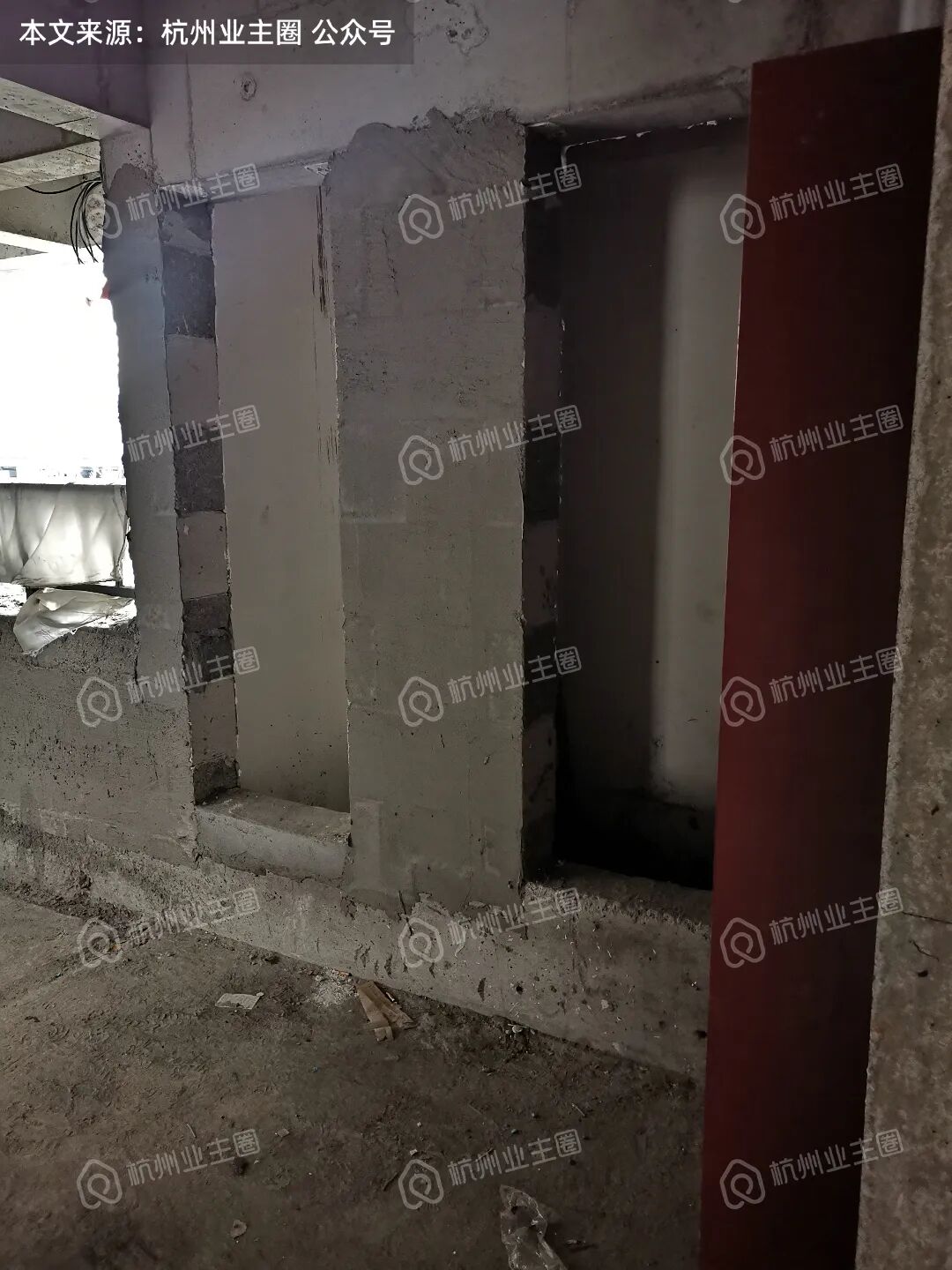

墙面、顶面已完成多次粉刷;

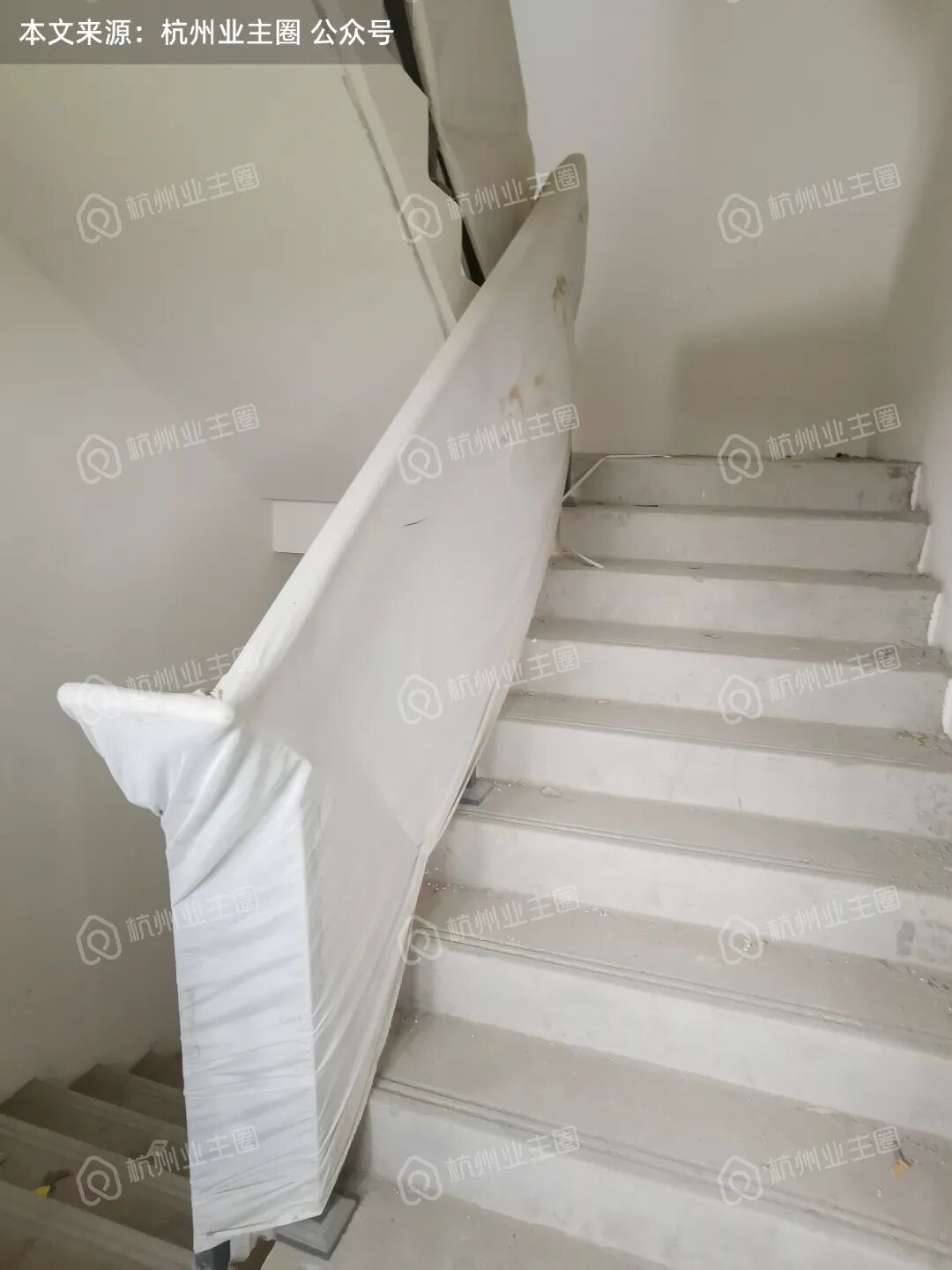

栏杆扶手已架设,且成品保护完善;

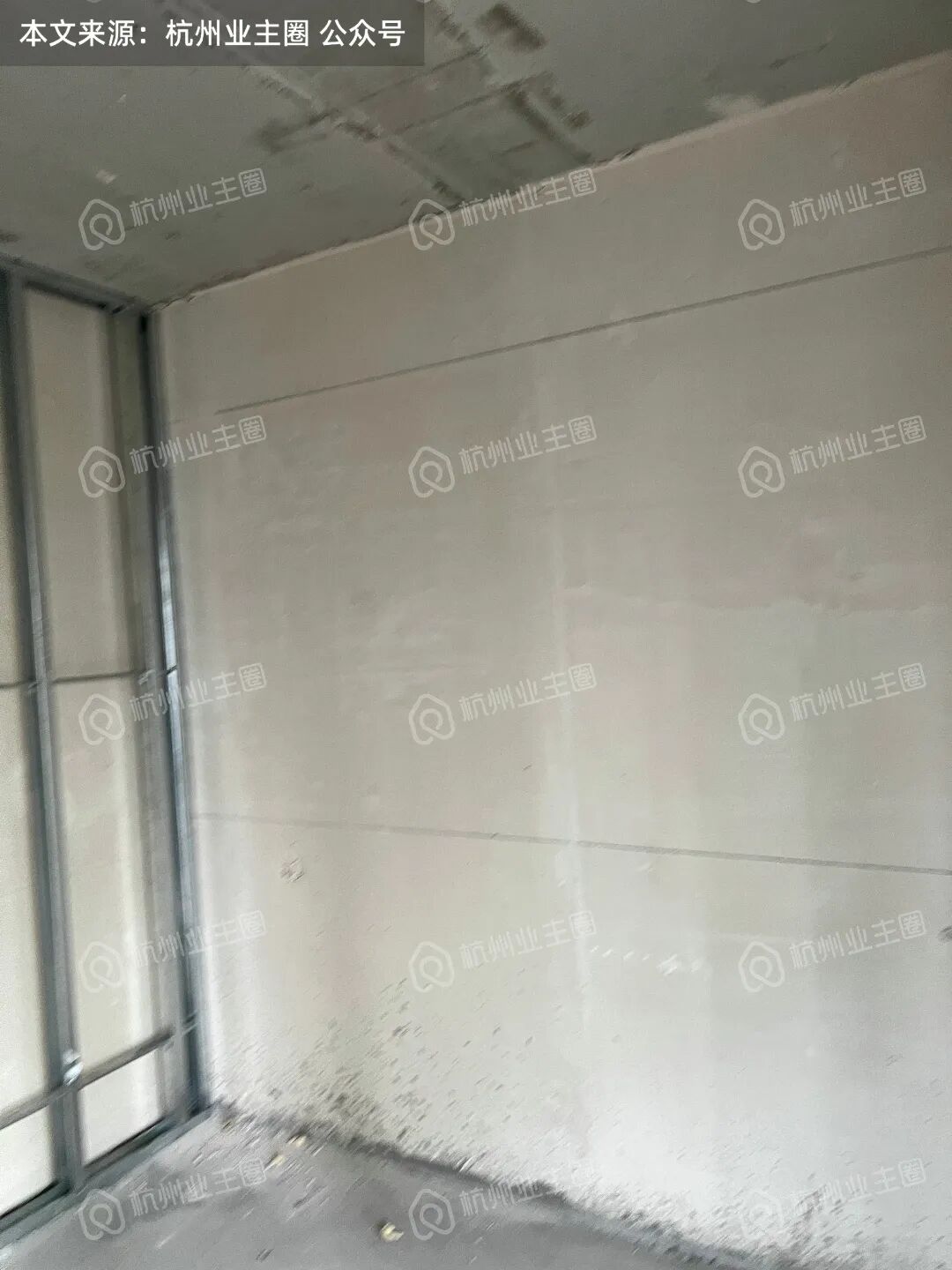

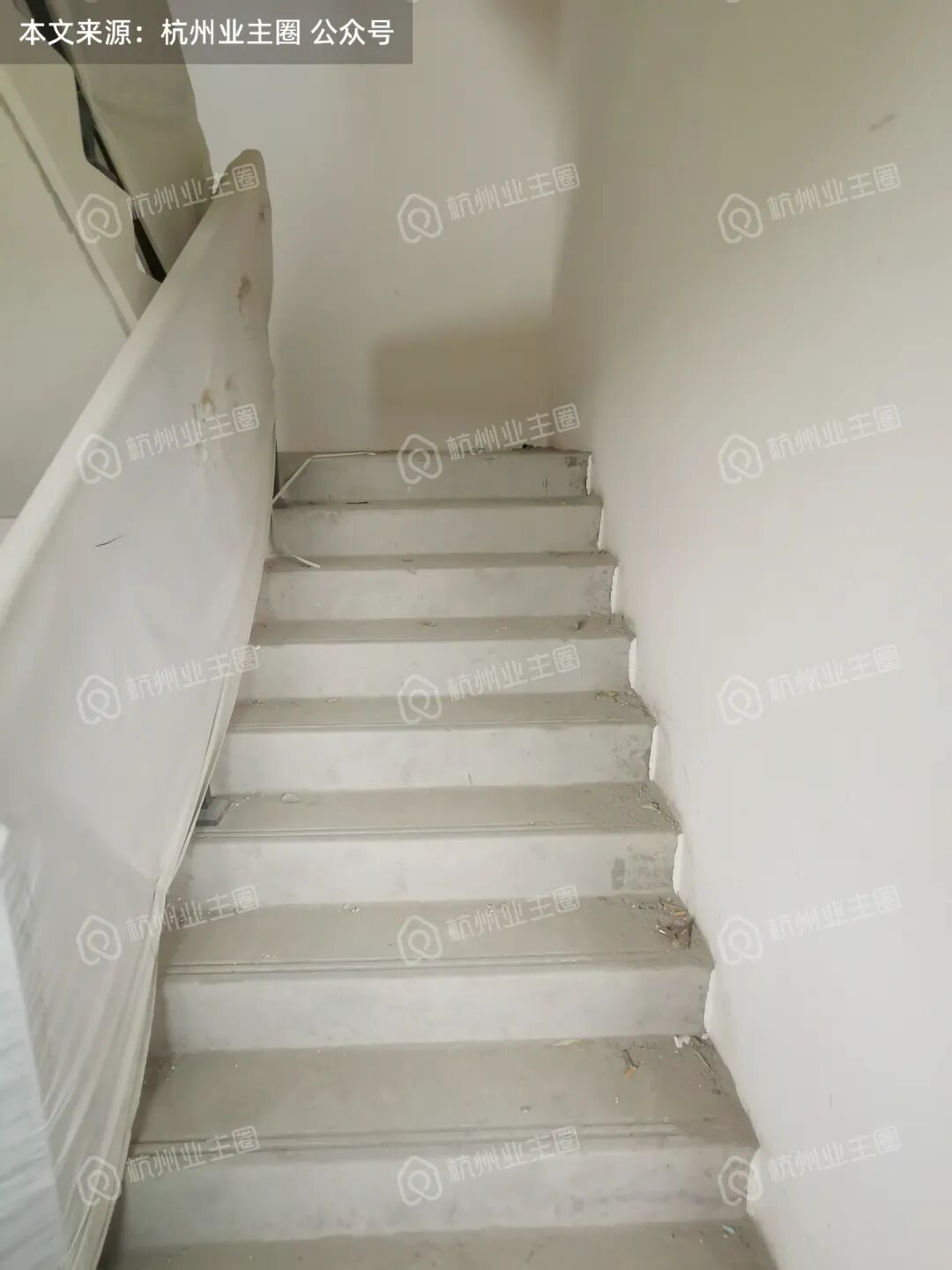

地面已找平,台阶面已做防滑处理,但未见保护。
1、本文采集资料为128㎡户型,99㎡户型独家谍照可添加圈姐微信(hzyzq003)获取。
2、扫码加圈姐微信入群,参与楼盘答疑,群满300人,解锁下次跑盘福利。
左右滑动查看更多

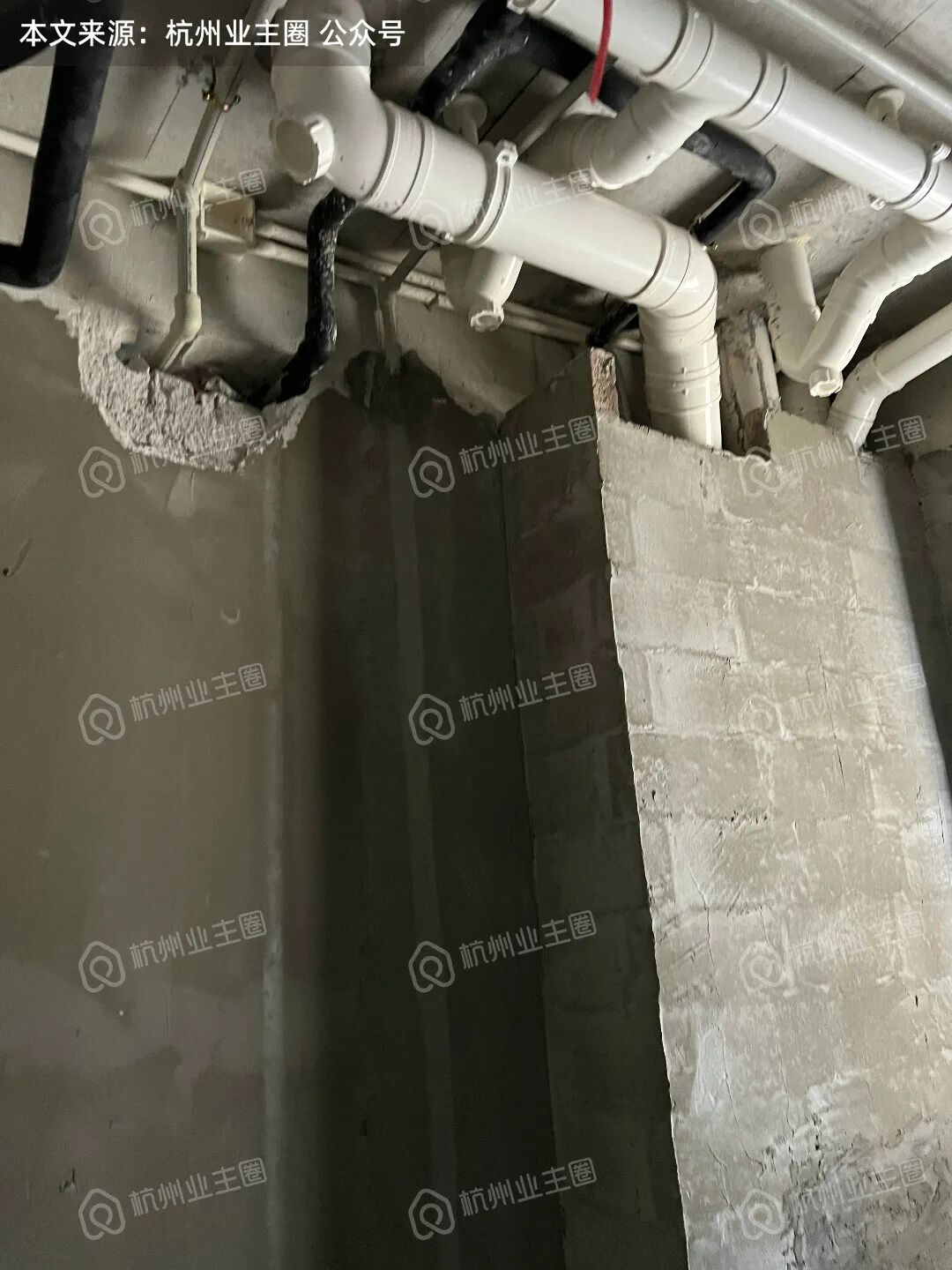

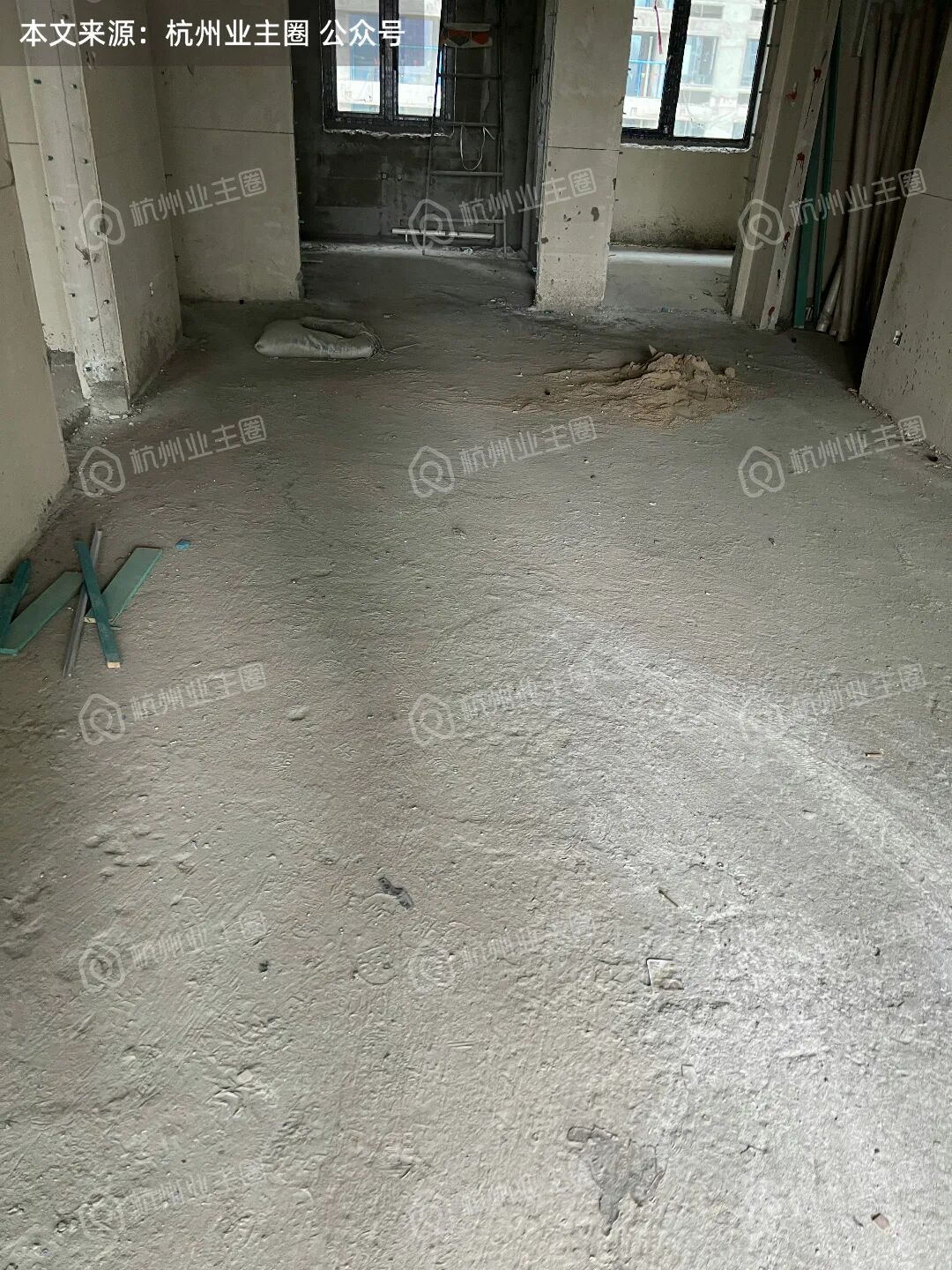

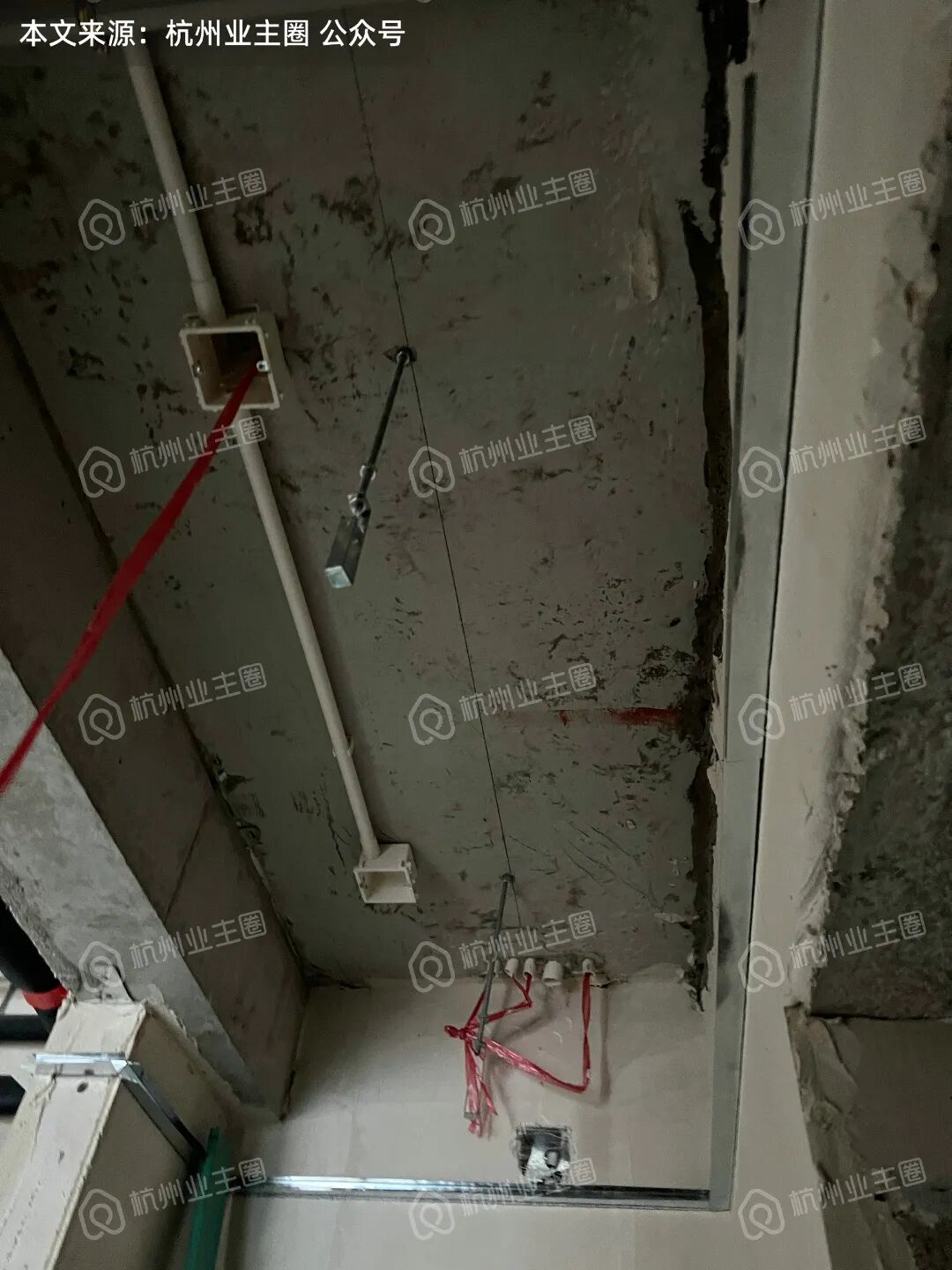

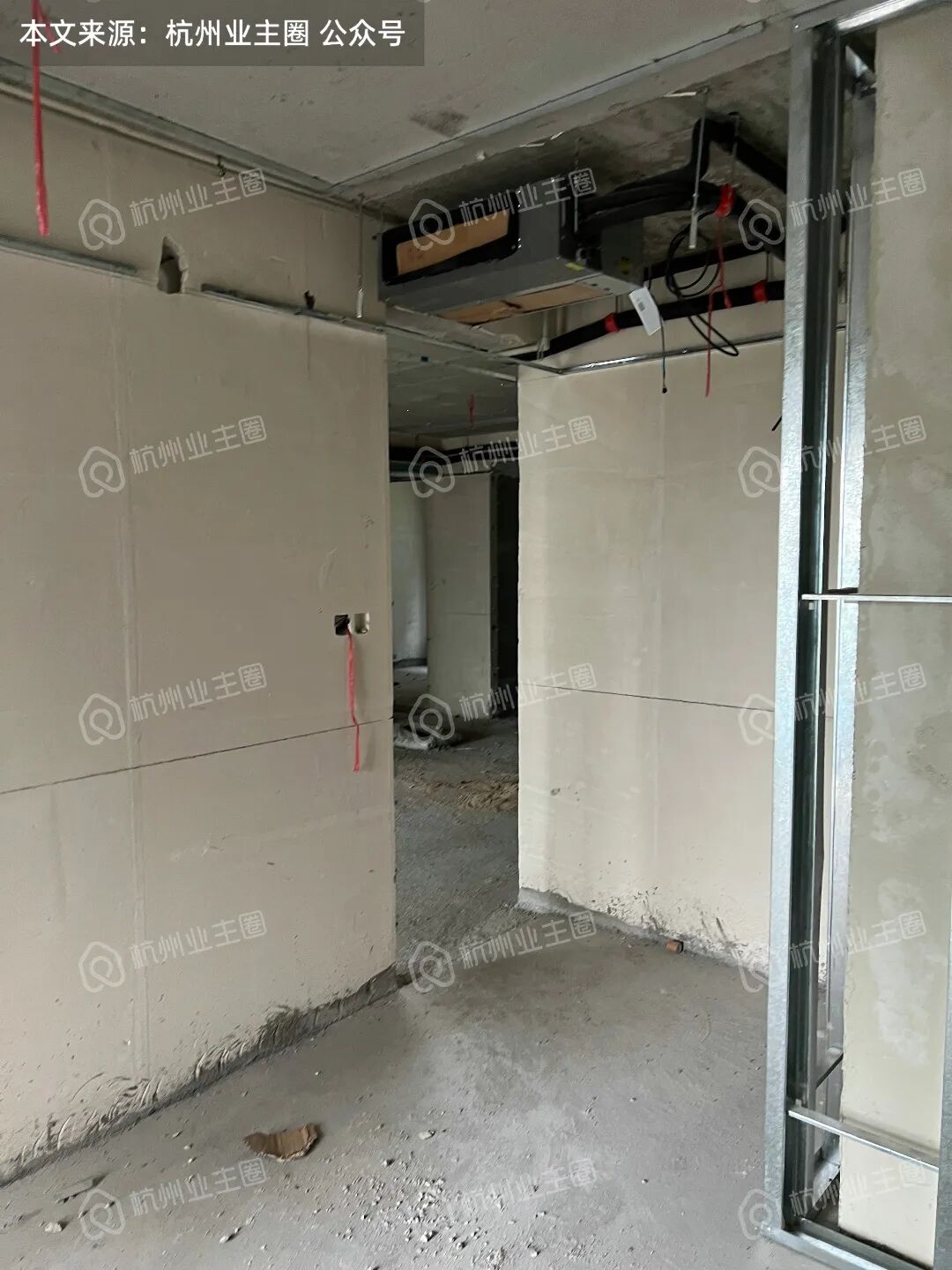

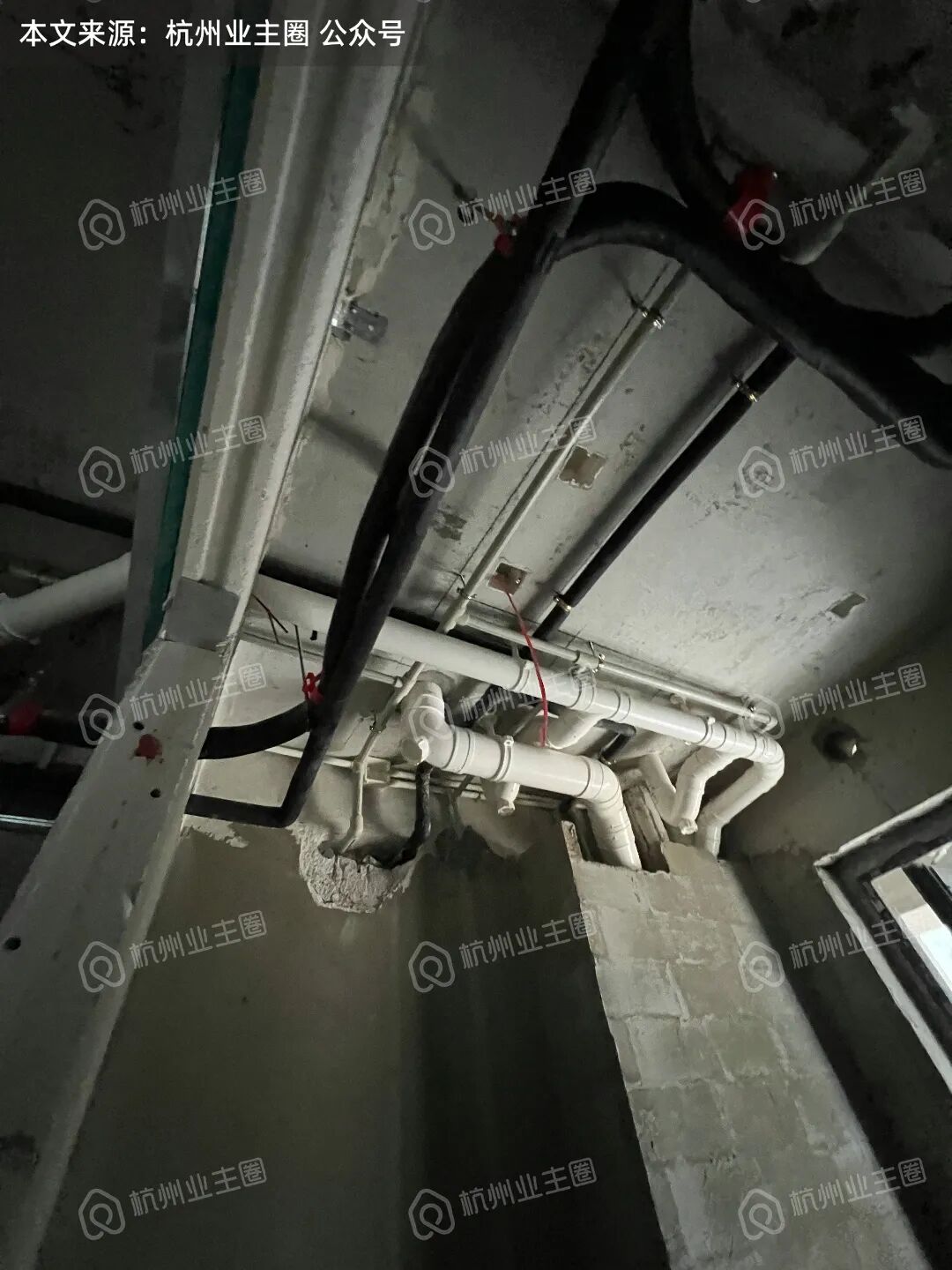

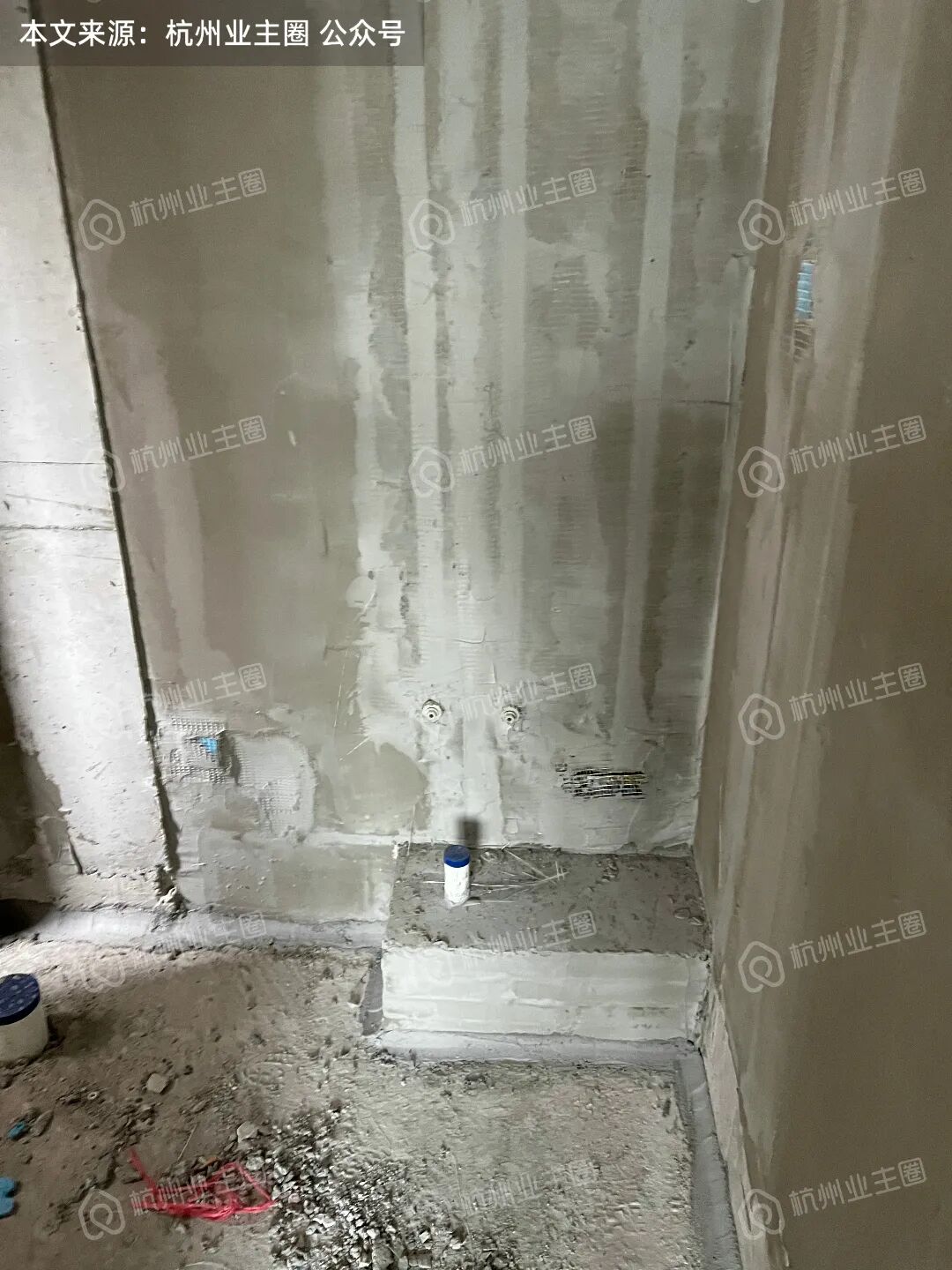

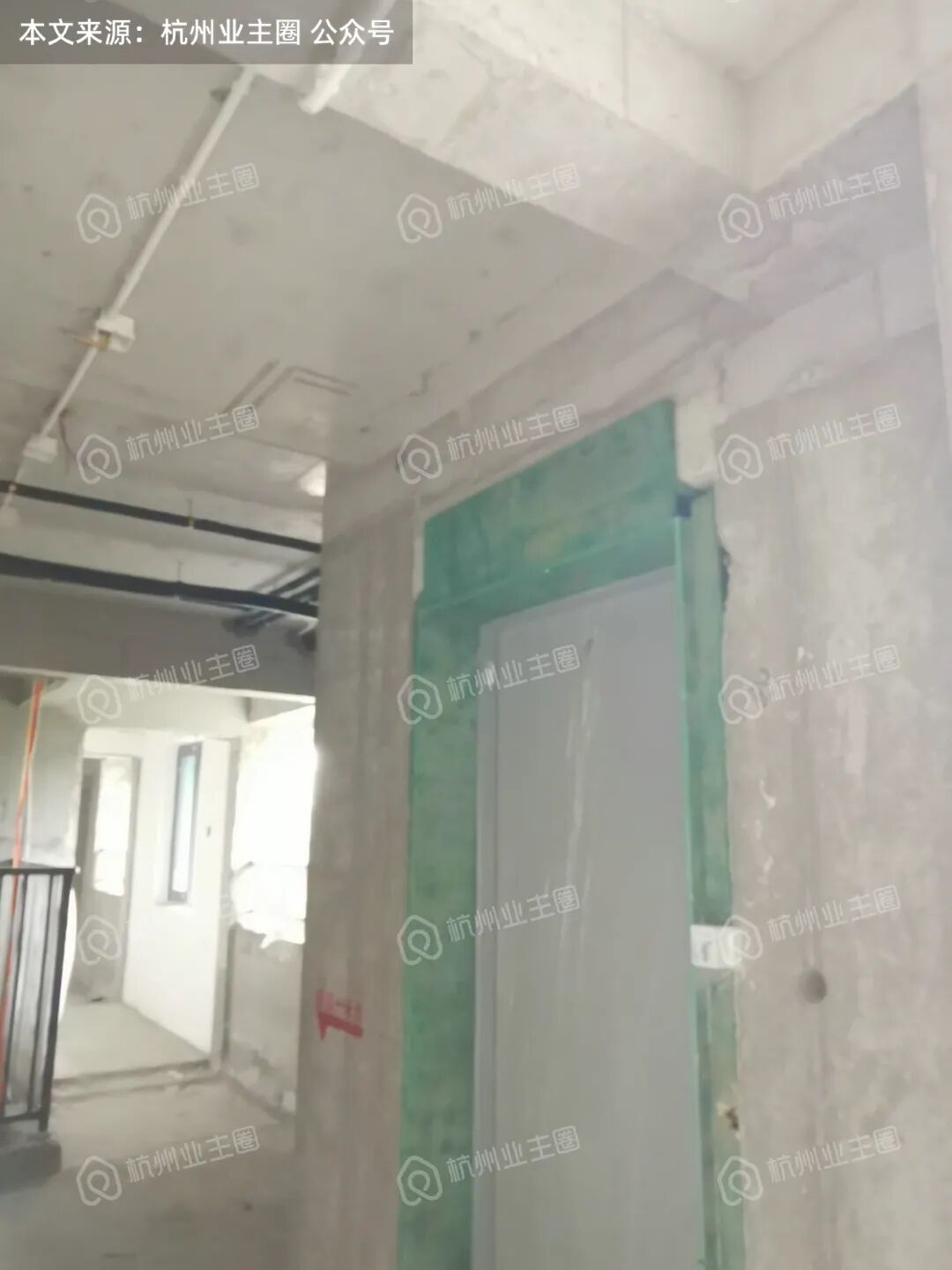

室内水电预埋已基本完成,且已做填埋处理;

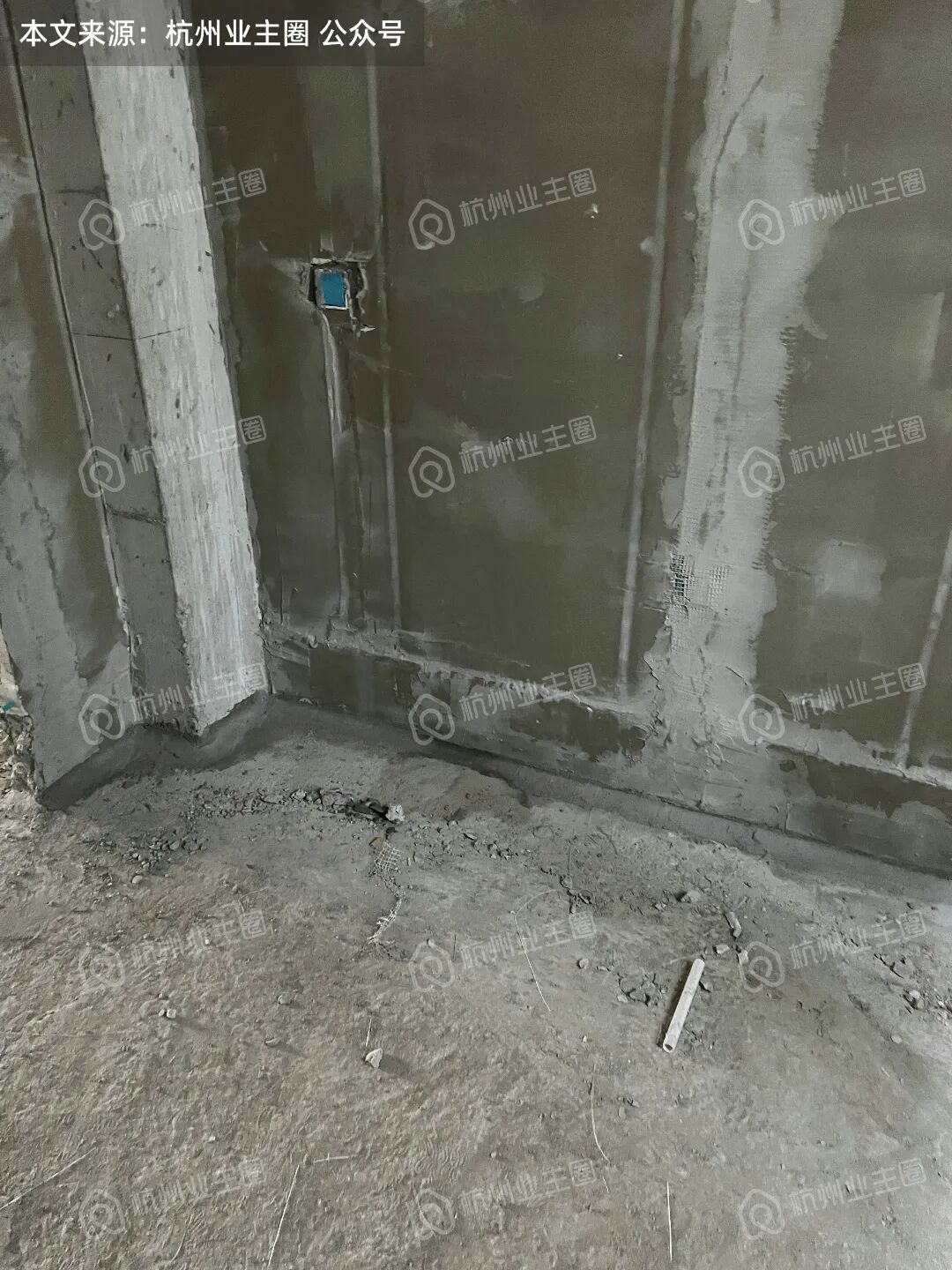

强弱电箱设置在玄关区域,布局合理;

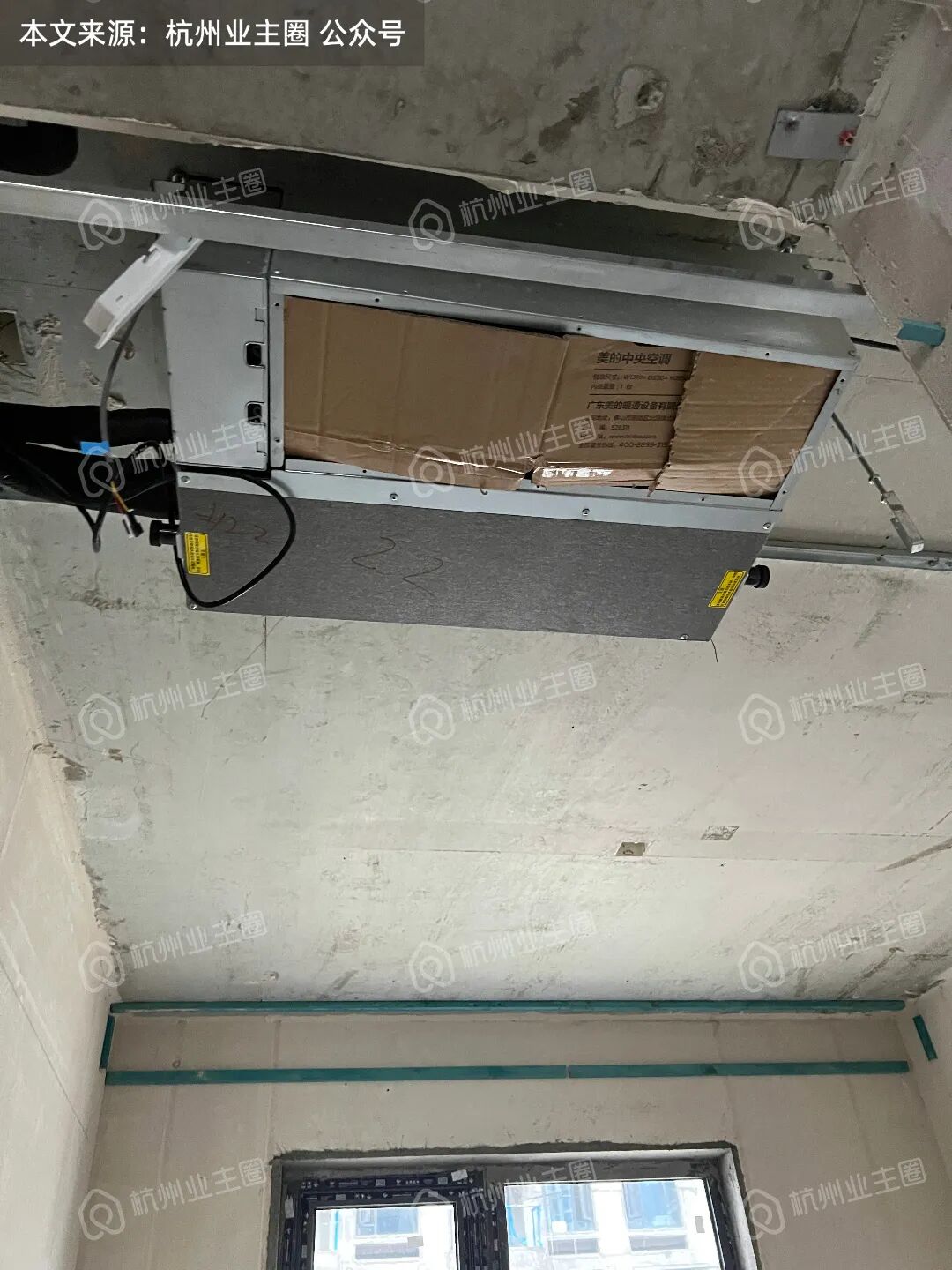

空调内机已架设完毕;

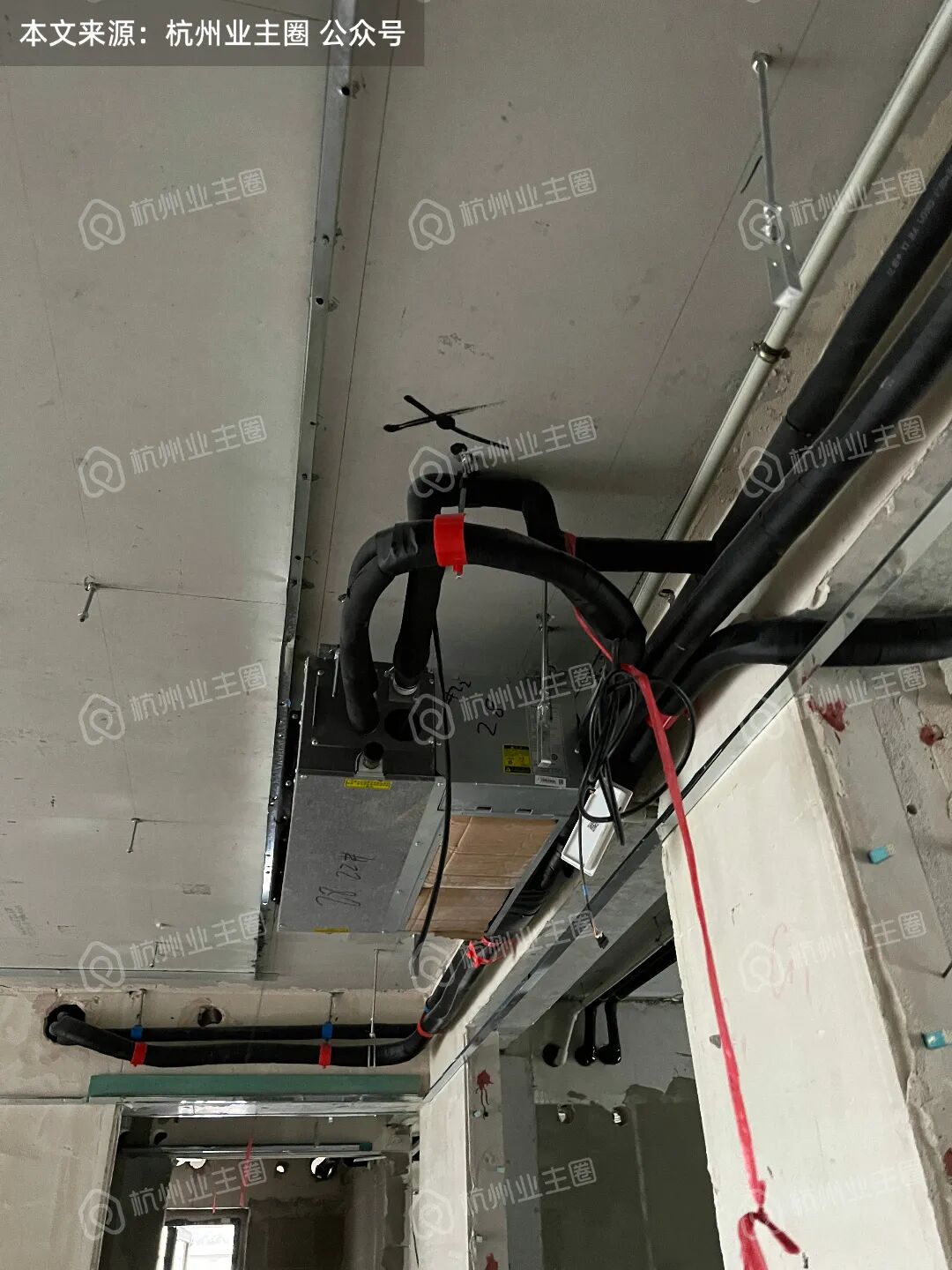

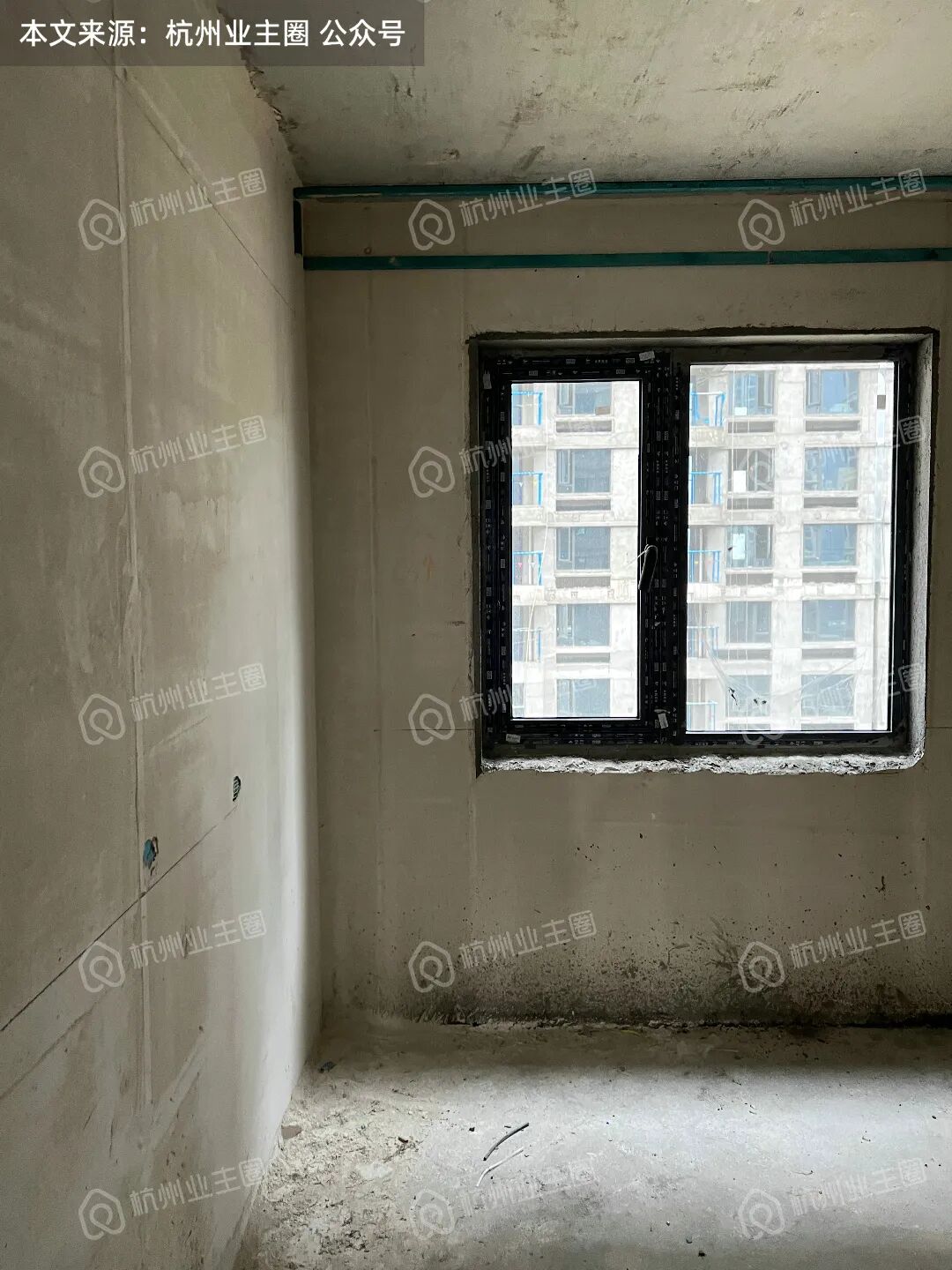

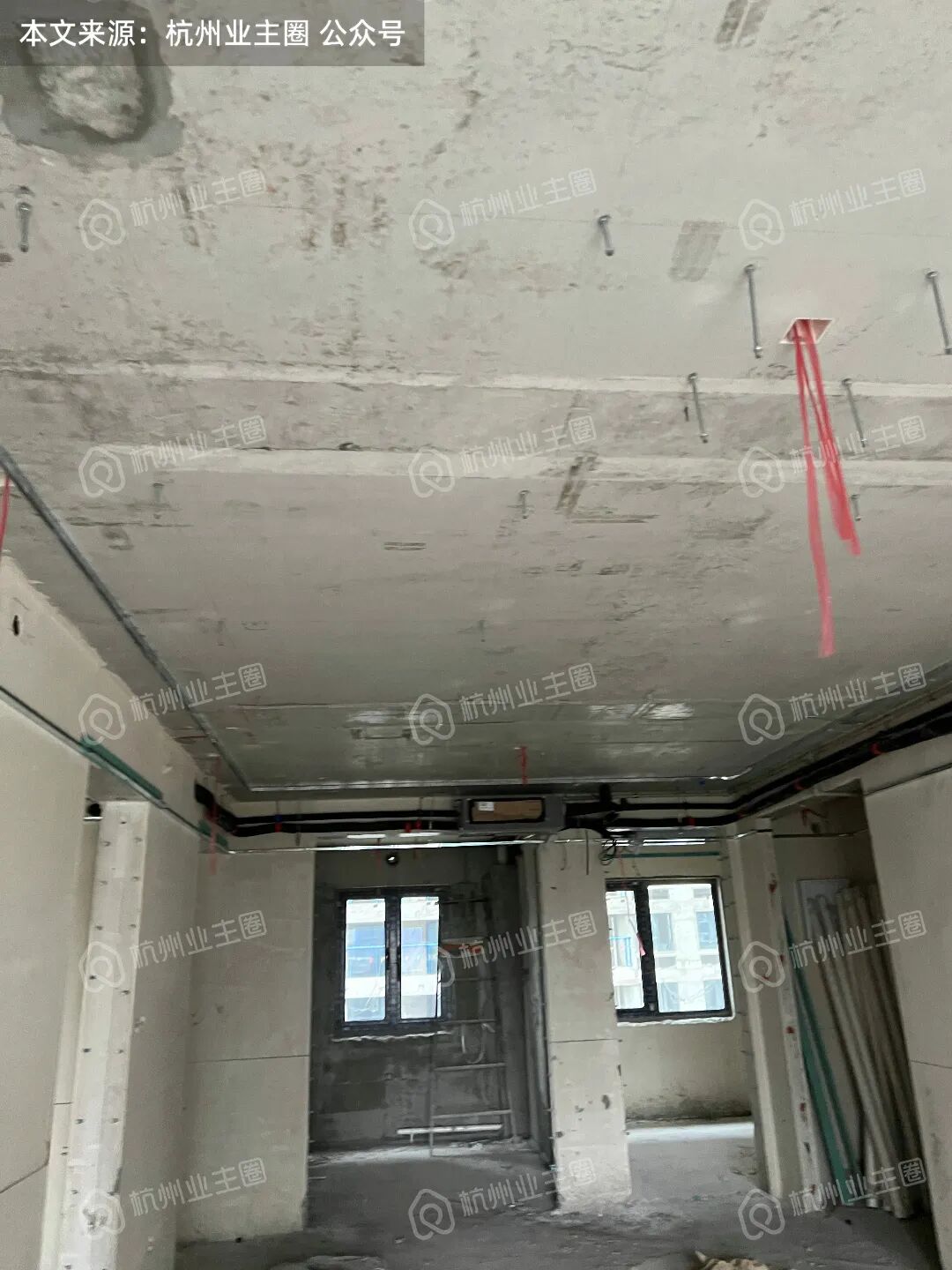

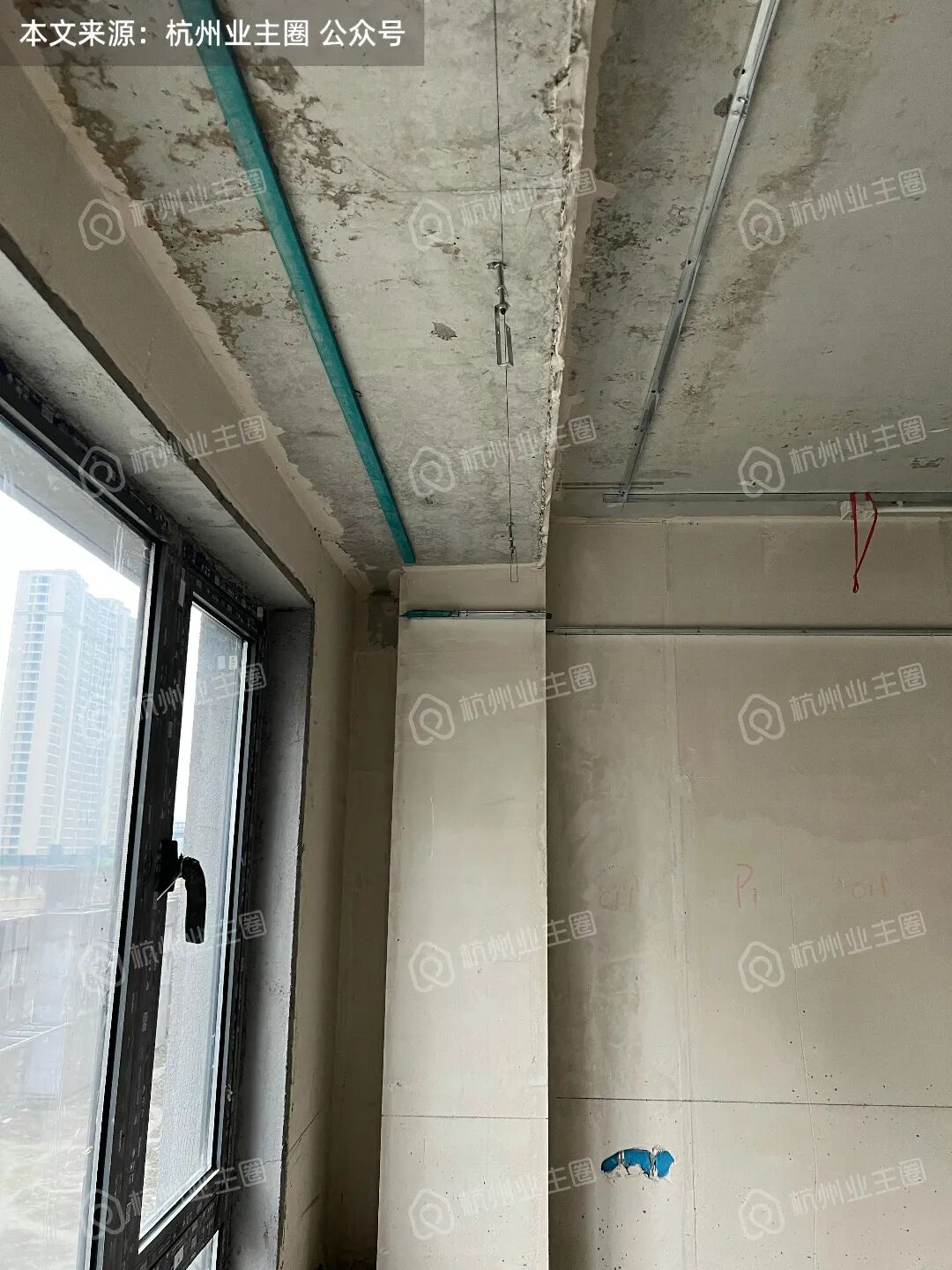

顶面吊顶边龙及吊杆已搭建;

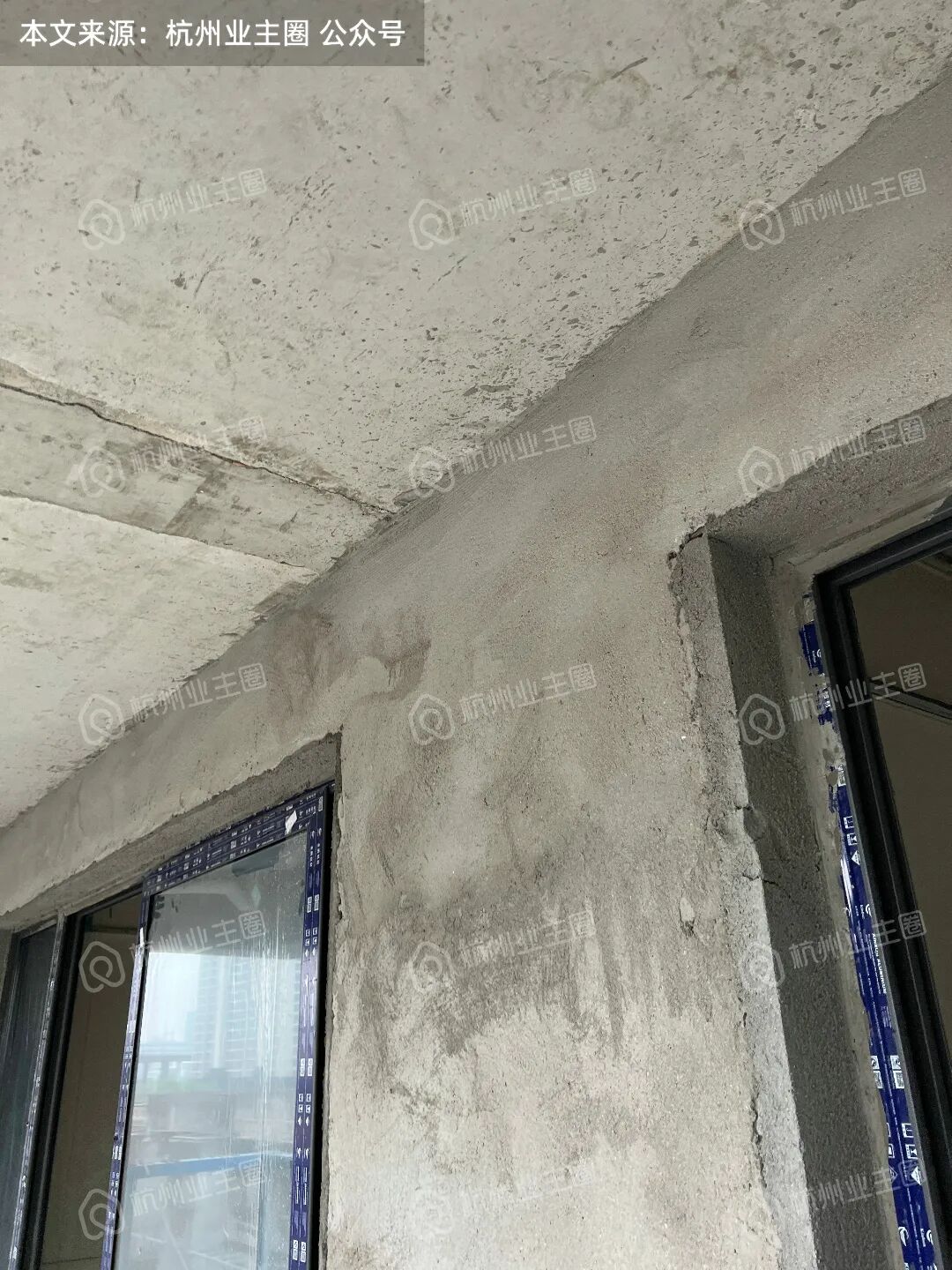

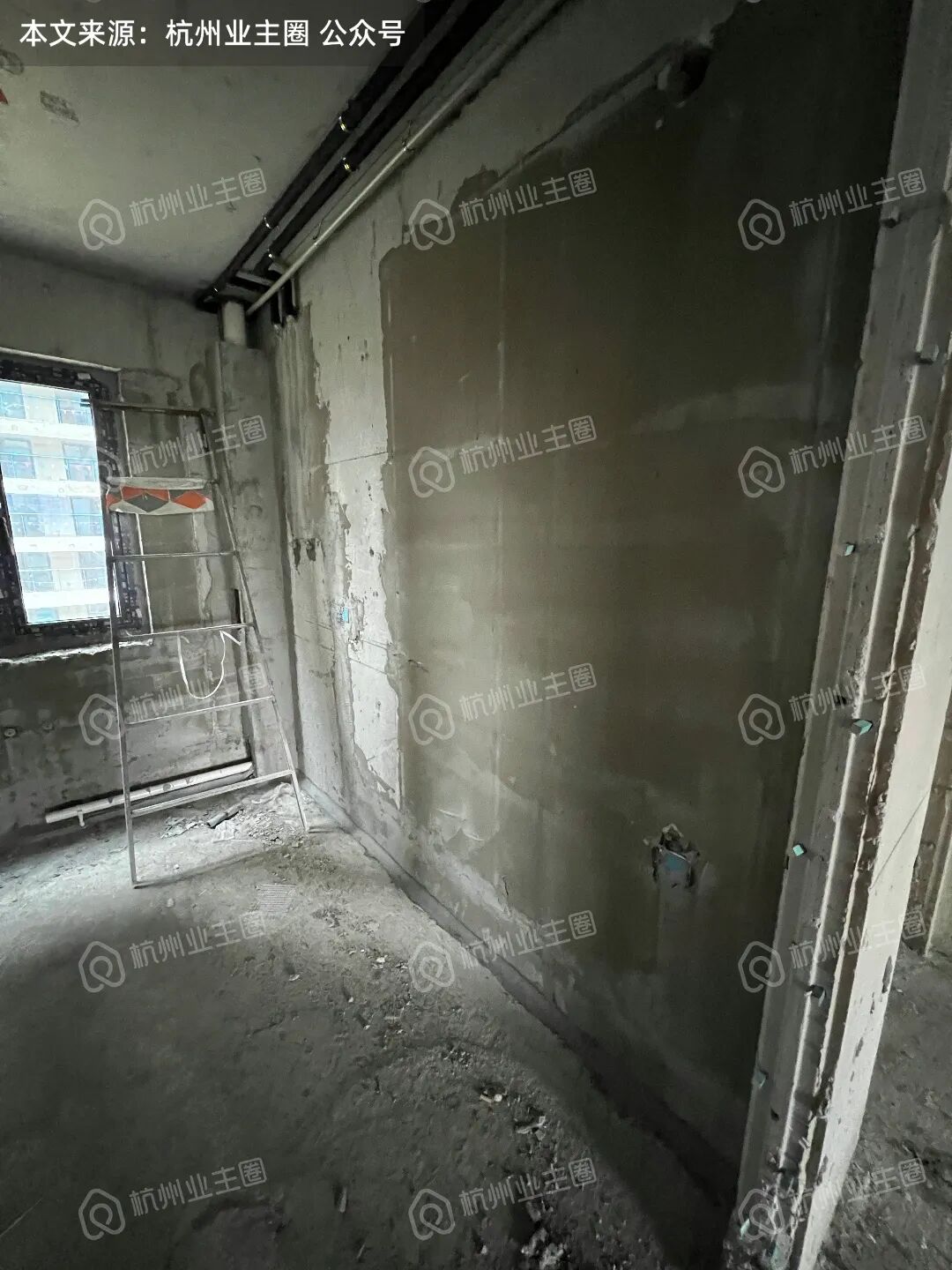

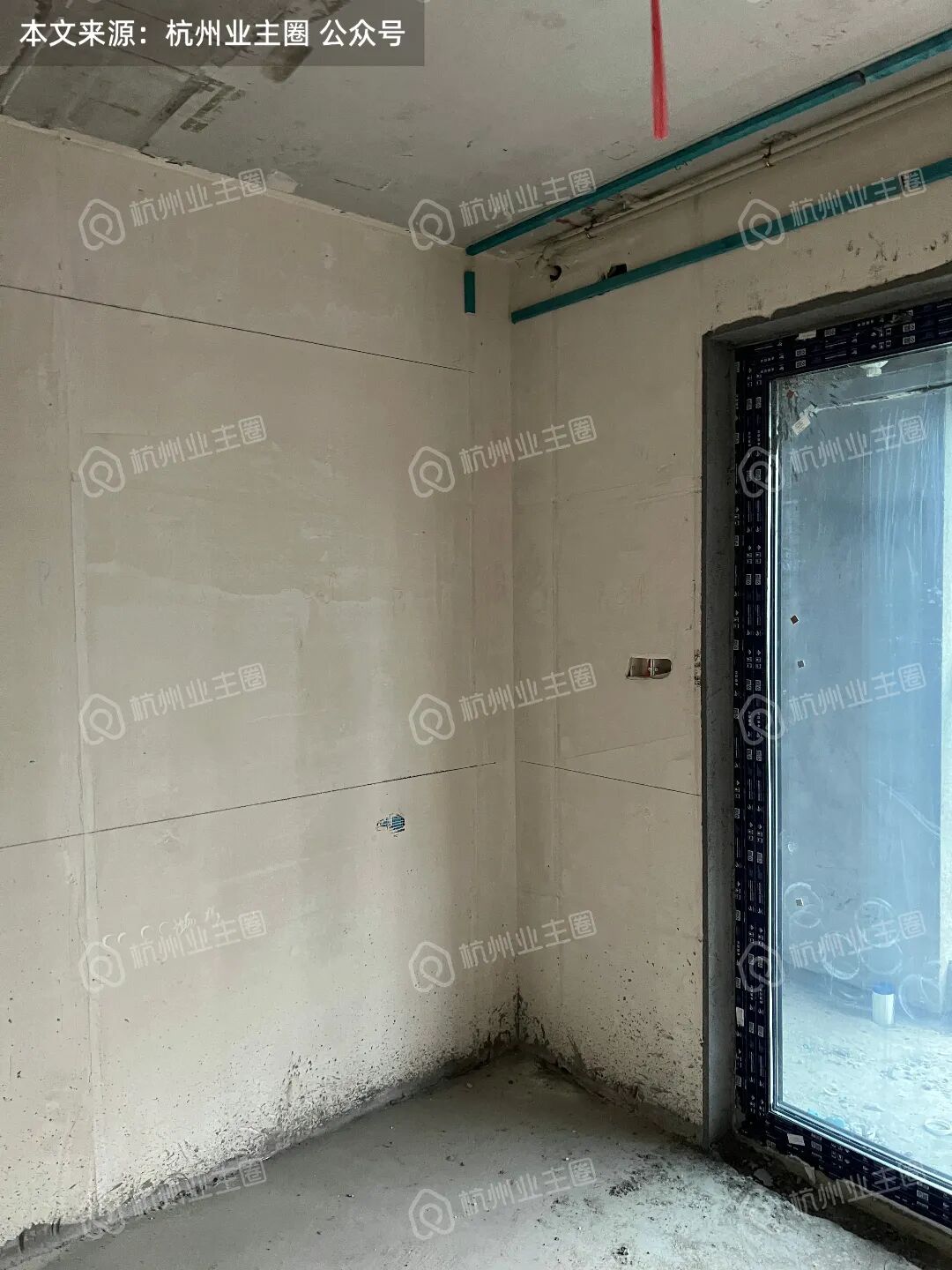

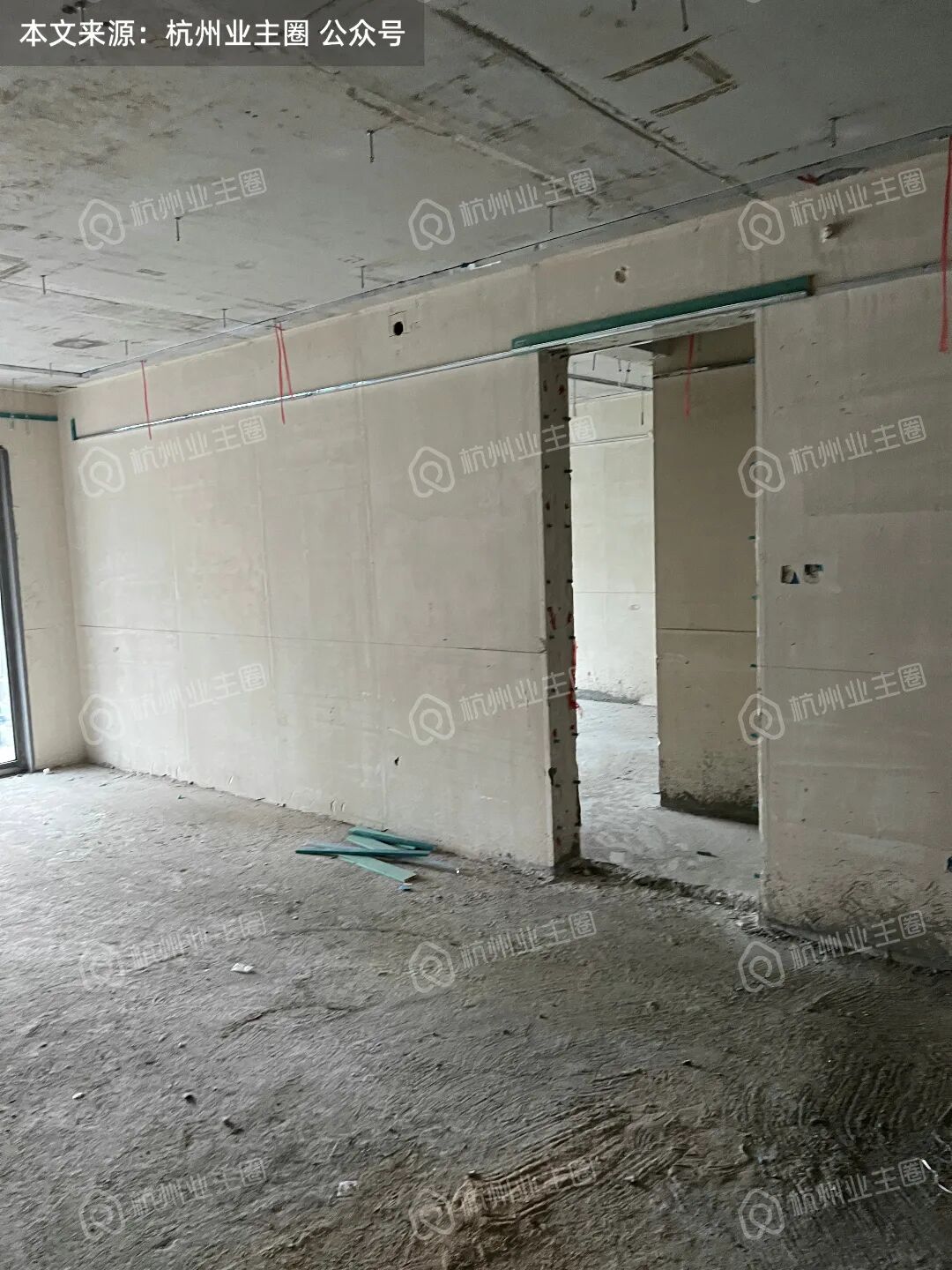

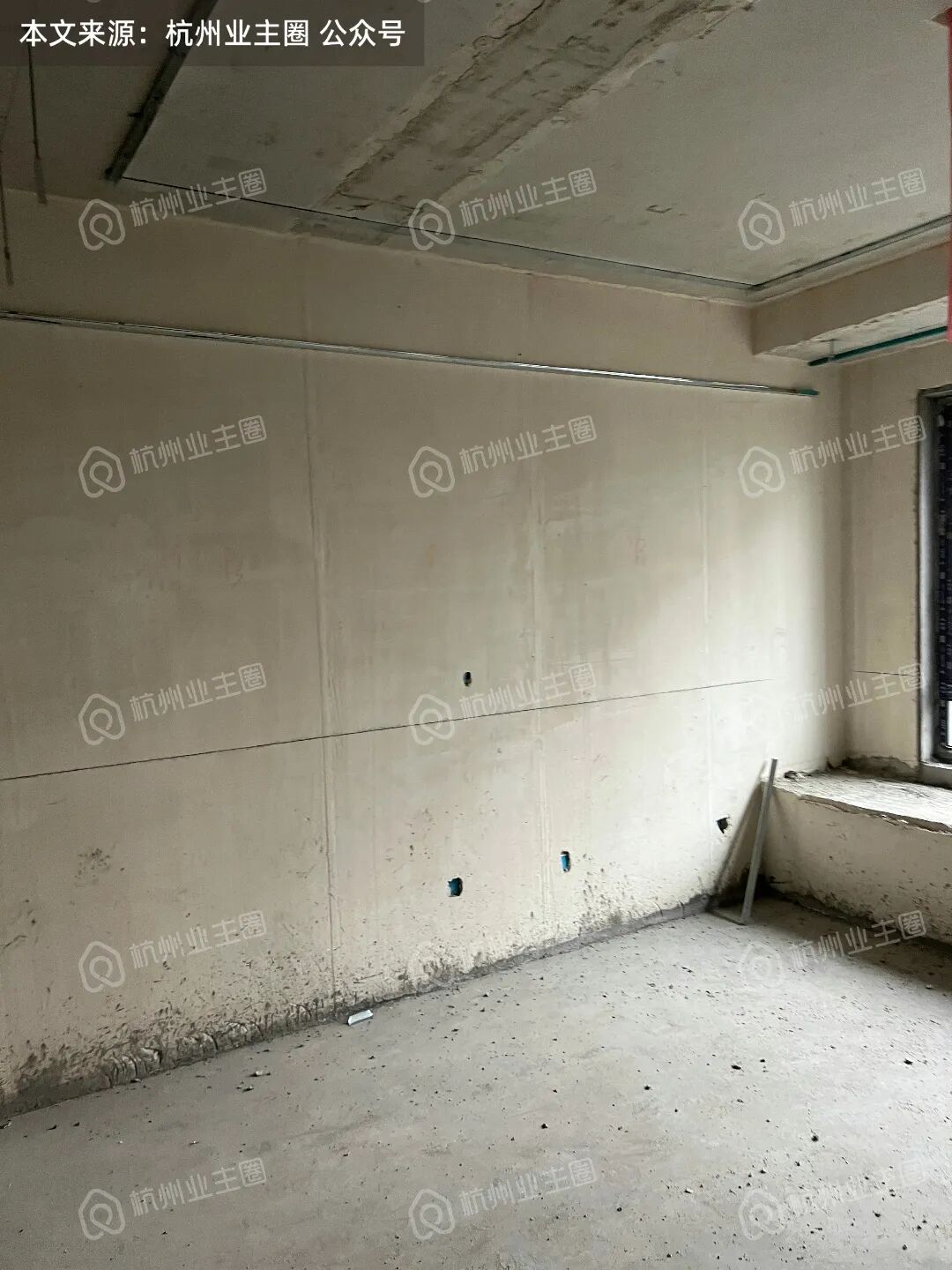

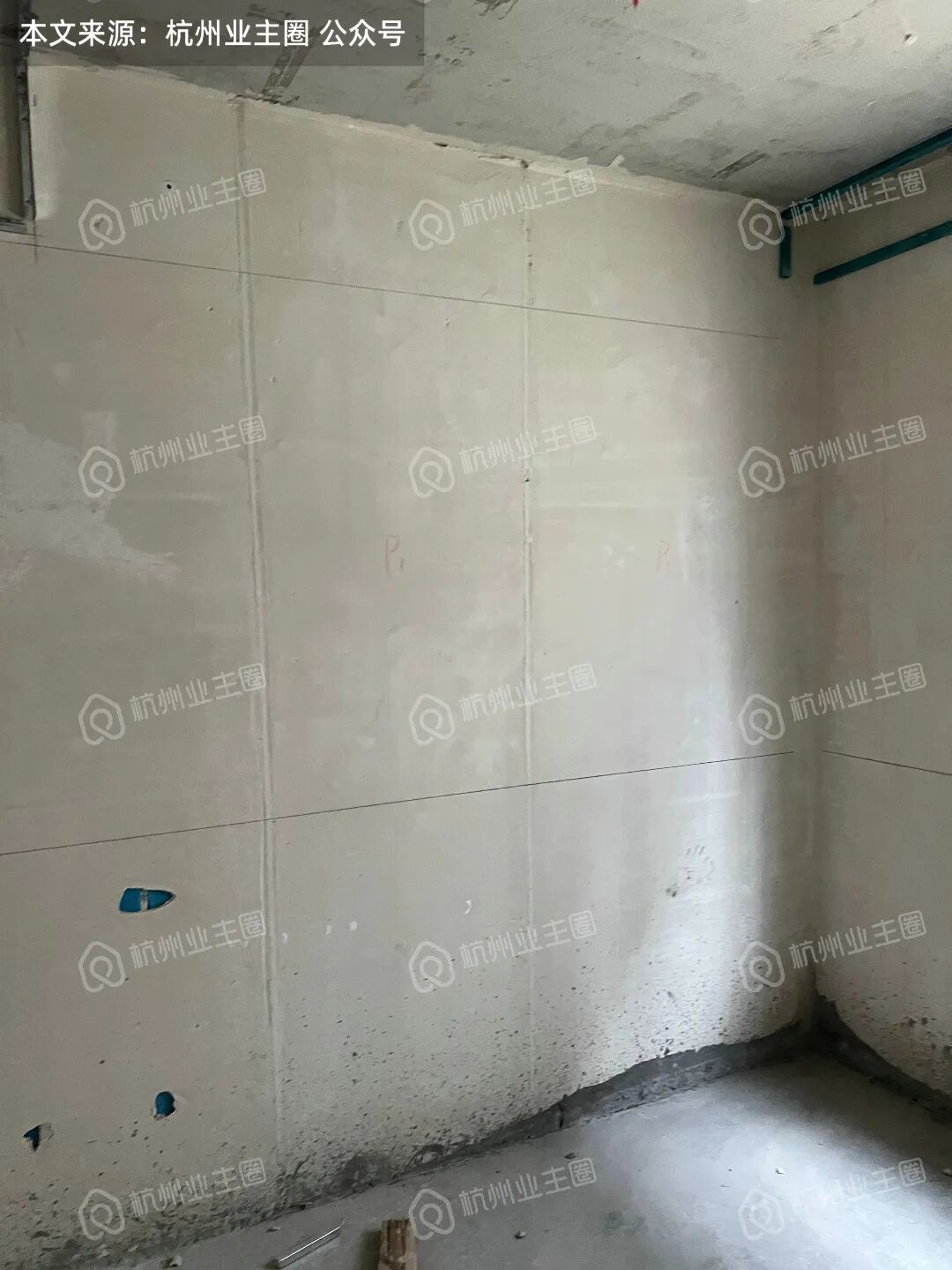

墙面已做腻子/抹灰找平;

厨房、卫生间R角施工已完成,但防水还未施工;

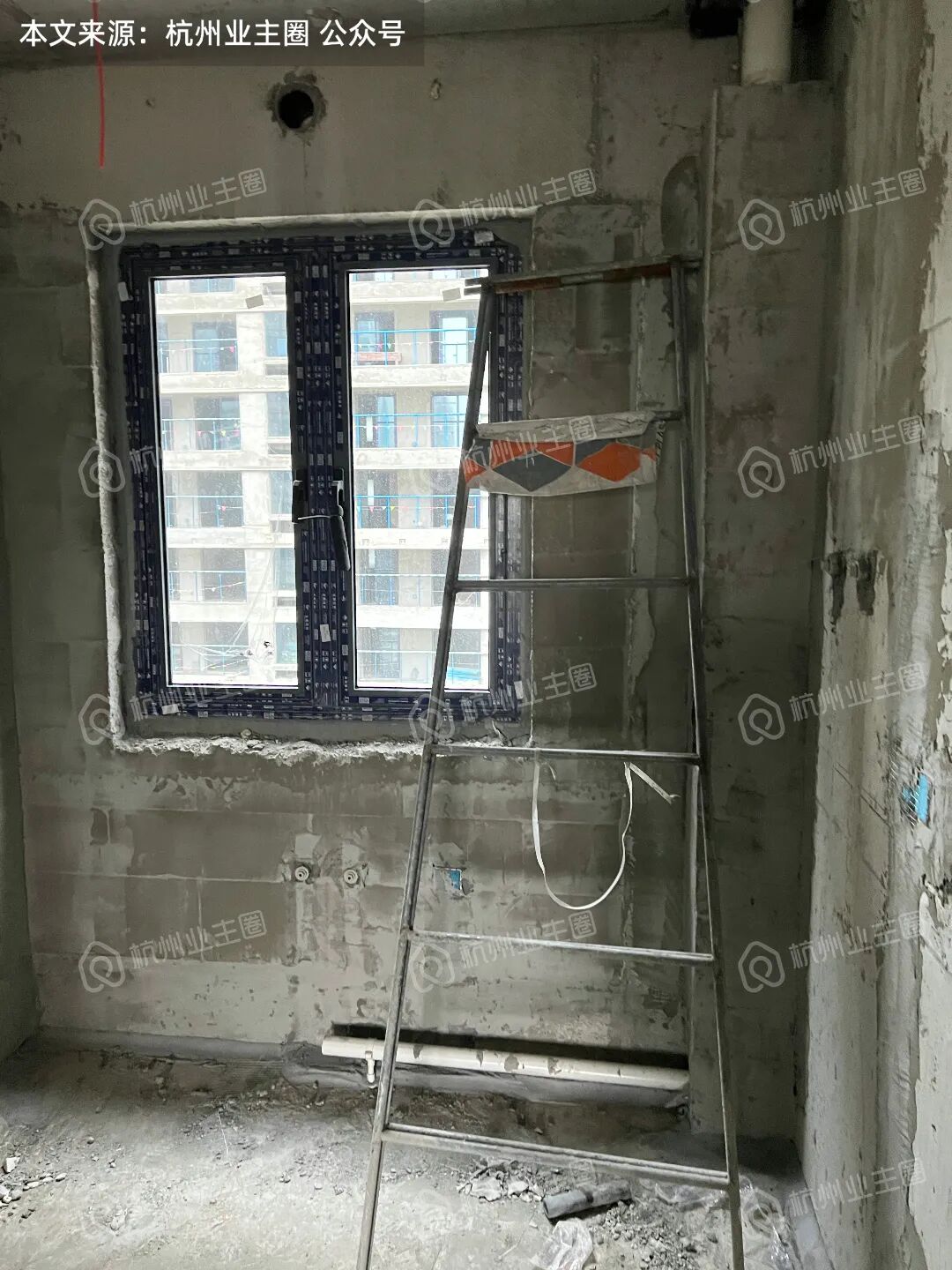

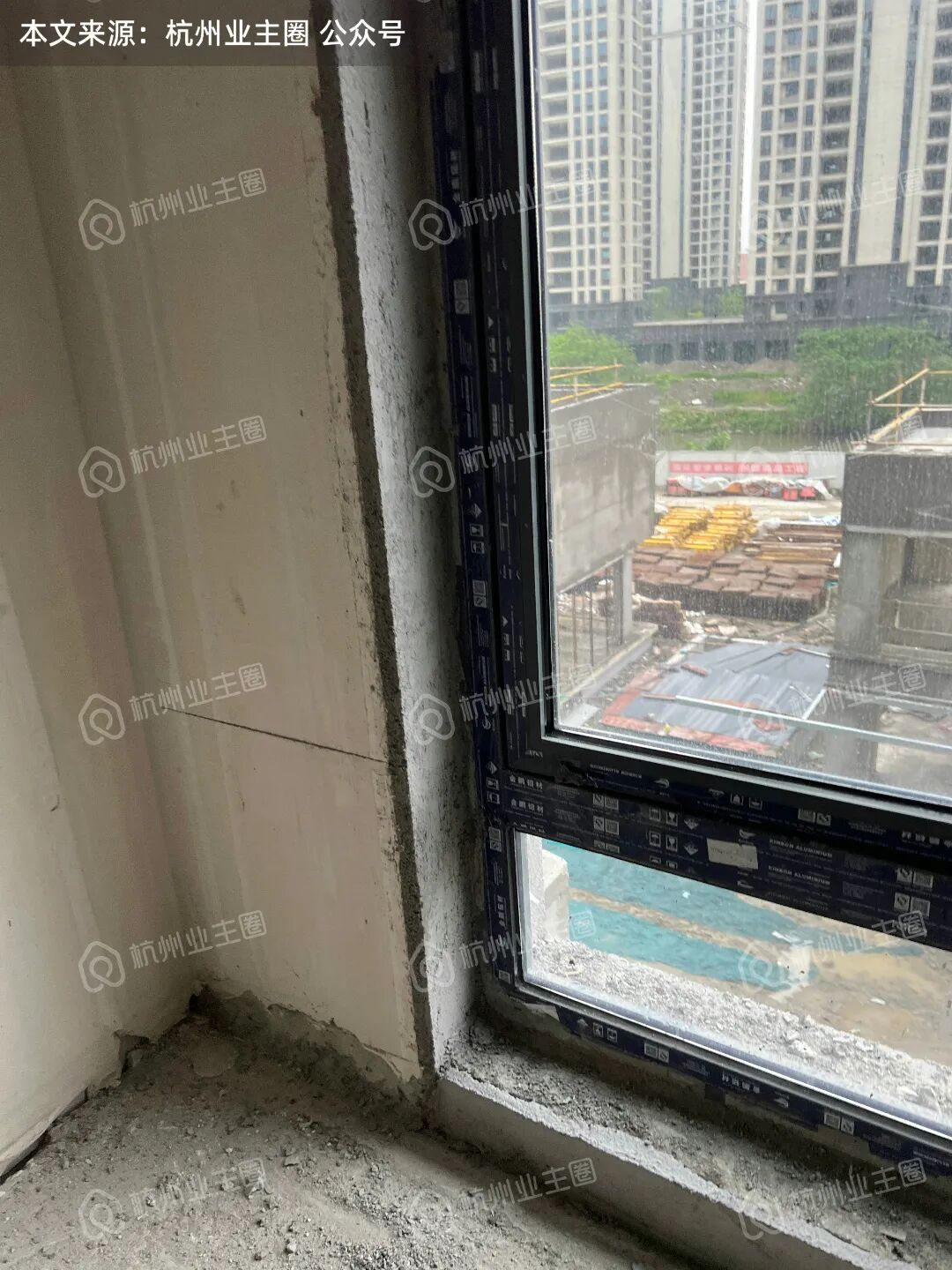

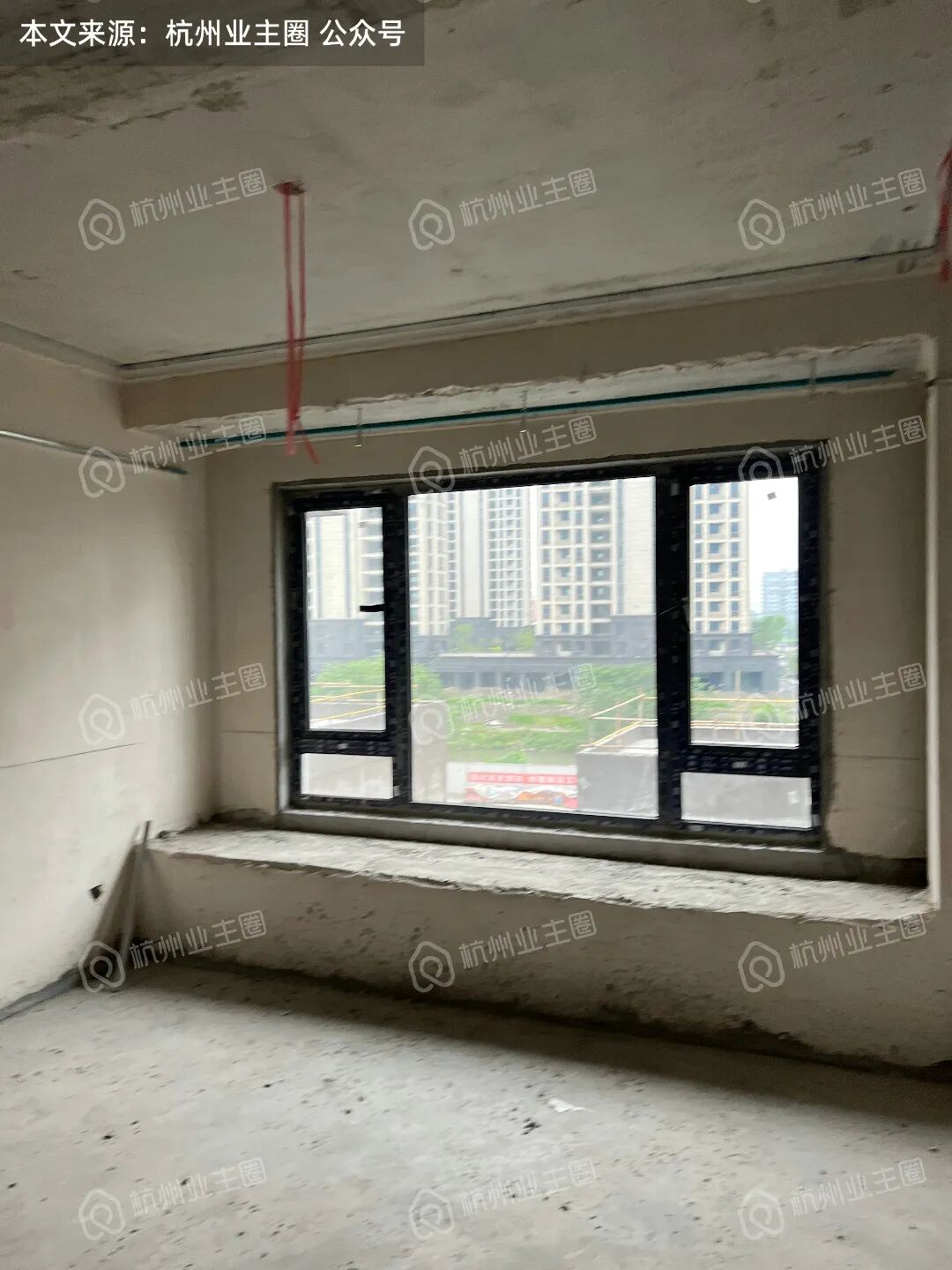

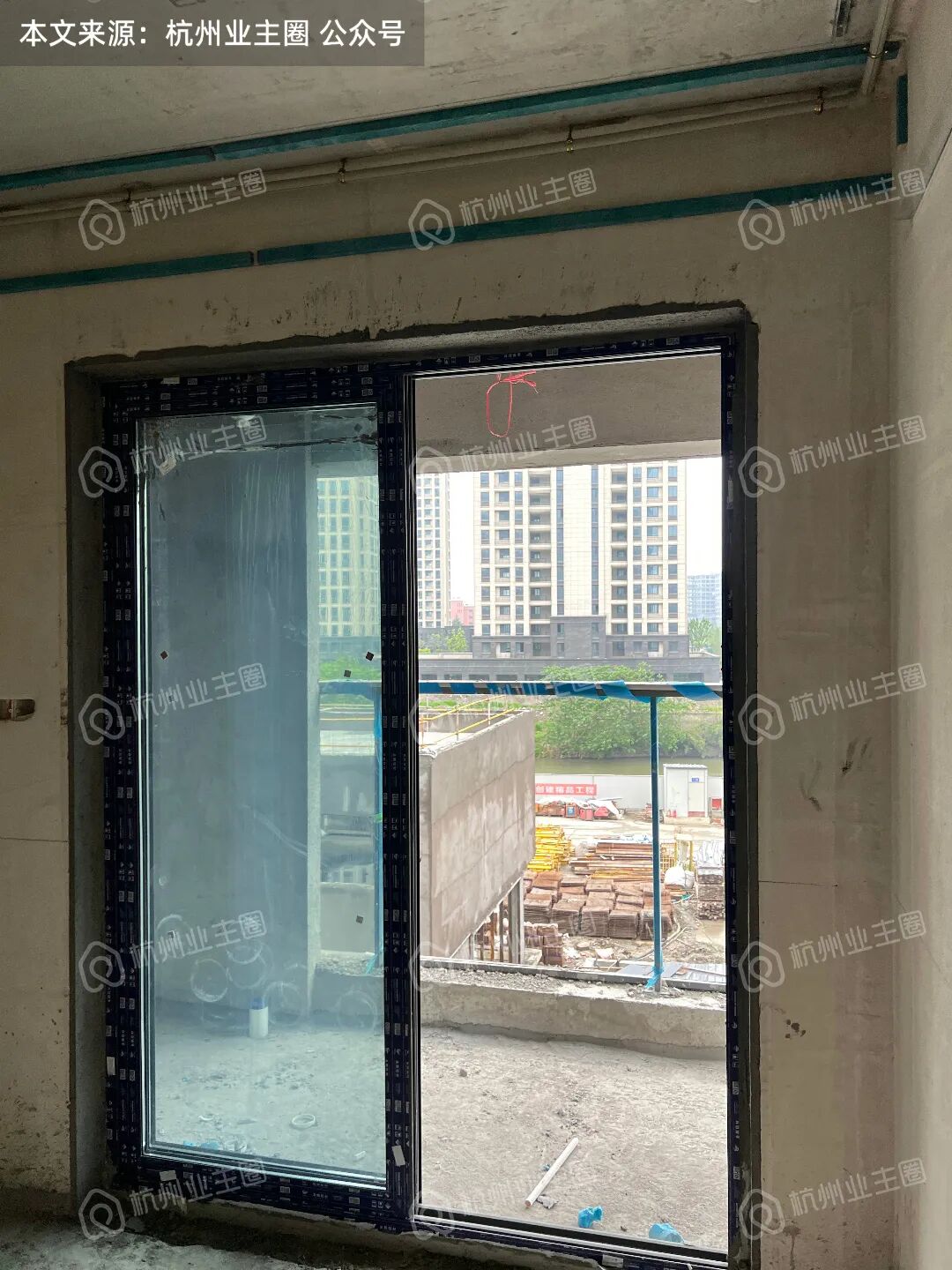

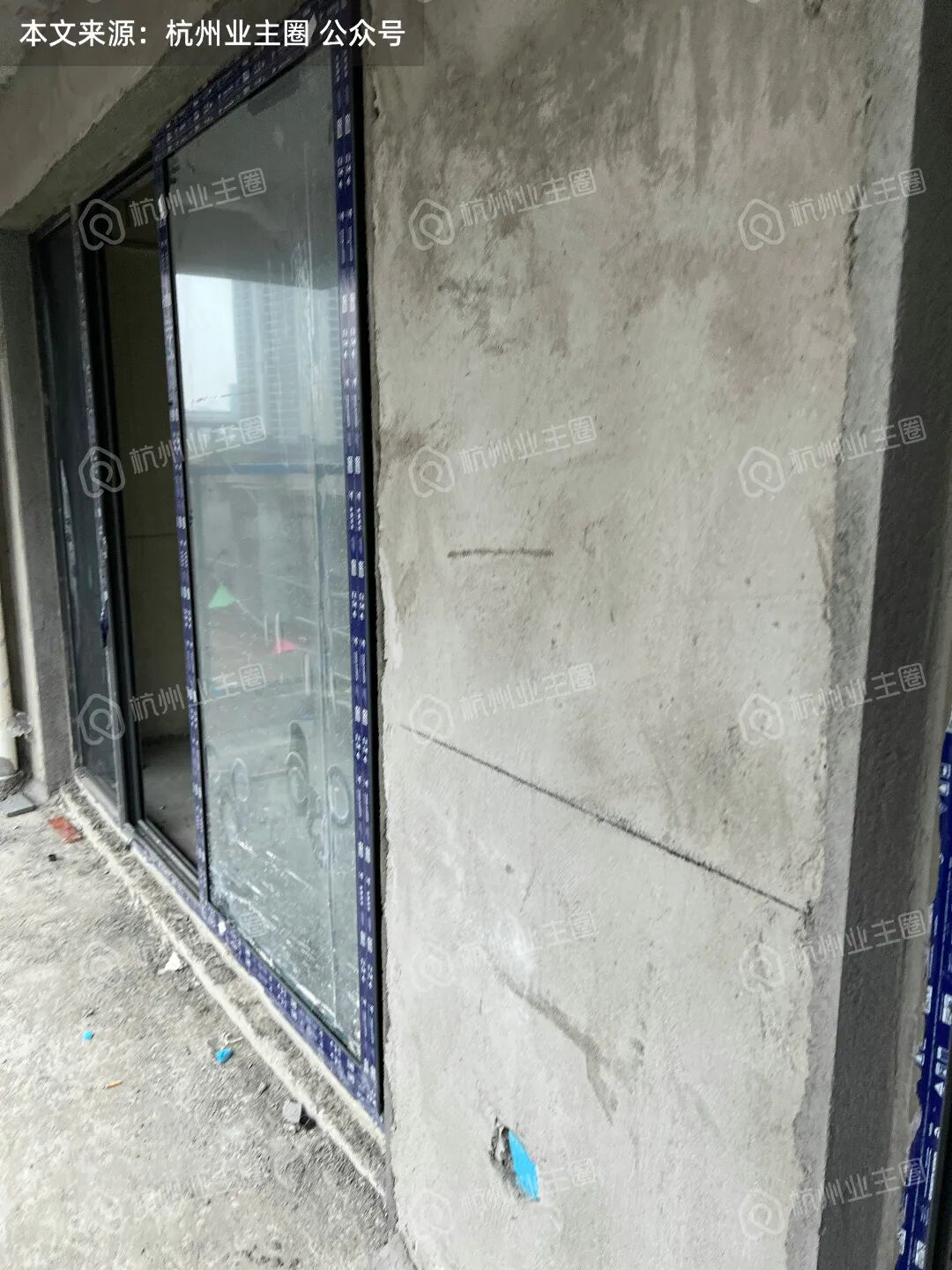

推拉门、窗已安装完毕,成品保护略有不足;

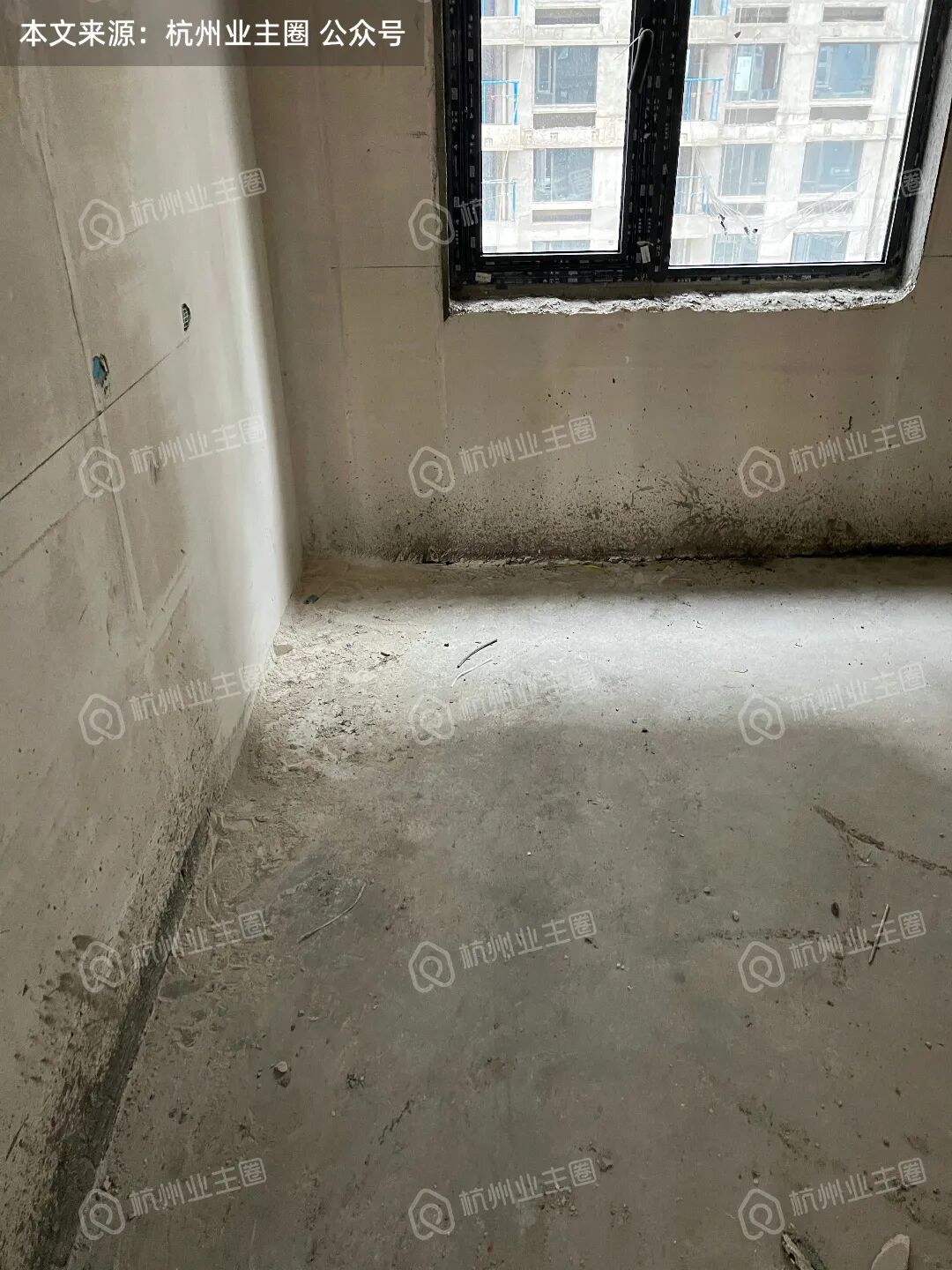

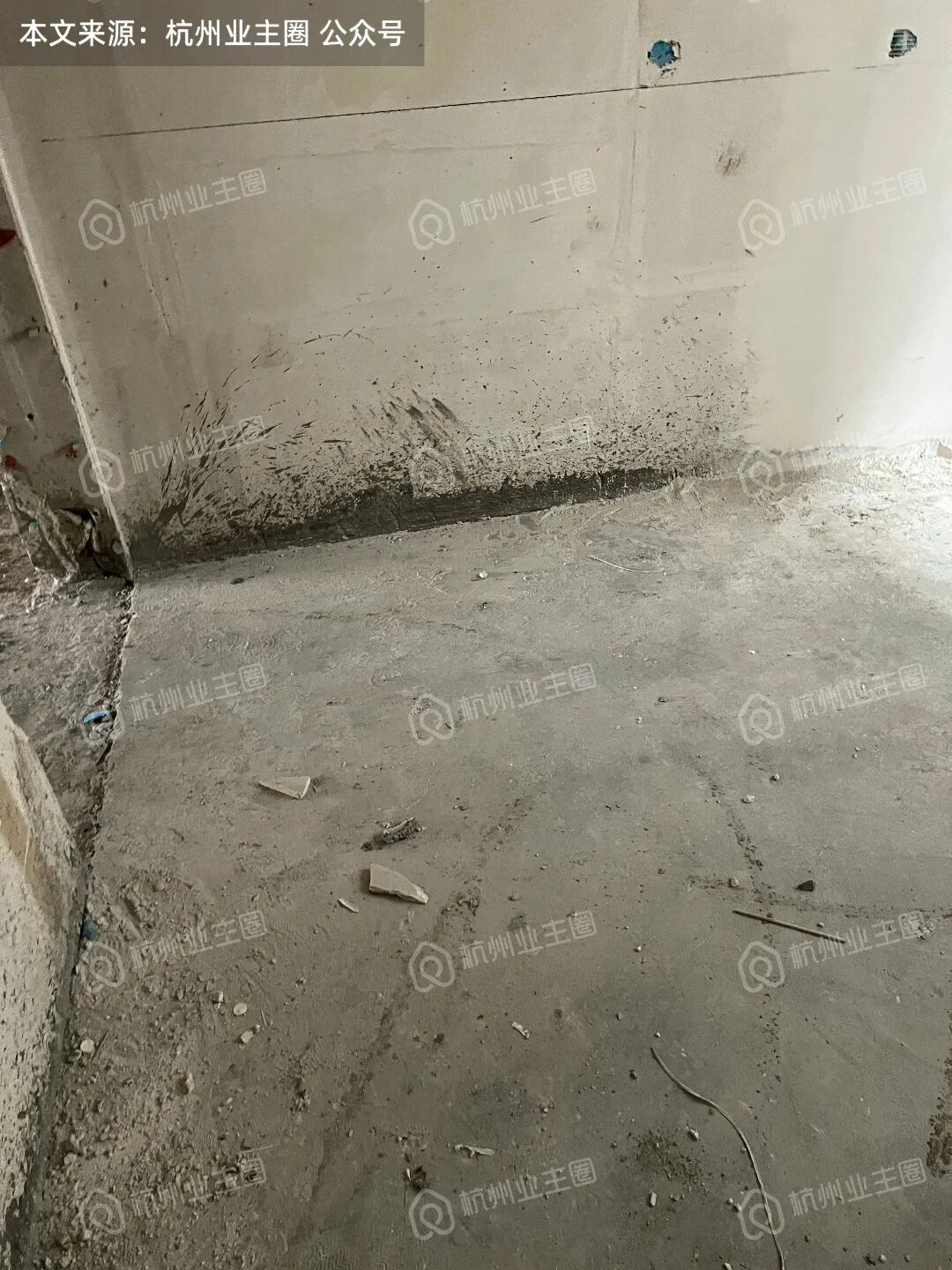

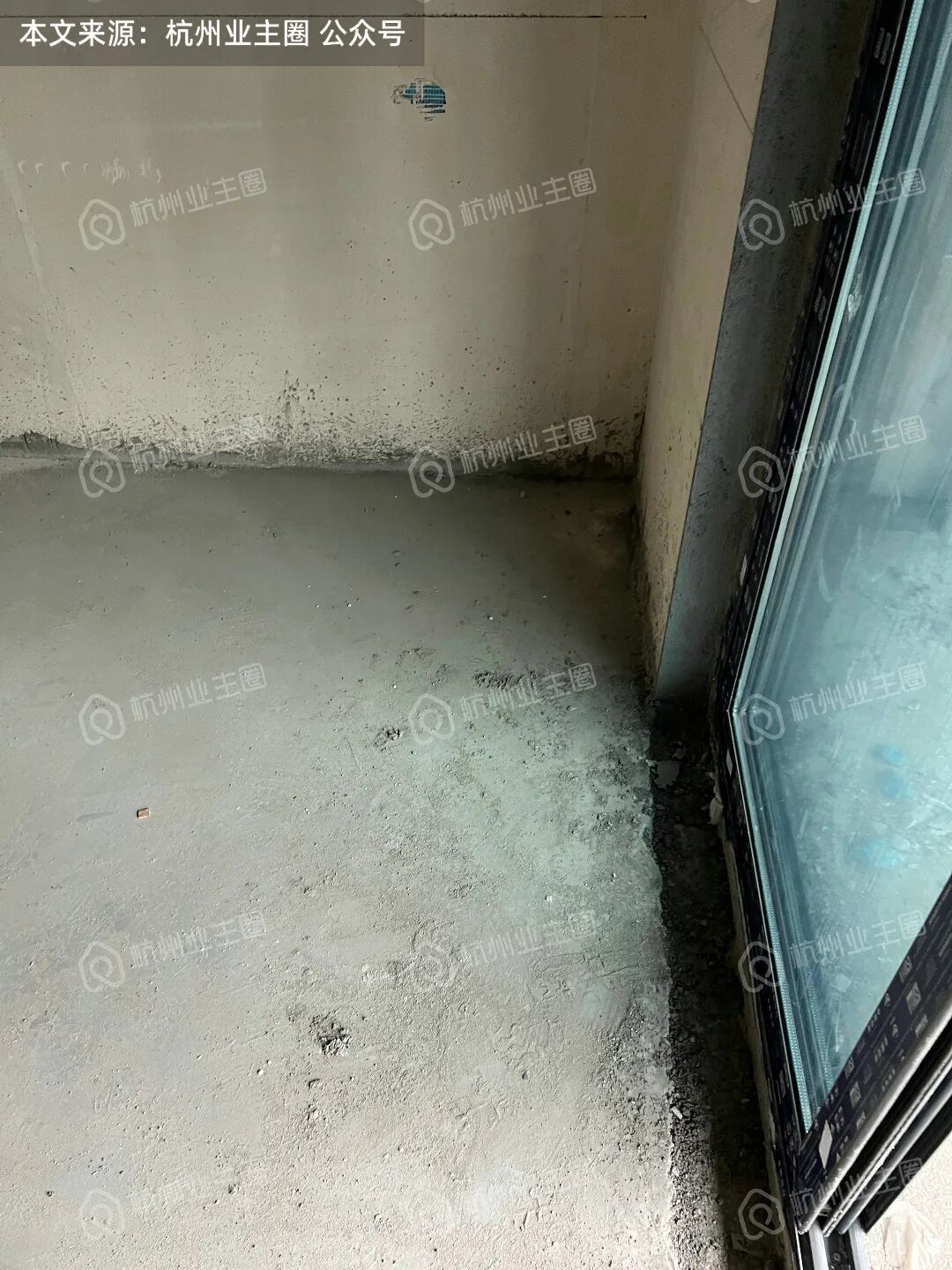

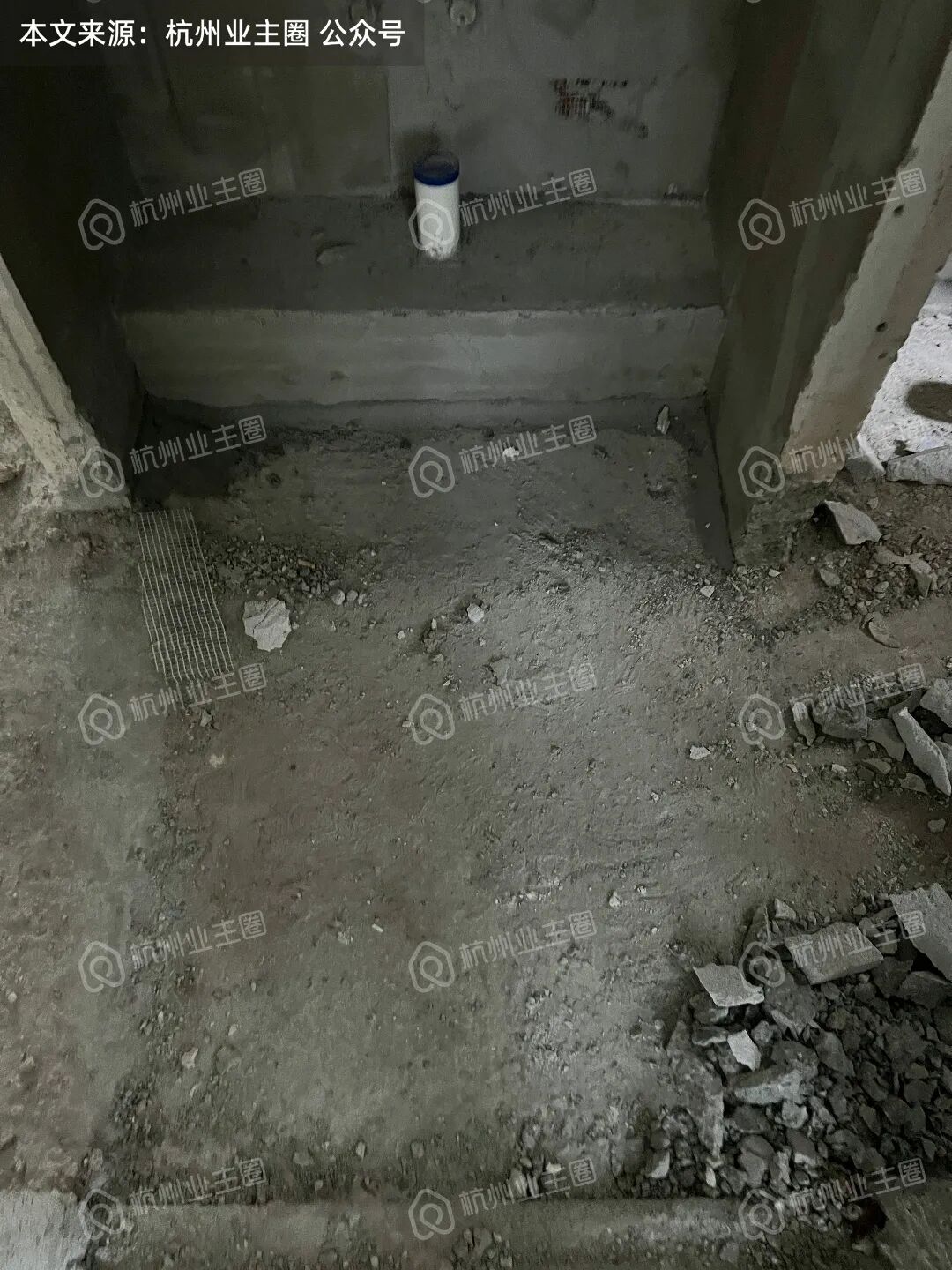

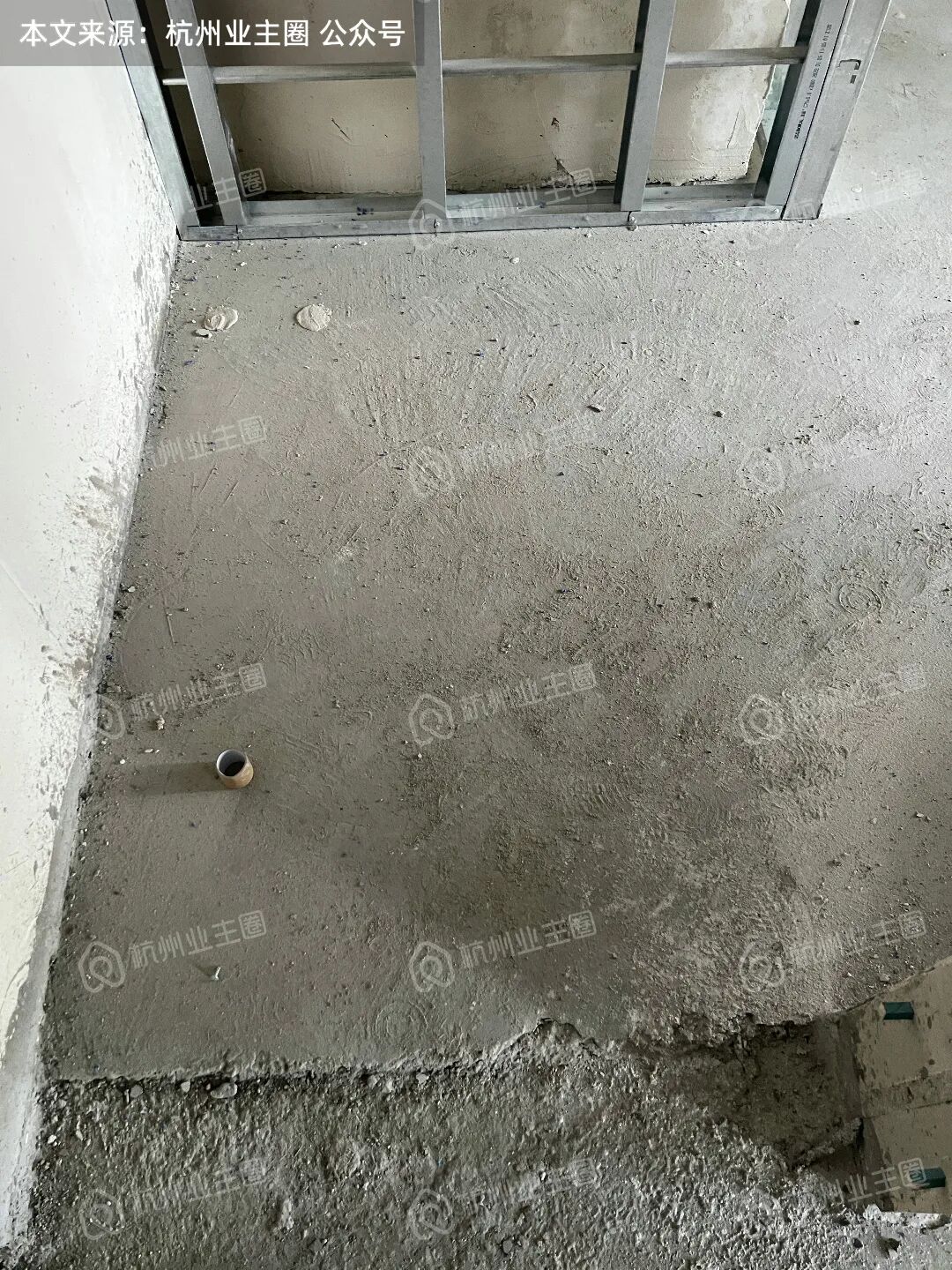

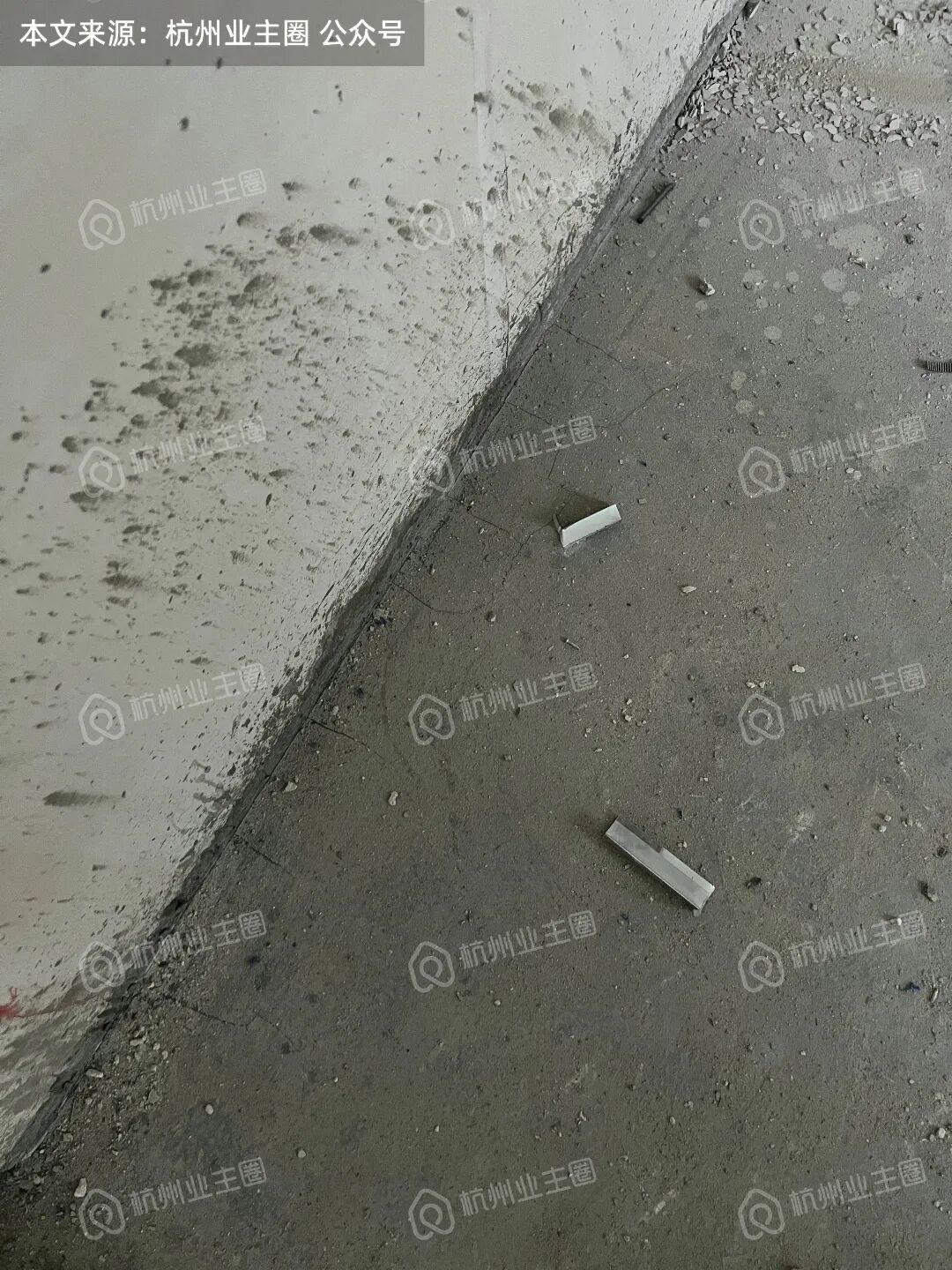

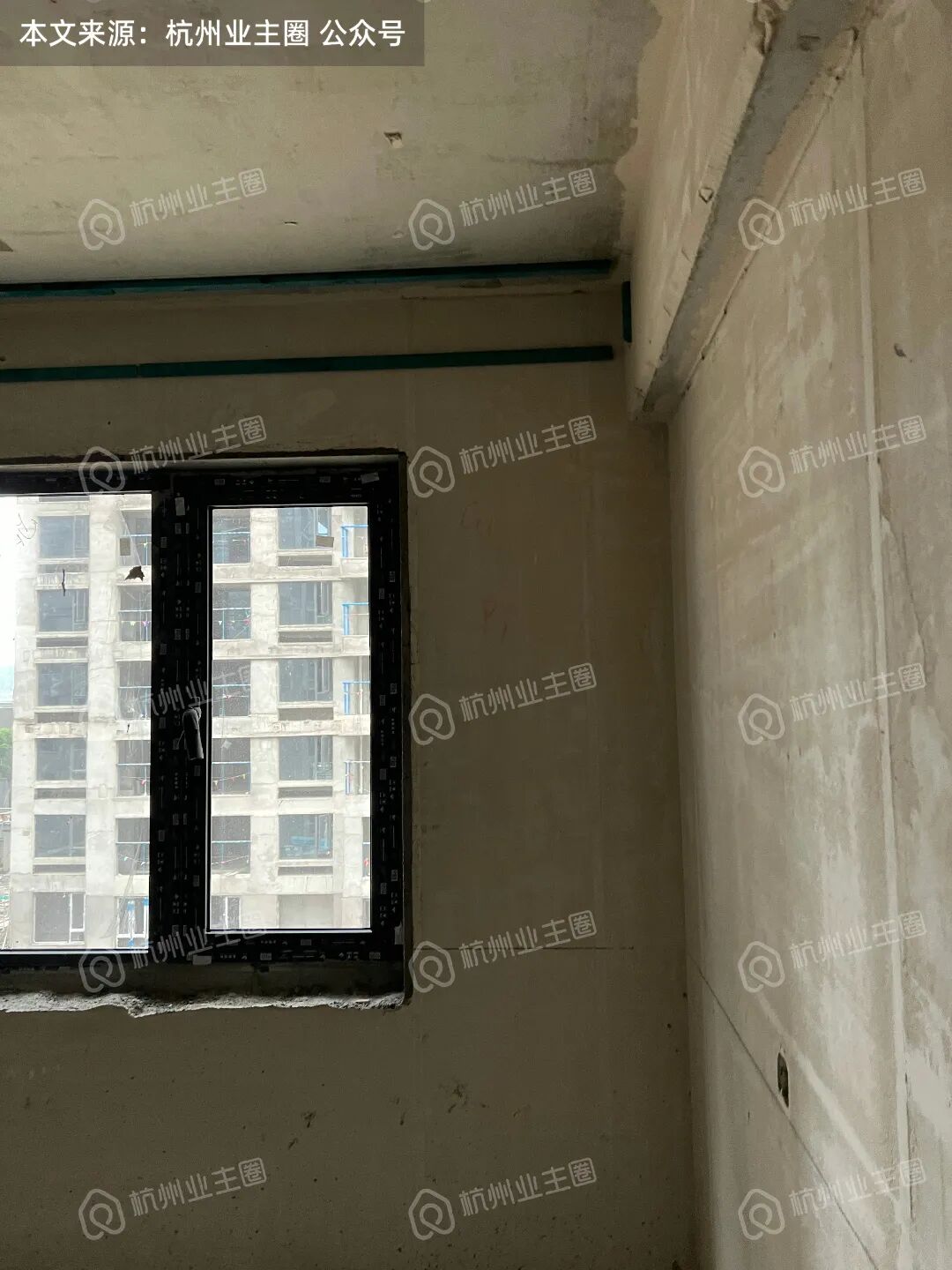

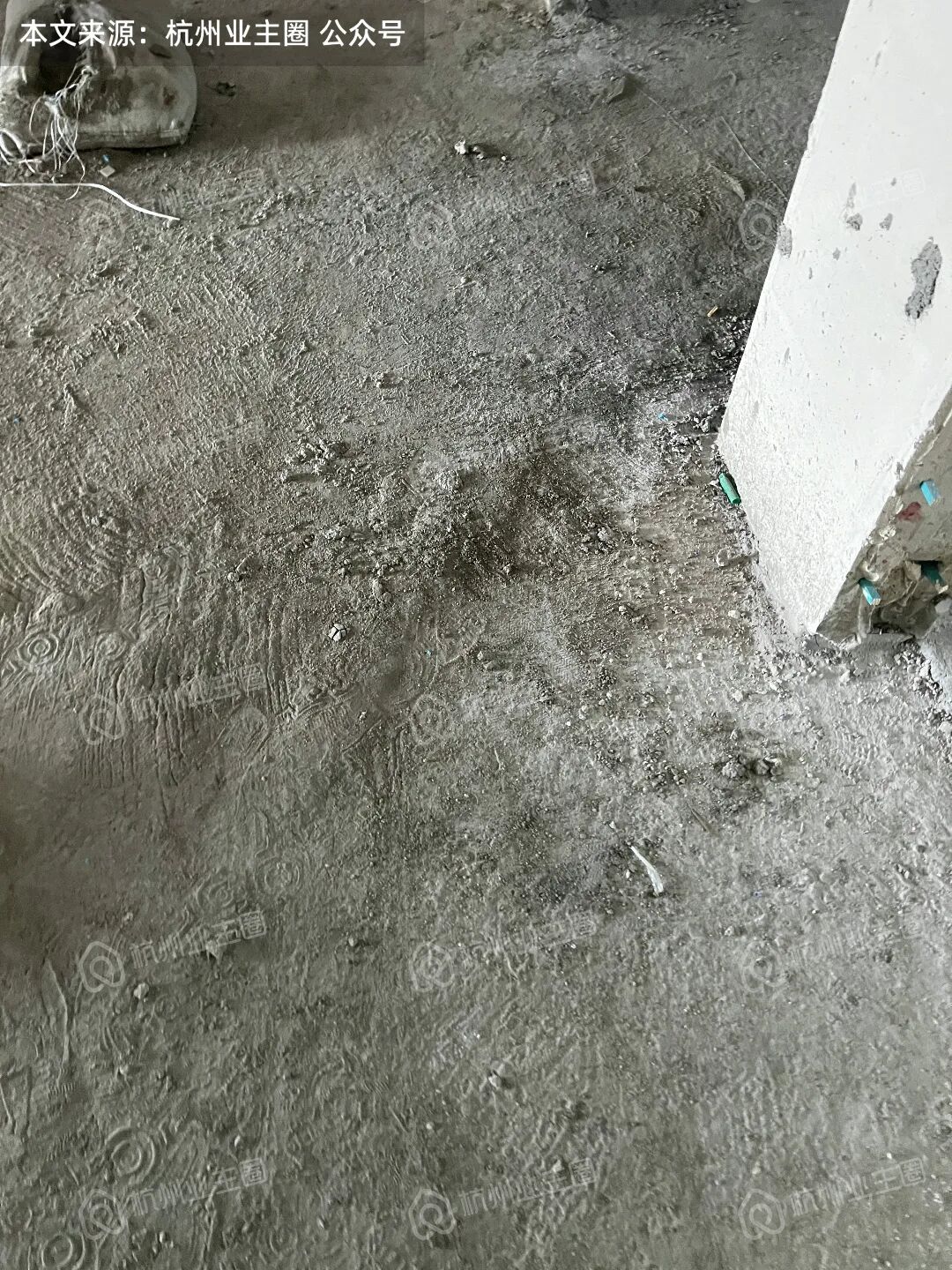

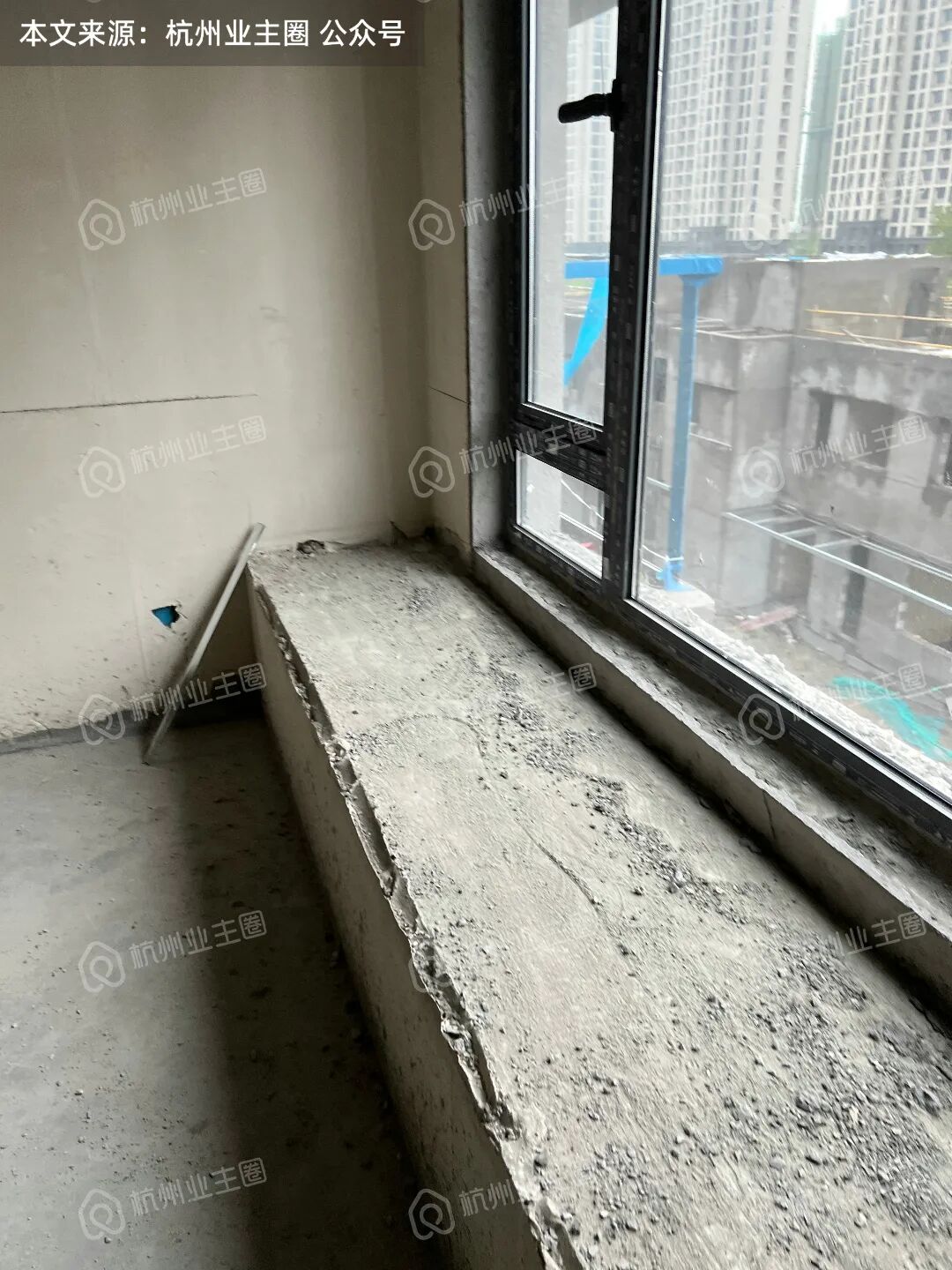

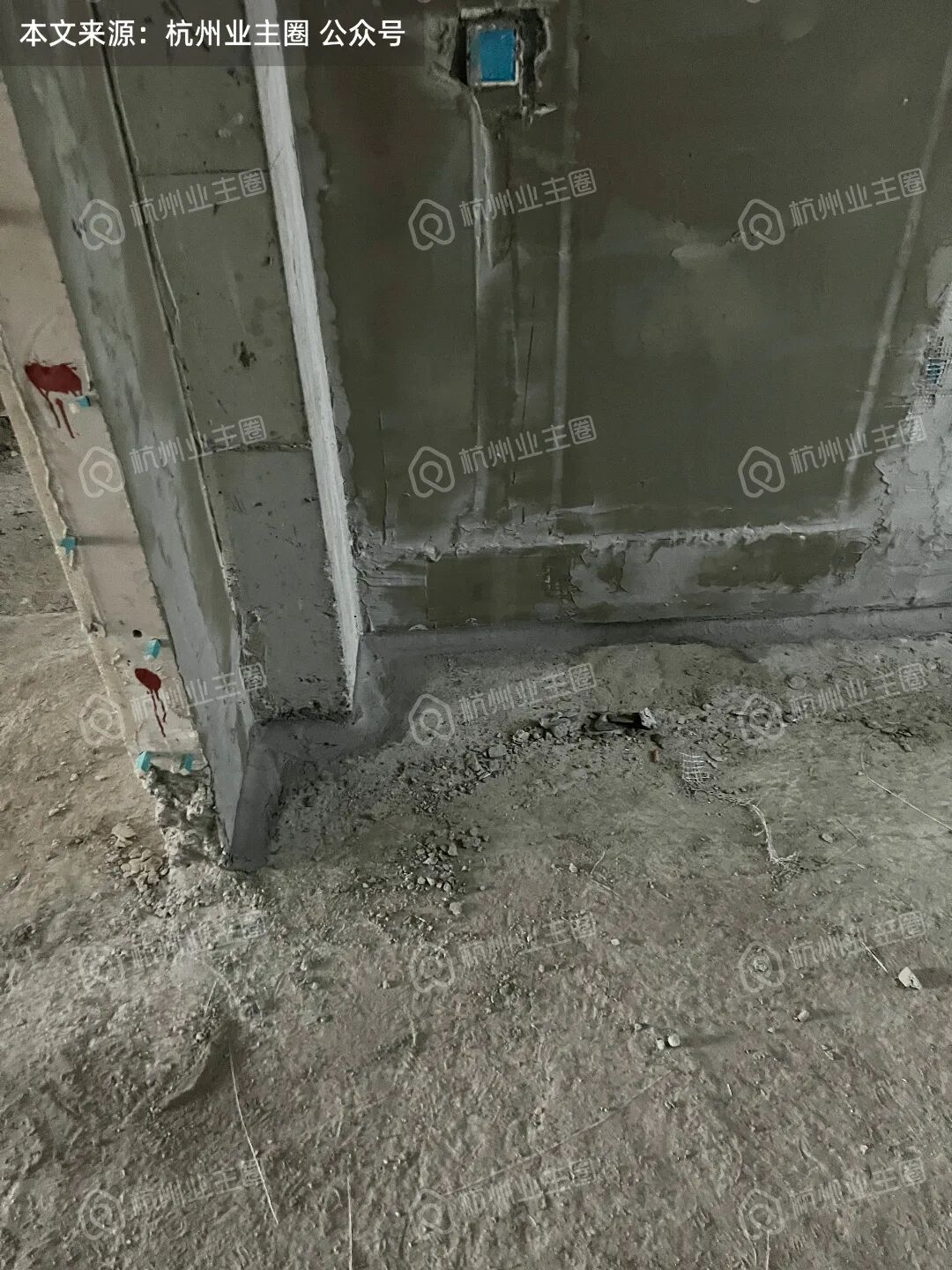

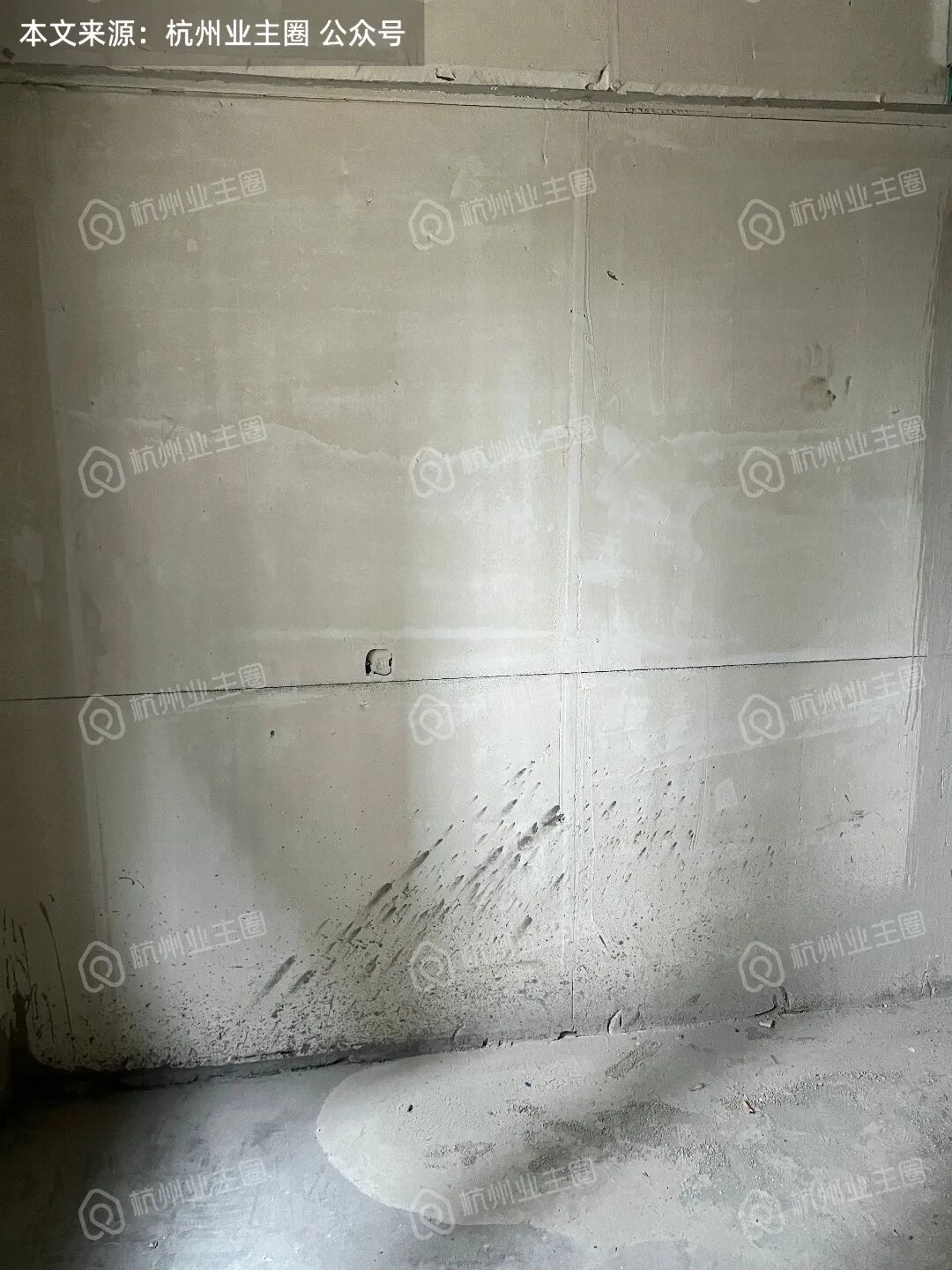

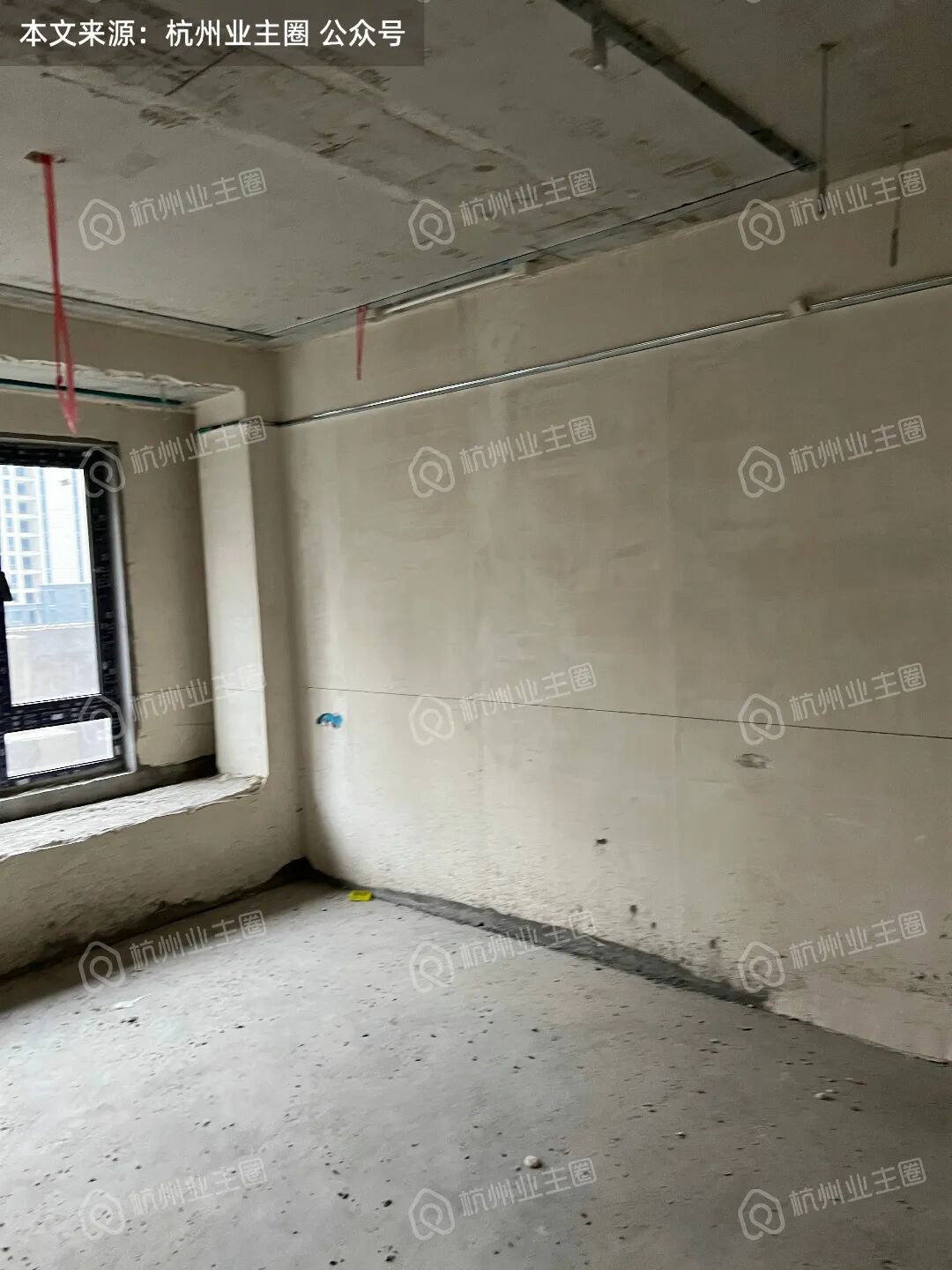

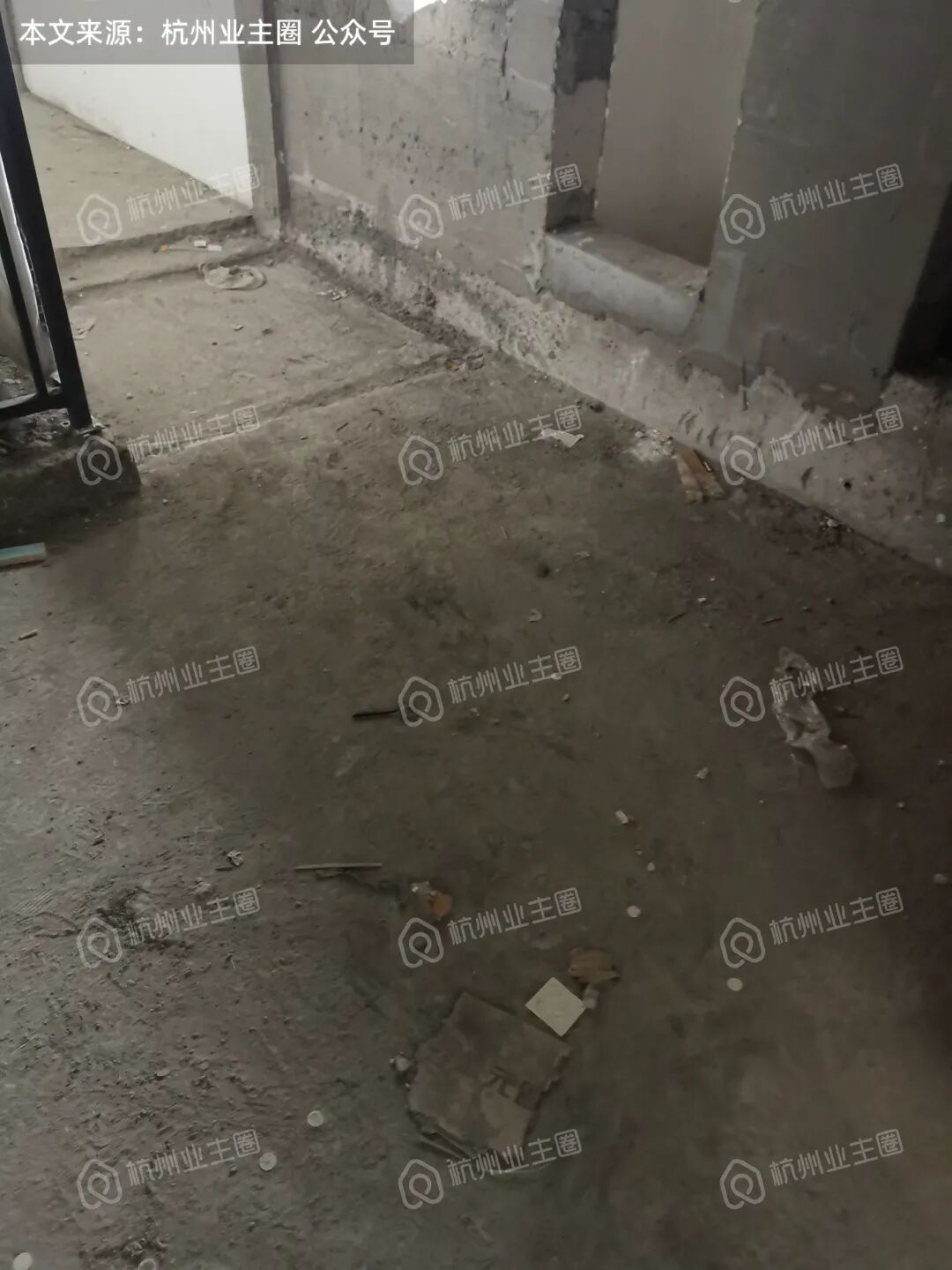

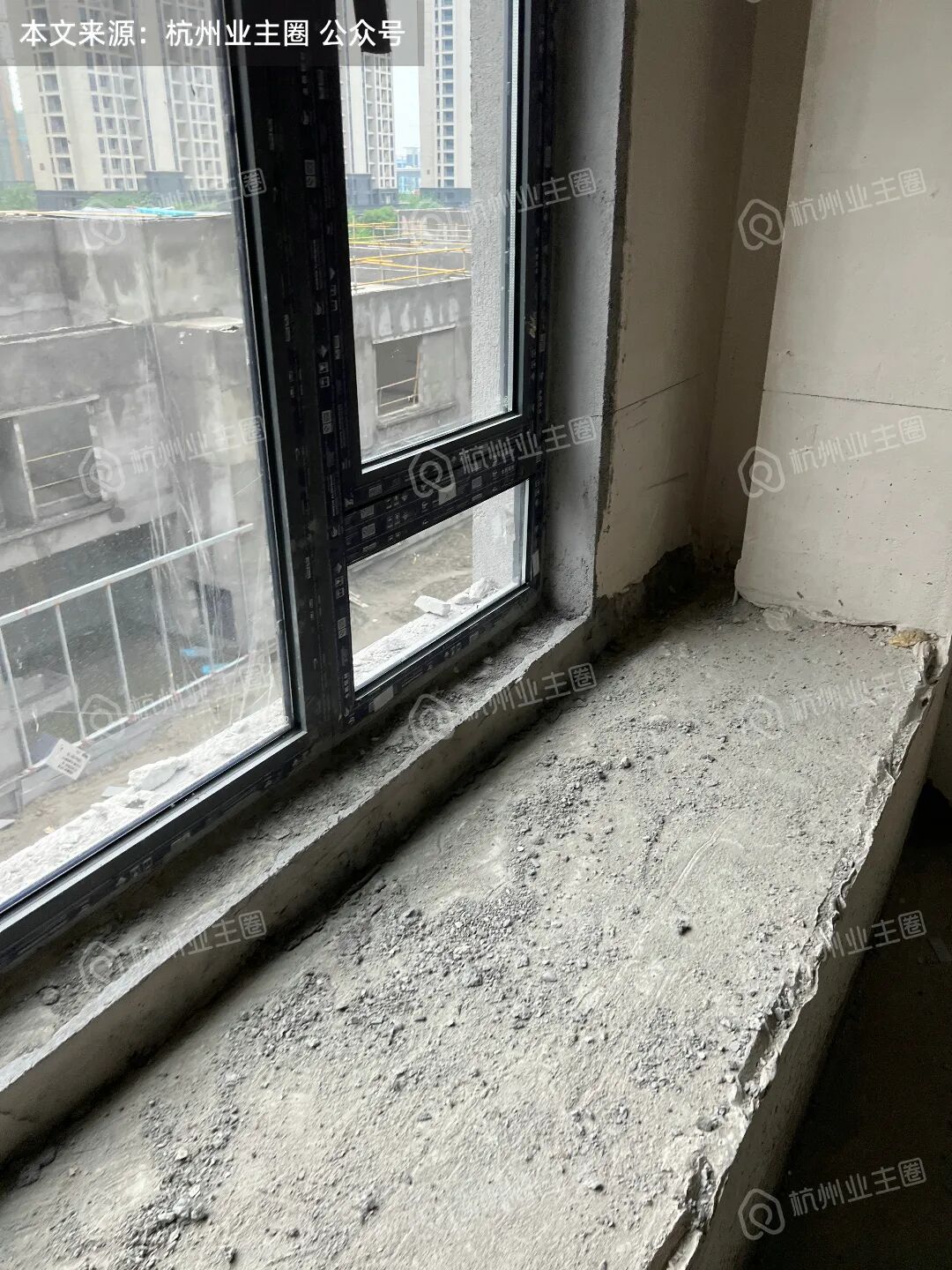

地面已做找平层,存在少量区域养护不到位开裂的情况。
彩虹天空之城一期,现阶段施工处于水电预埋填埋阶段。

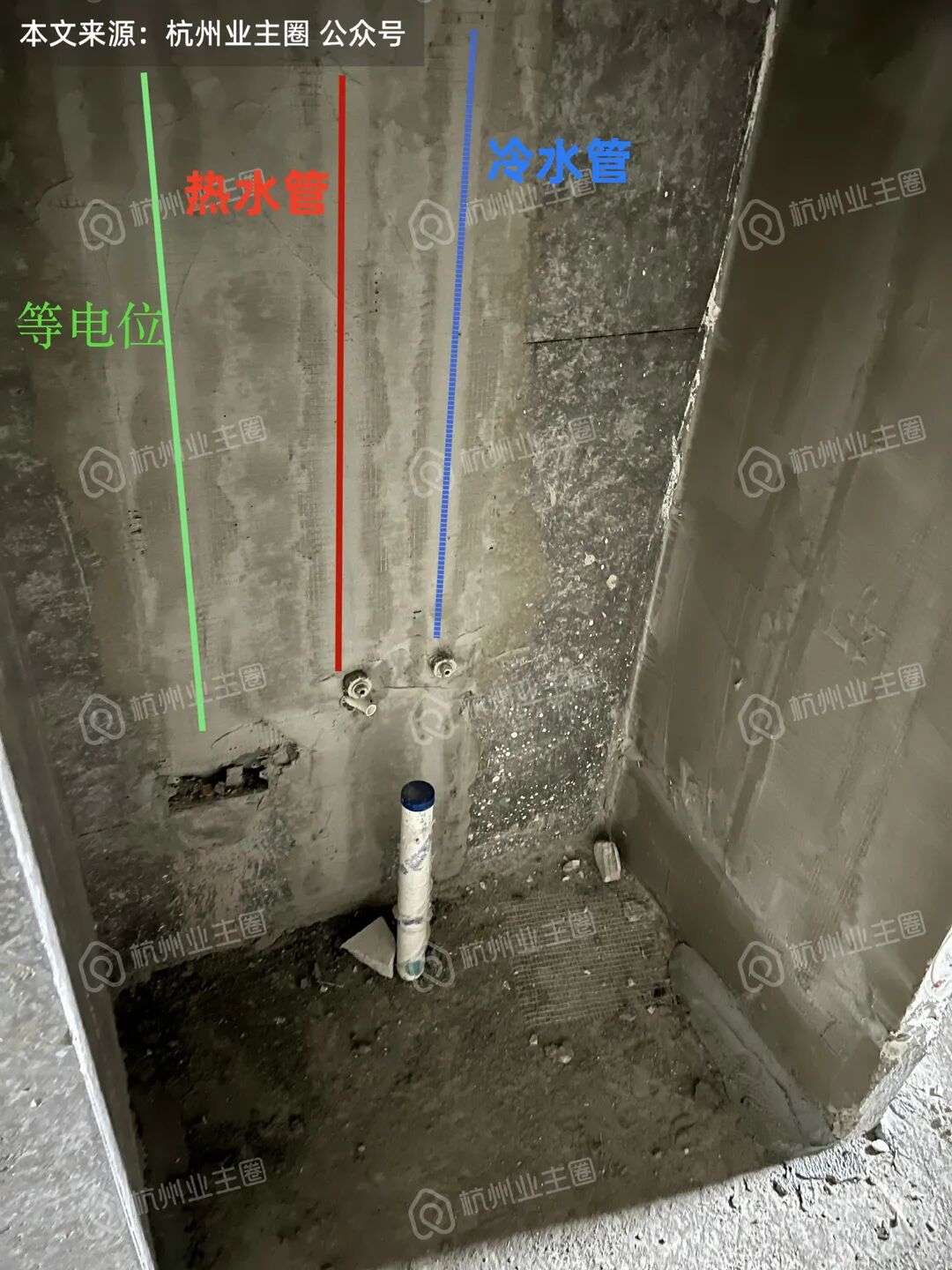

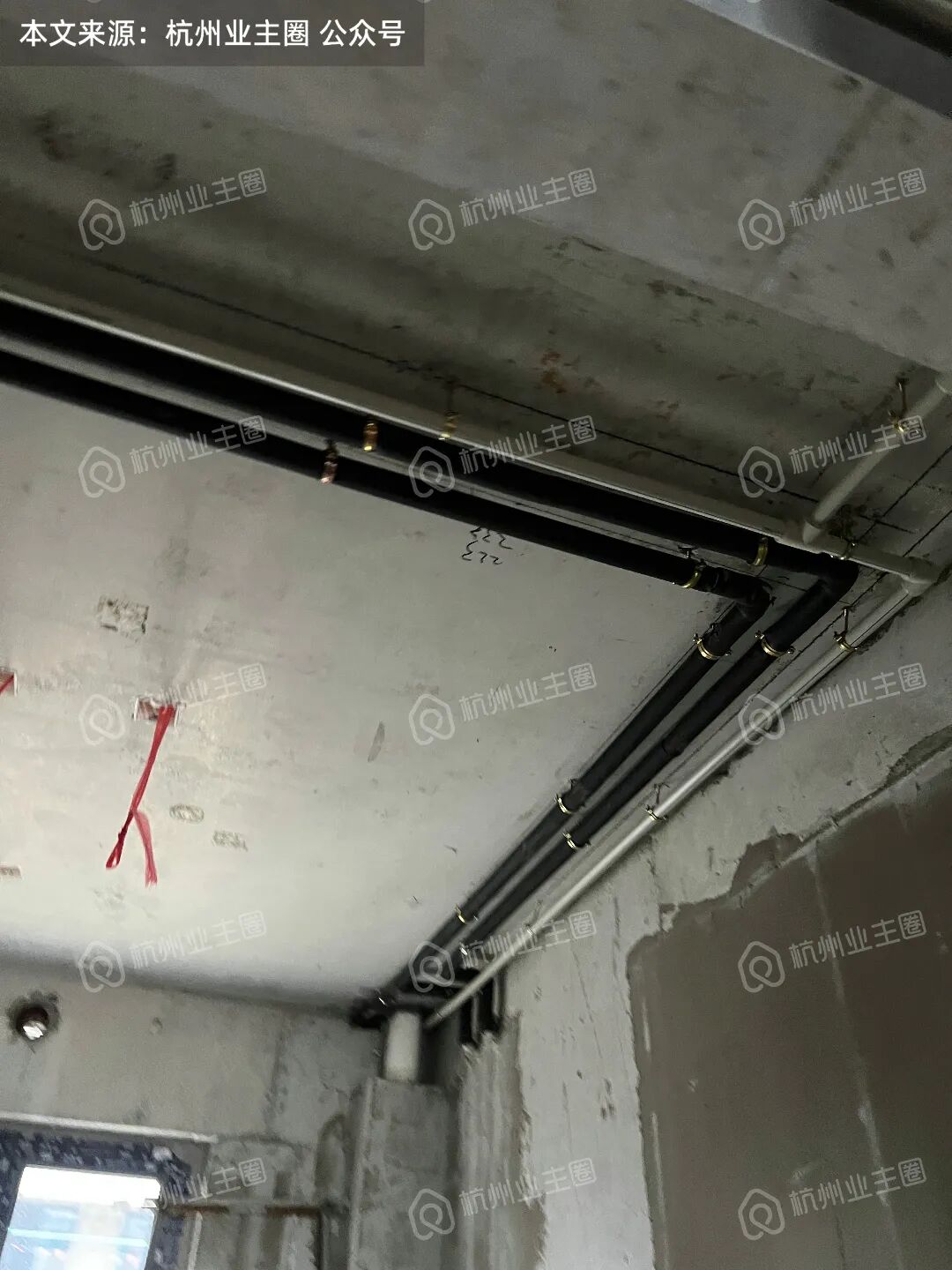

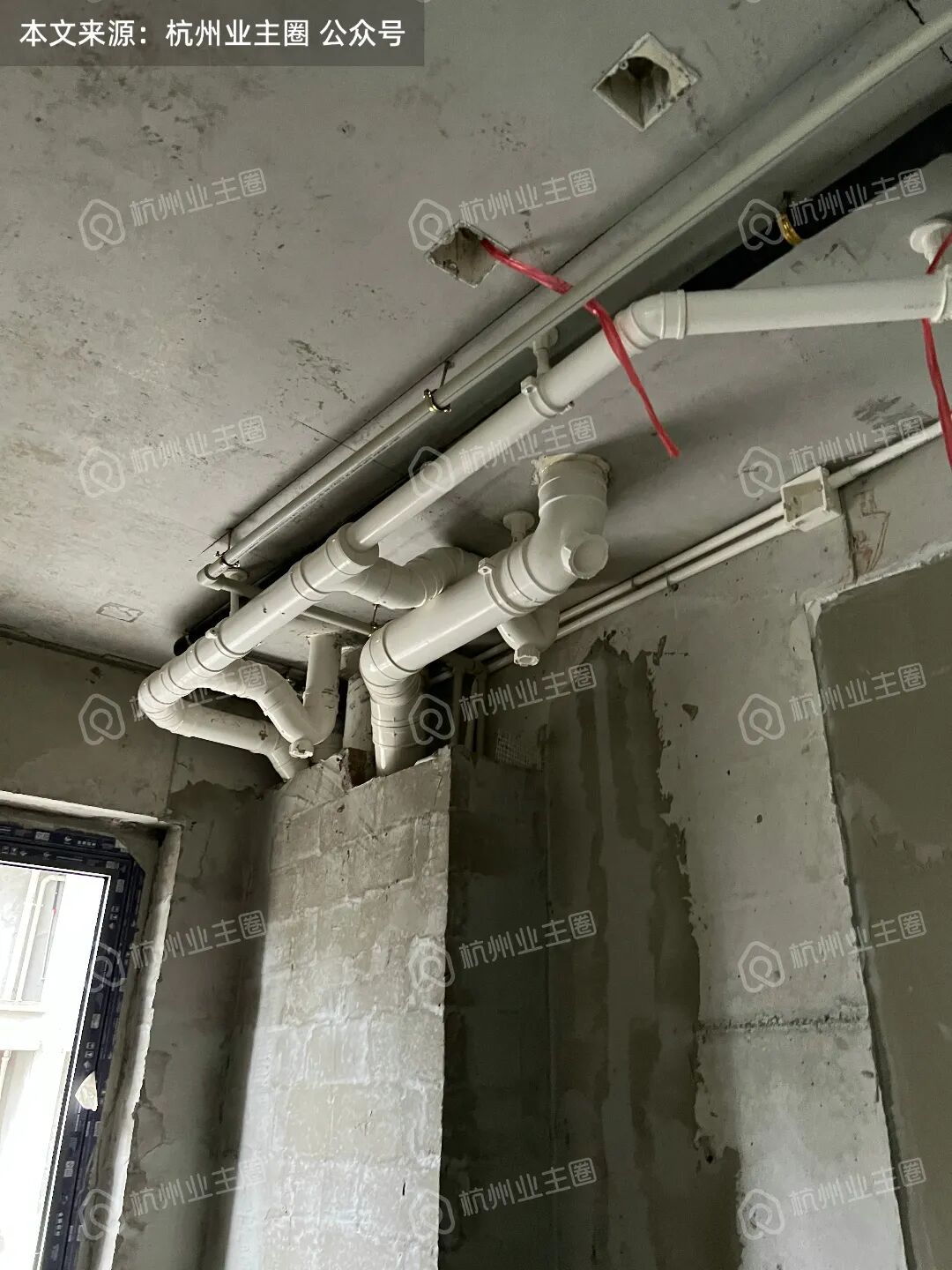

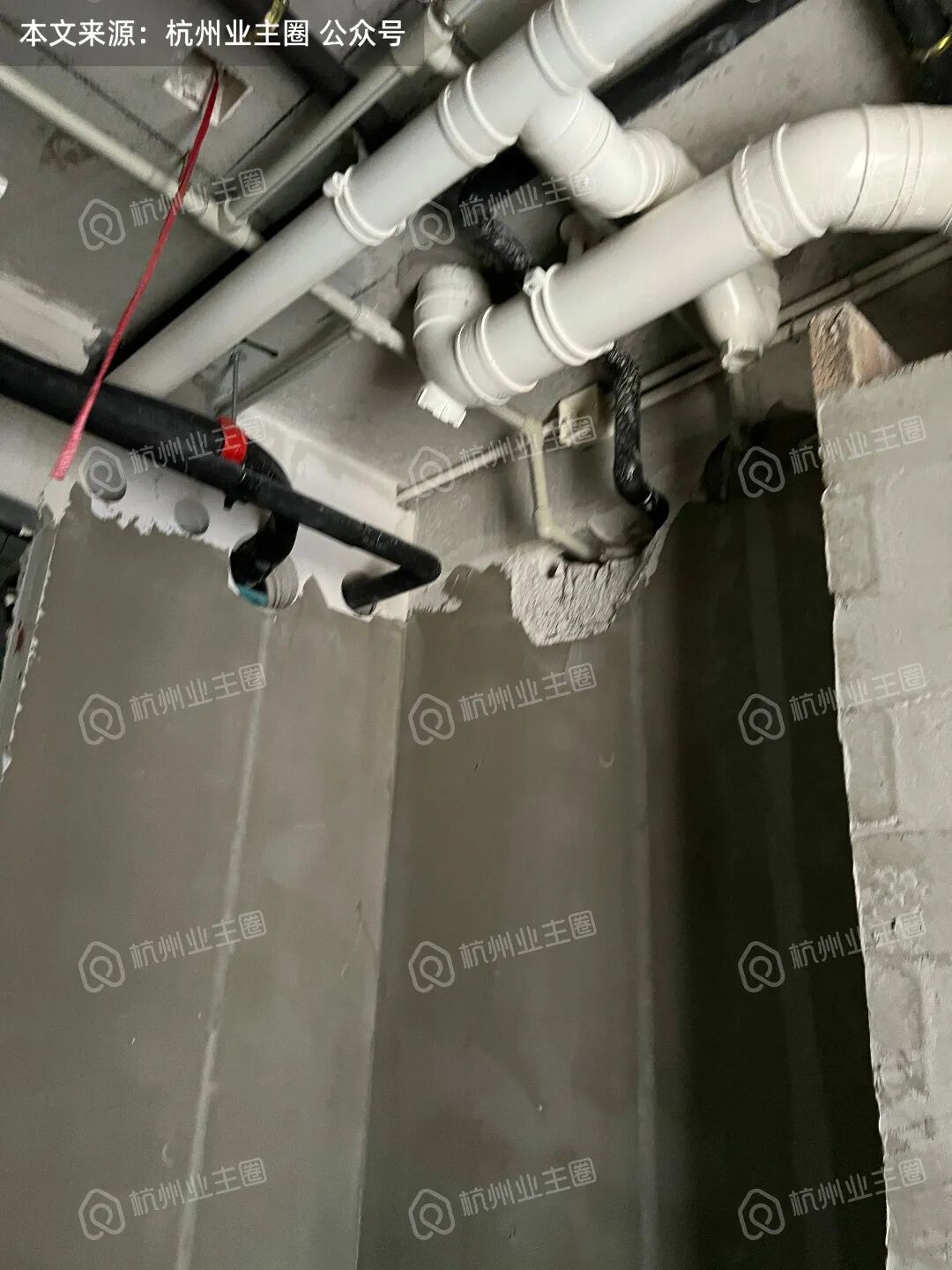

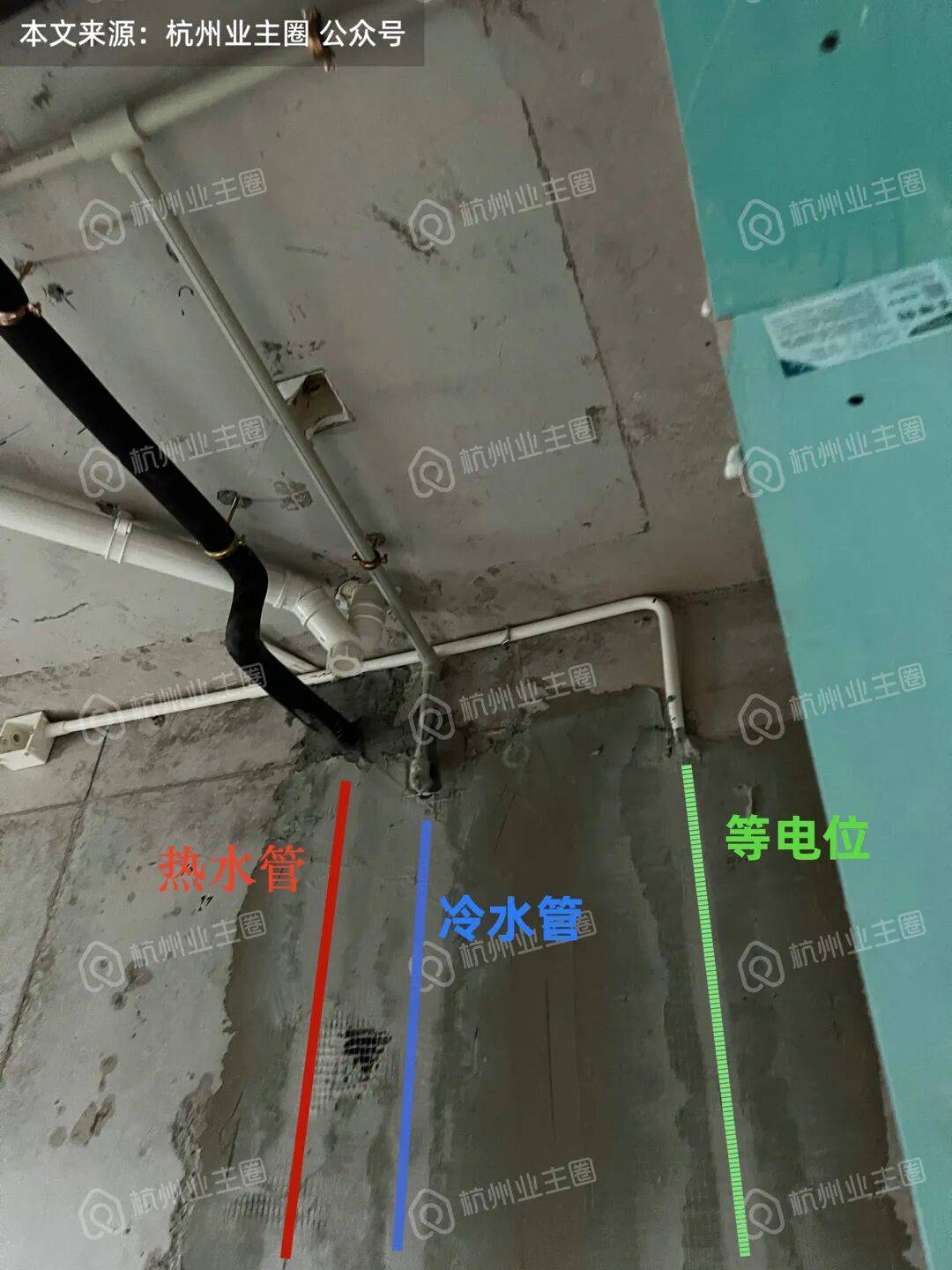

从它目前墙面的填埋痕迹来看,虽然用材比较常规,但其冷水管、热水管、等电位都各自开槽,且多数电管为主体浇注预埋。
值得注意的是,相比往年多发的水电同槽情况,杭州现在越来越多的开发商开始重视水电隐蔽施工。尤其在今年跑盘过程中,我发现多数开发商电管采用主体浇注预埋,而水管采用二次开槽,甚至某些头部房企的「重点项目」还会给等电位再独立开一个槽点操作。
希望,未来有一天,冷水管、热水管、电管、等电位各自独立开槽,能成为杭州各大小区必须执行的强规,让它不再是杭州业主圈文章里的亮点所在。
回归到彩虹天空之城本身,因为目前施工处于早期阶段,除了主体和水电施工以外,室内精装工序做的不多,但在较少的施工推进中,彩虹天空之城的地面养护细节需要施工方再精益求精了!
