这点材料也要省?

本文介绍了这点材料也要省?,对大家解决问题具有一定的参考价值,需要的朋友们下面随着小编来一起学习吧!

兴耀,1992年源起于滨江区的本土企业,而它也一直深耕在滨江,先后开发了星耀城、星澜里、星耀中心等地标性商业综合体。

这几年,兴耀发力住宅,合作或独立开发了一批红盘,滨耀城、杭语蓝庭、花漾里、星漫里等项目。

而位于南部卧城的青漫里,就是这其中一员。

接下来就去现场看看它建造期的情况如何?

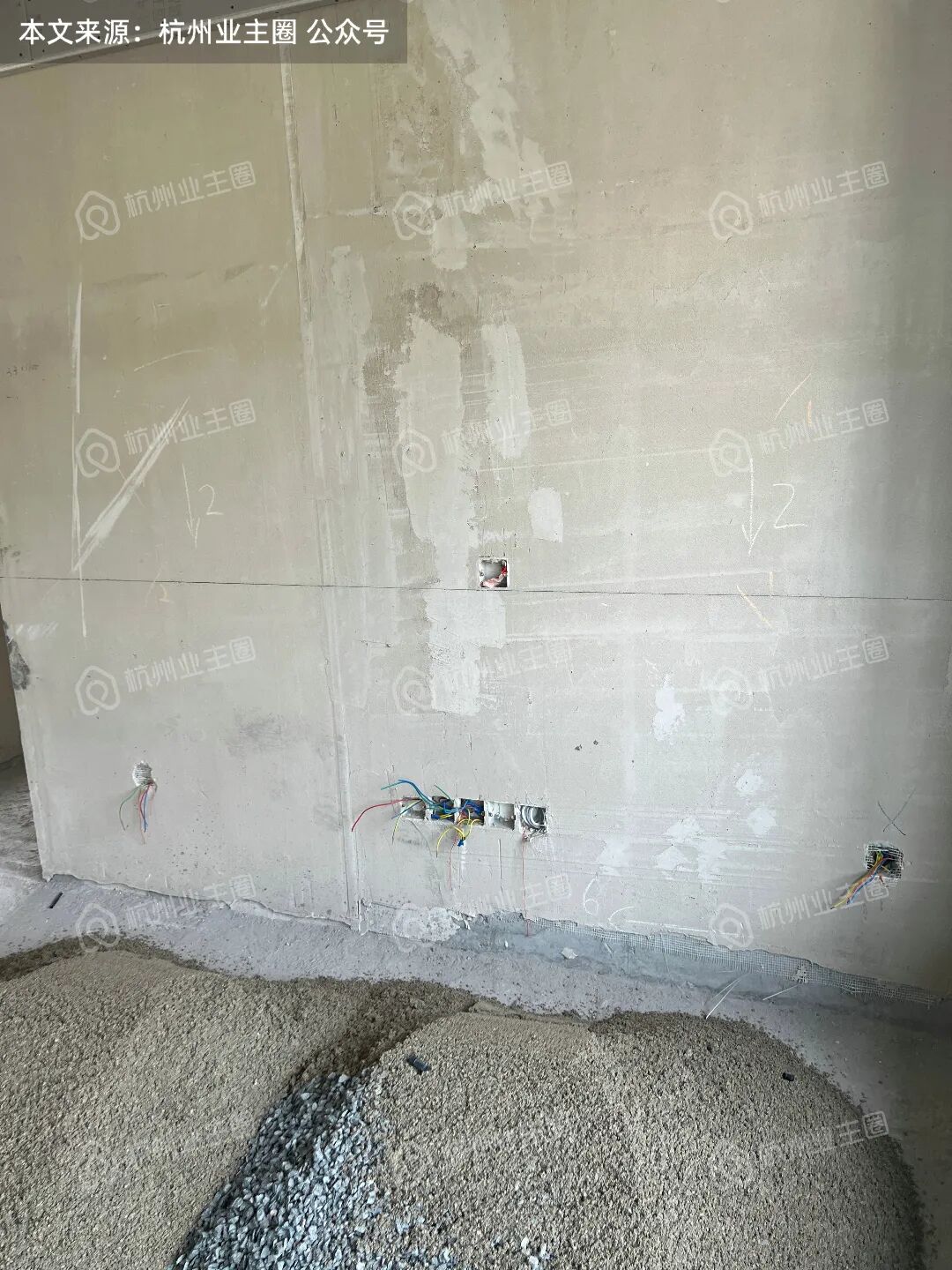

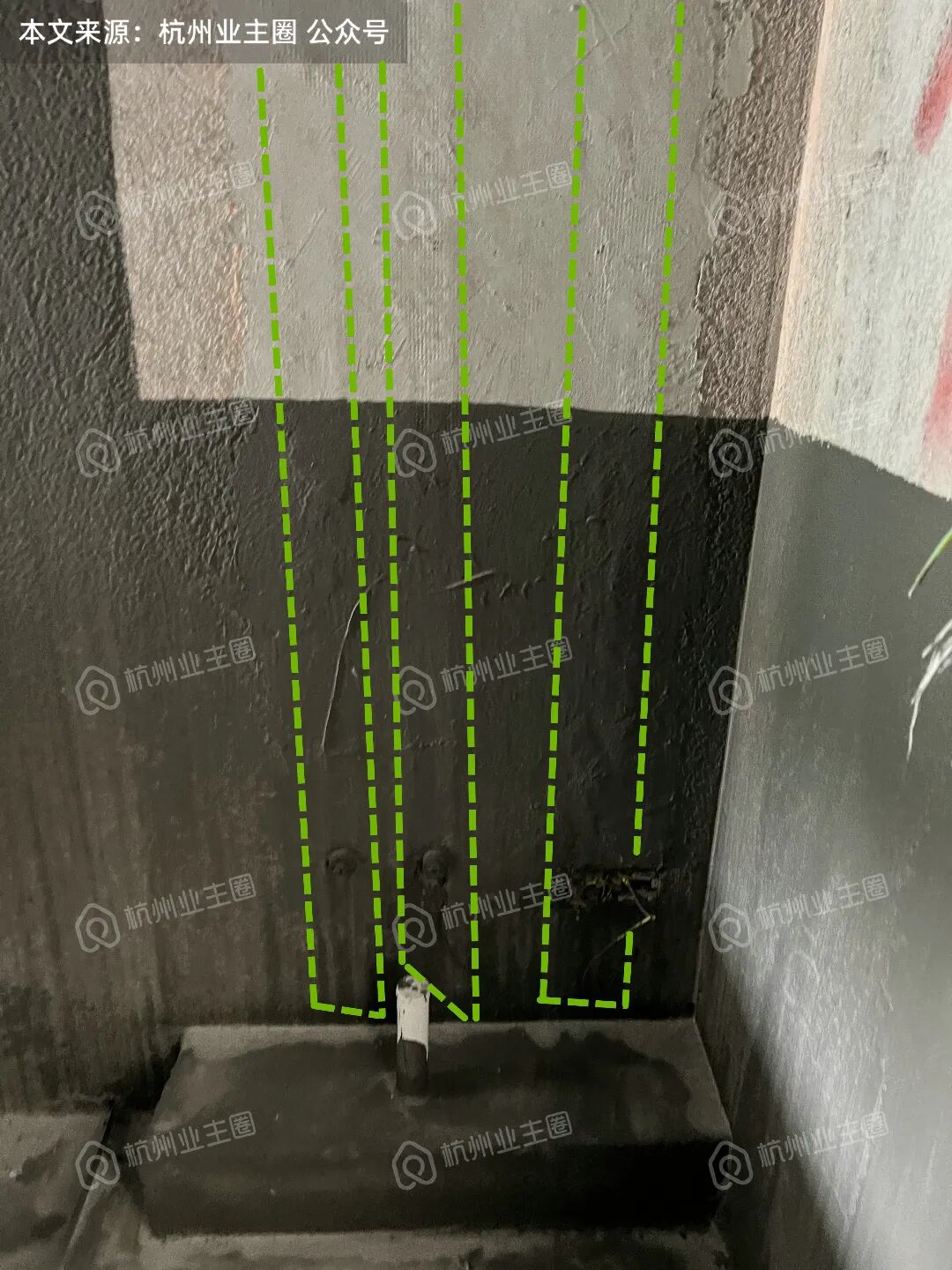

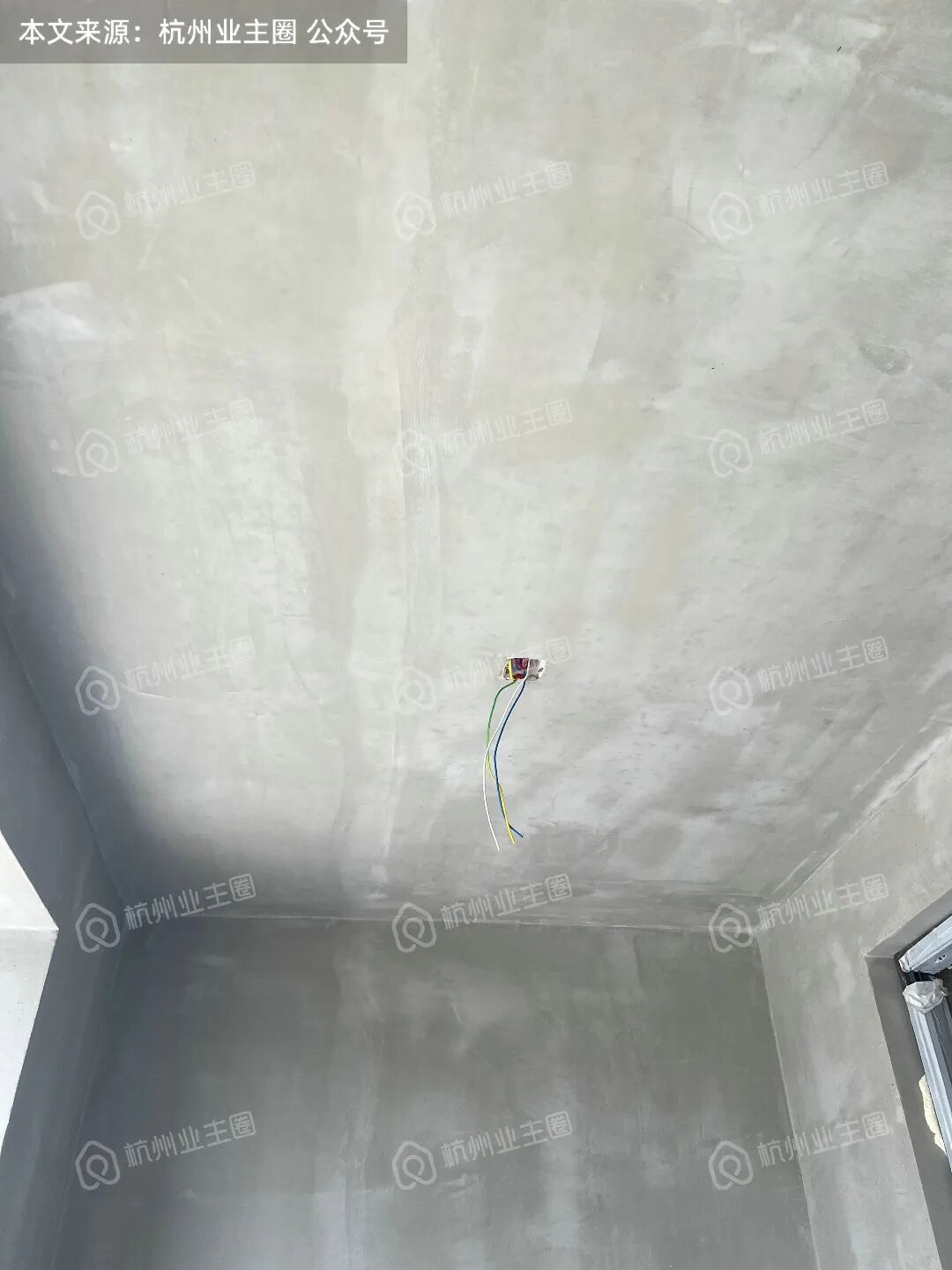

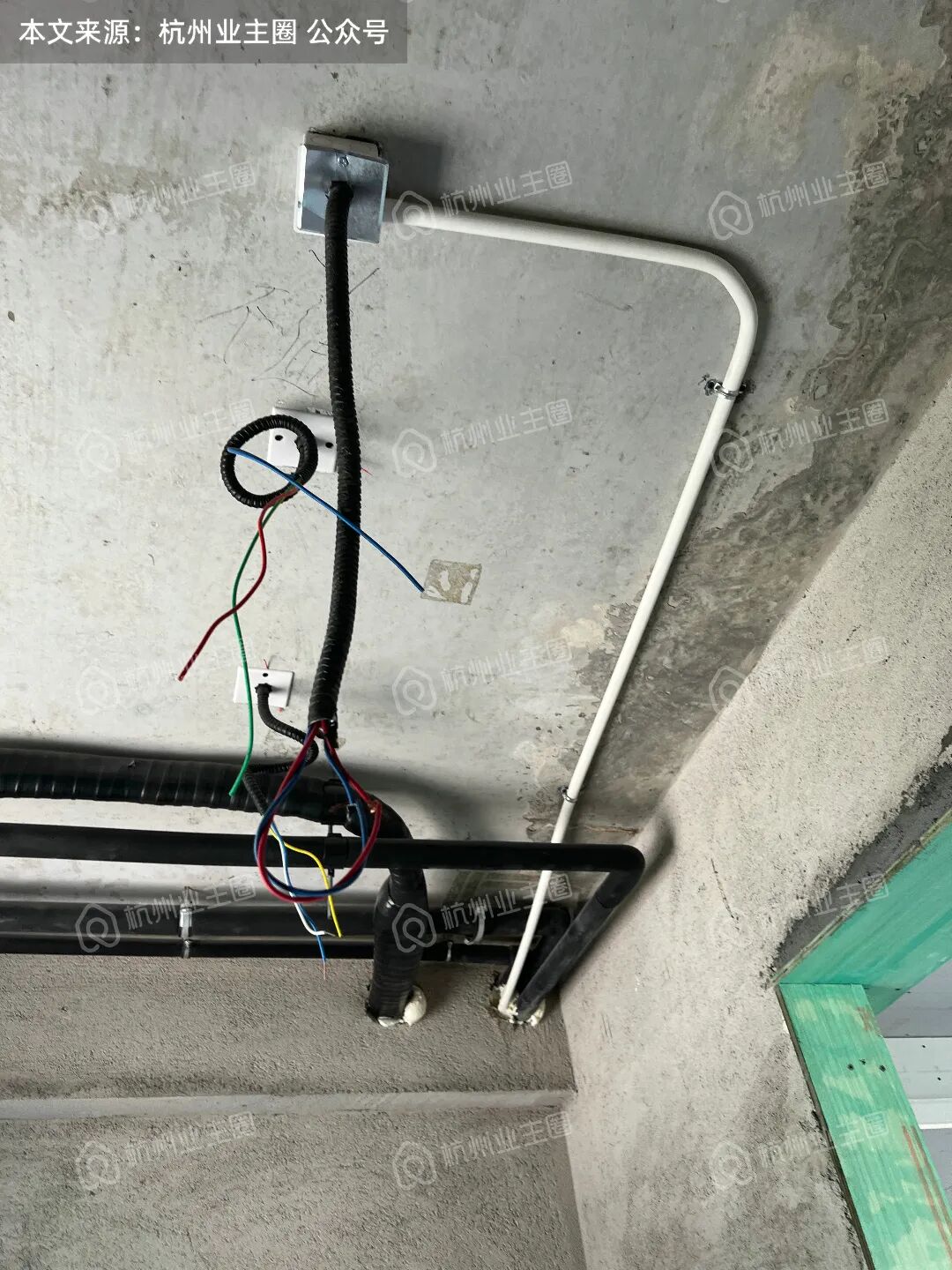

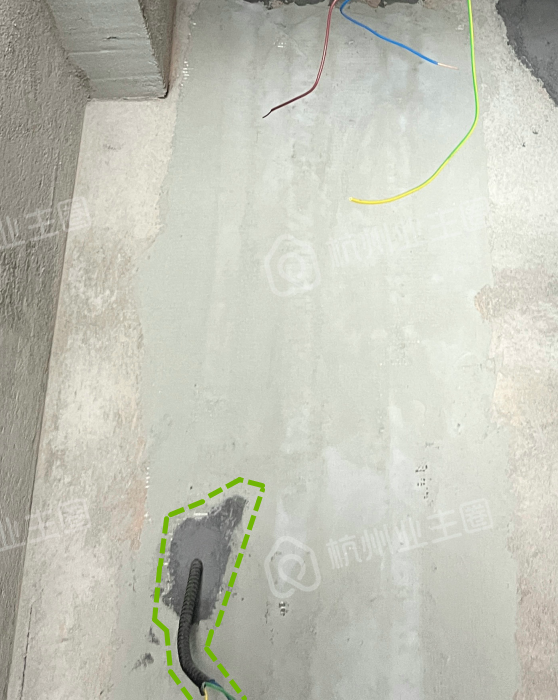

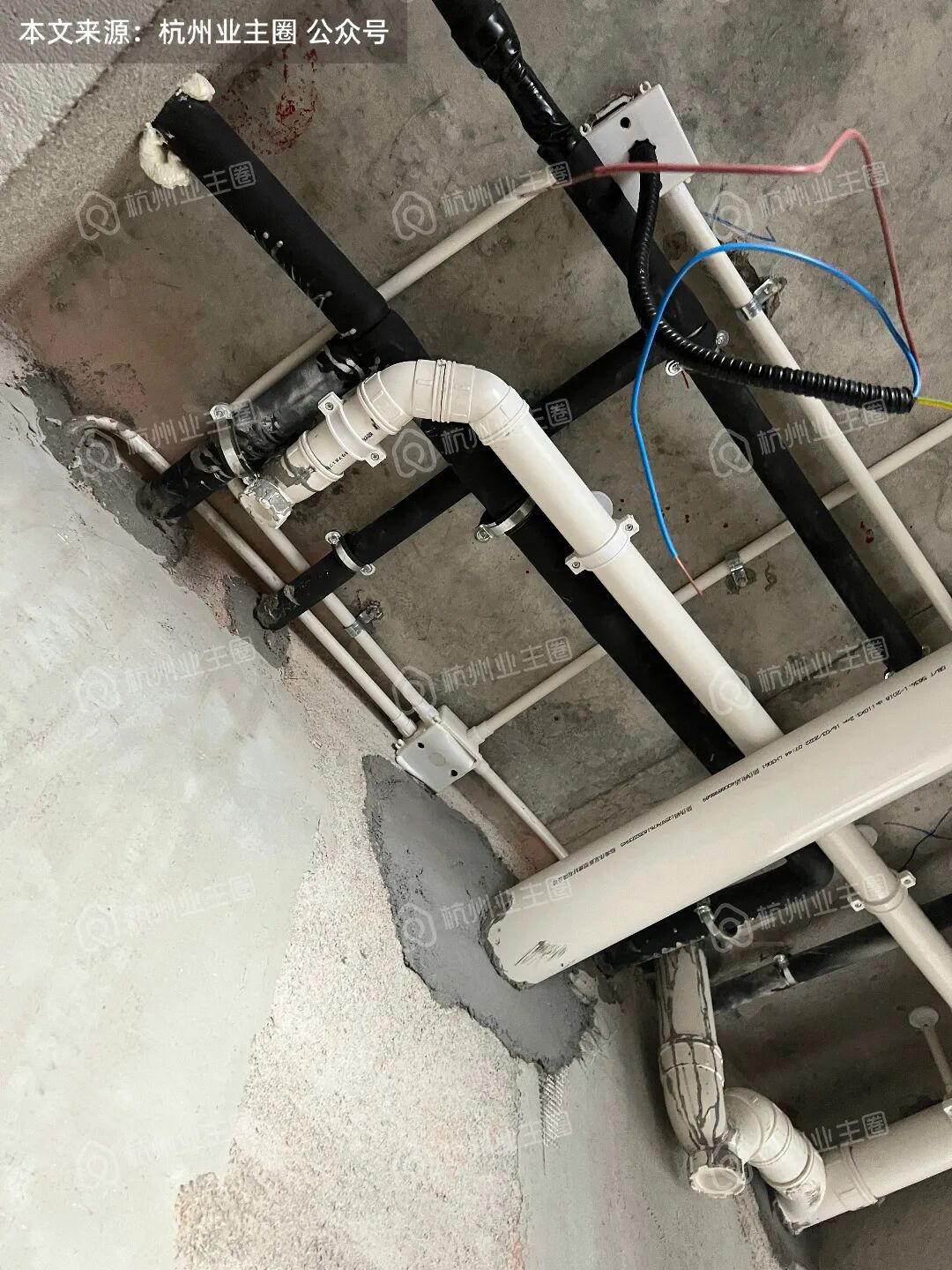

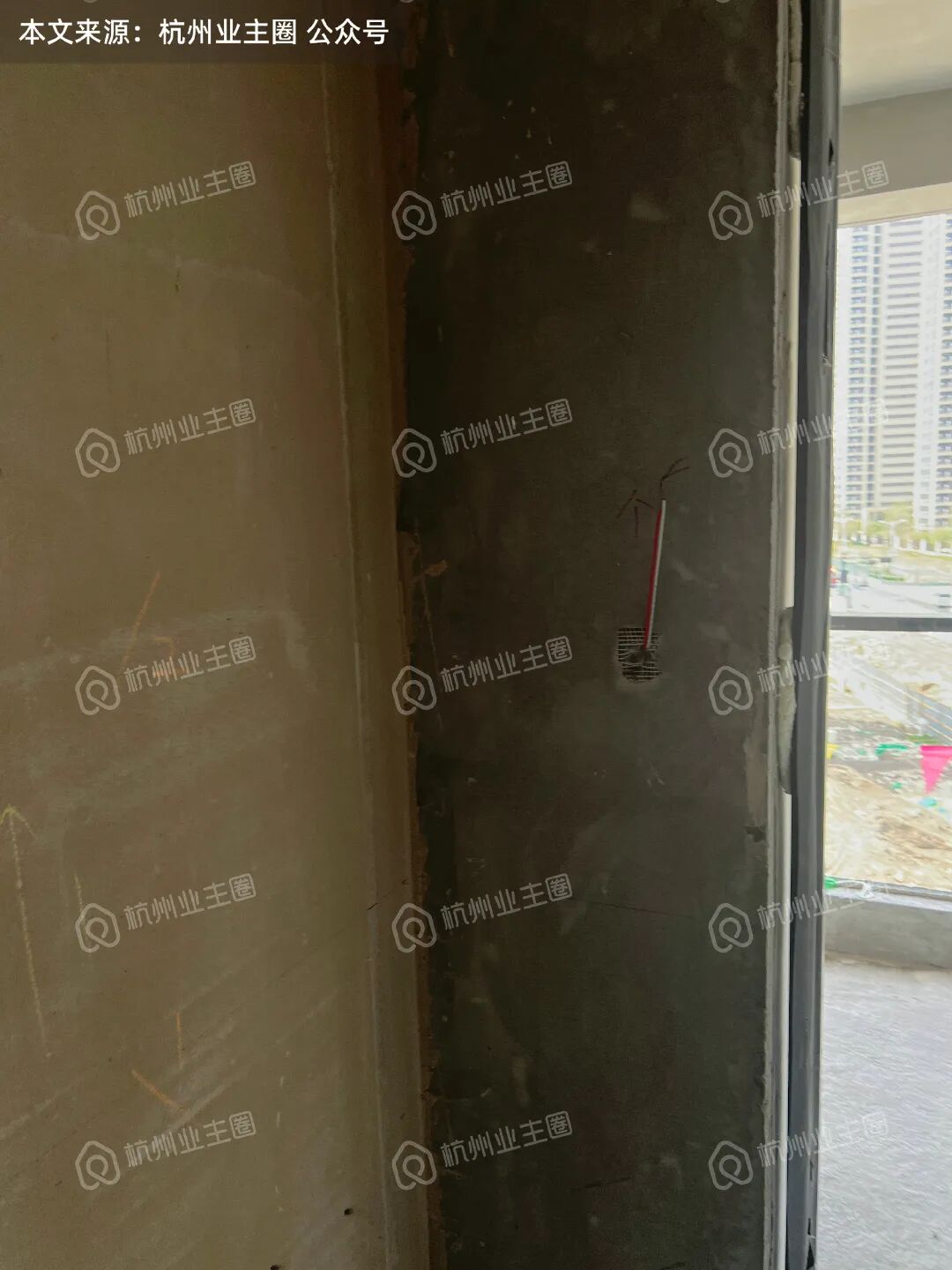

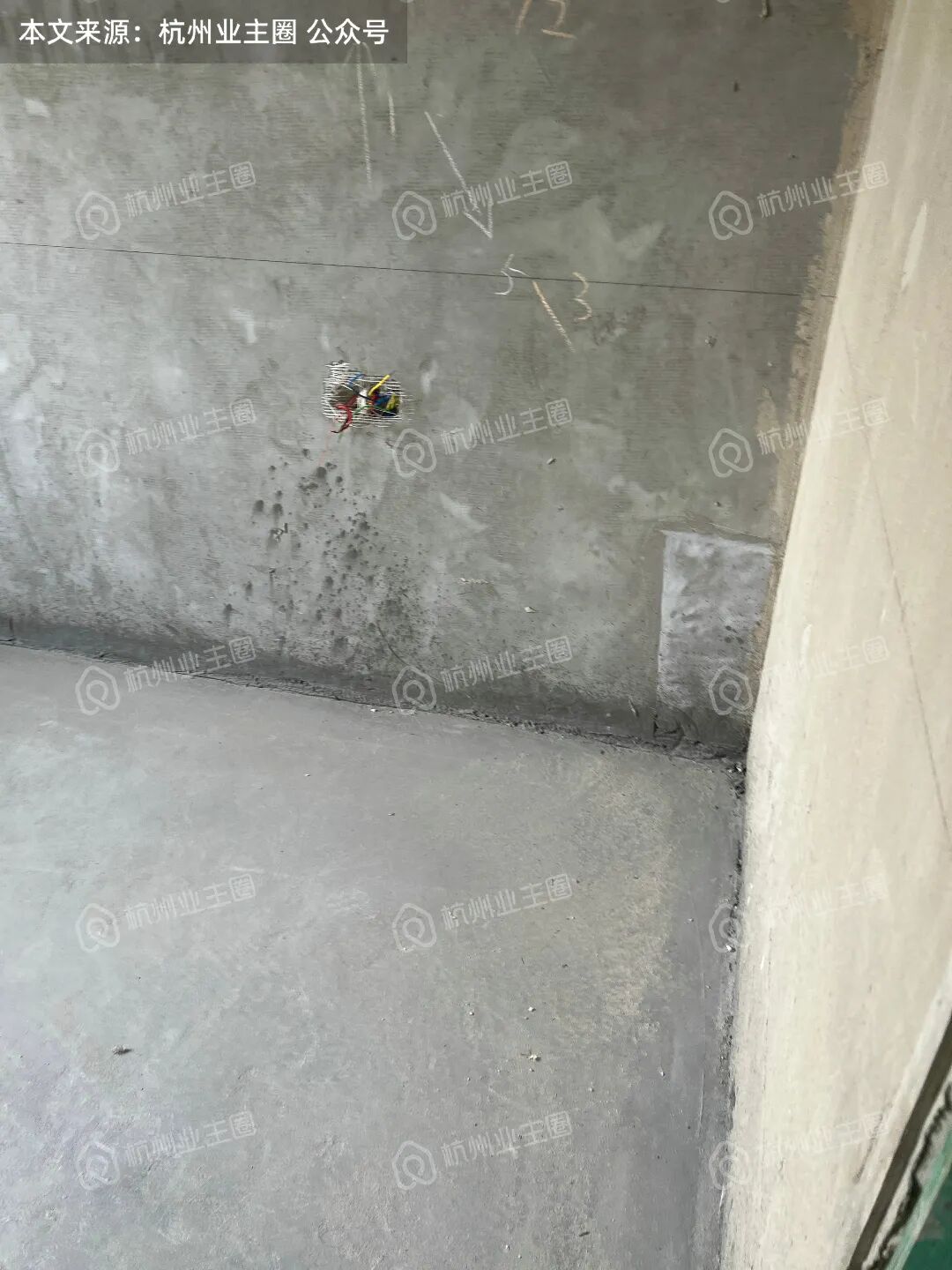

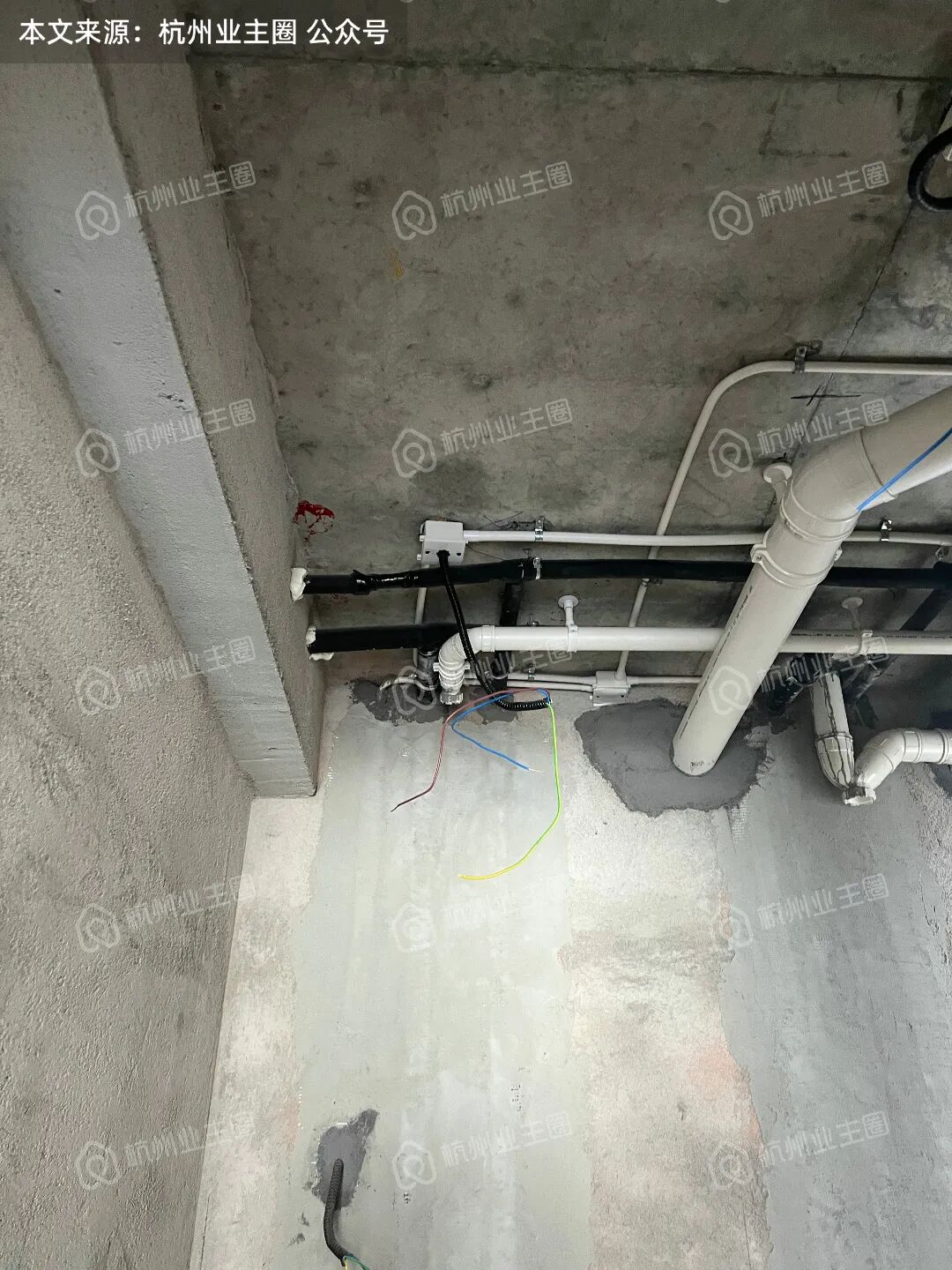

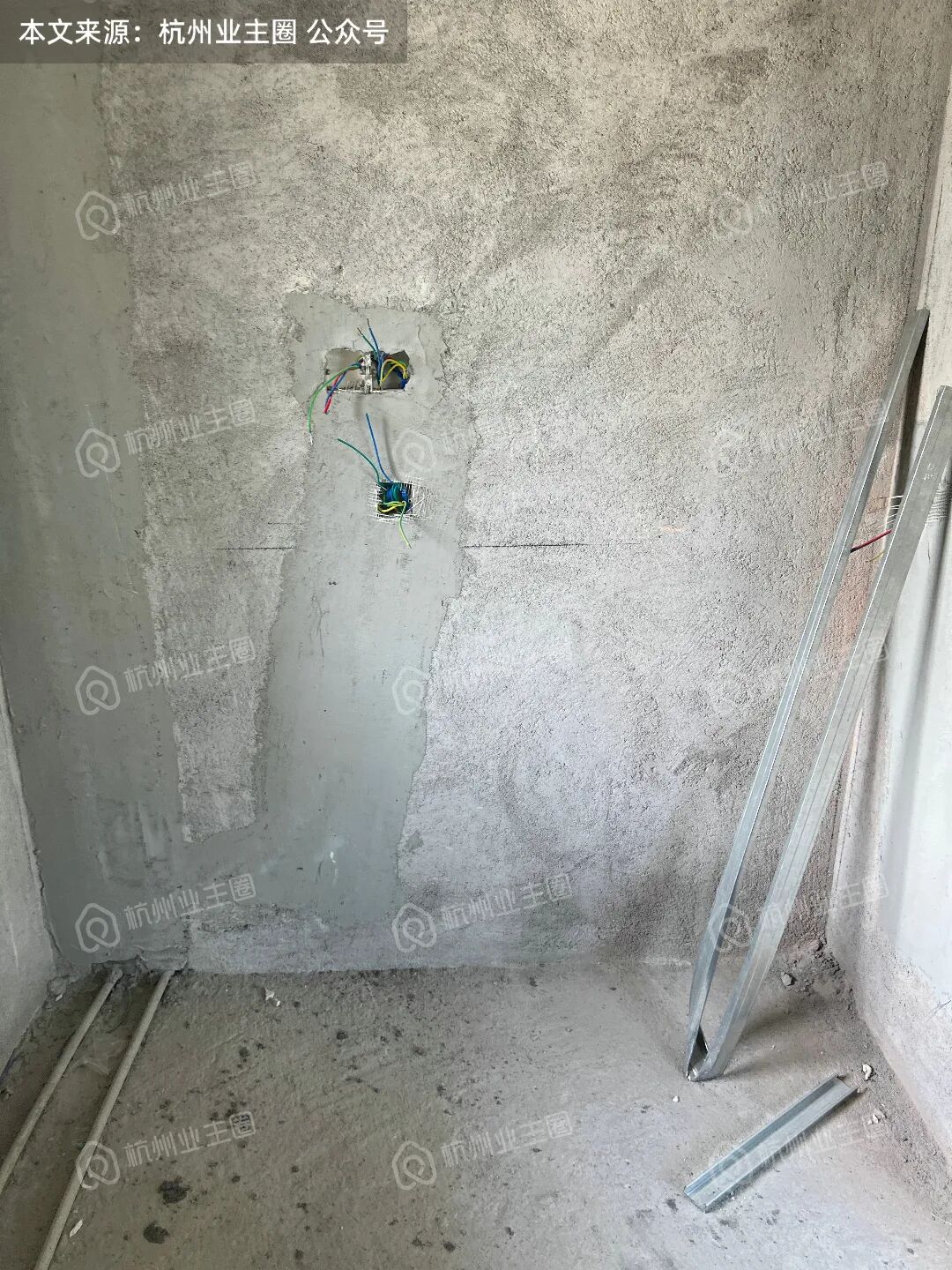

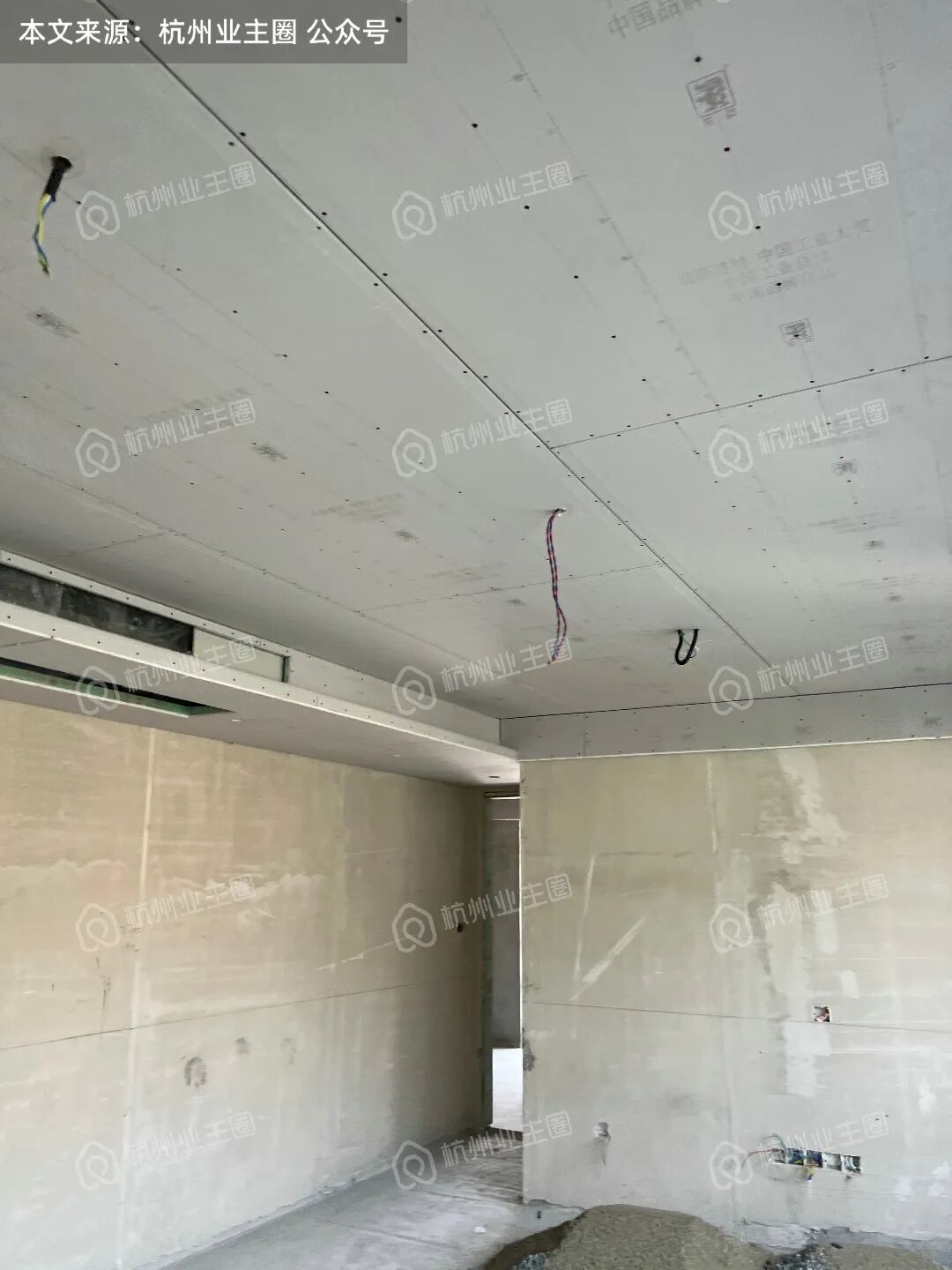

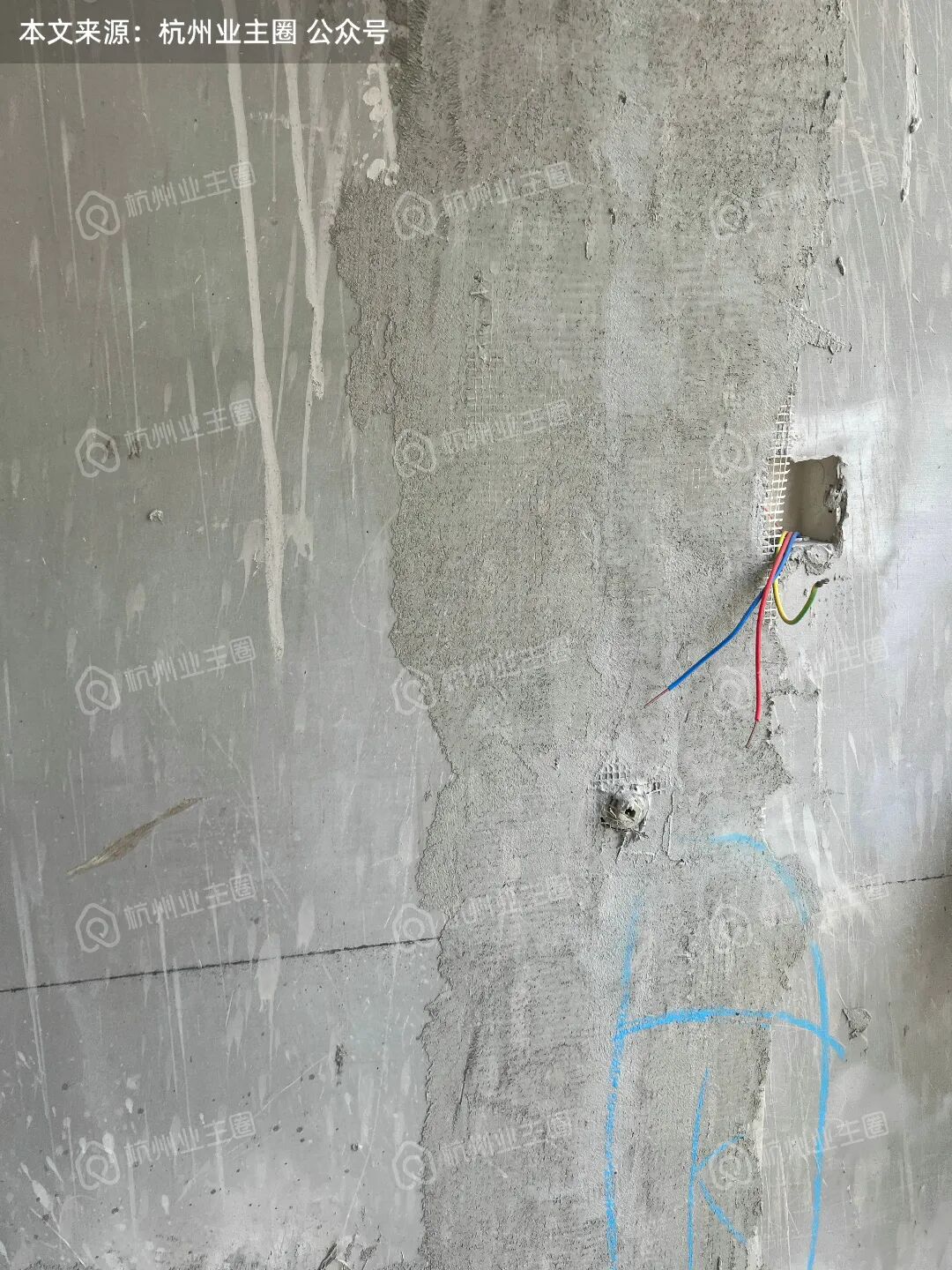

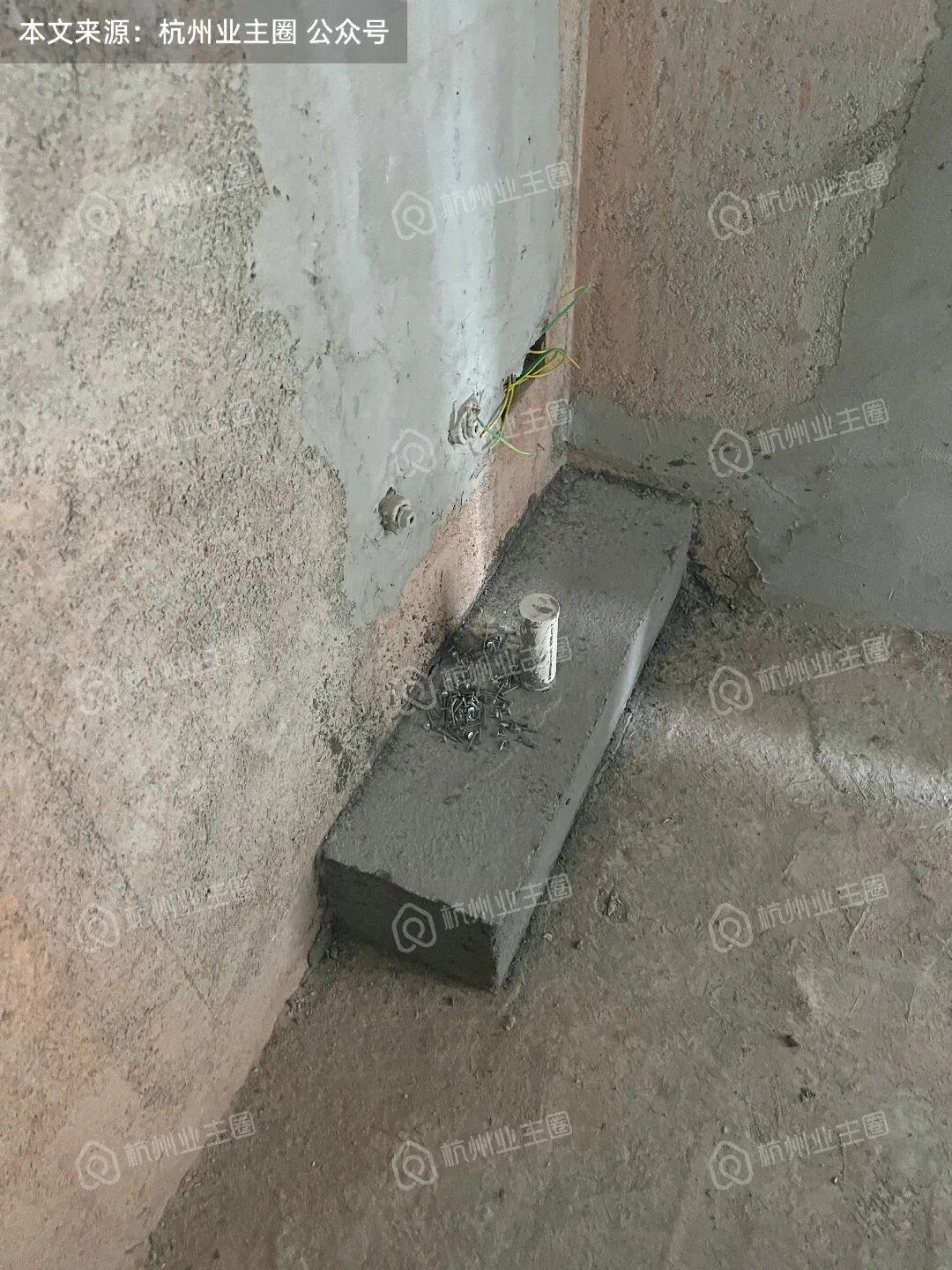

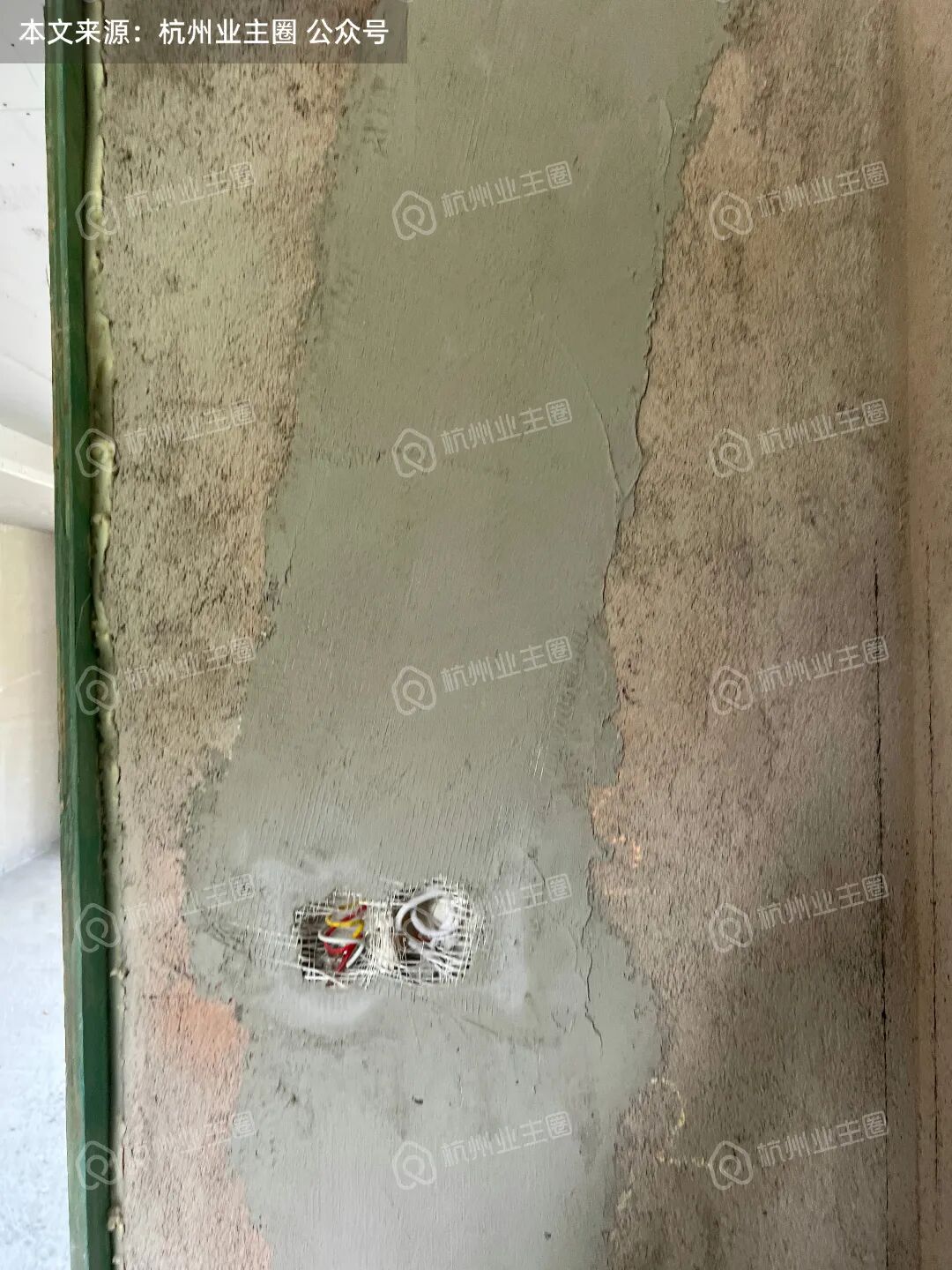

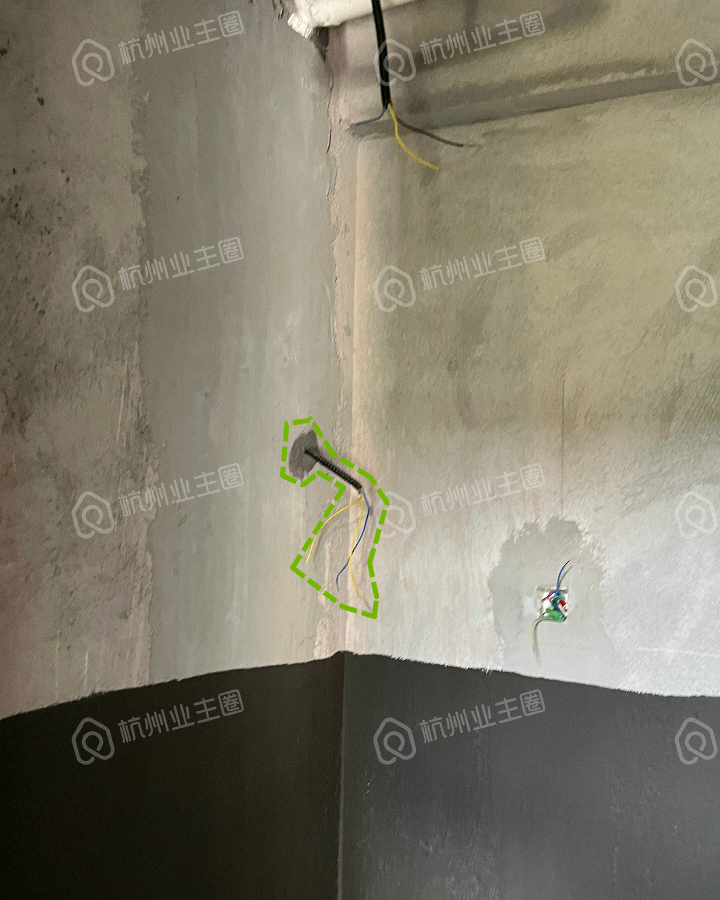

1、多套户型内电管未遵循一材到底的原则,末端使用波纹管过长,且疑似接入墙体内部

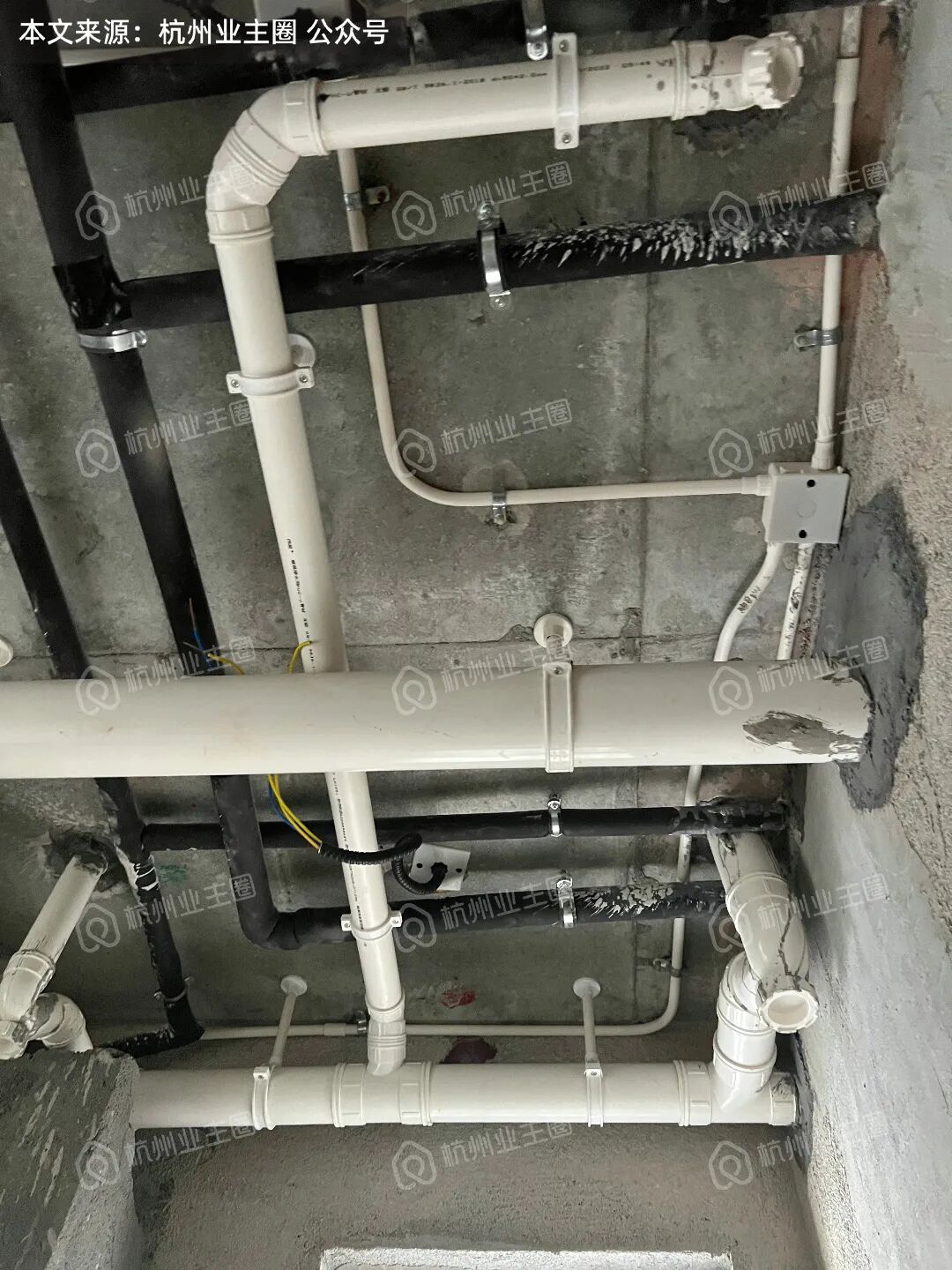

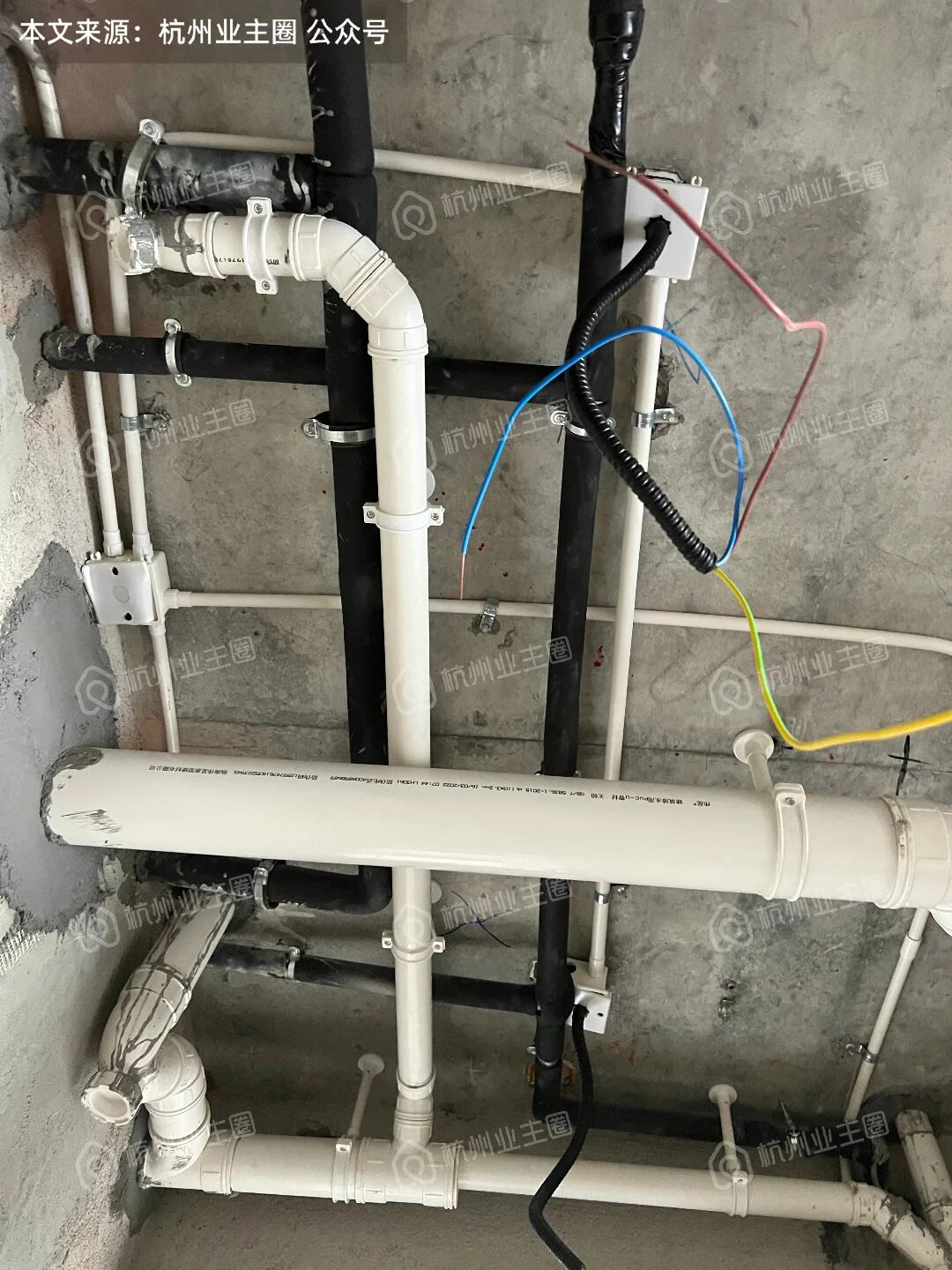

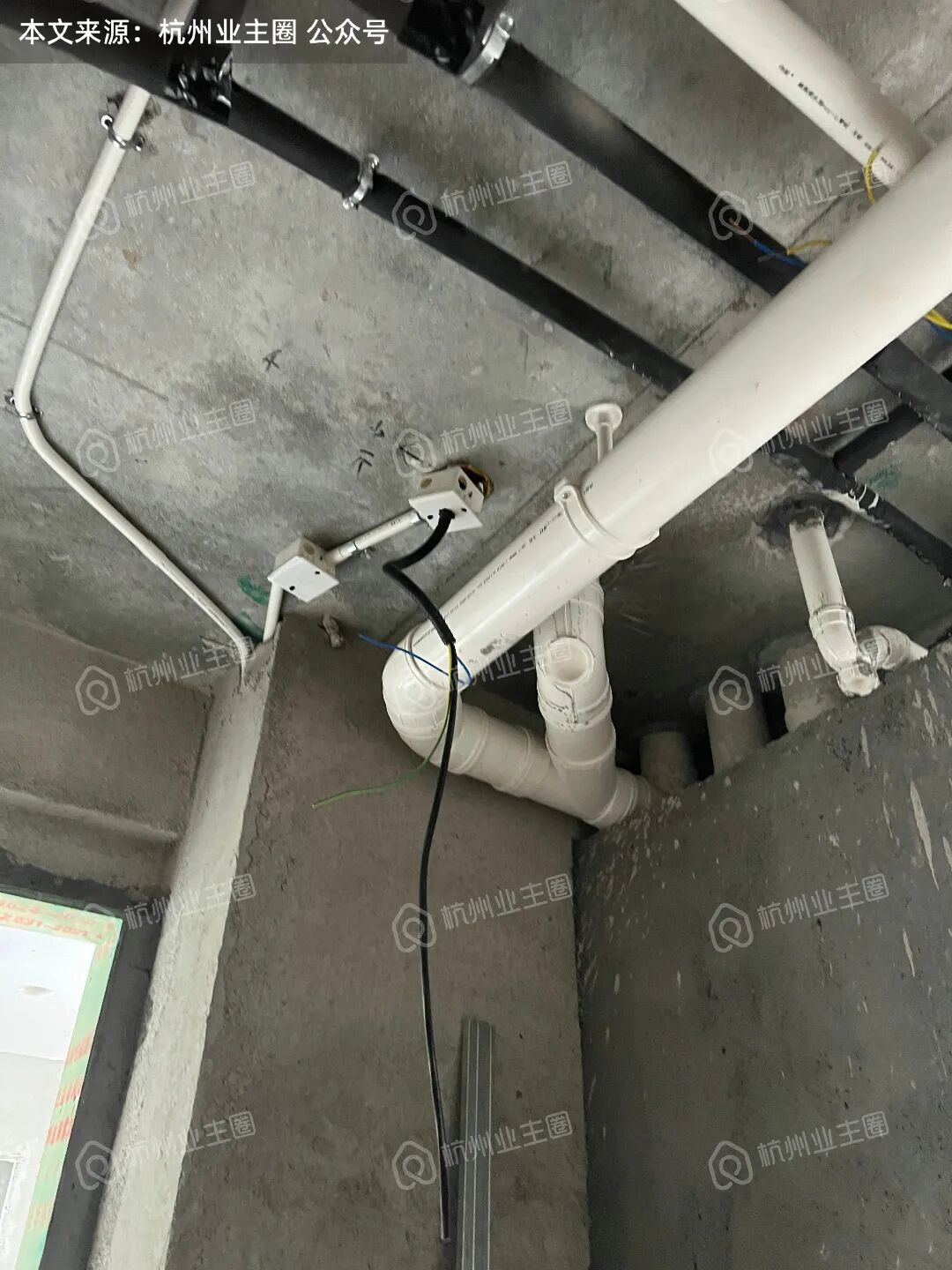

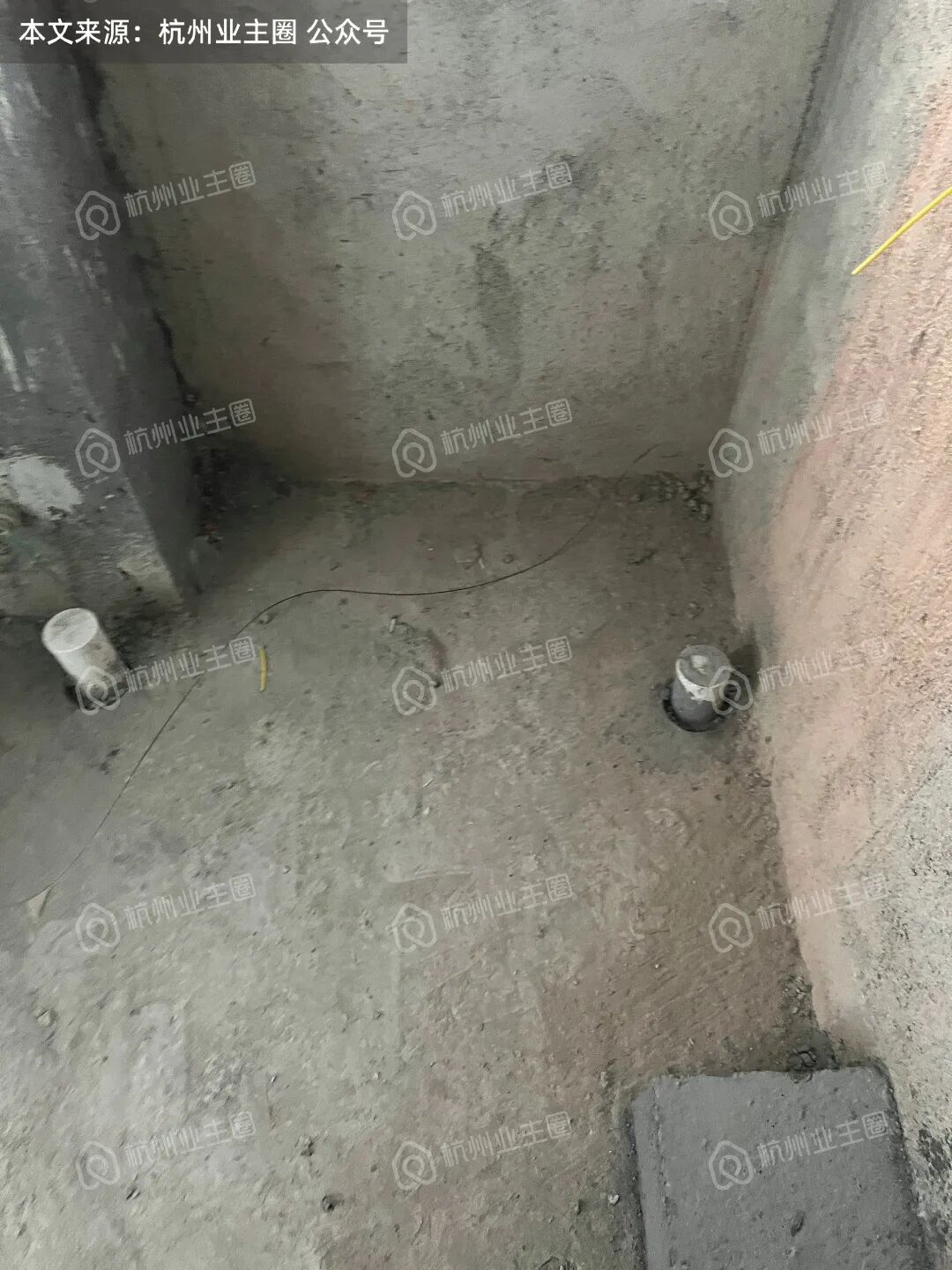

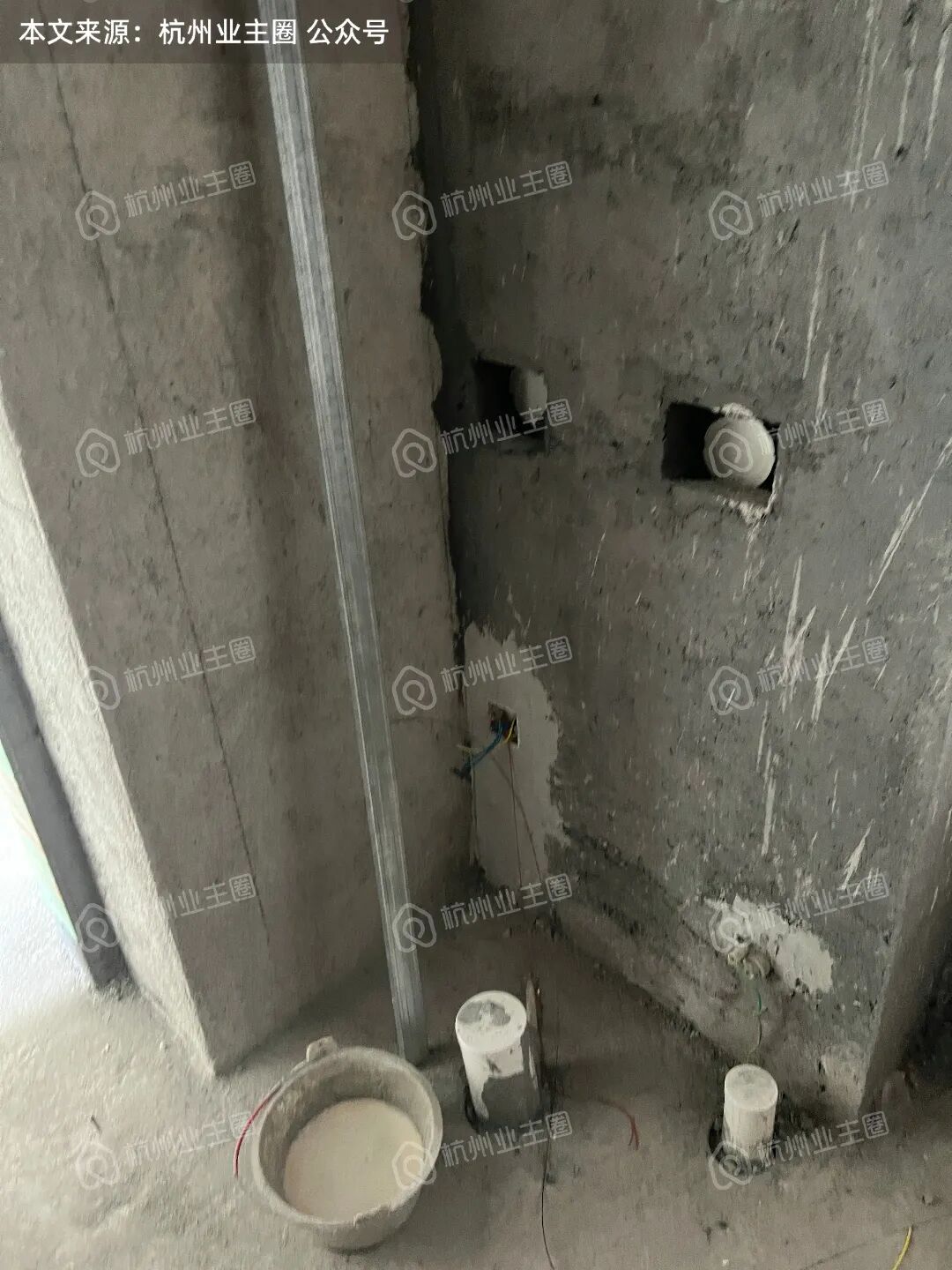

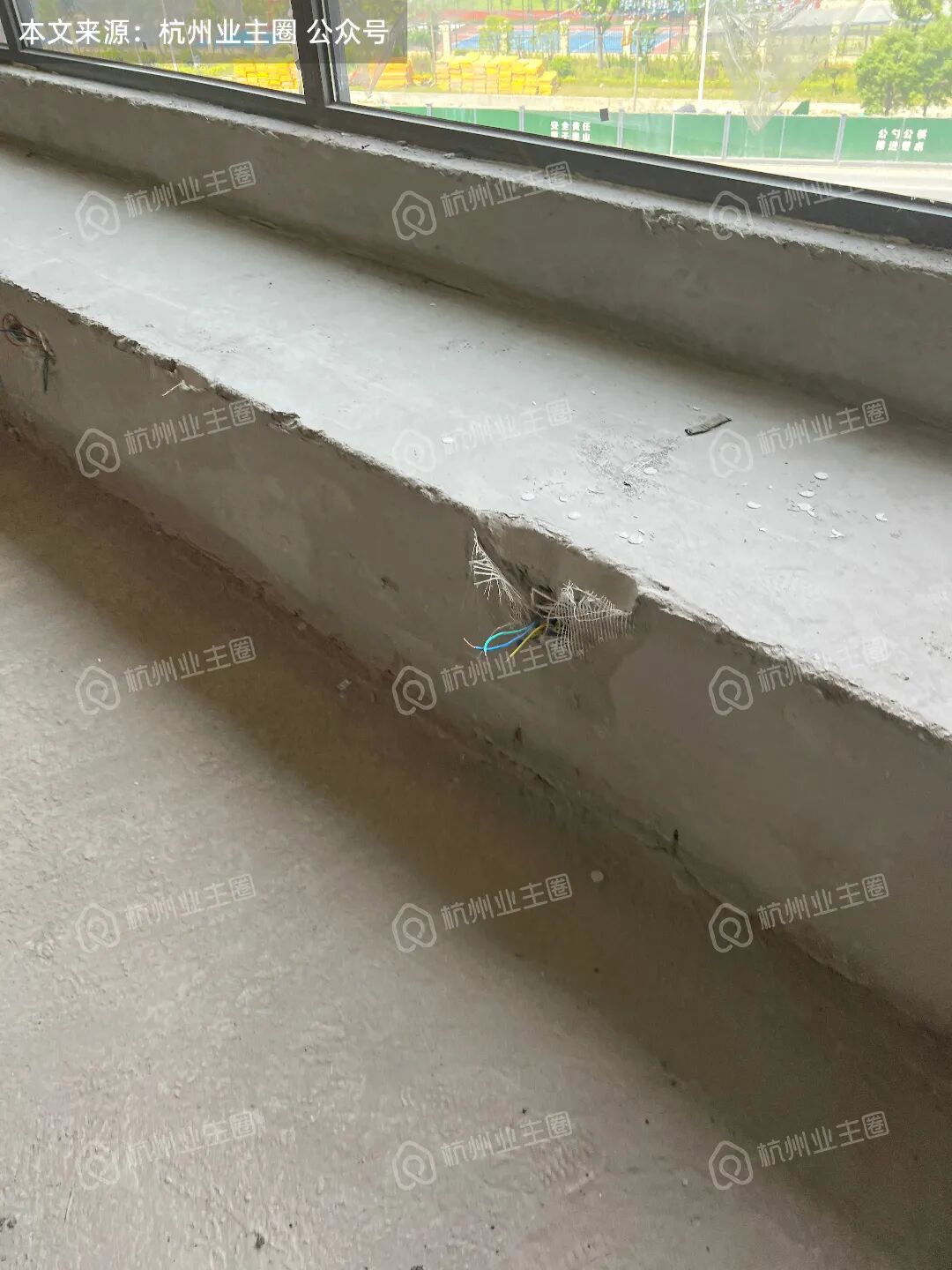

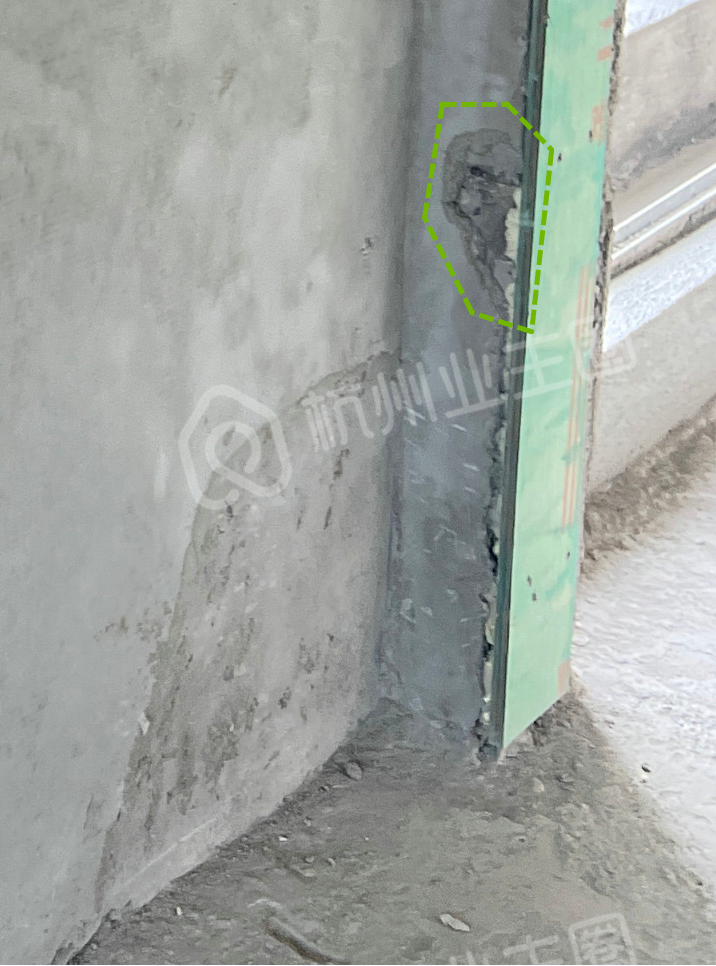

2、电管走地面预埋,与下水管衔接过近

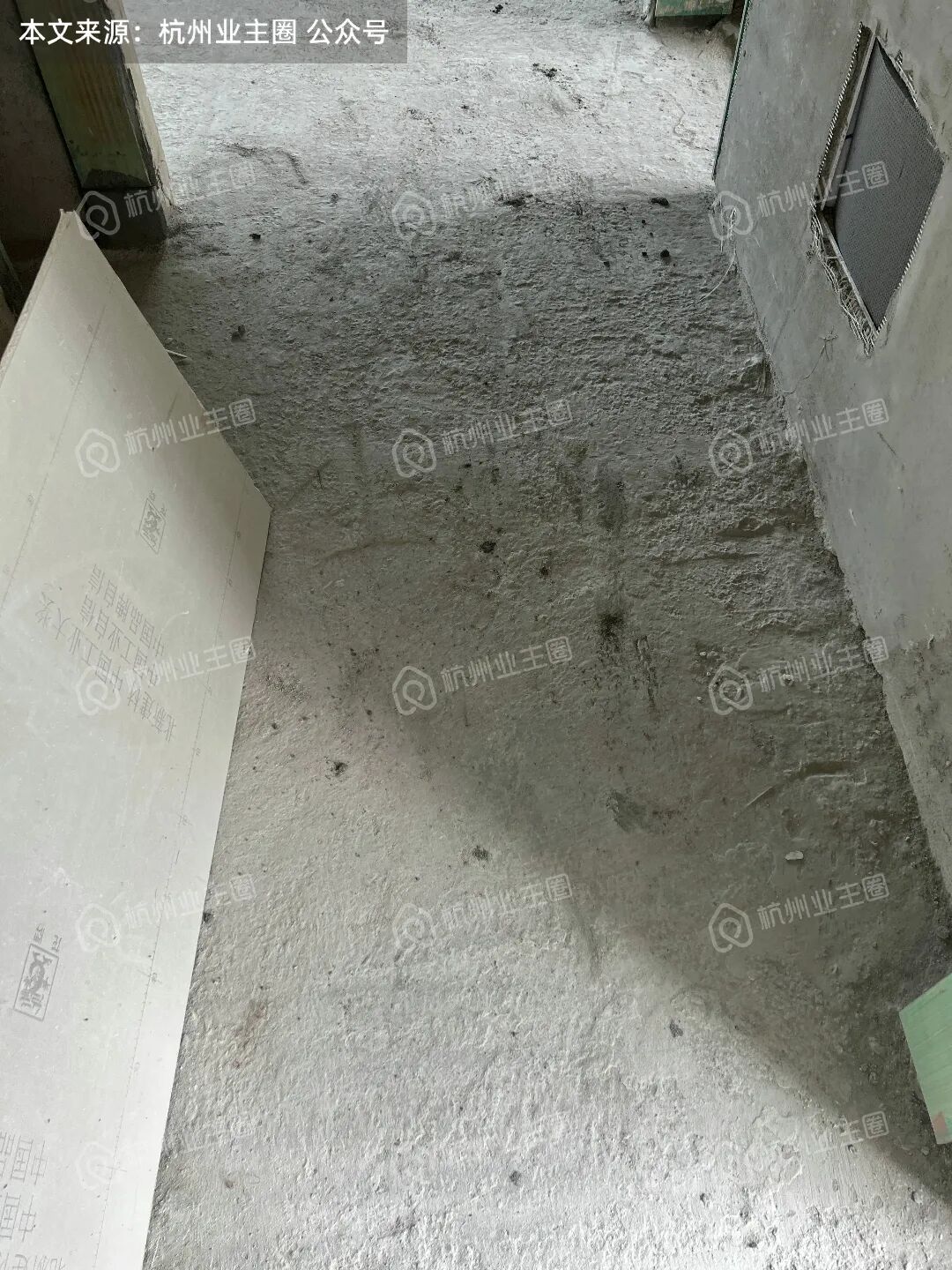

3、现场成品保护缺失,存在多处破损

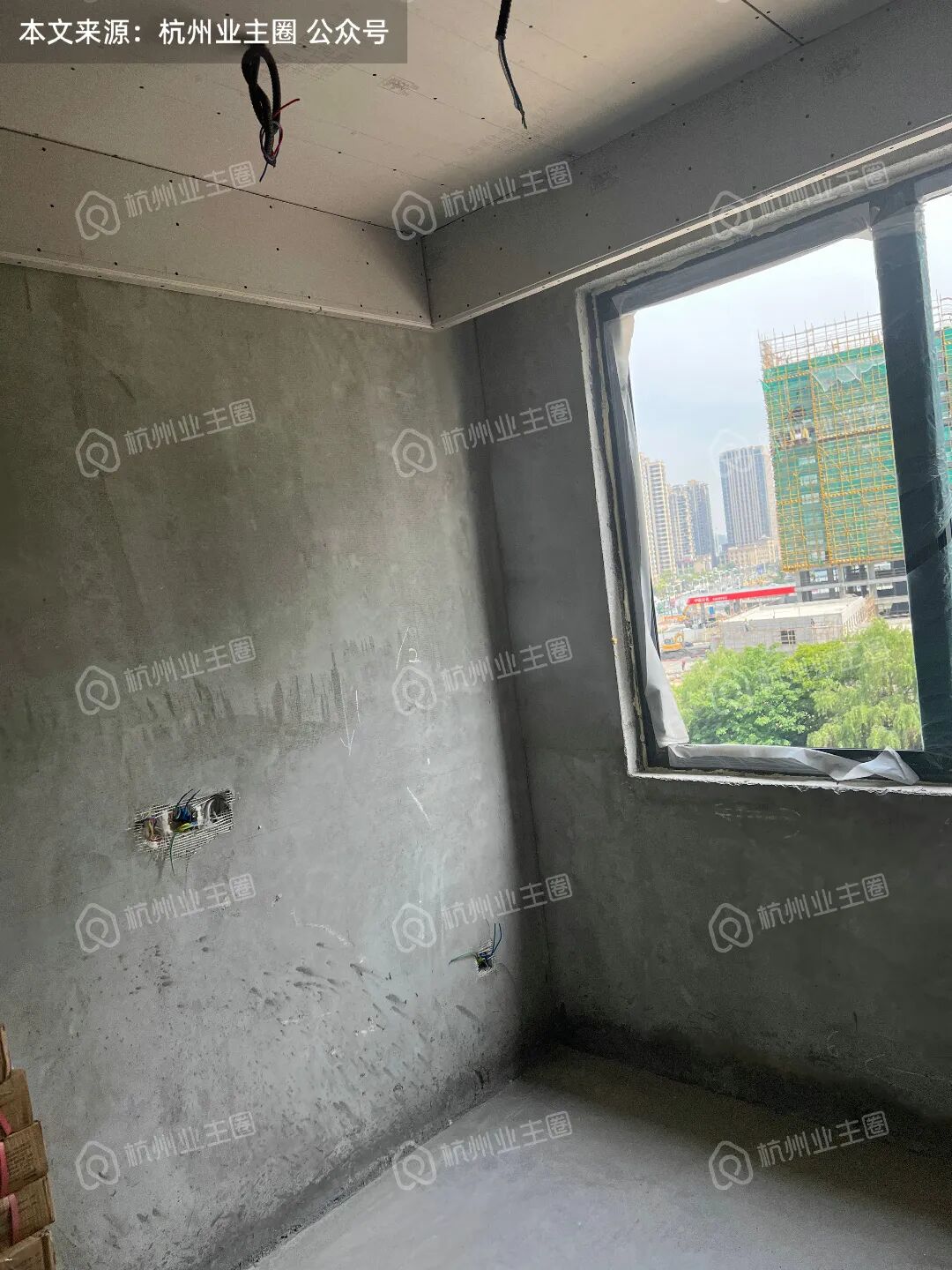

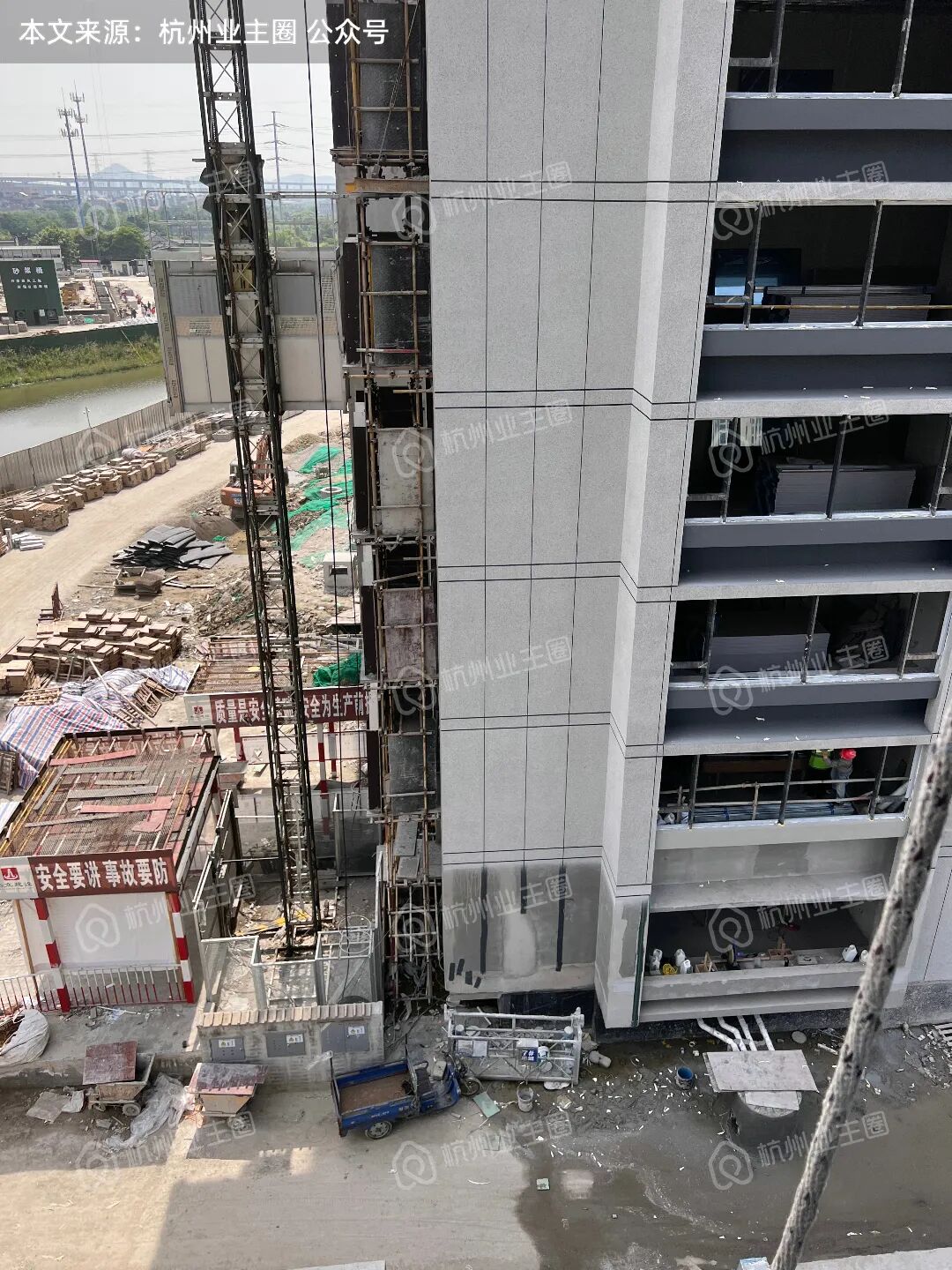

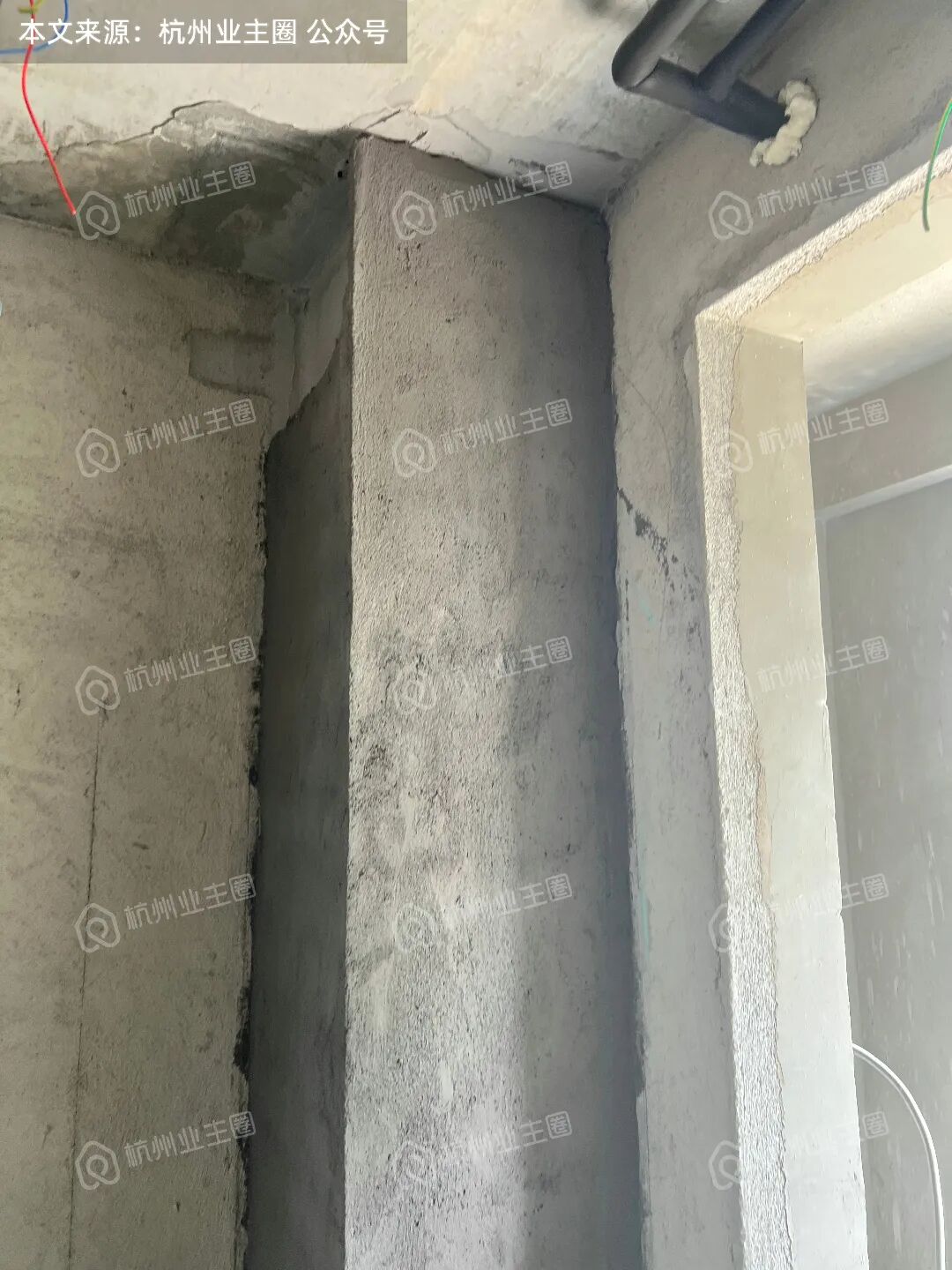

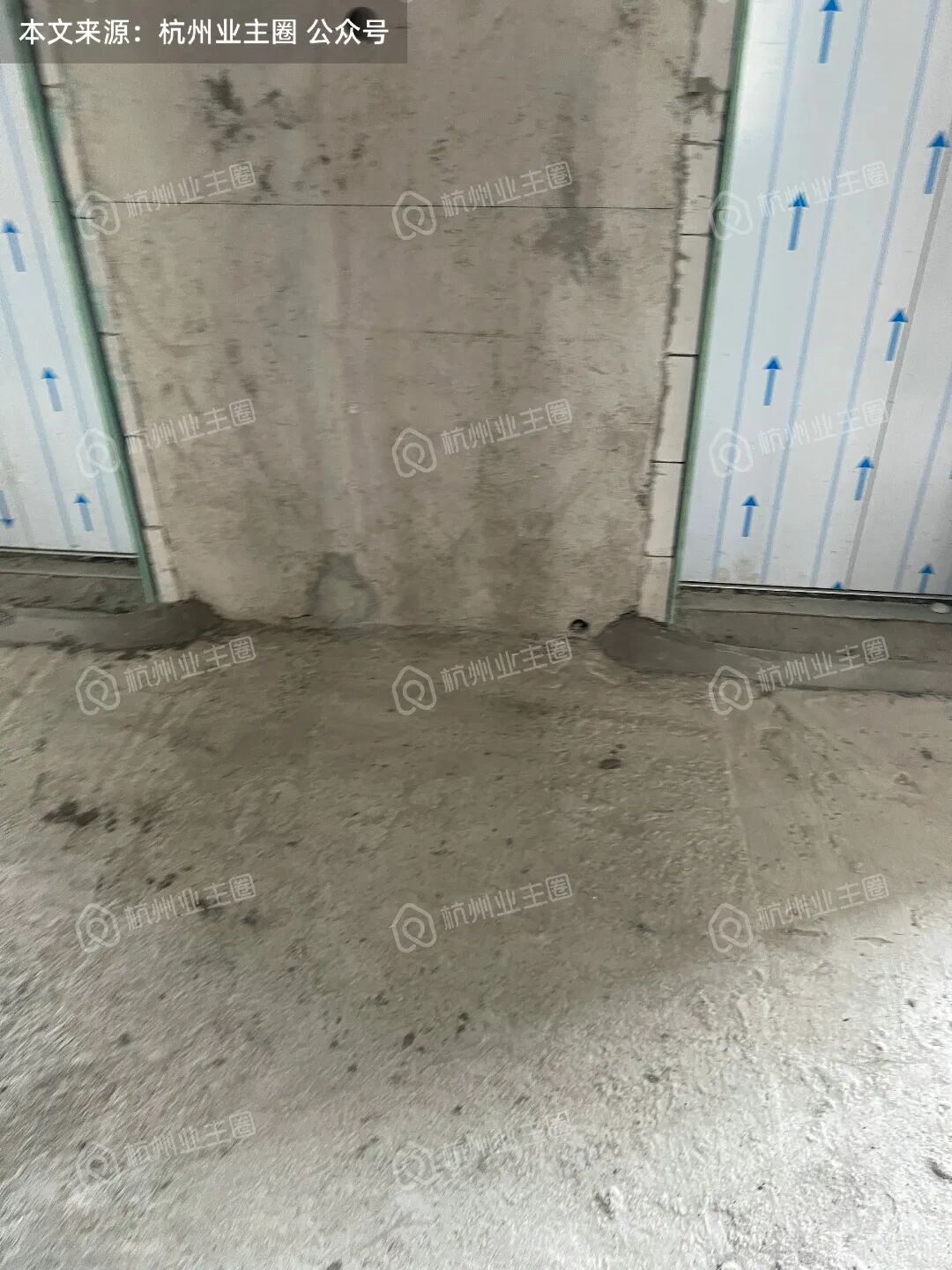

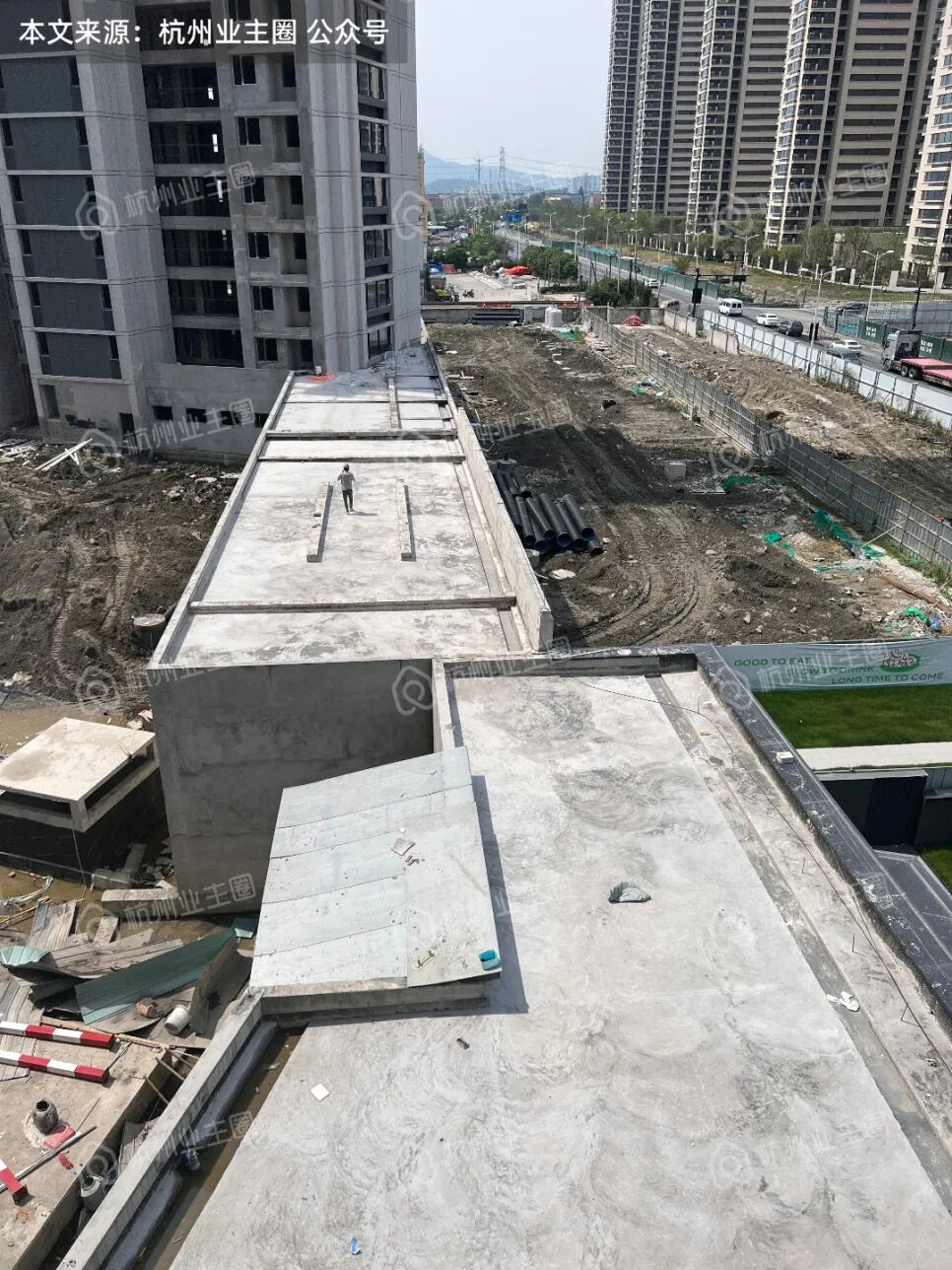

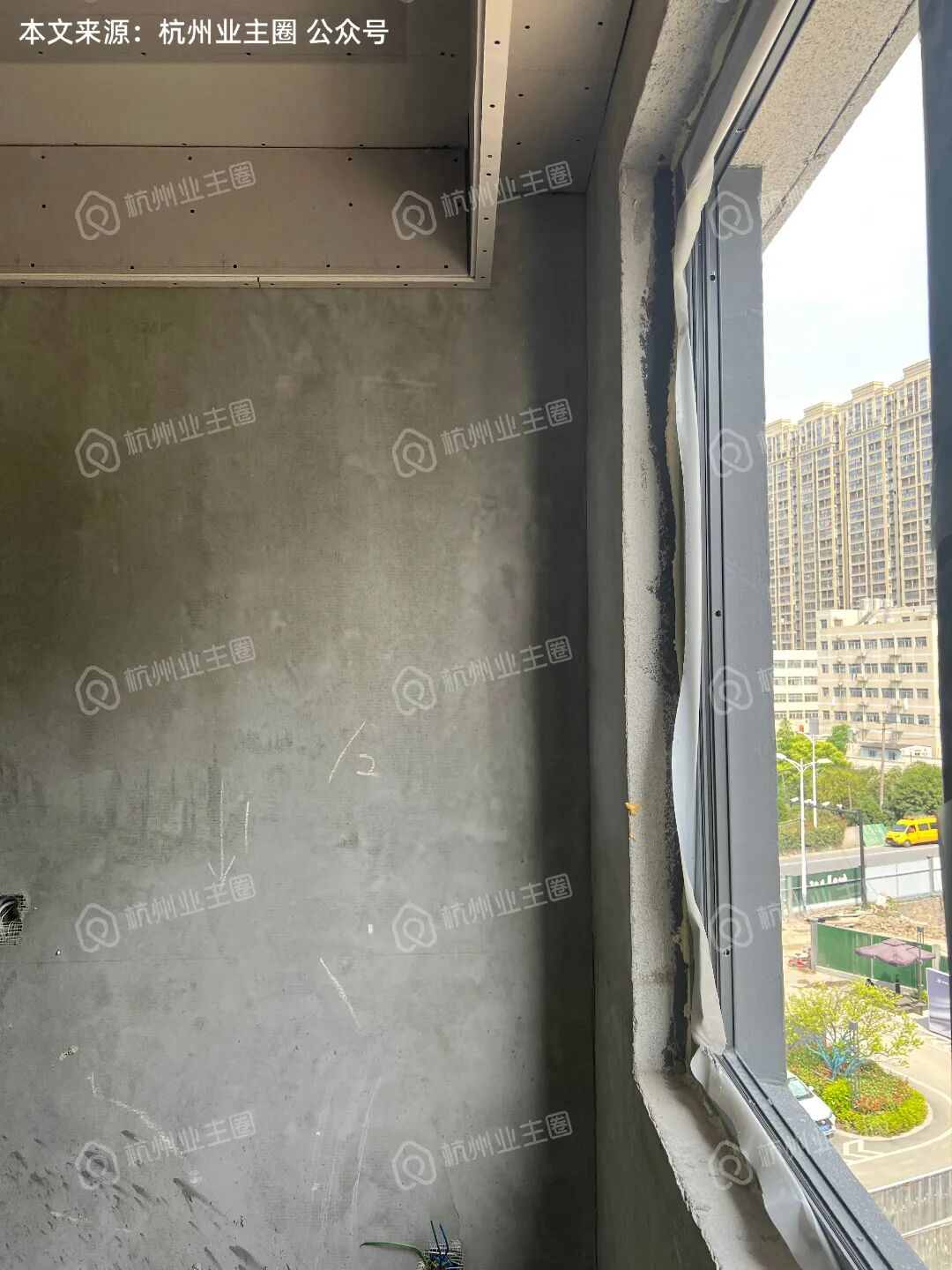

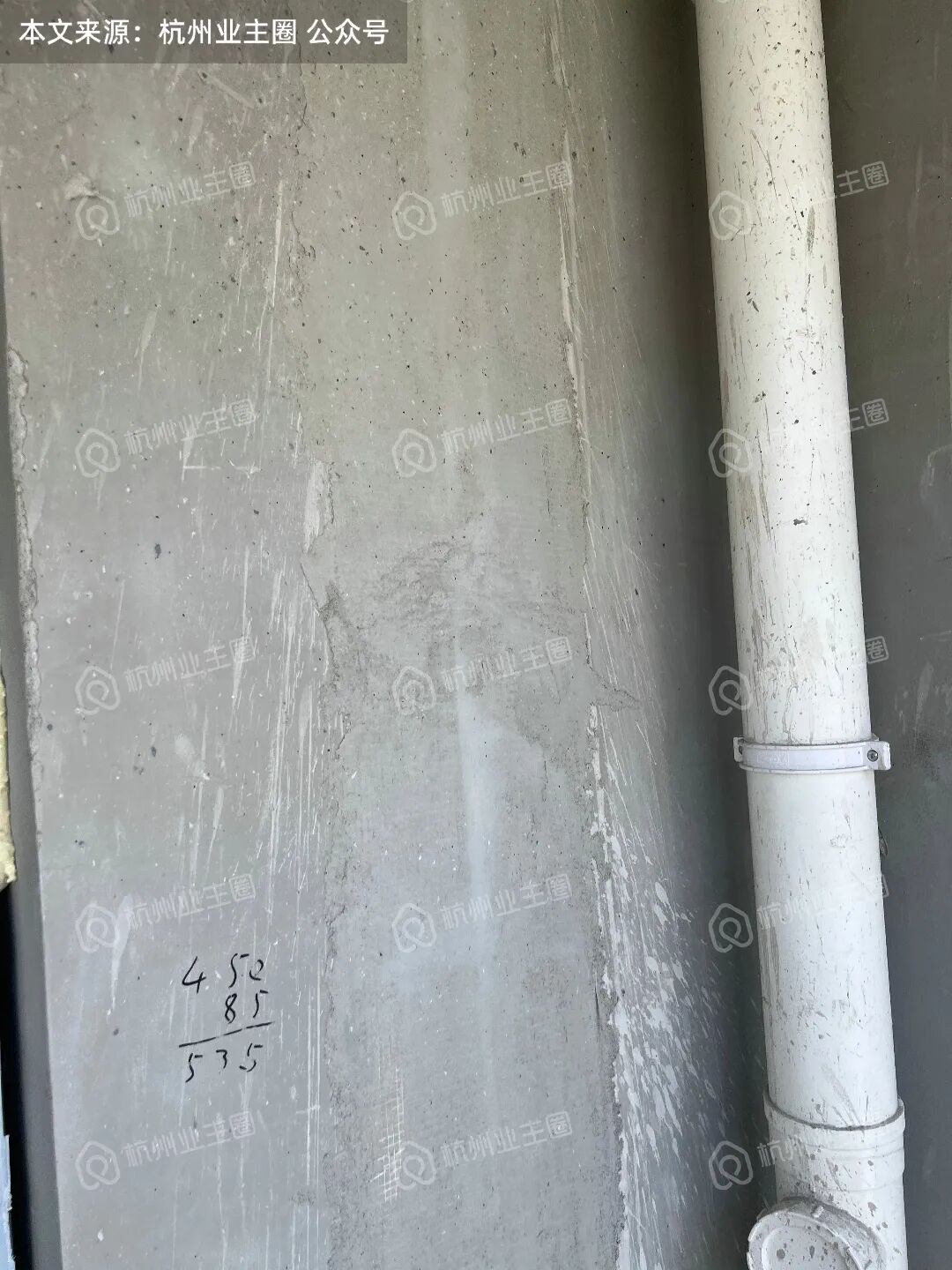

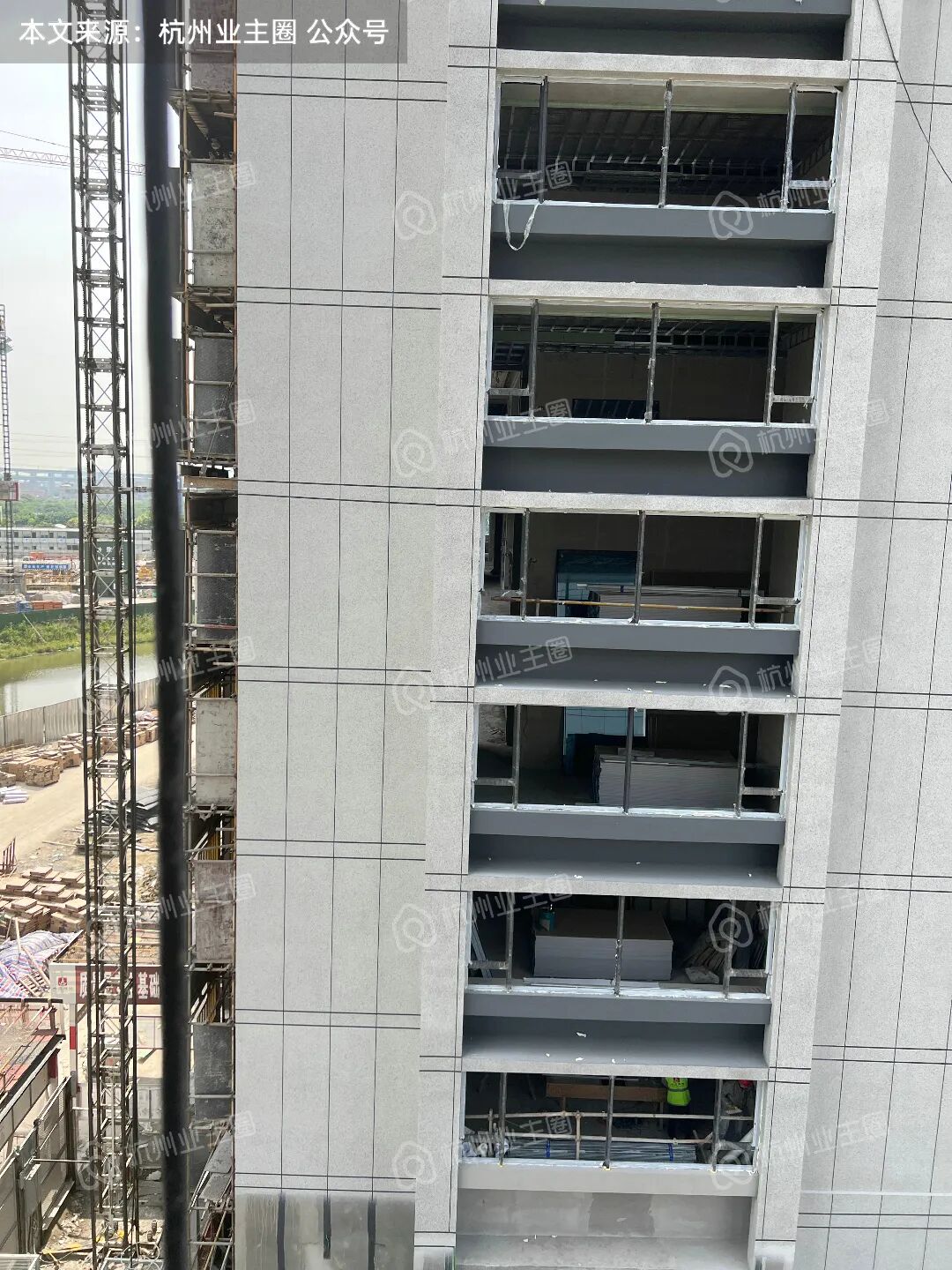

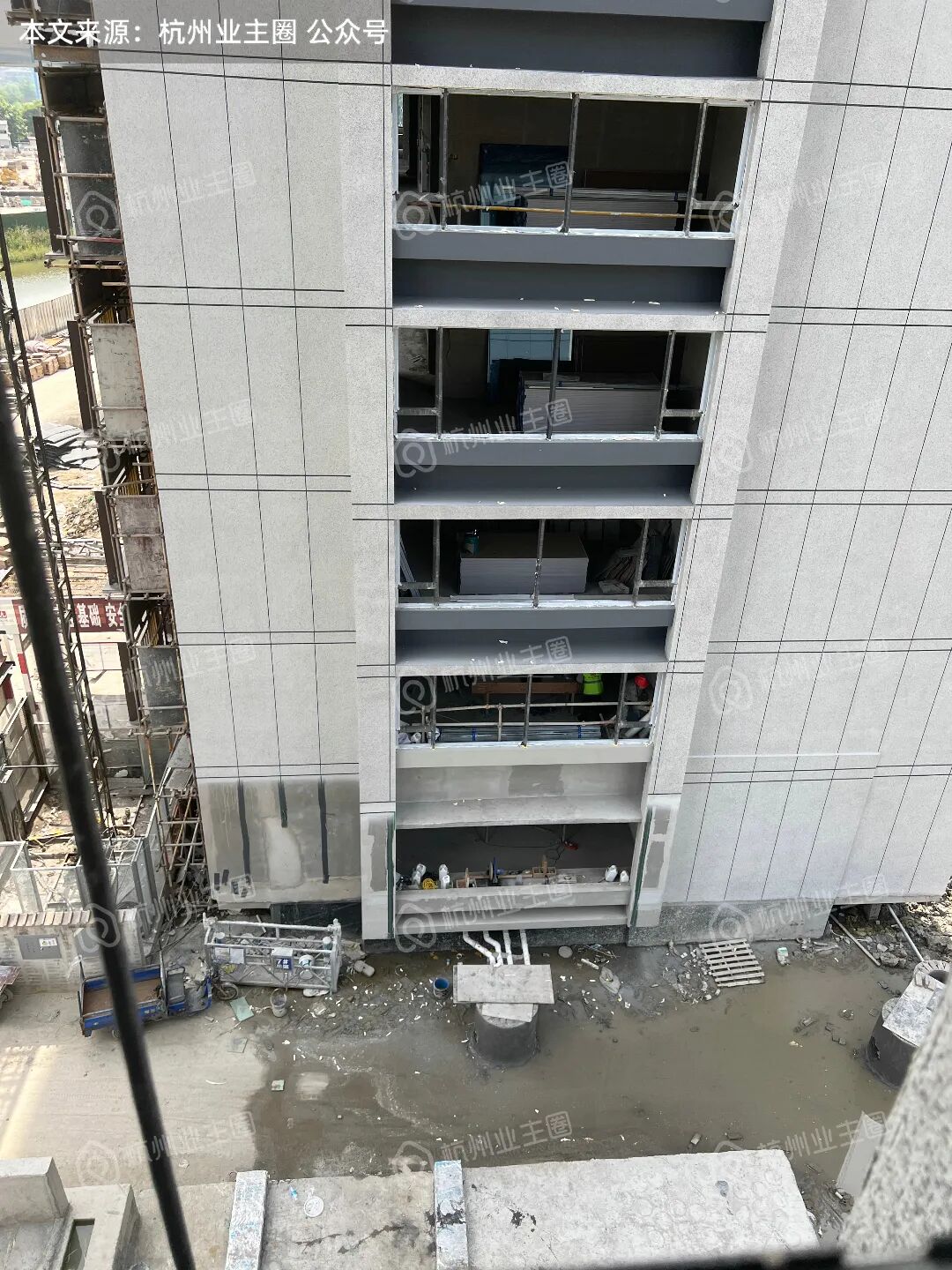

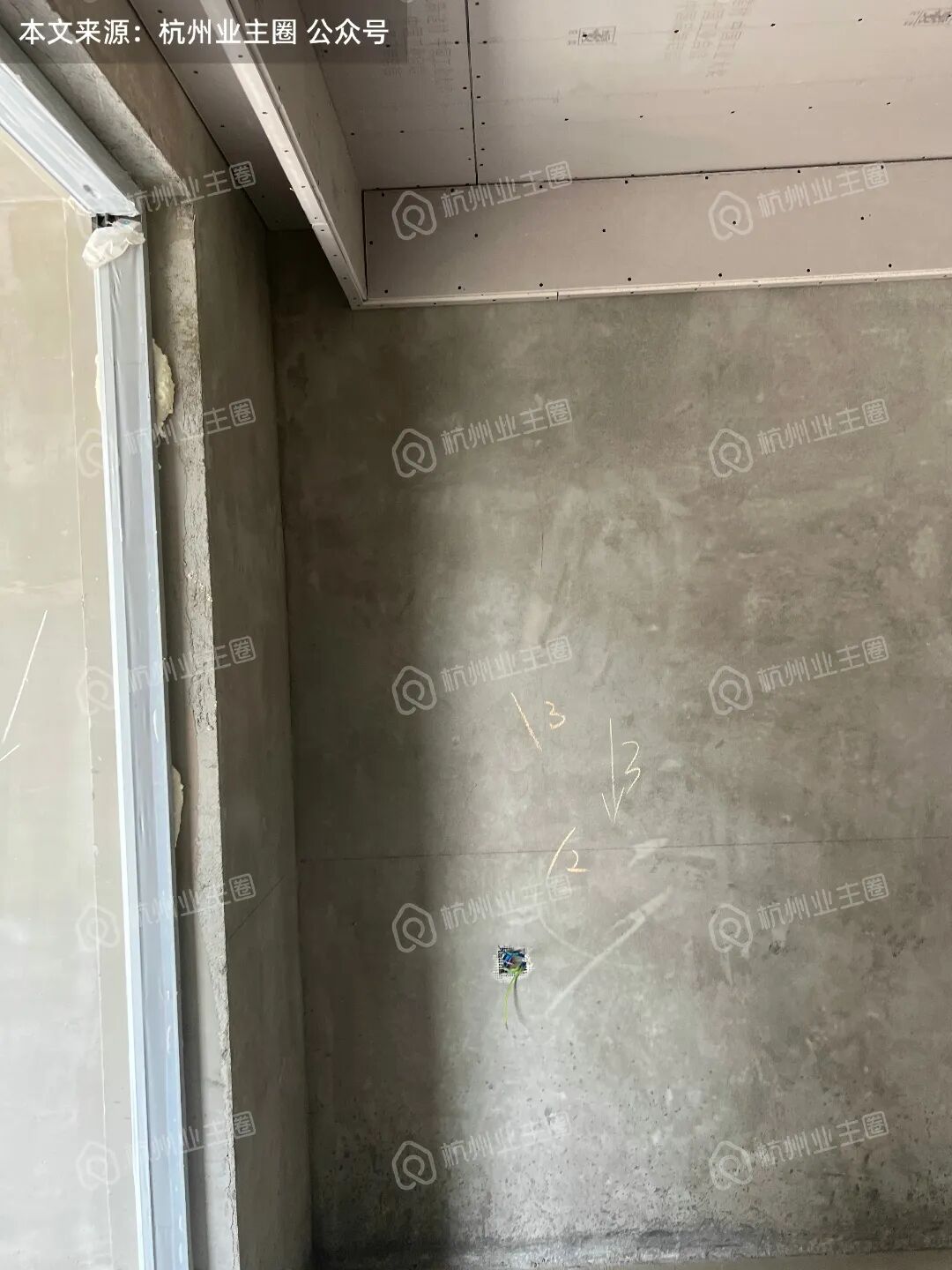

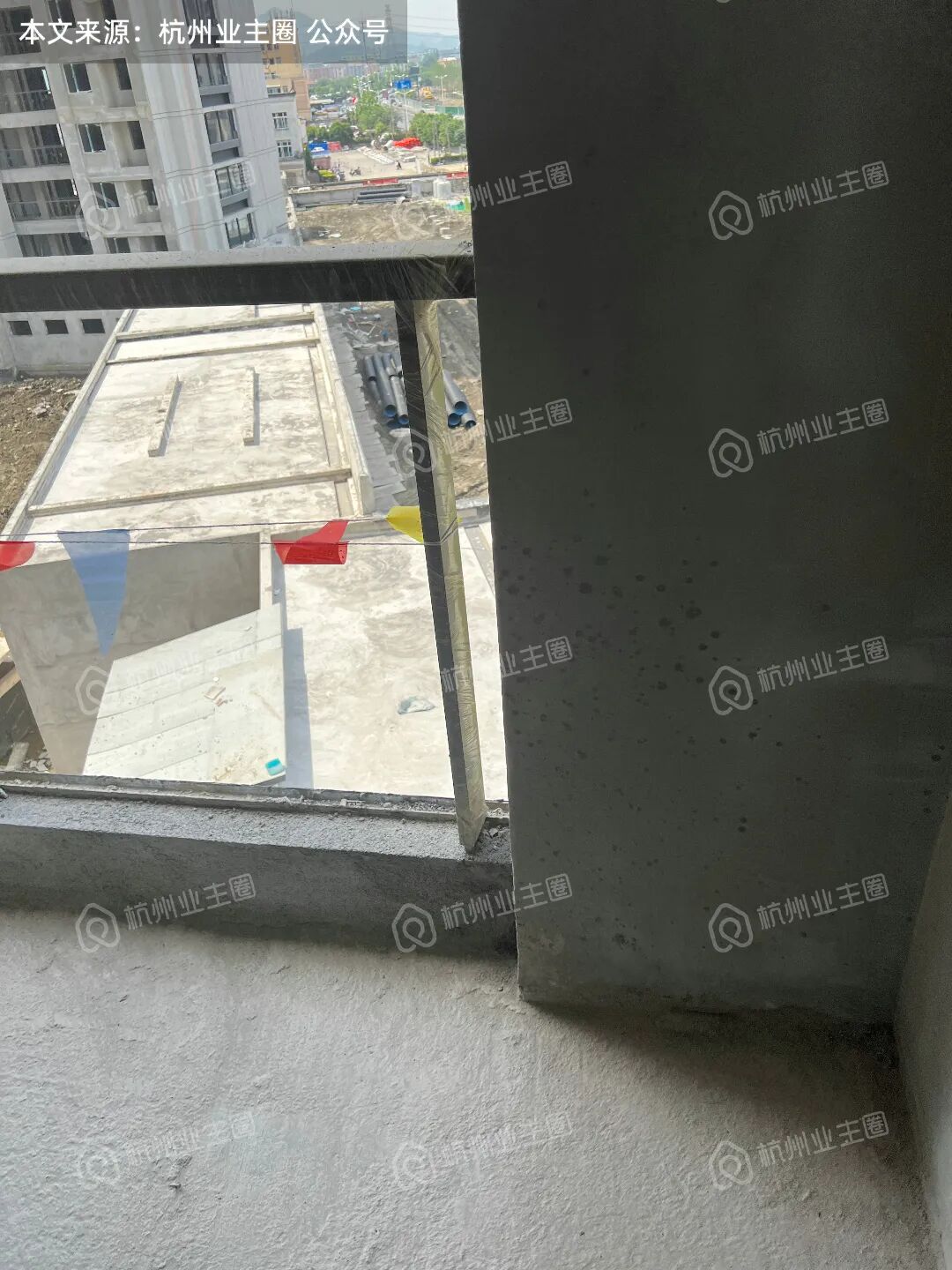

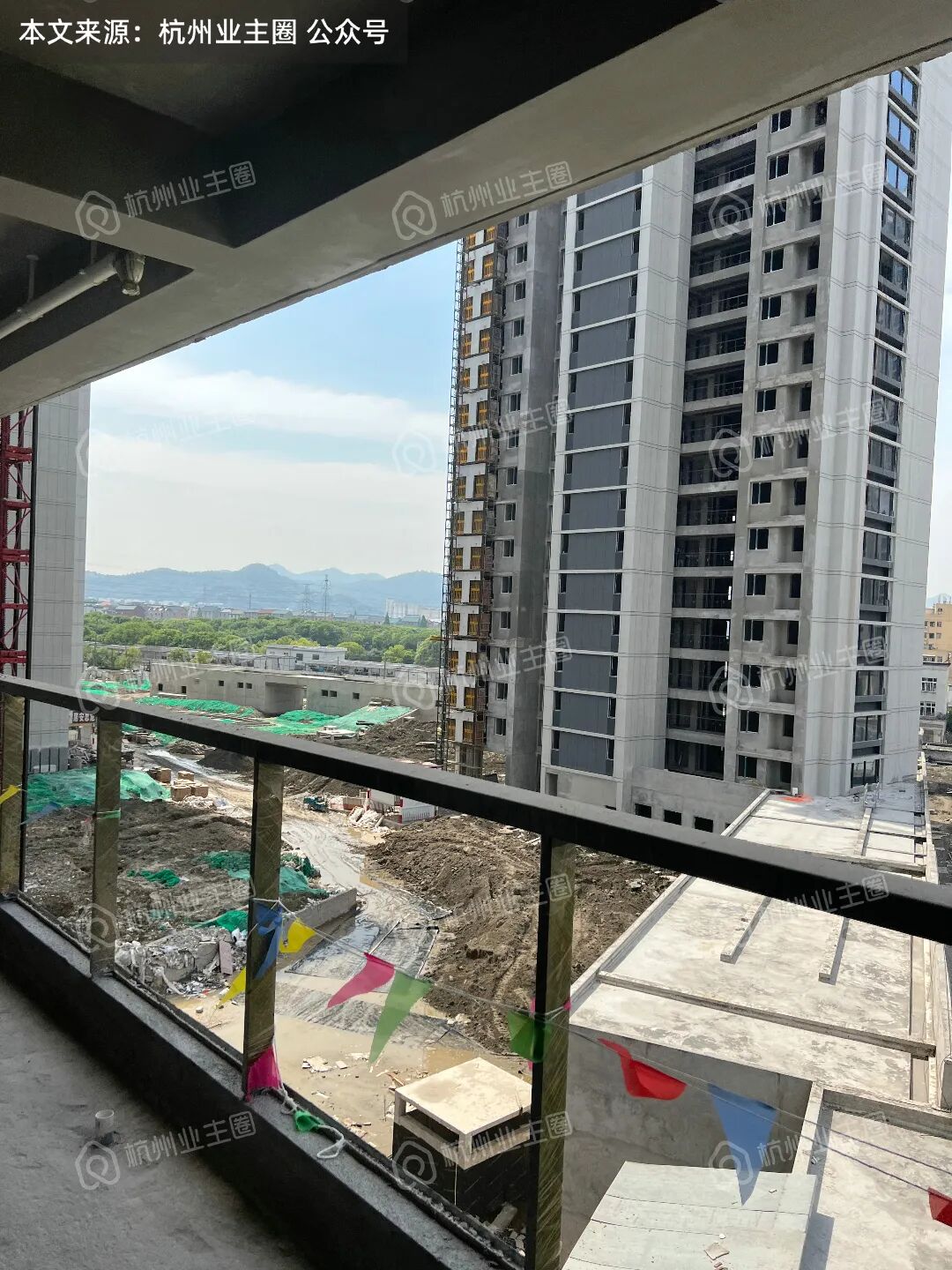

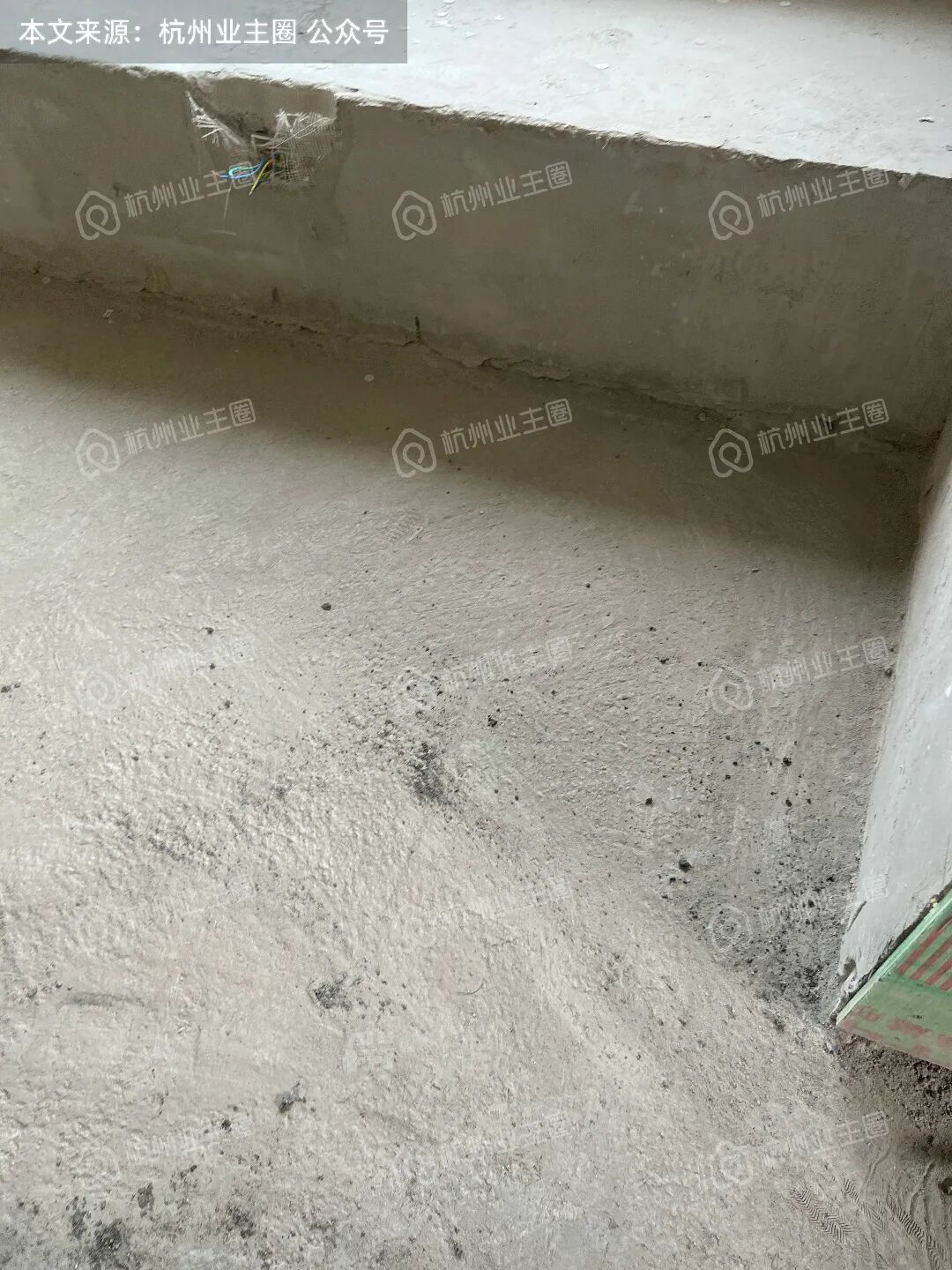

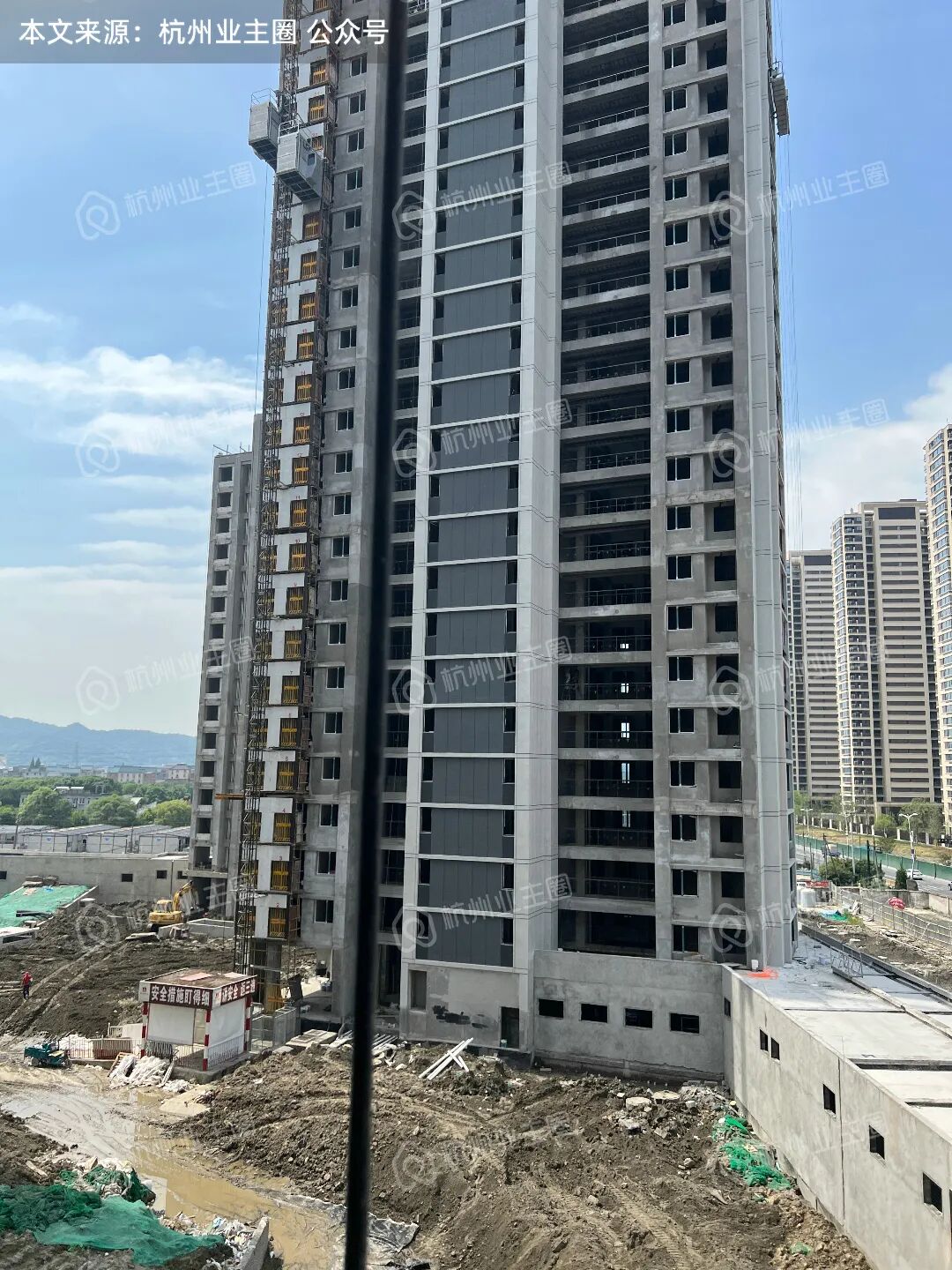

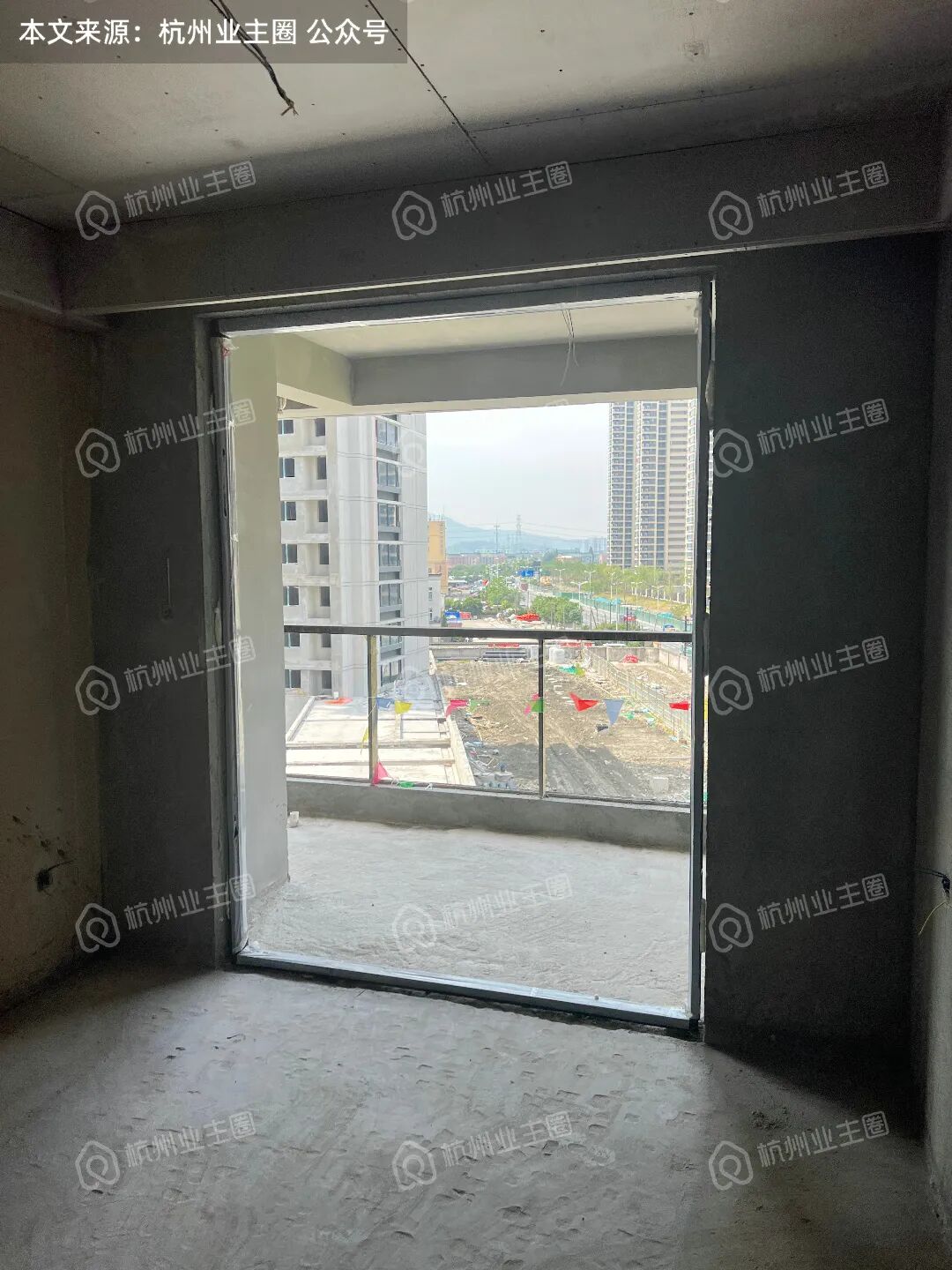

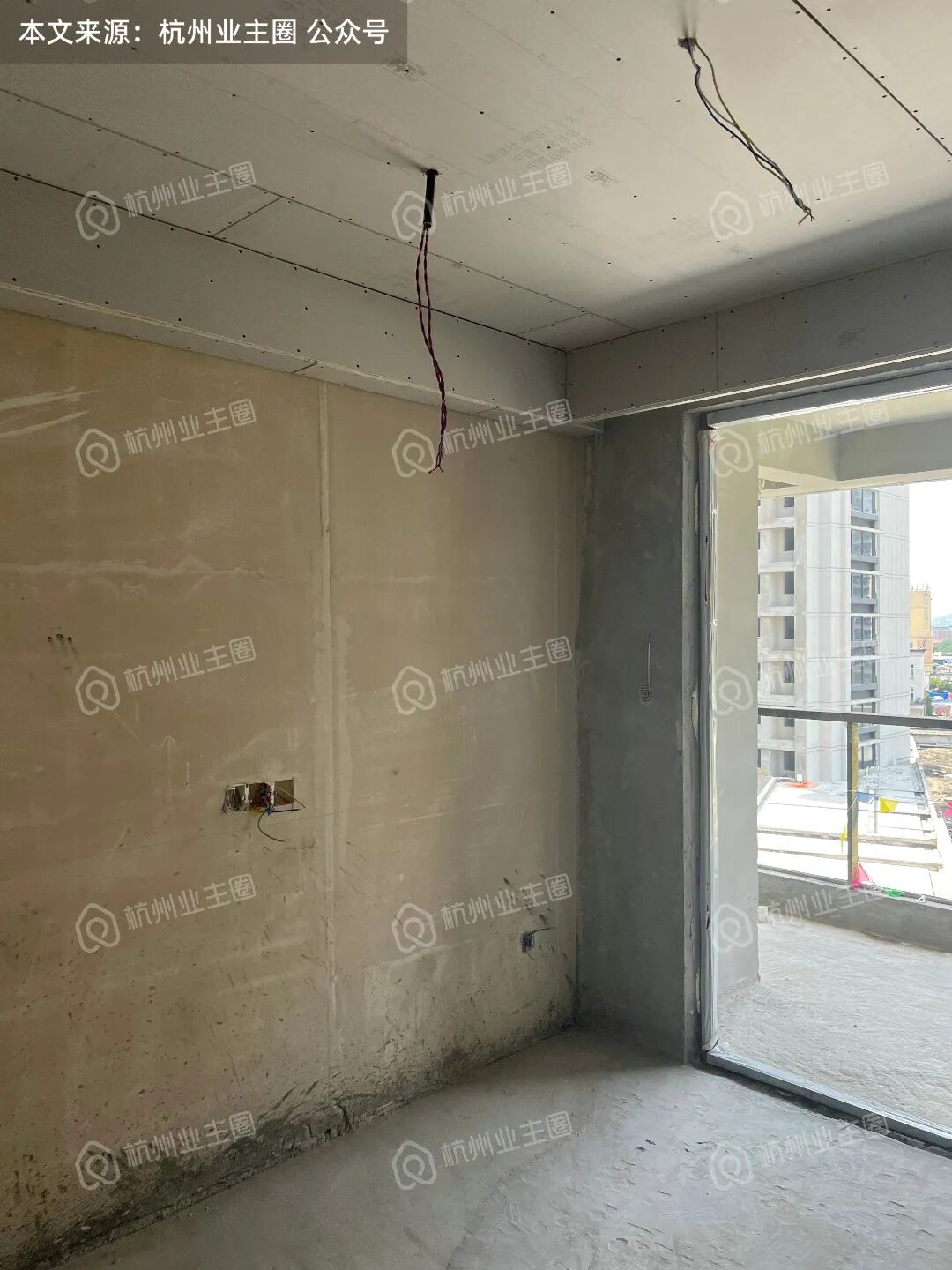

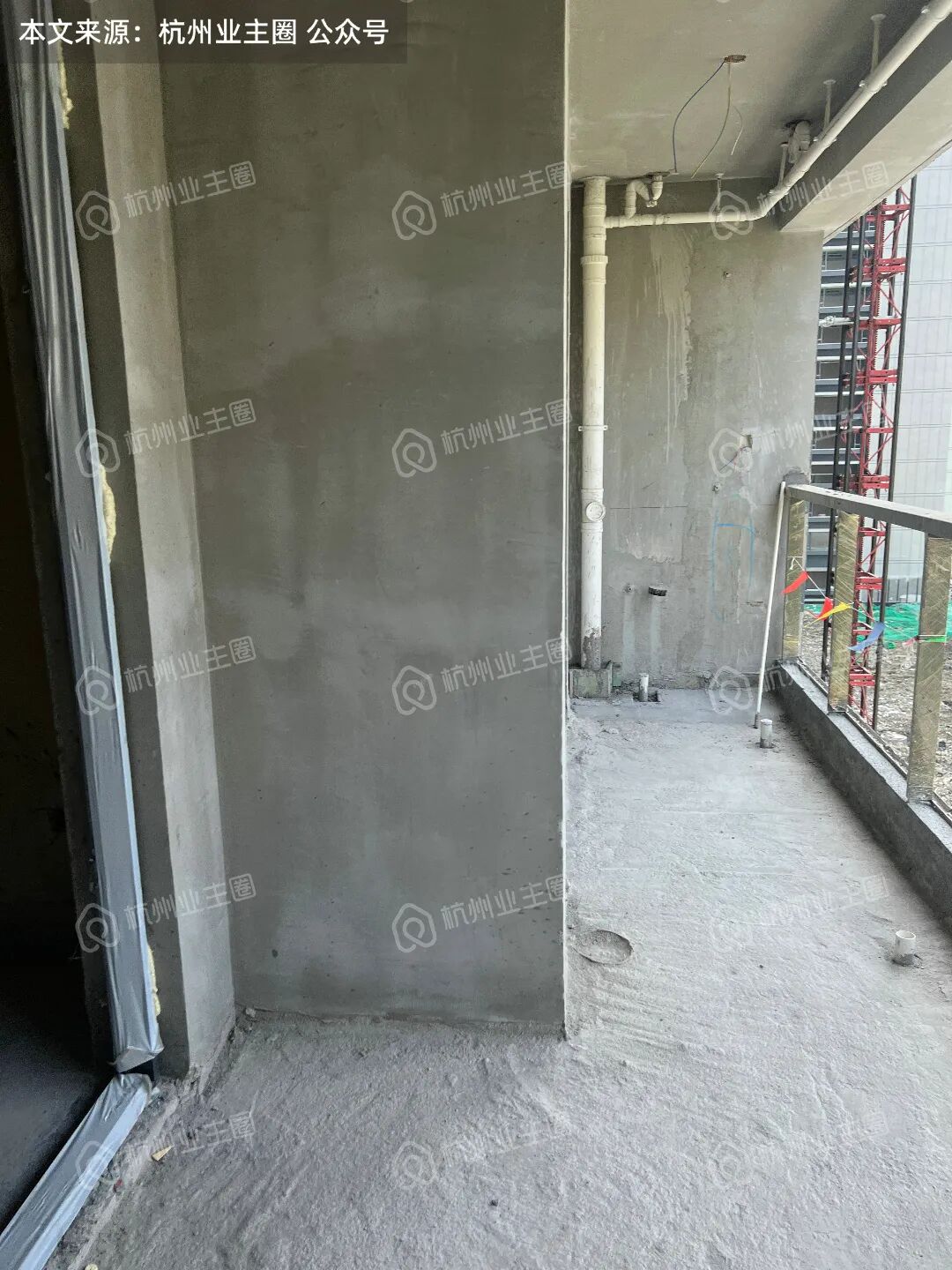

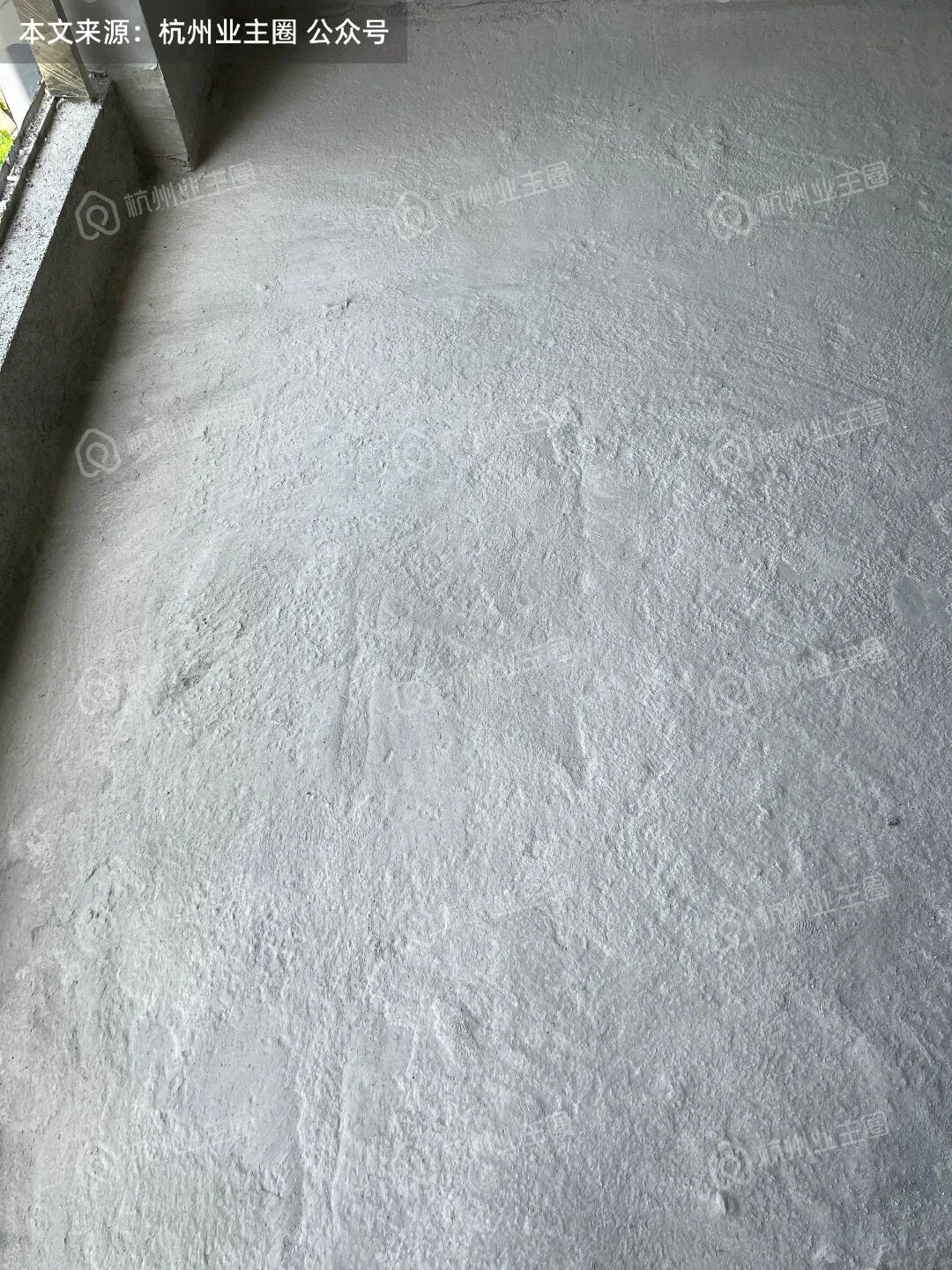

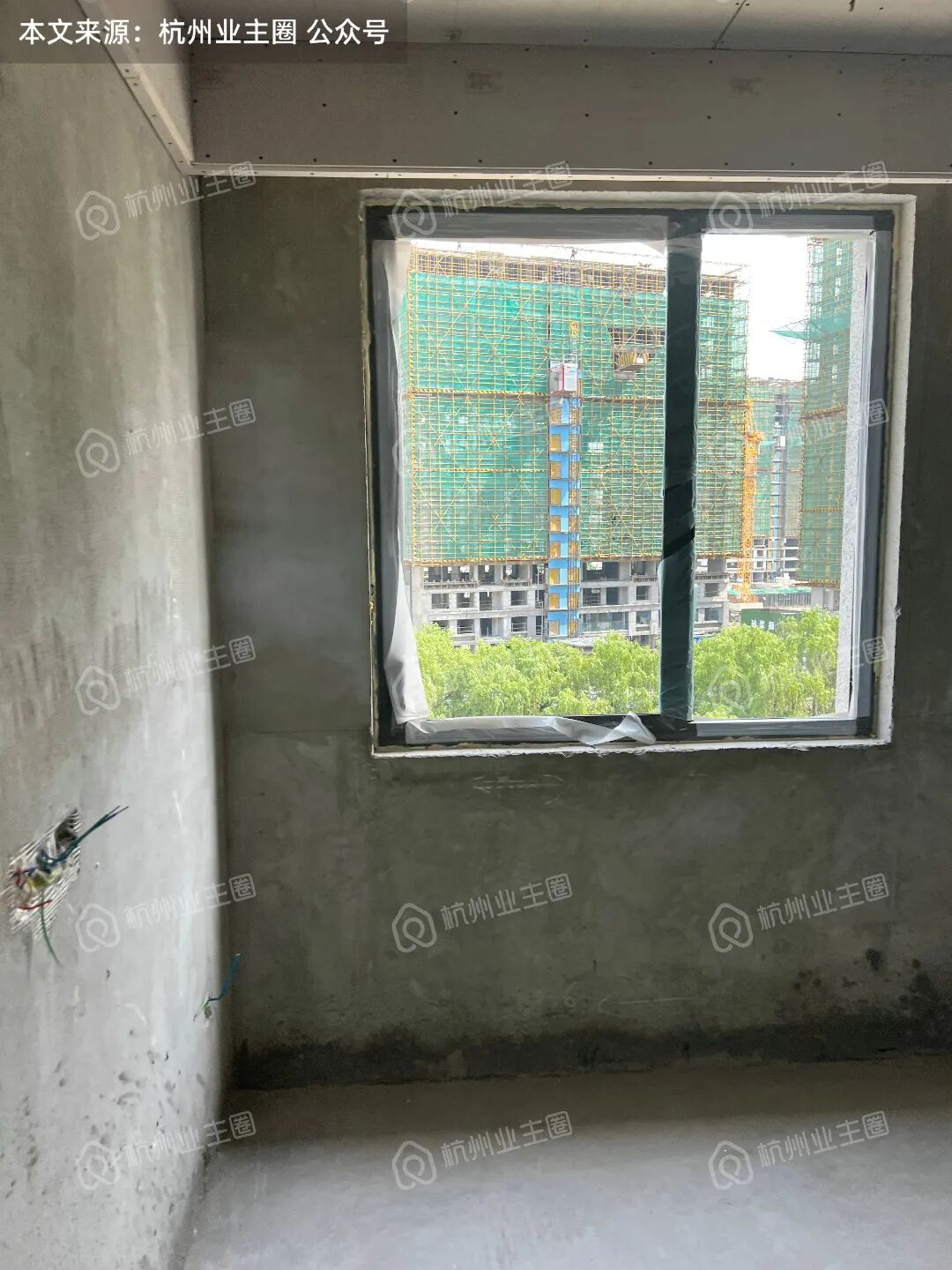

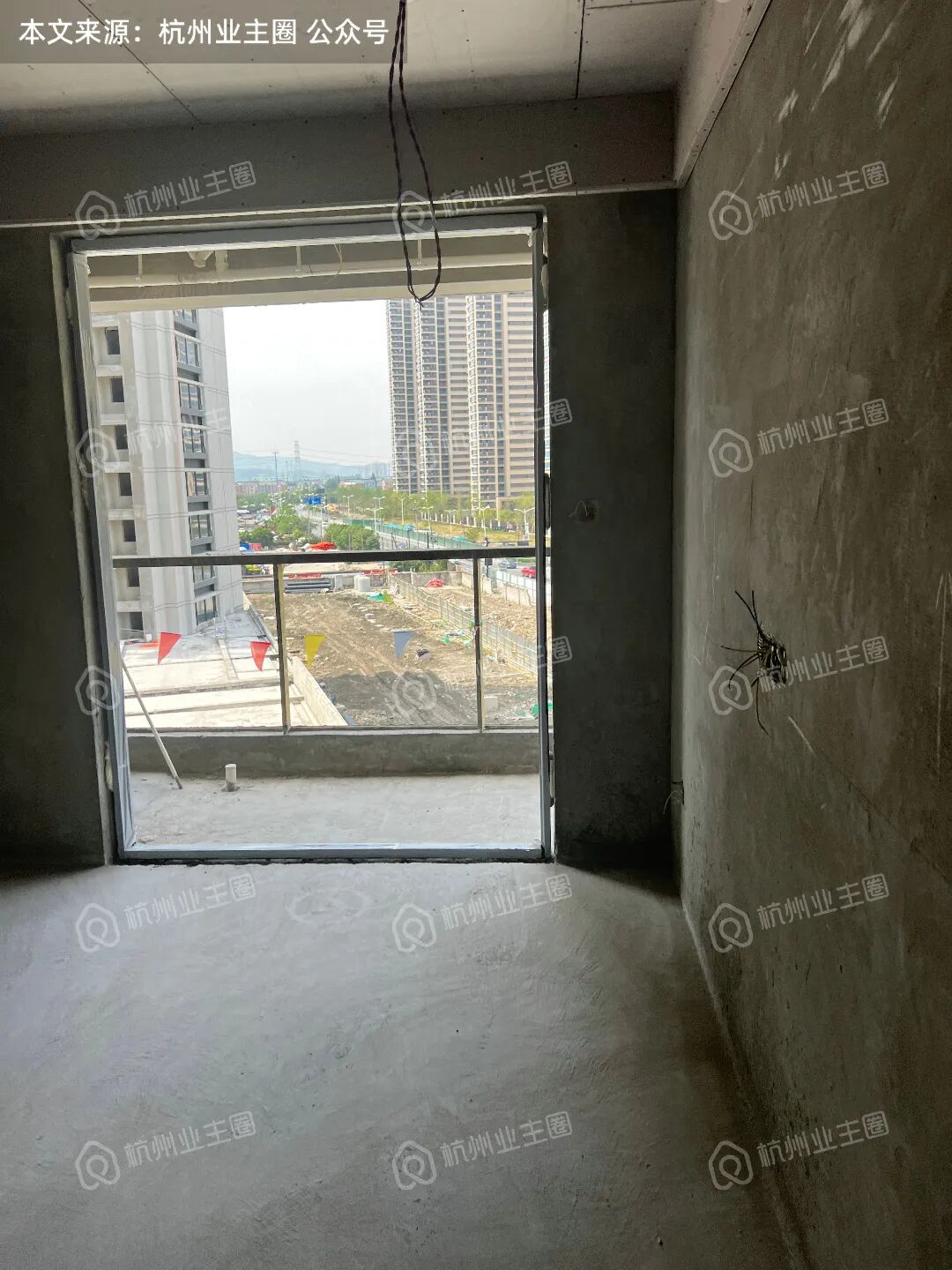

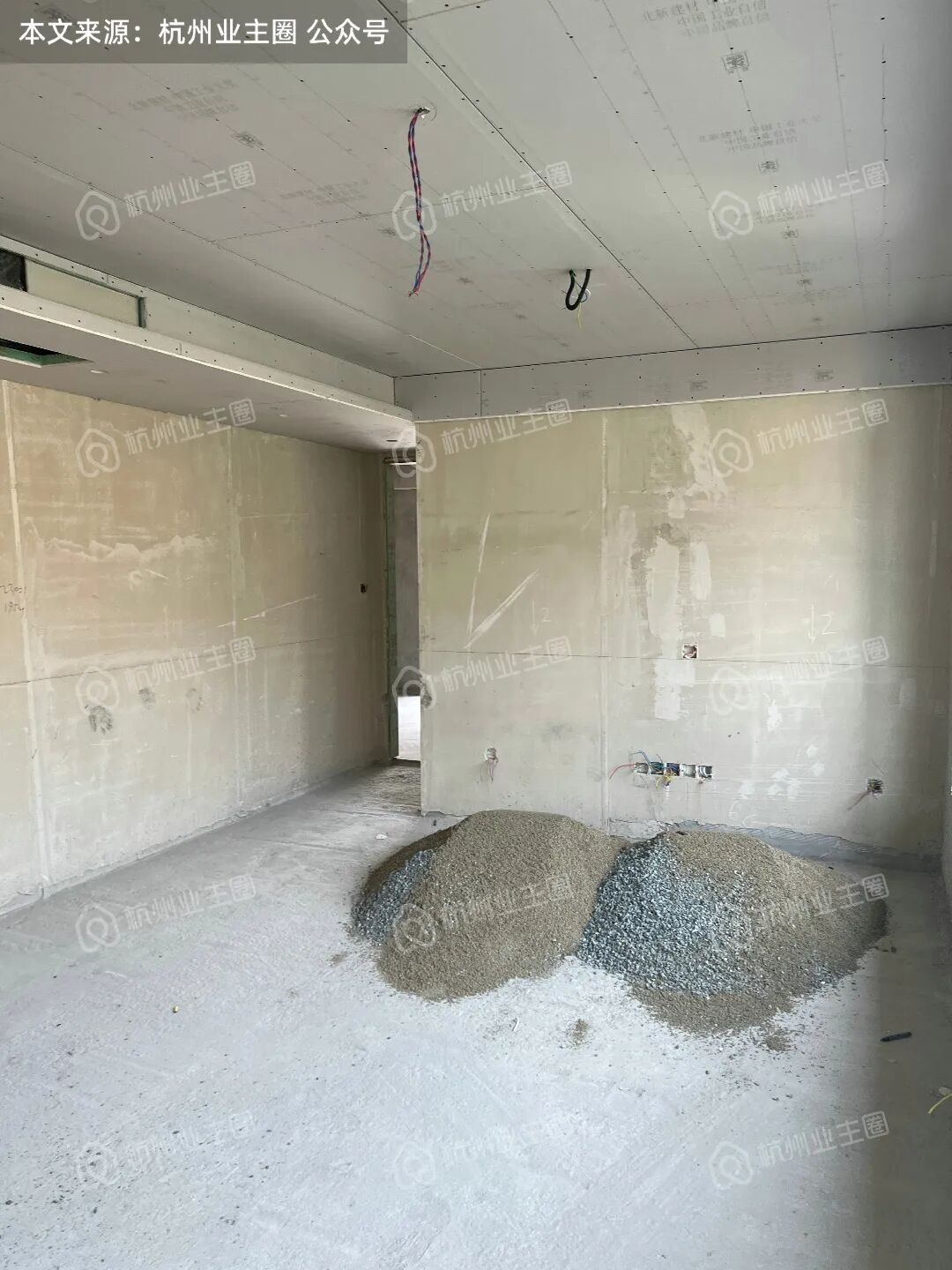

1、整体:建筑立面正在施工中,各楼幢侧面施工已施工过大半,目前未见明显不平整情况。

2、材质/色泽:浅灰色真石漆+深灰色涂料。

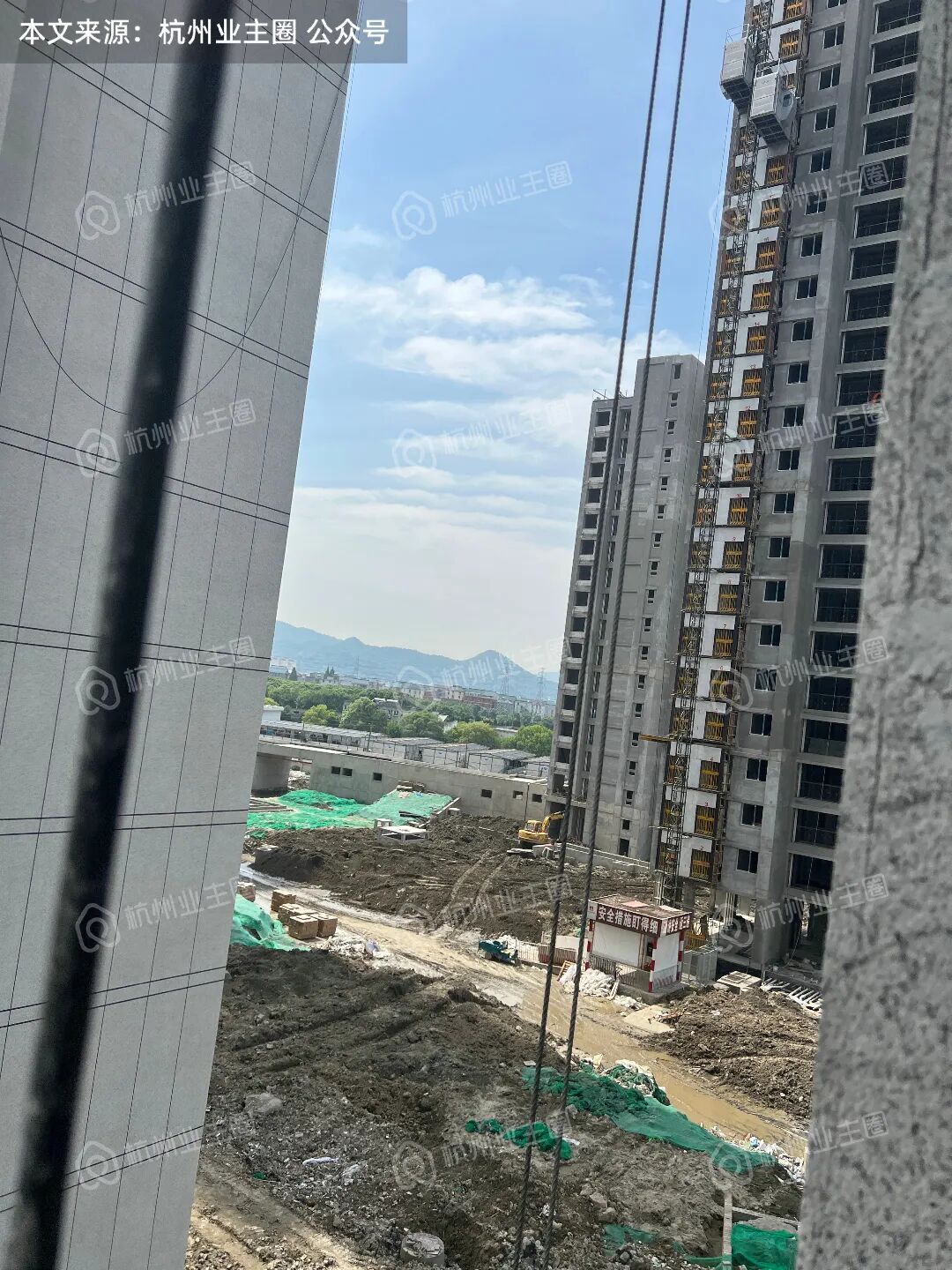

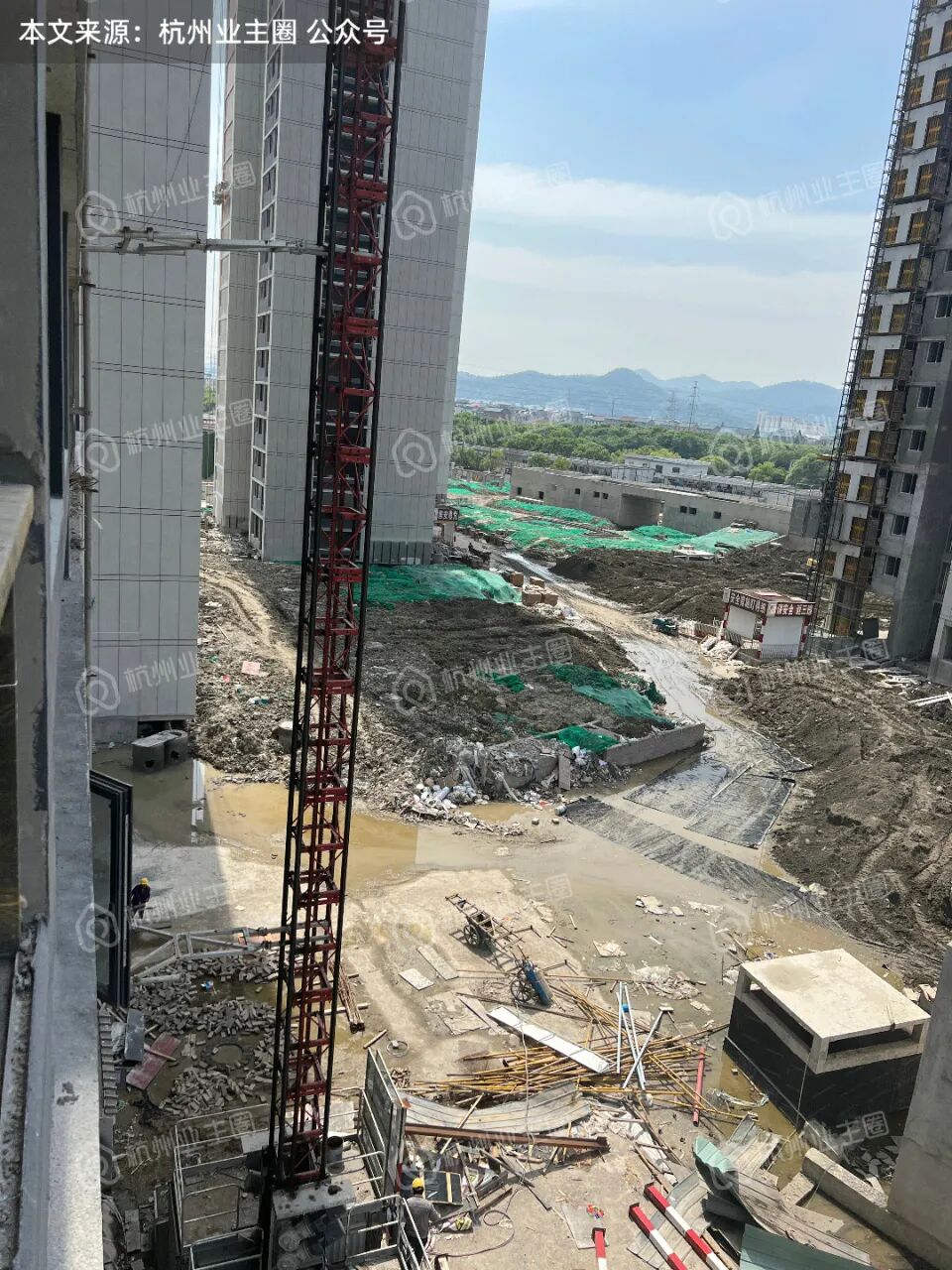

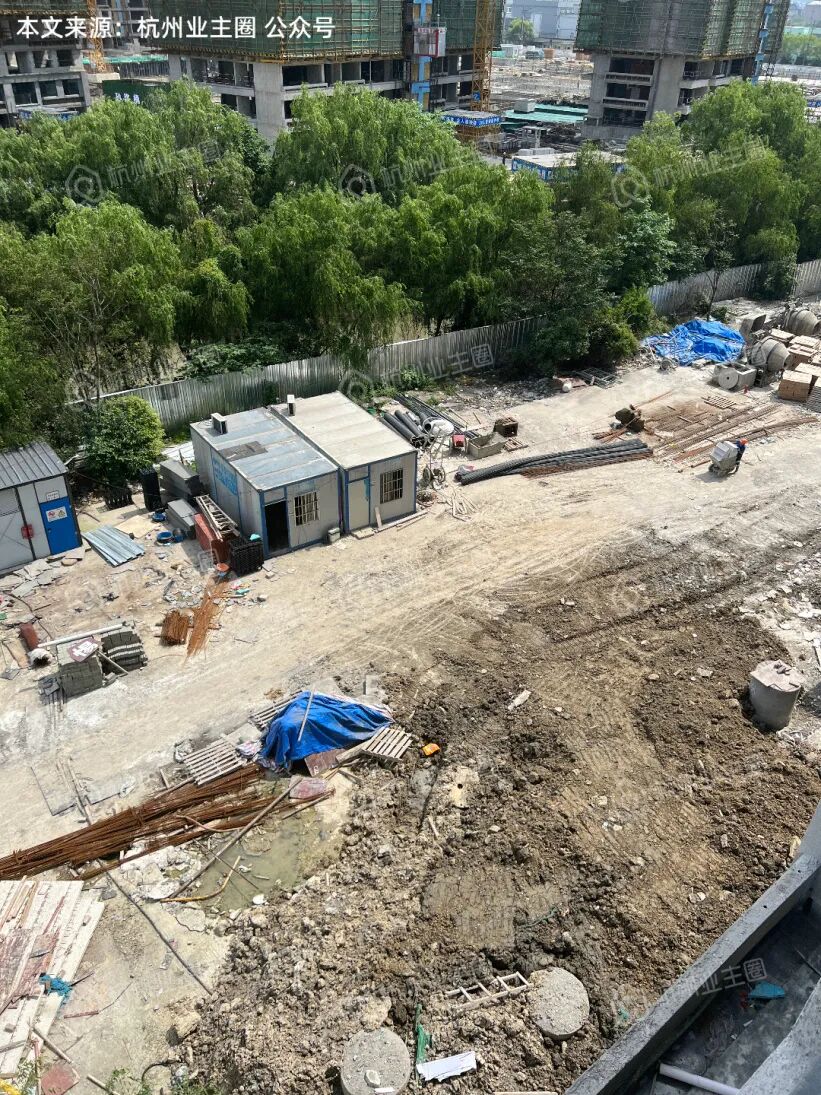

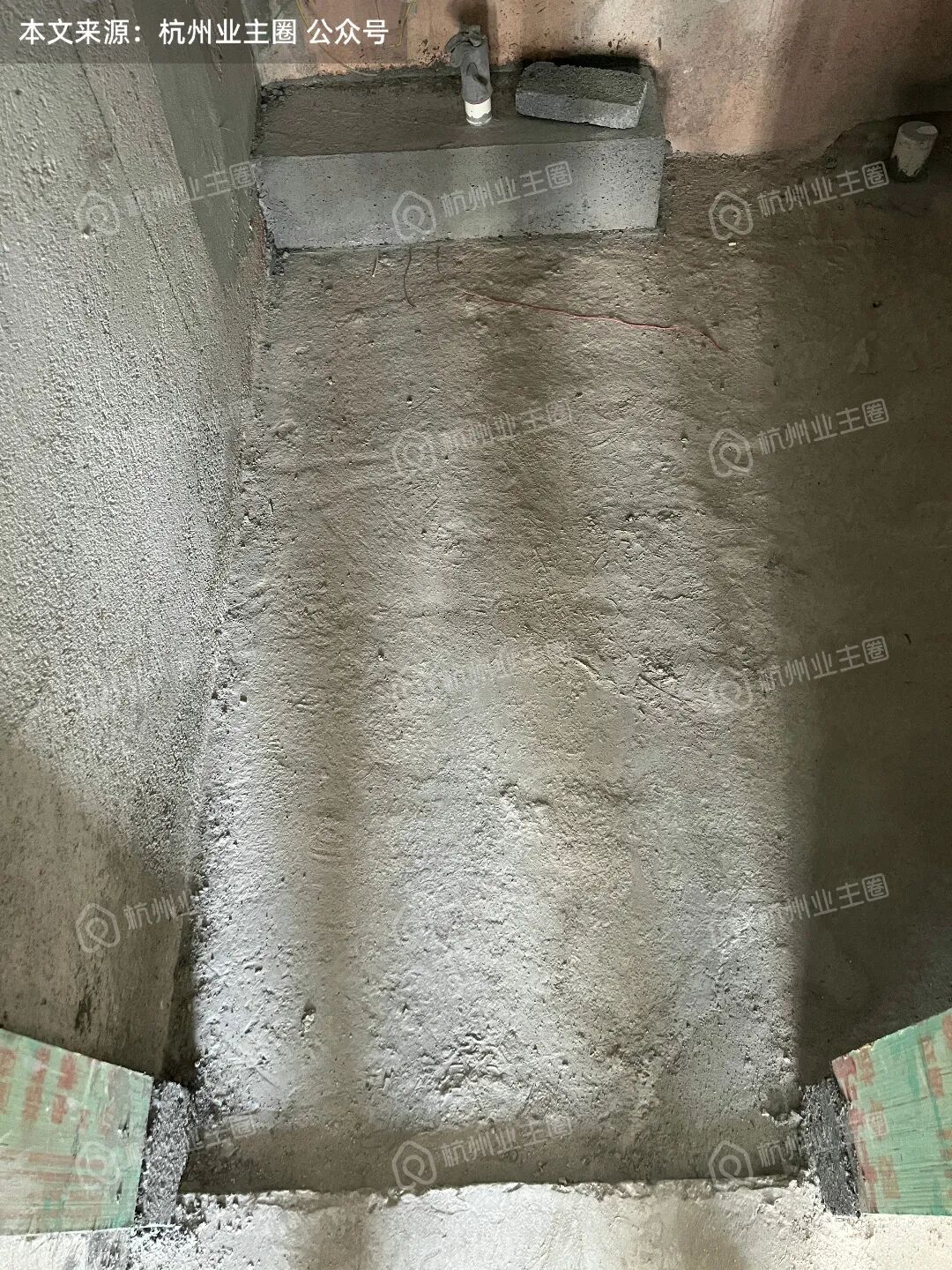

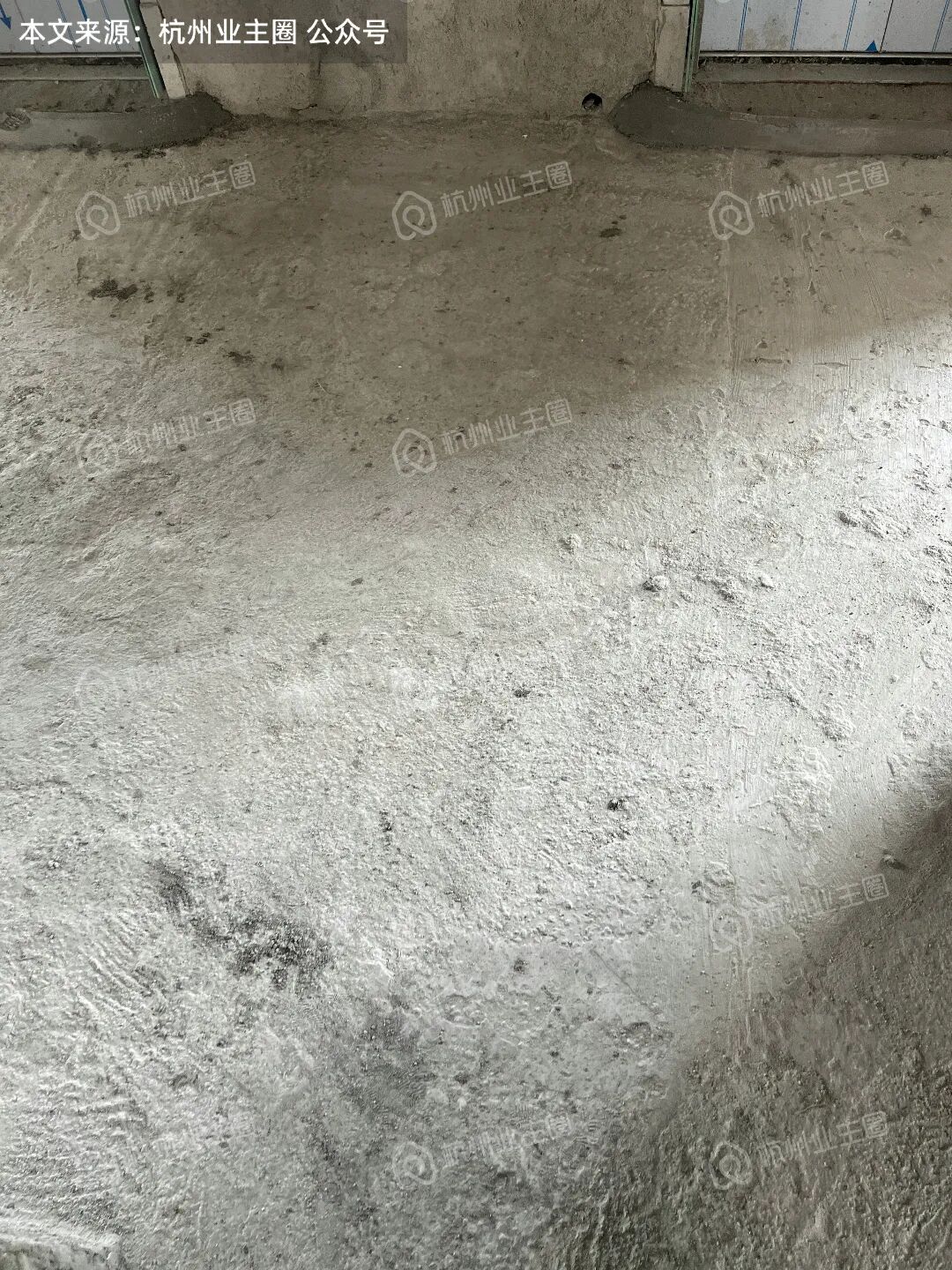

园区土方回填正在进行中。

左右滑动查看更多

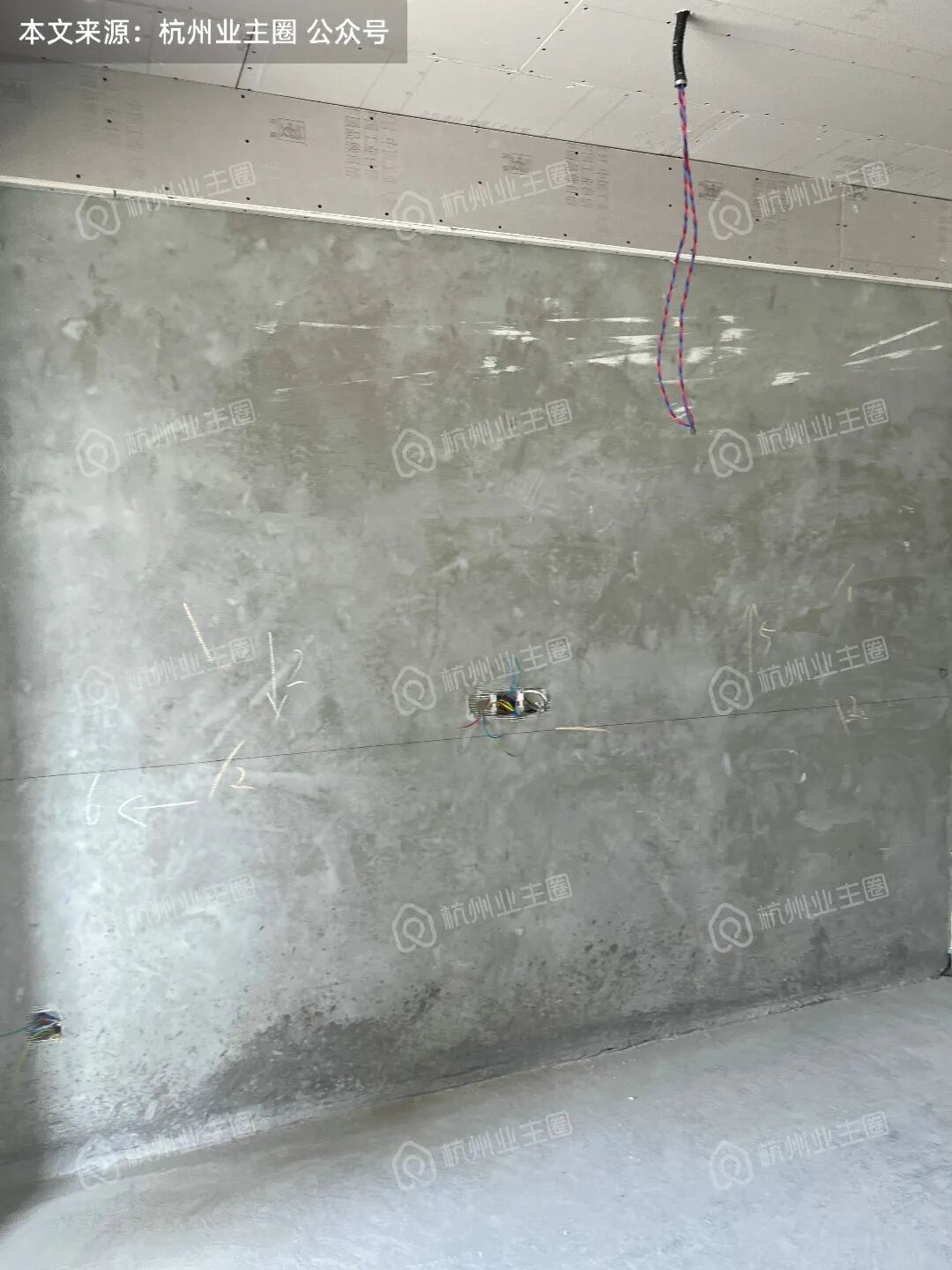

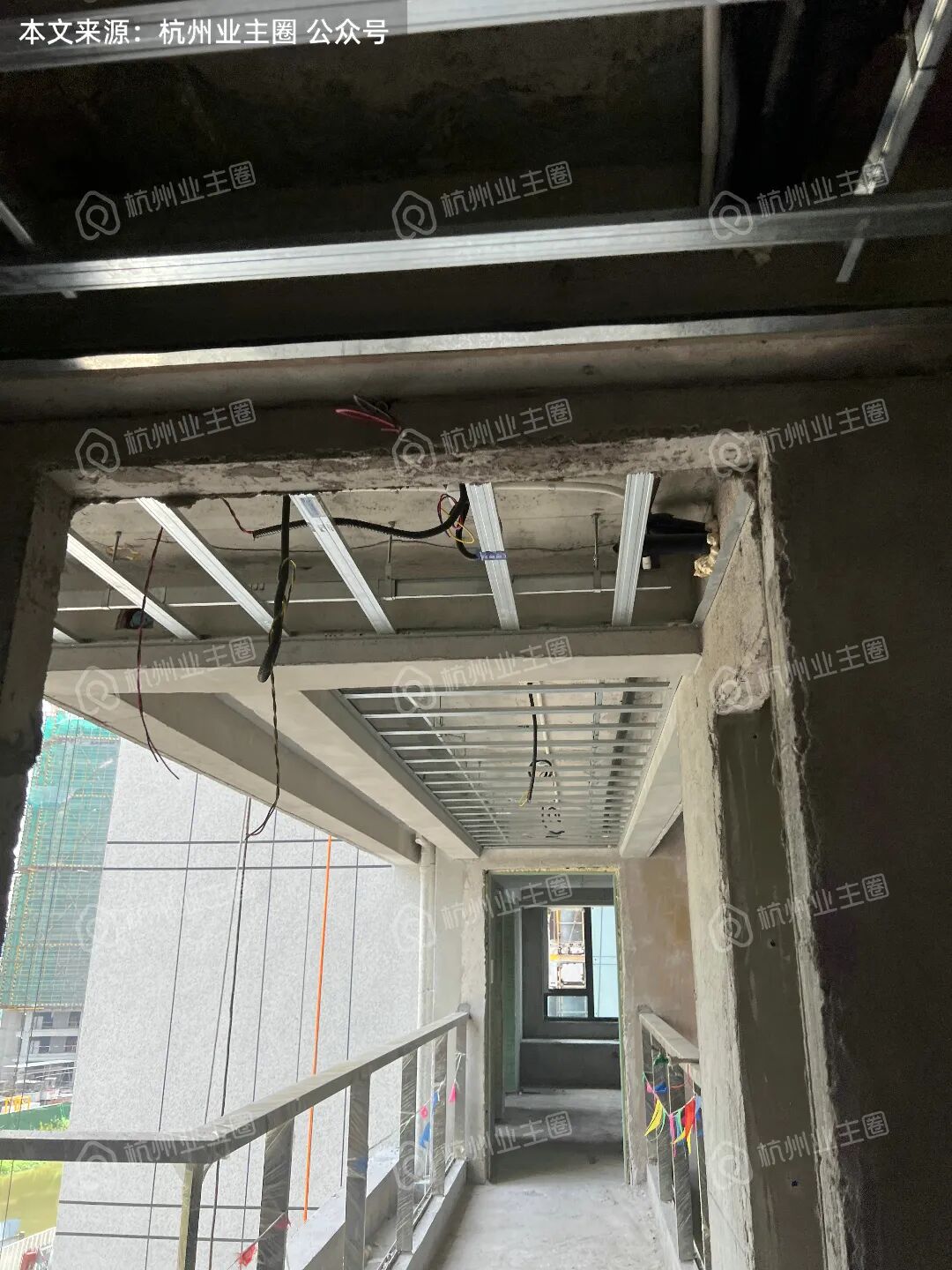

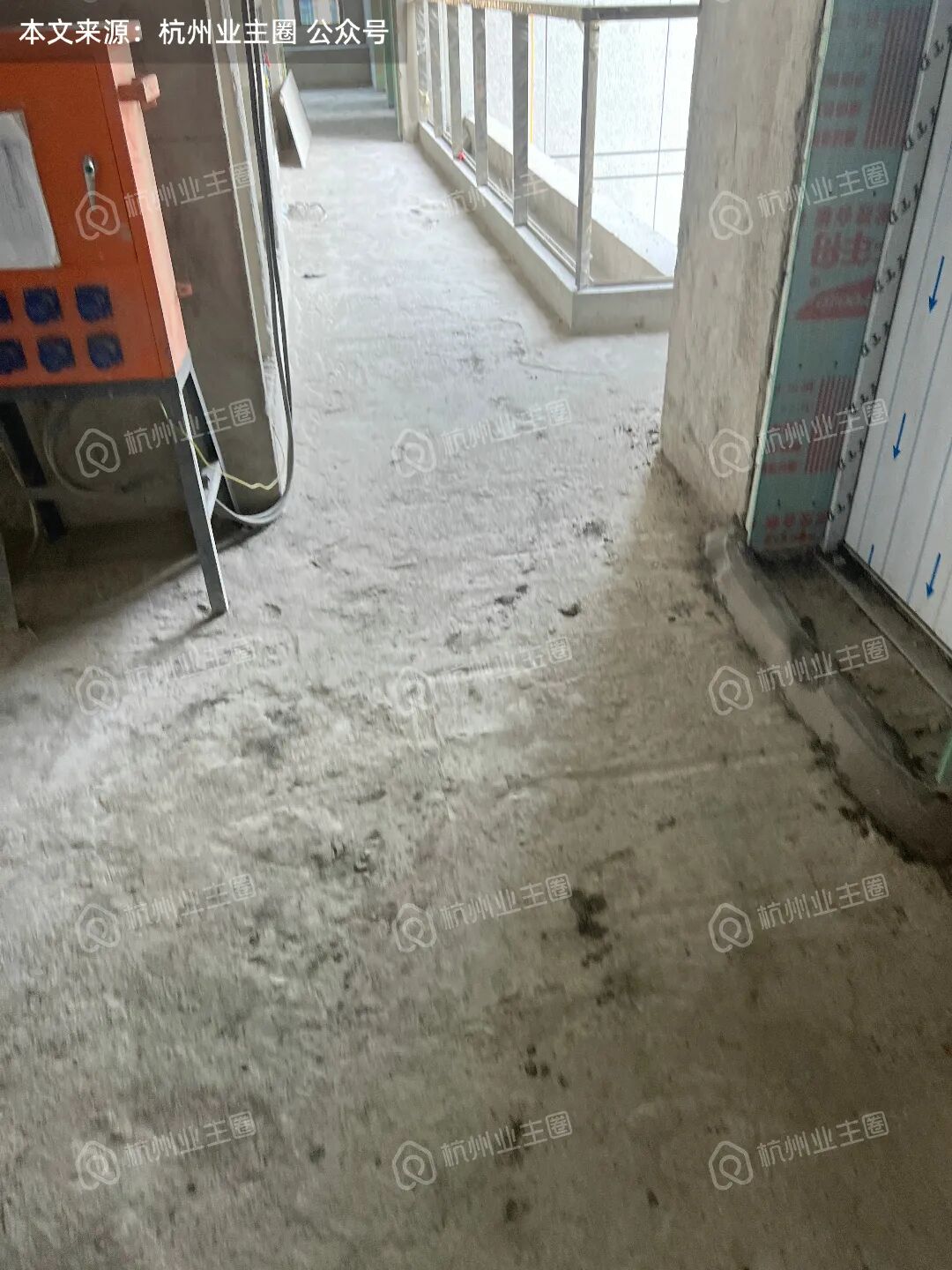

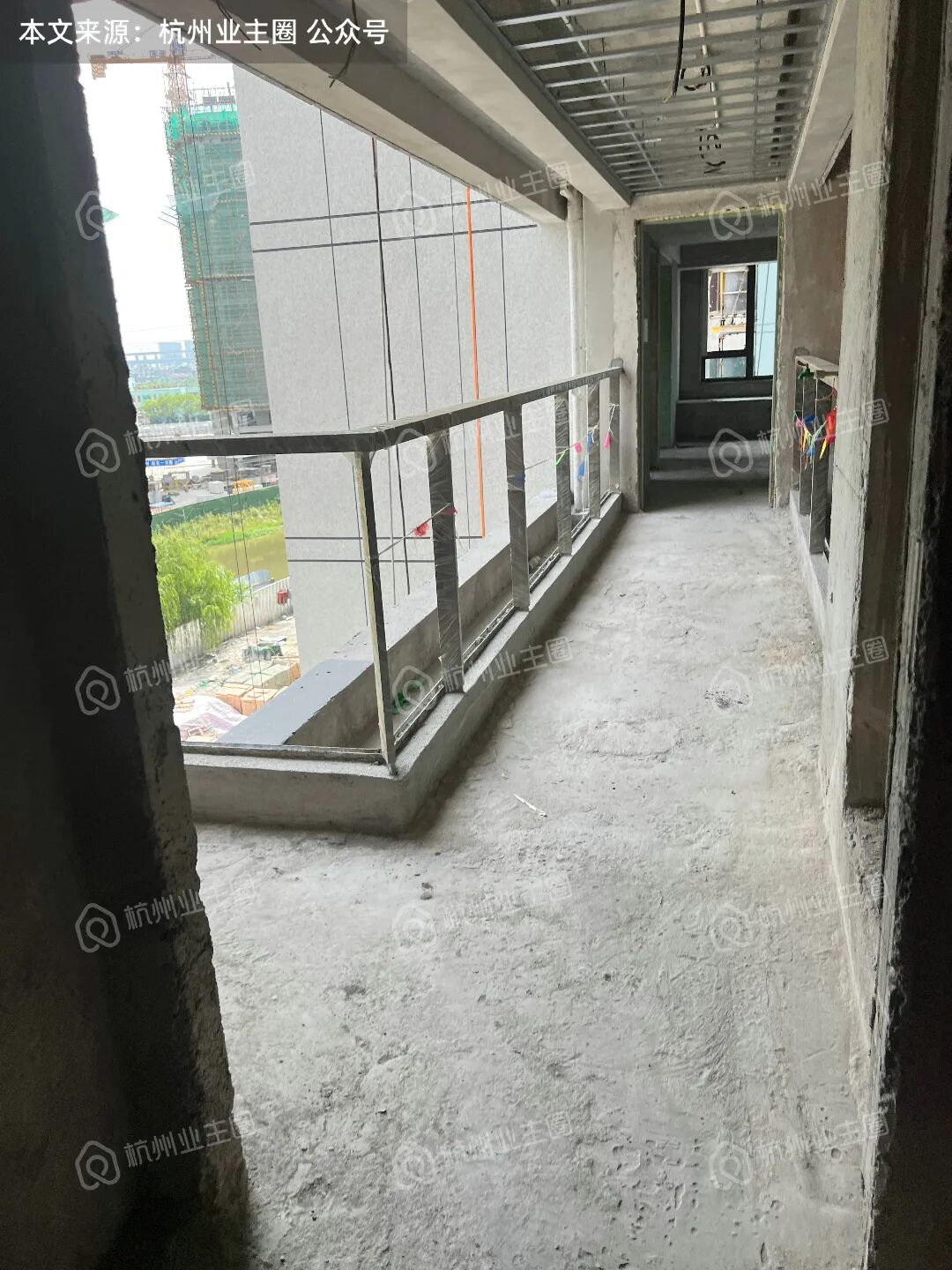

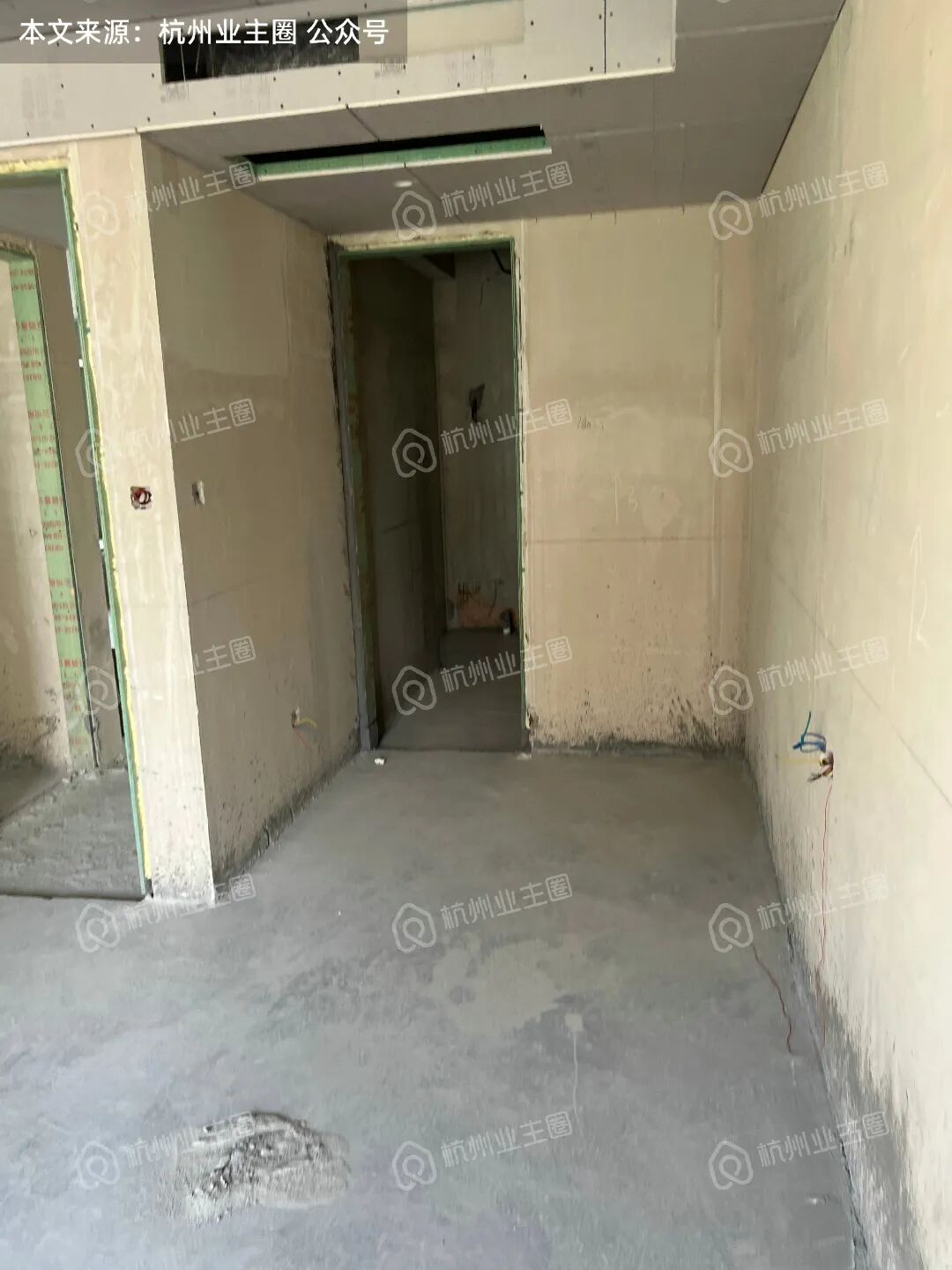

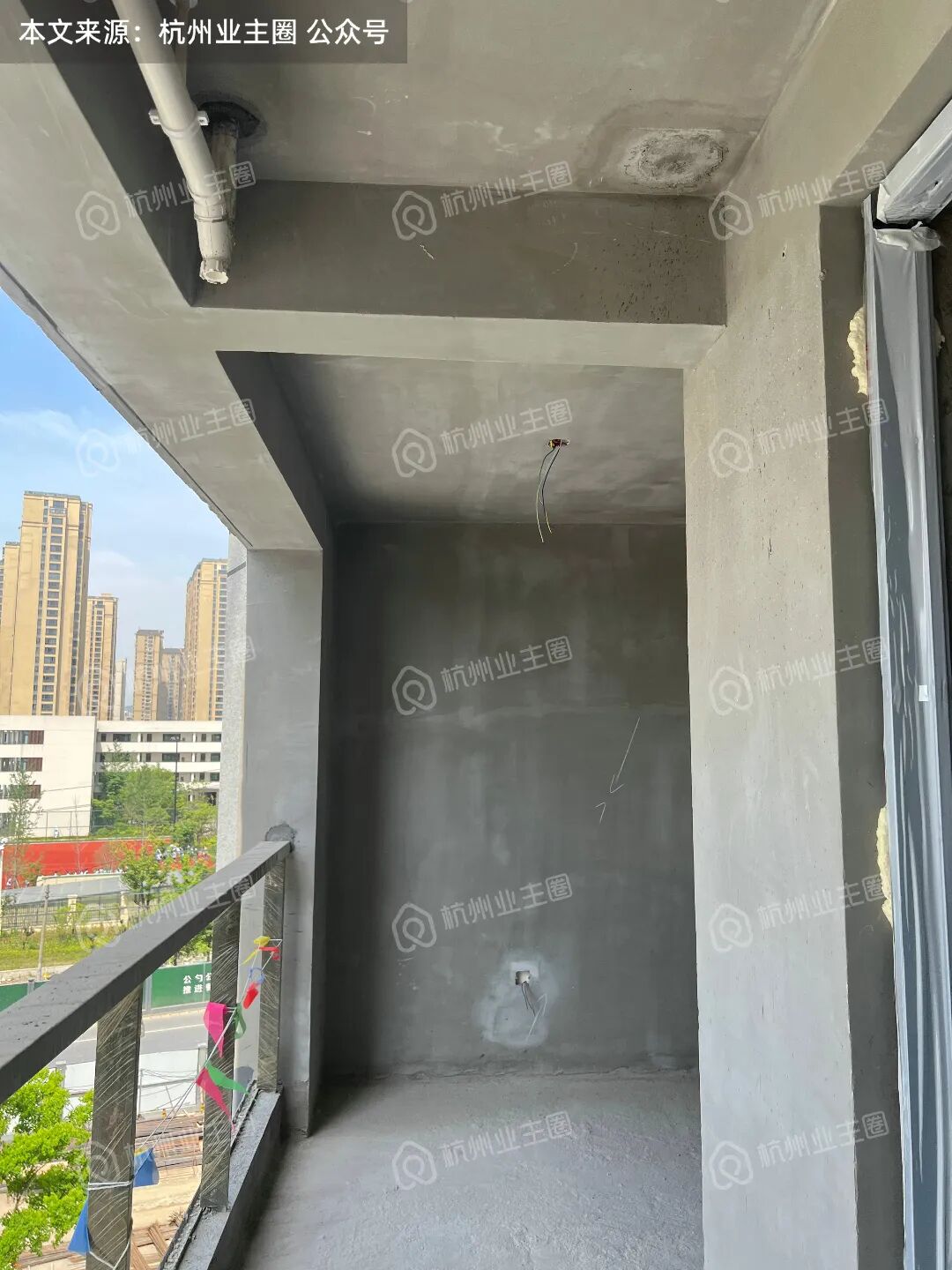

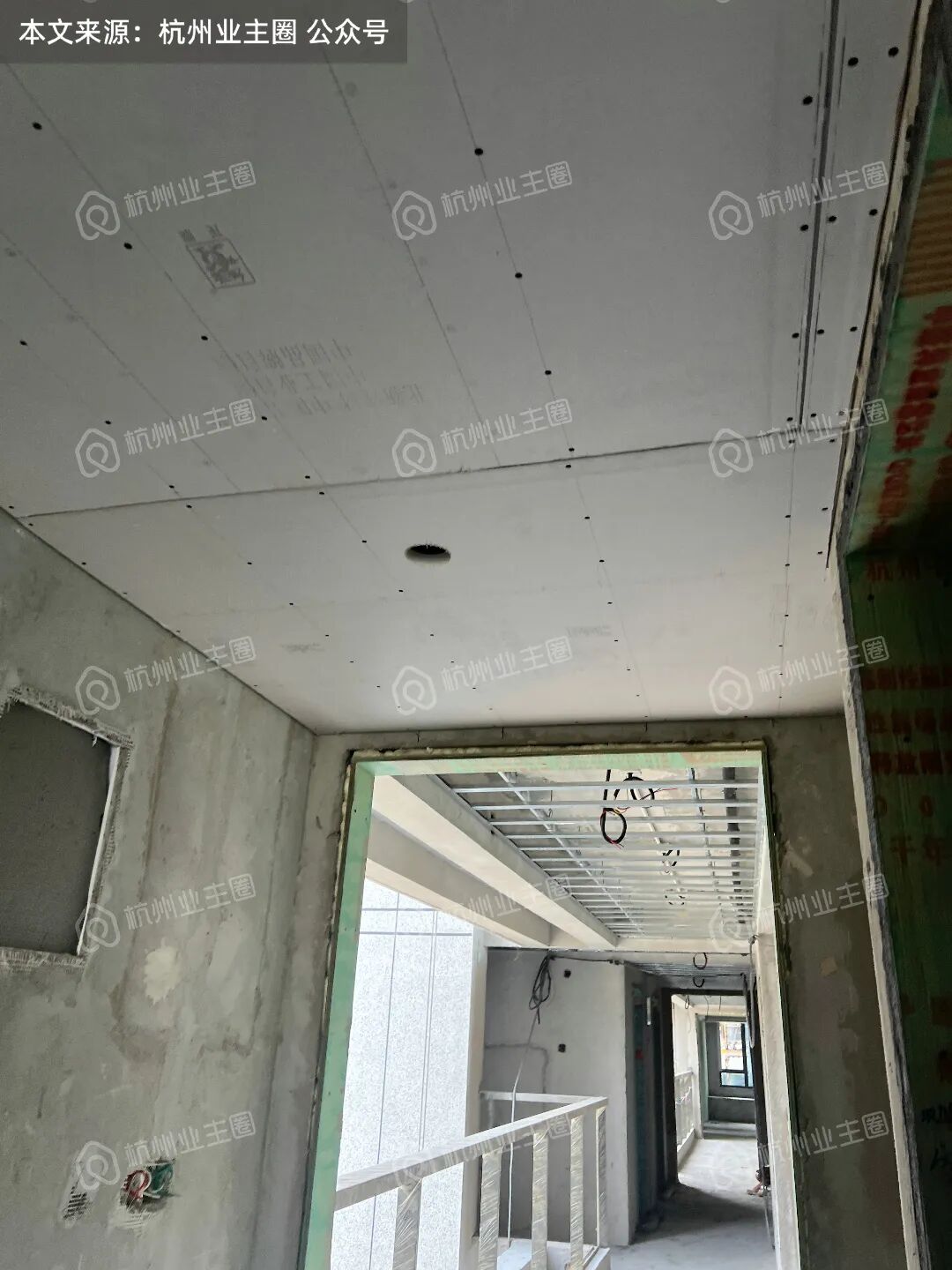

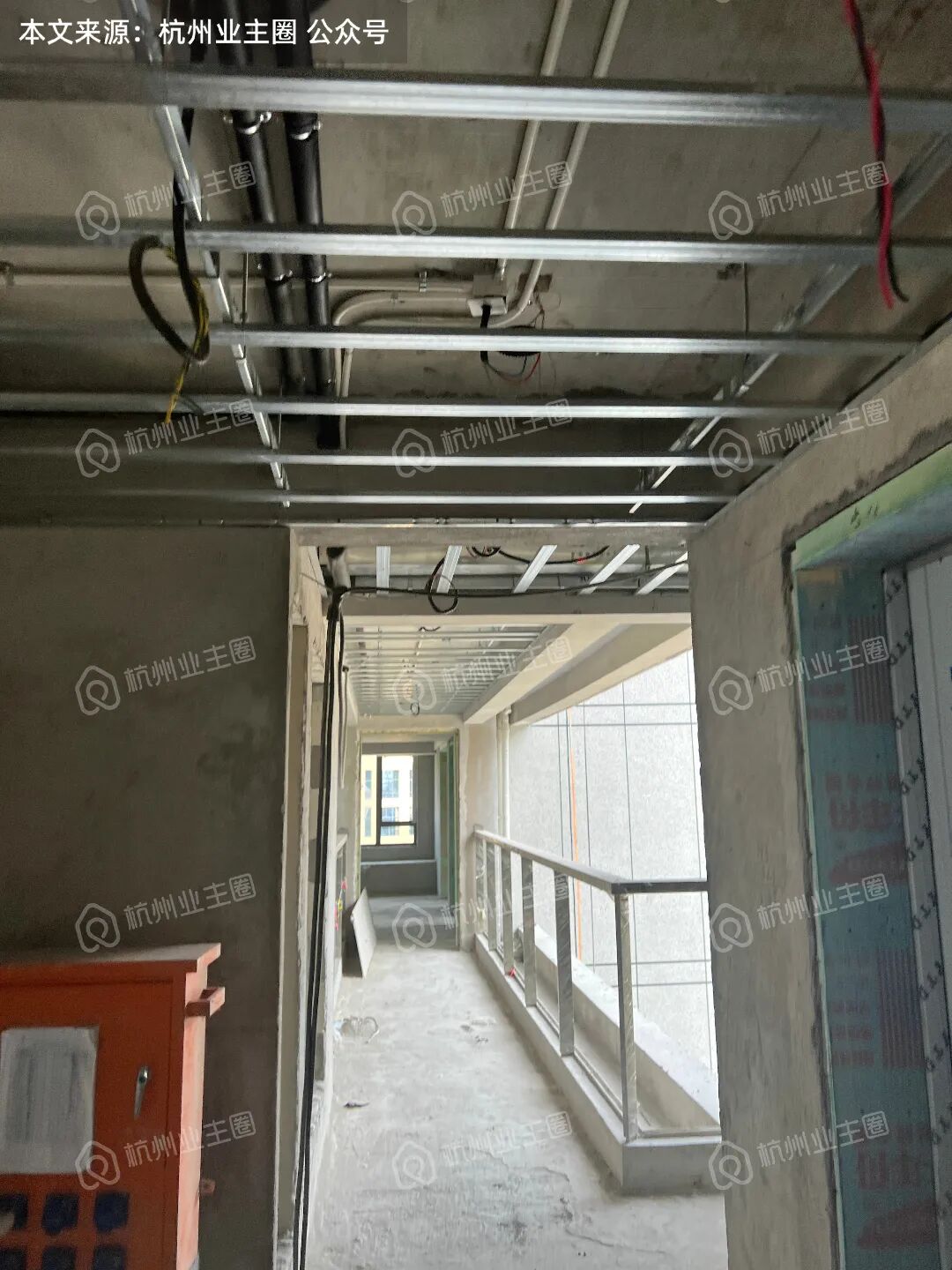

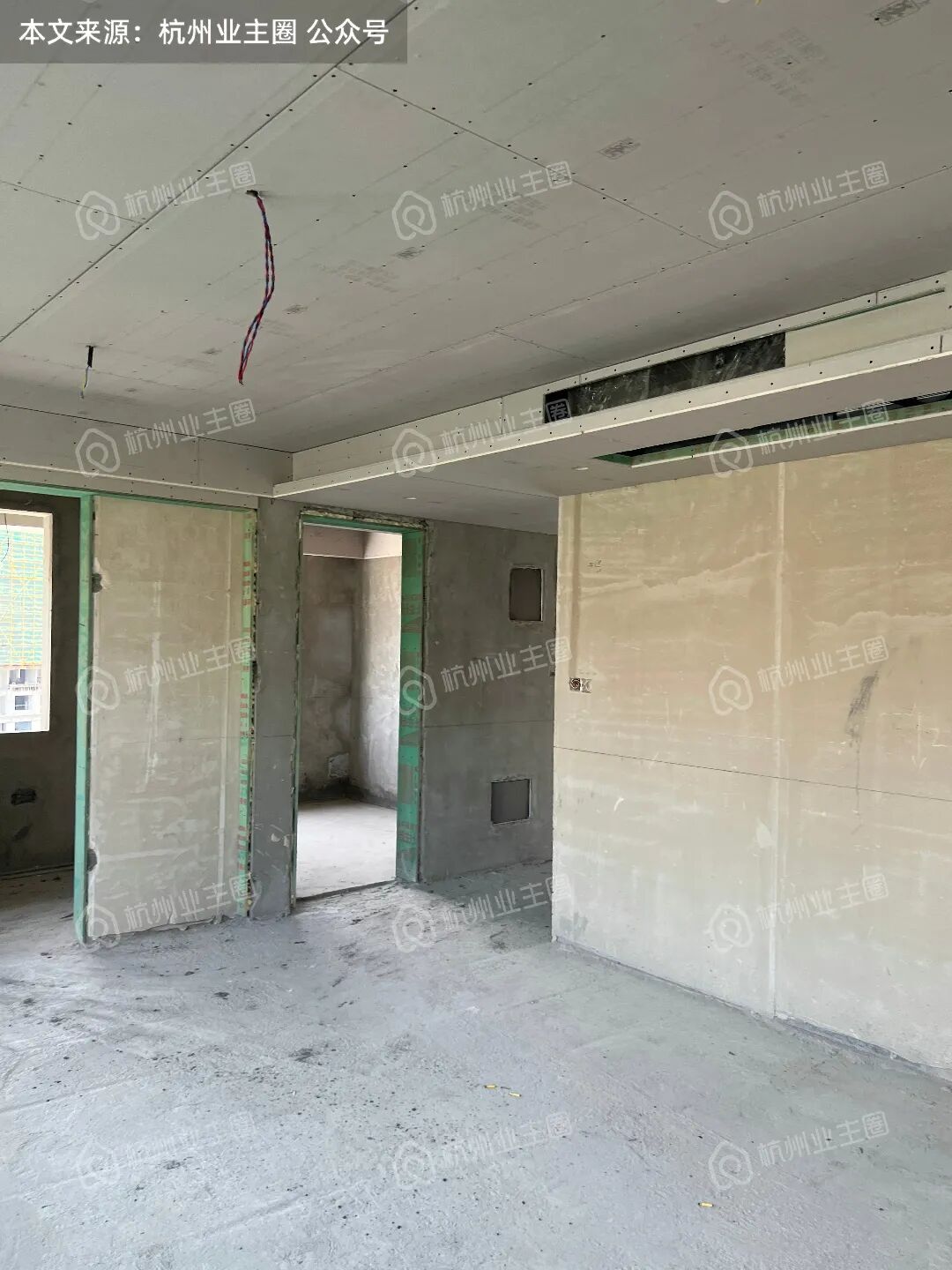

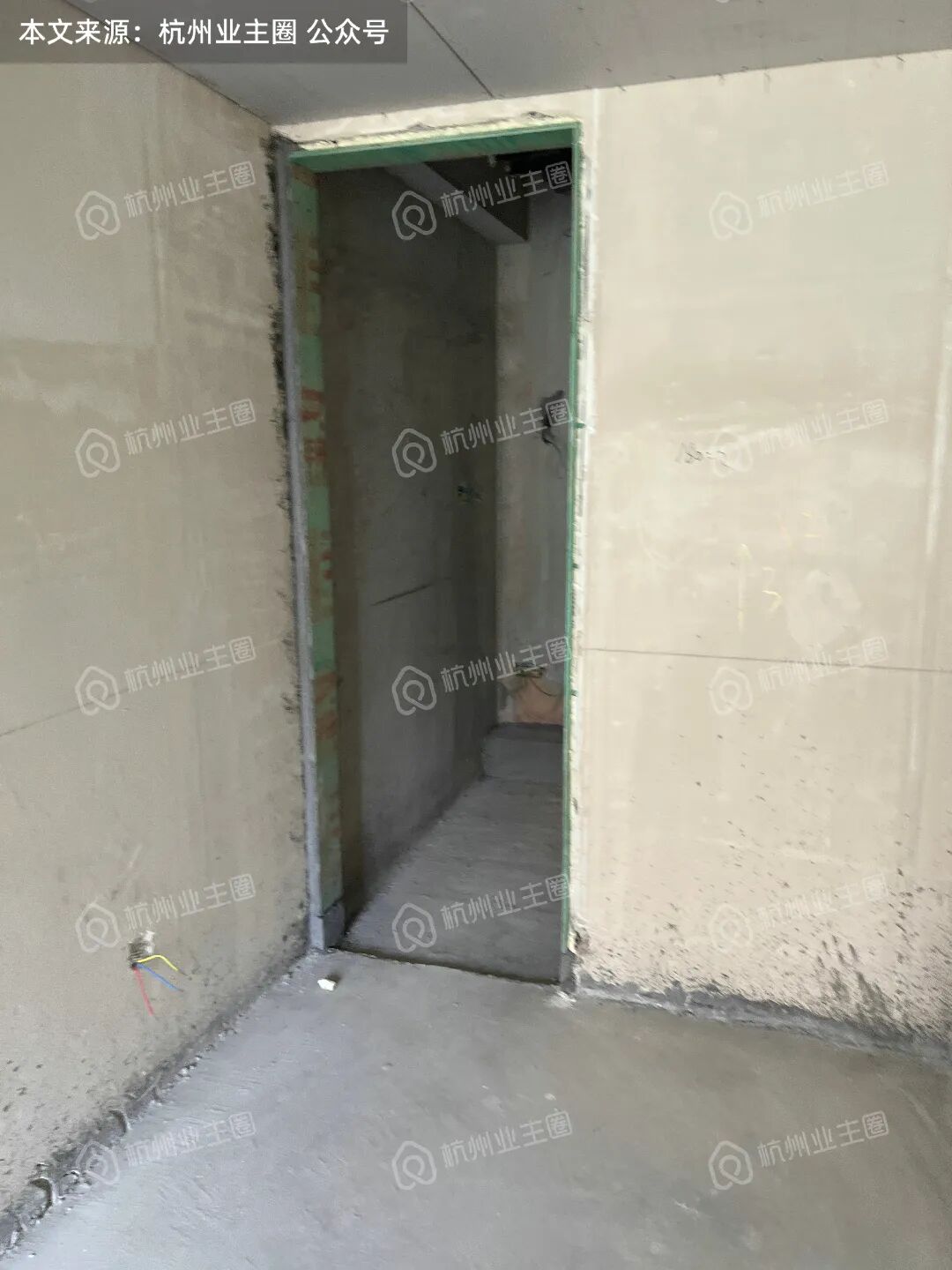

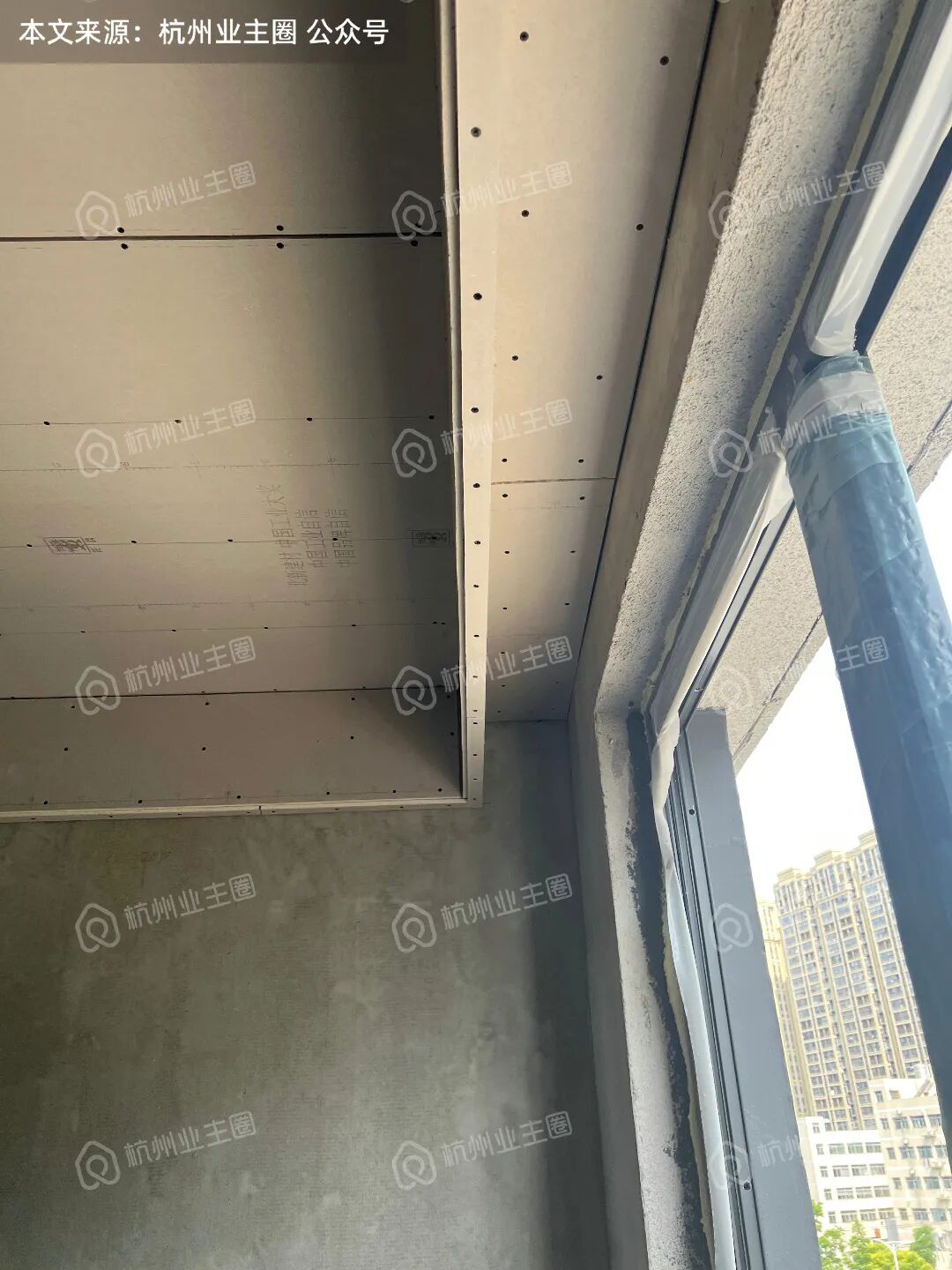

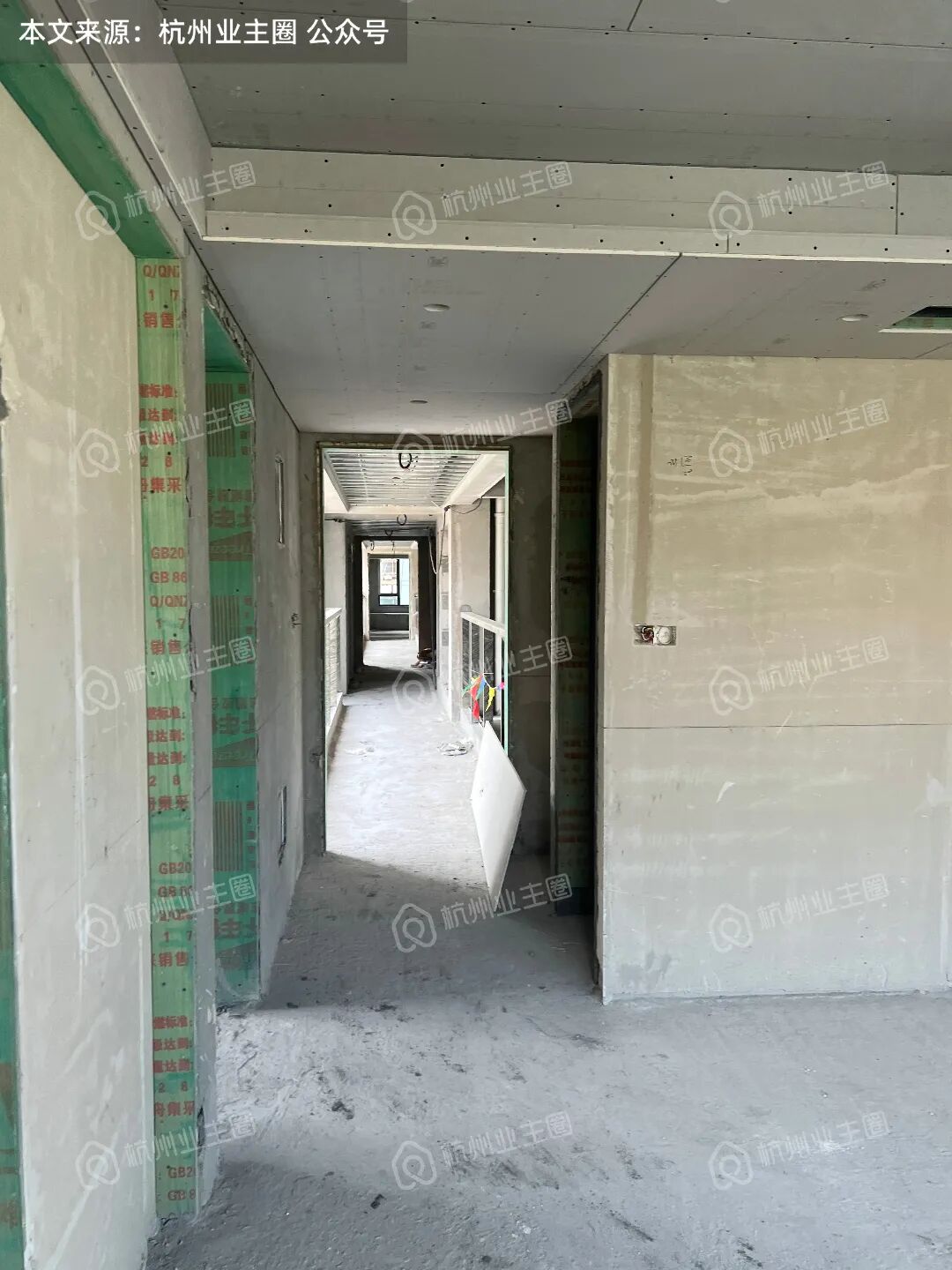

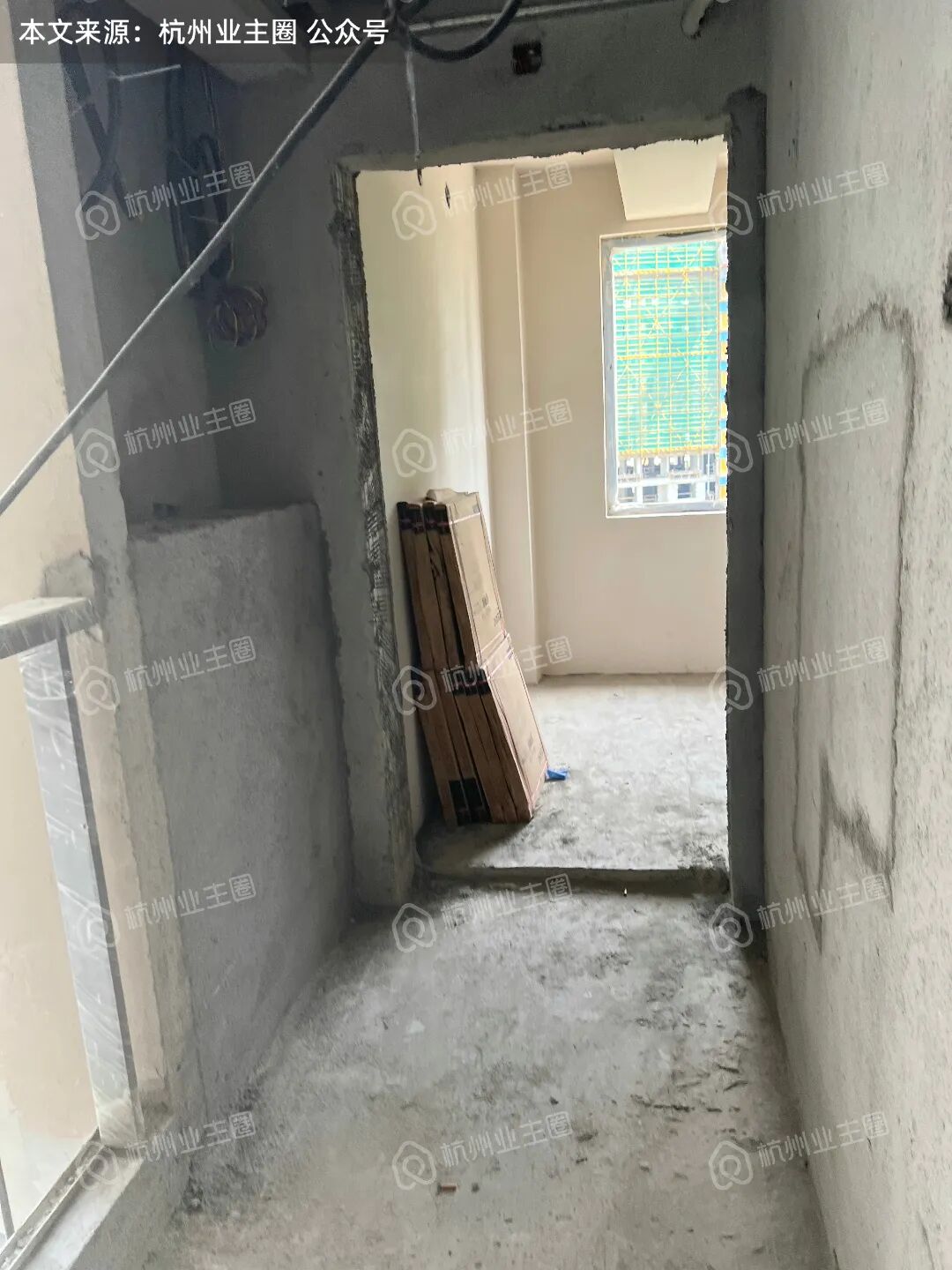

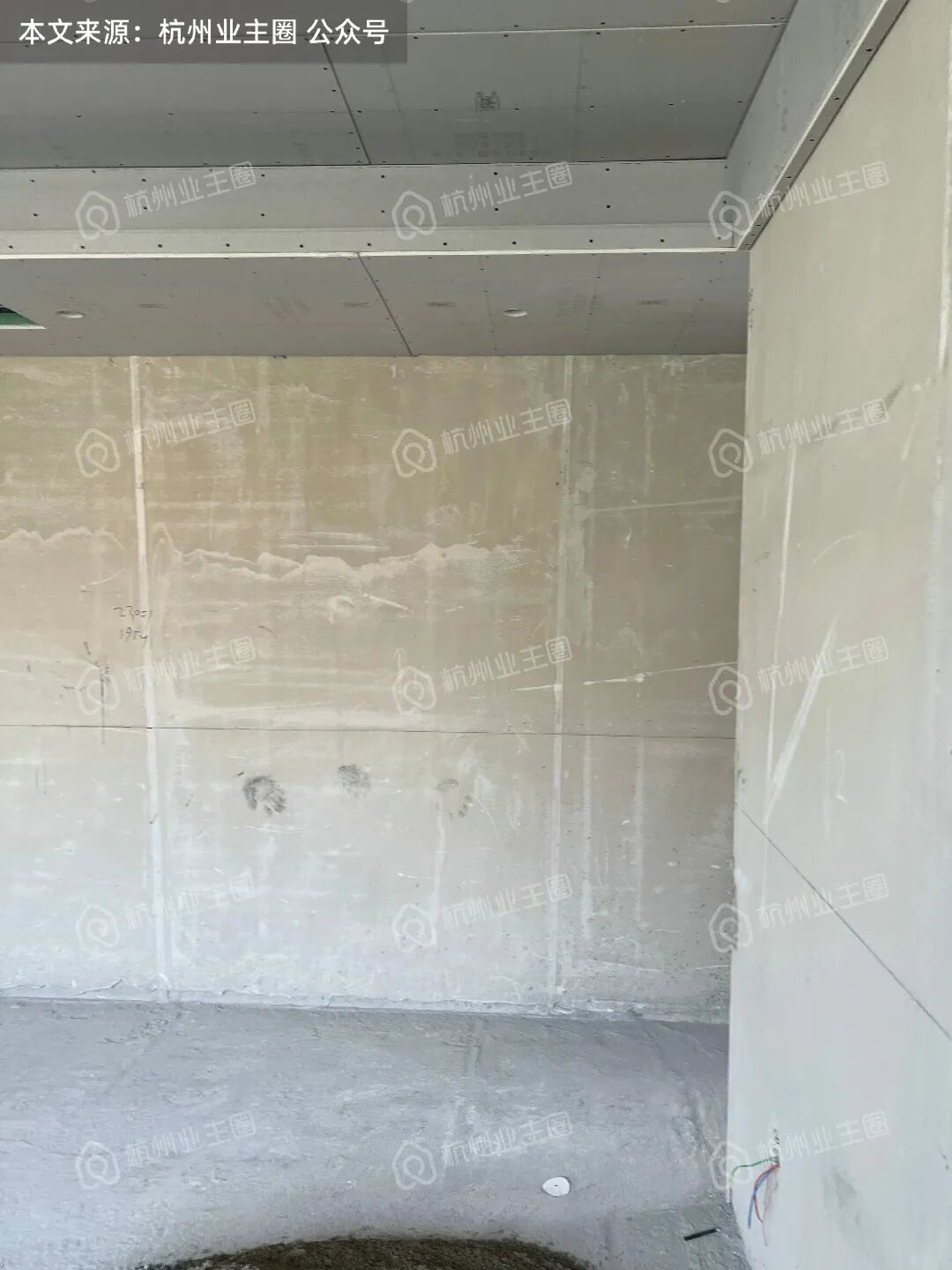

1、候梯厅/过道:

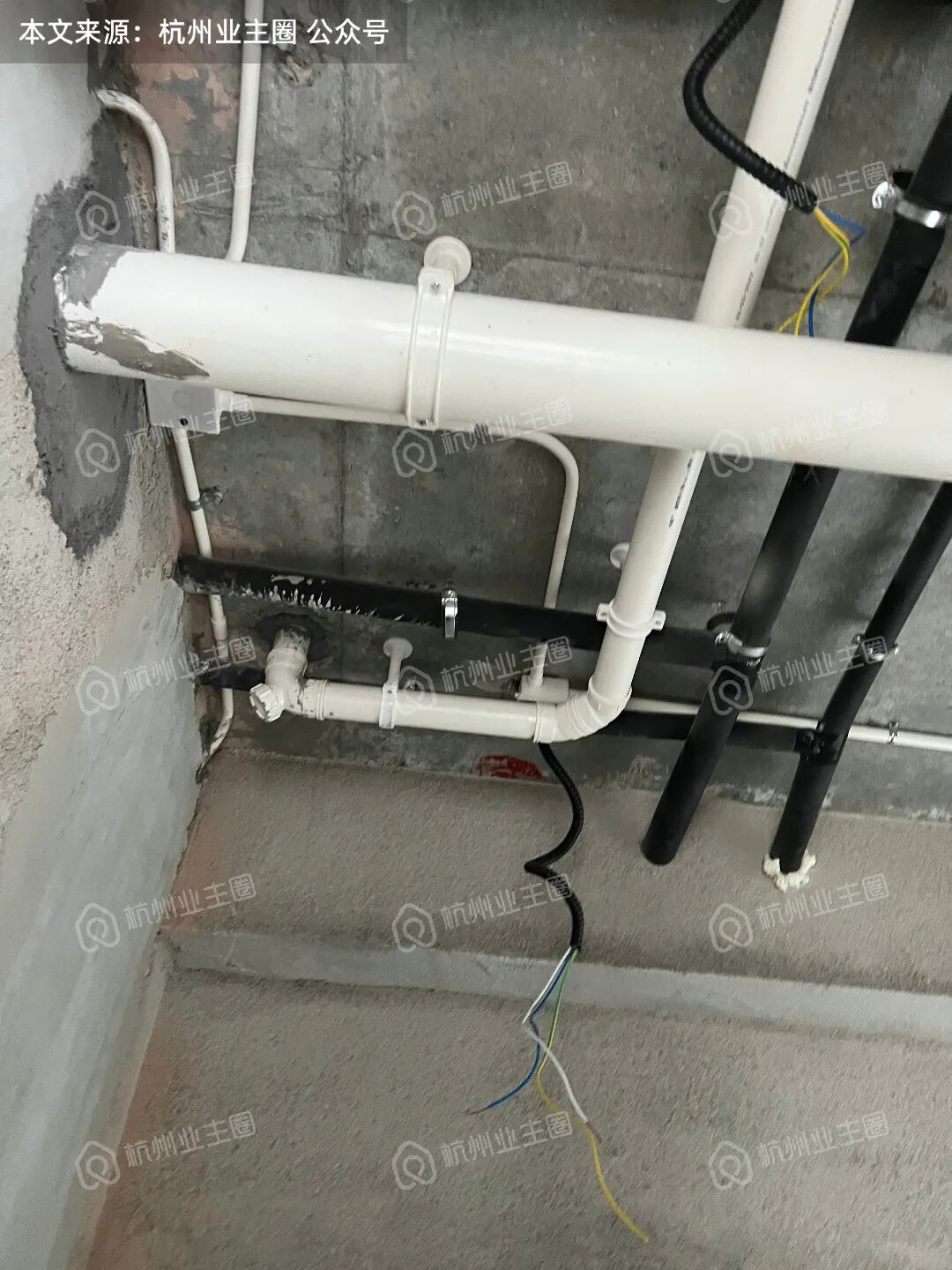

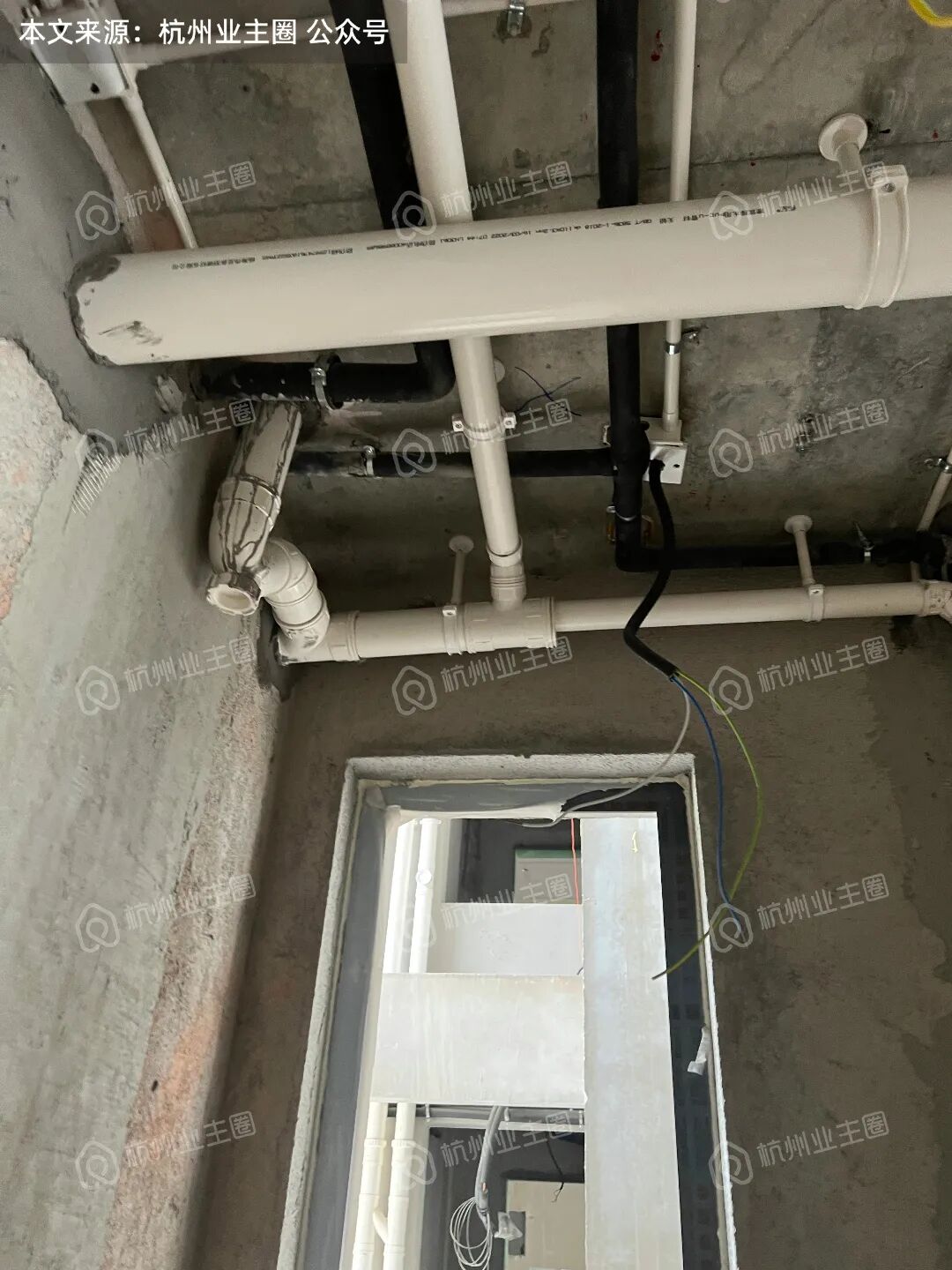

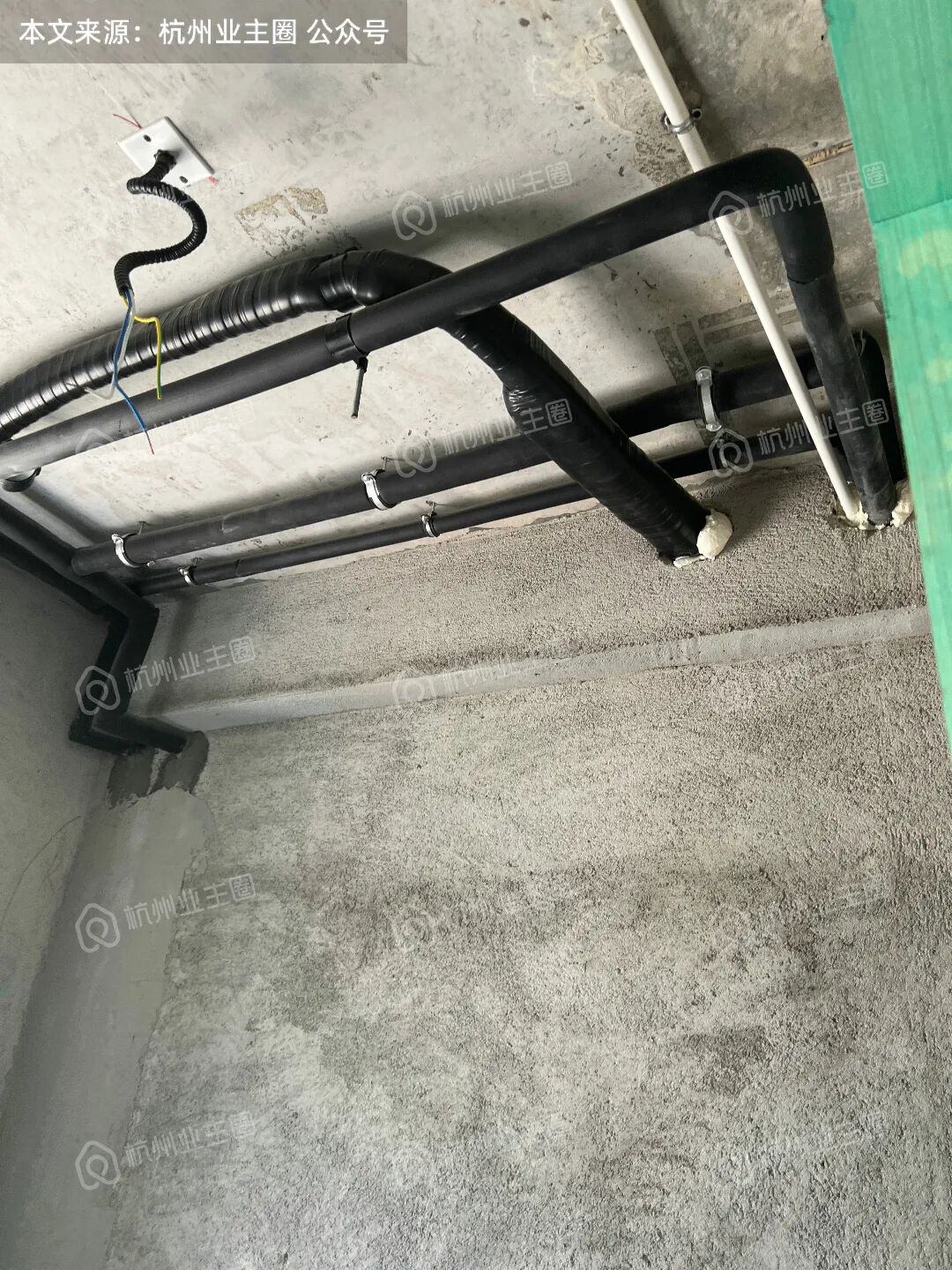

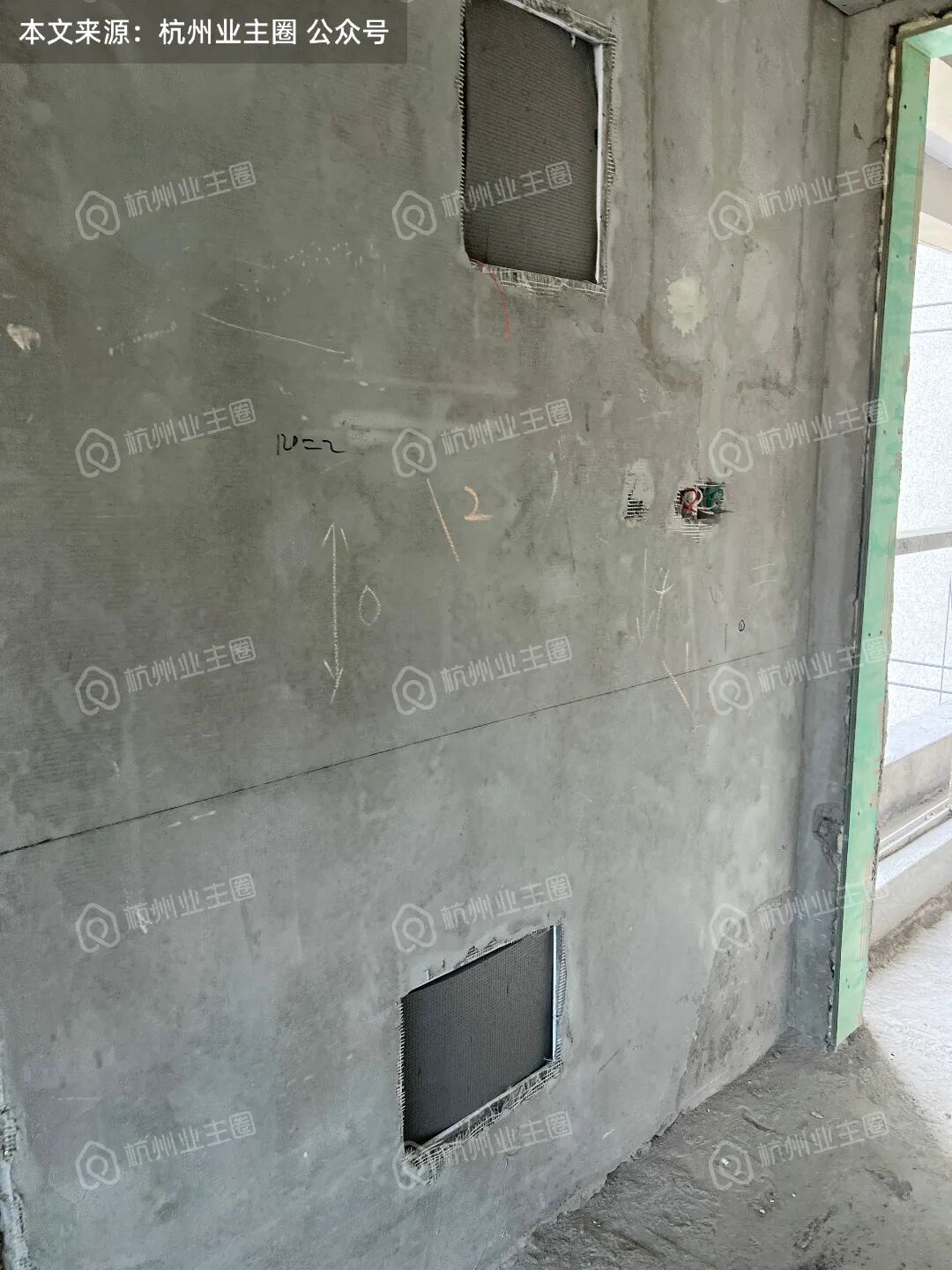

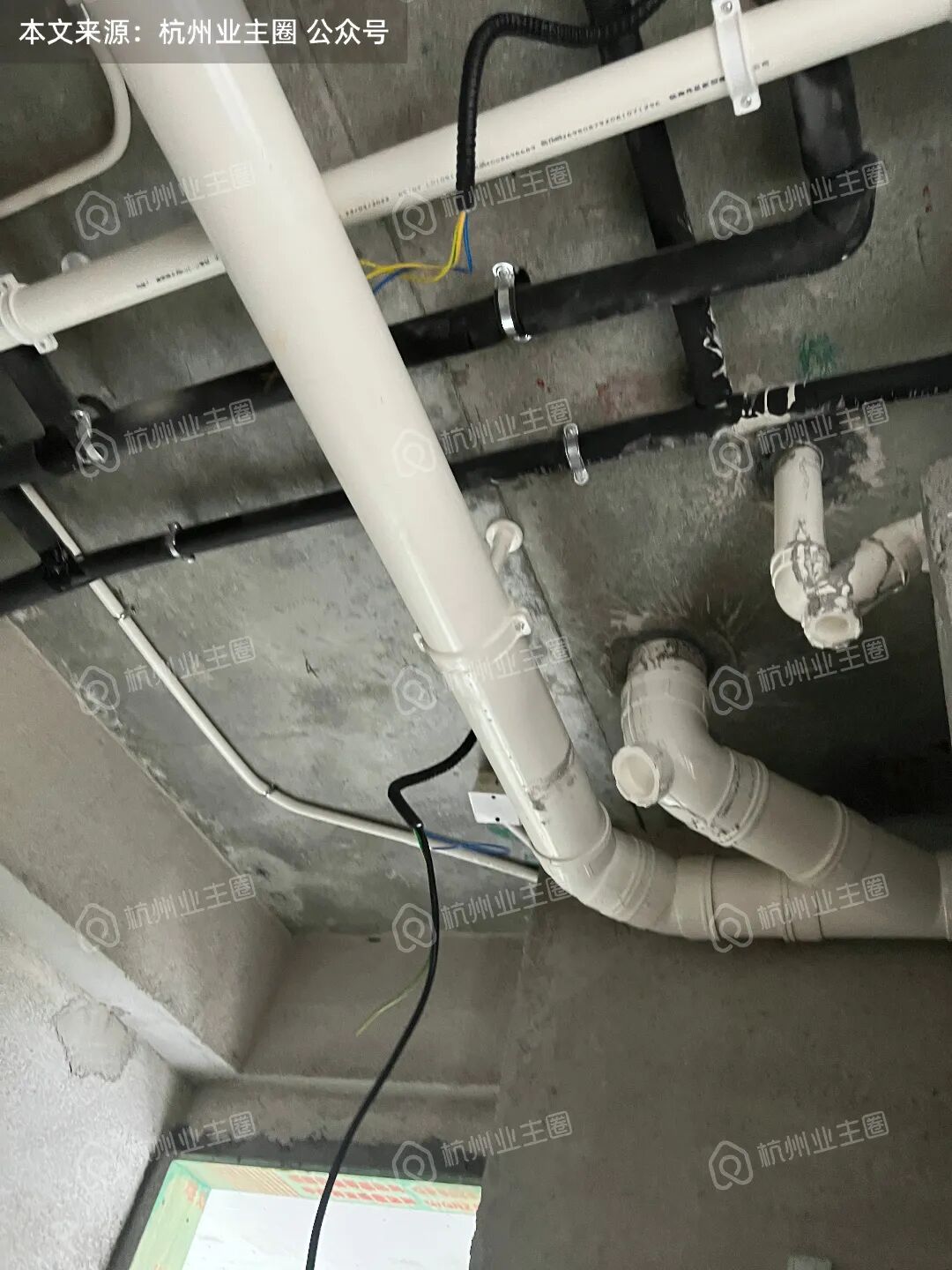

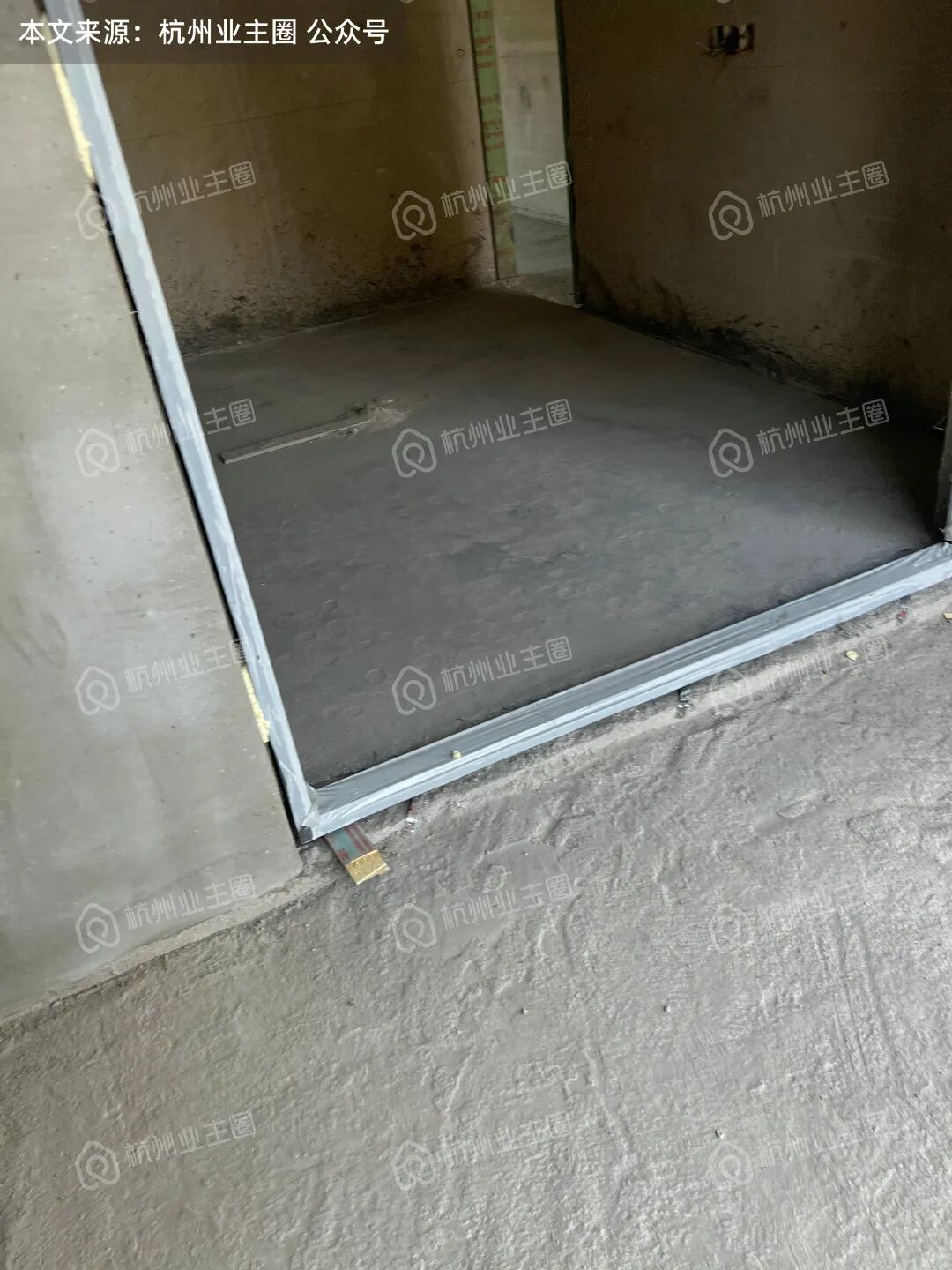

水电预埋已完毕,且水管都已做保温处理、弱电走桥架;

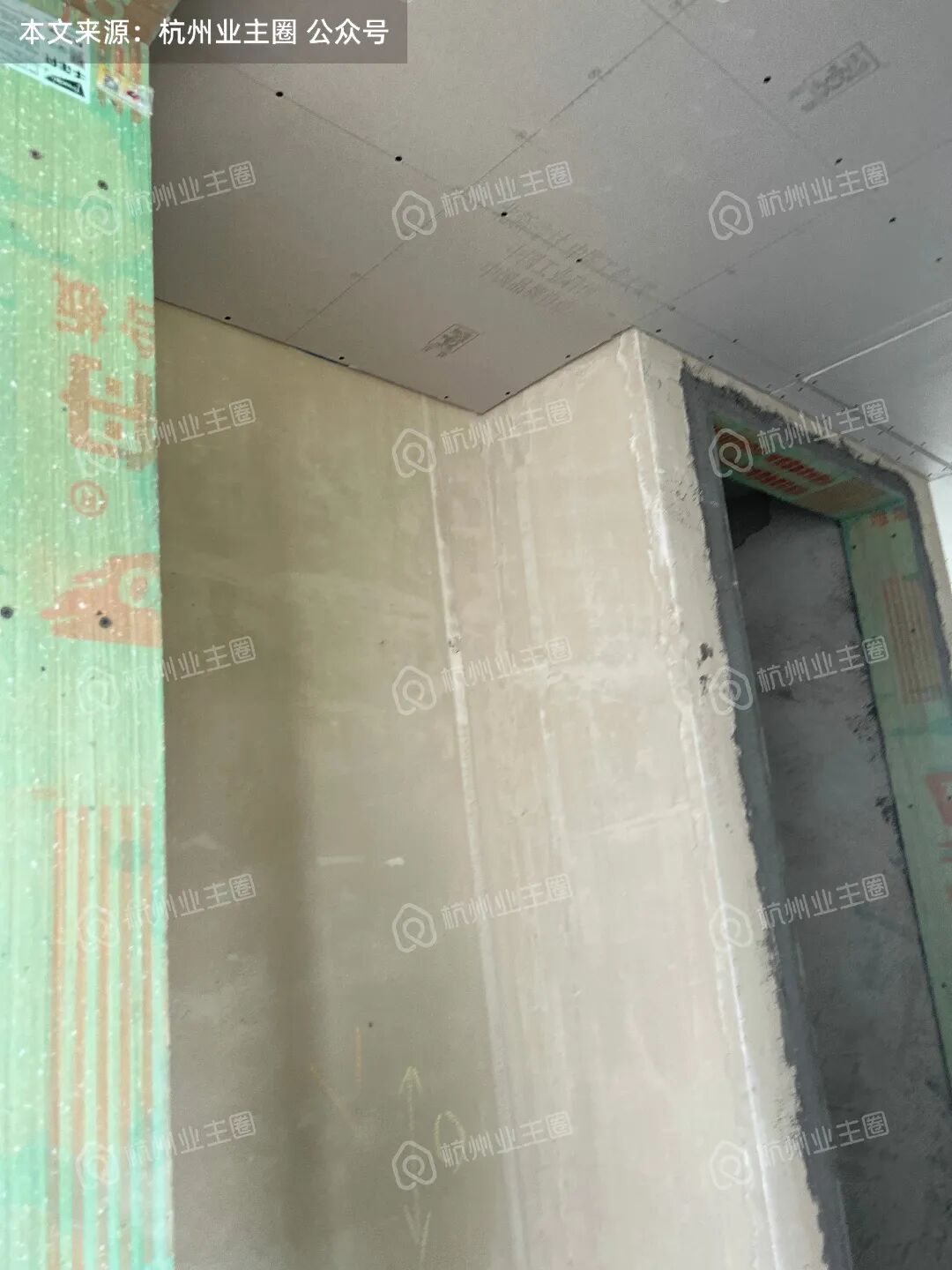

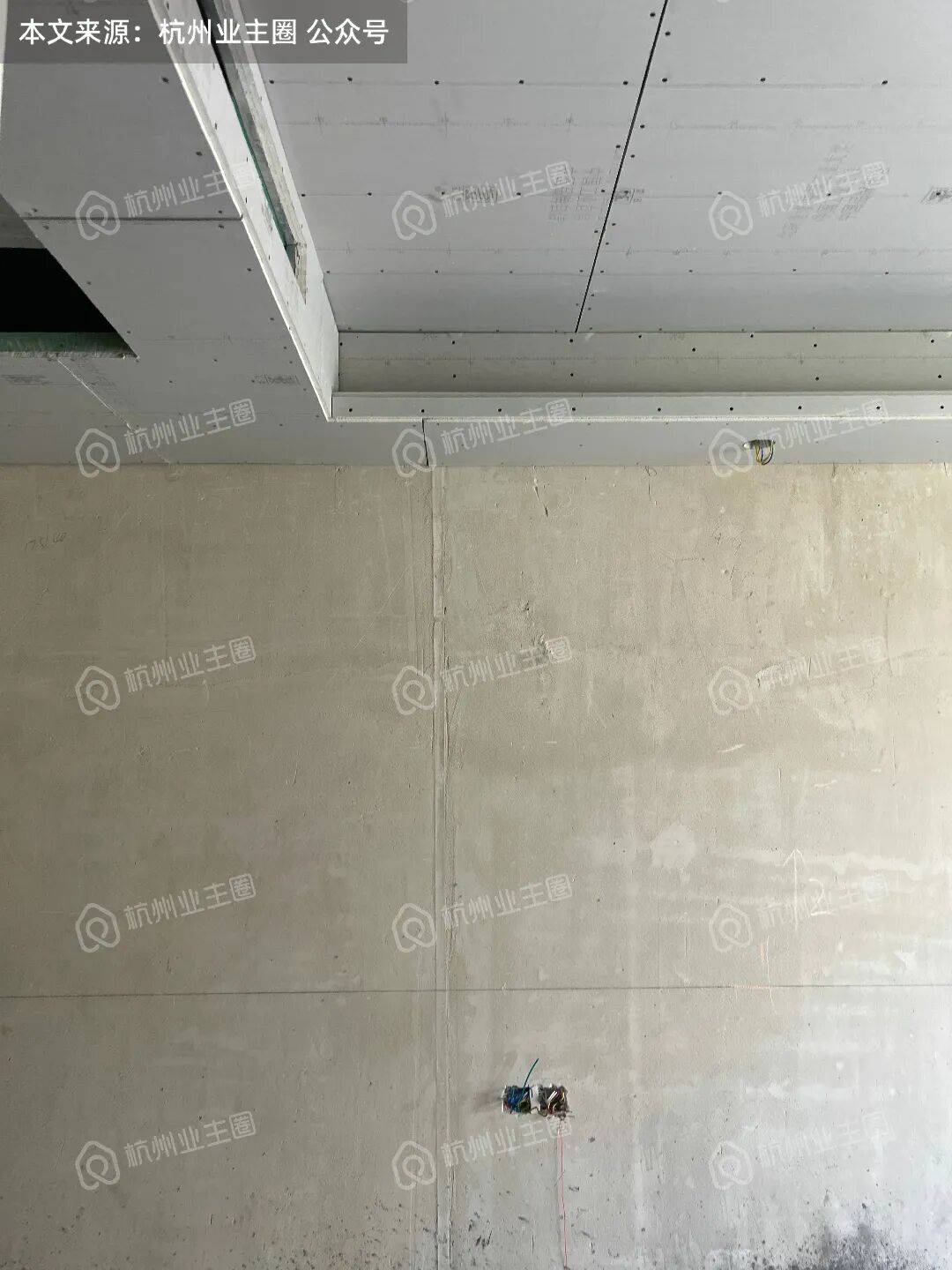

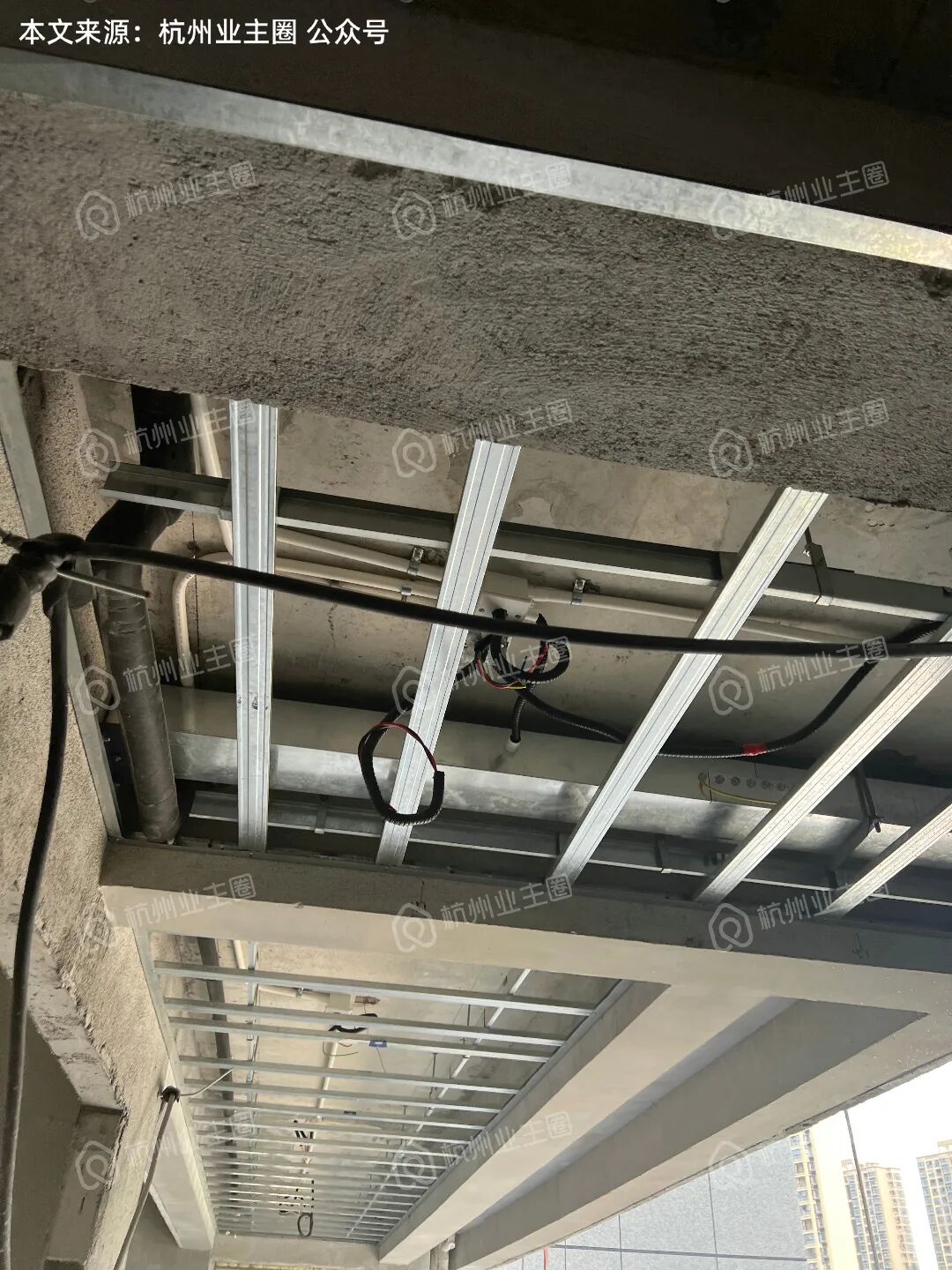

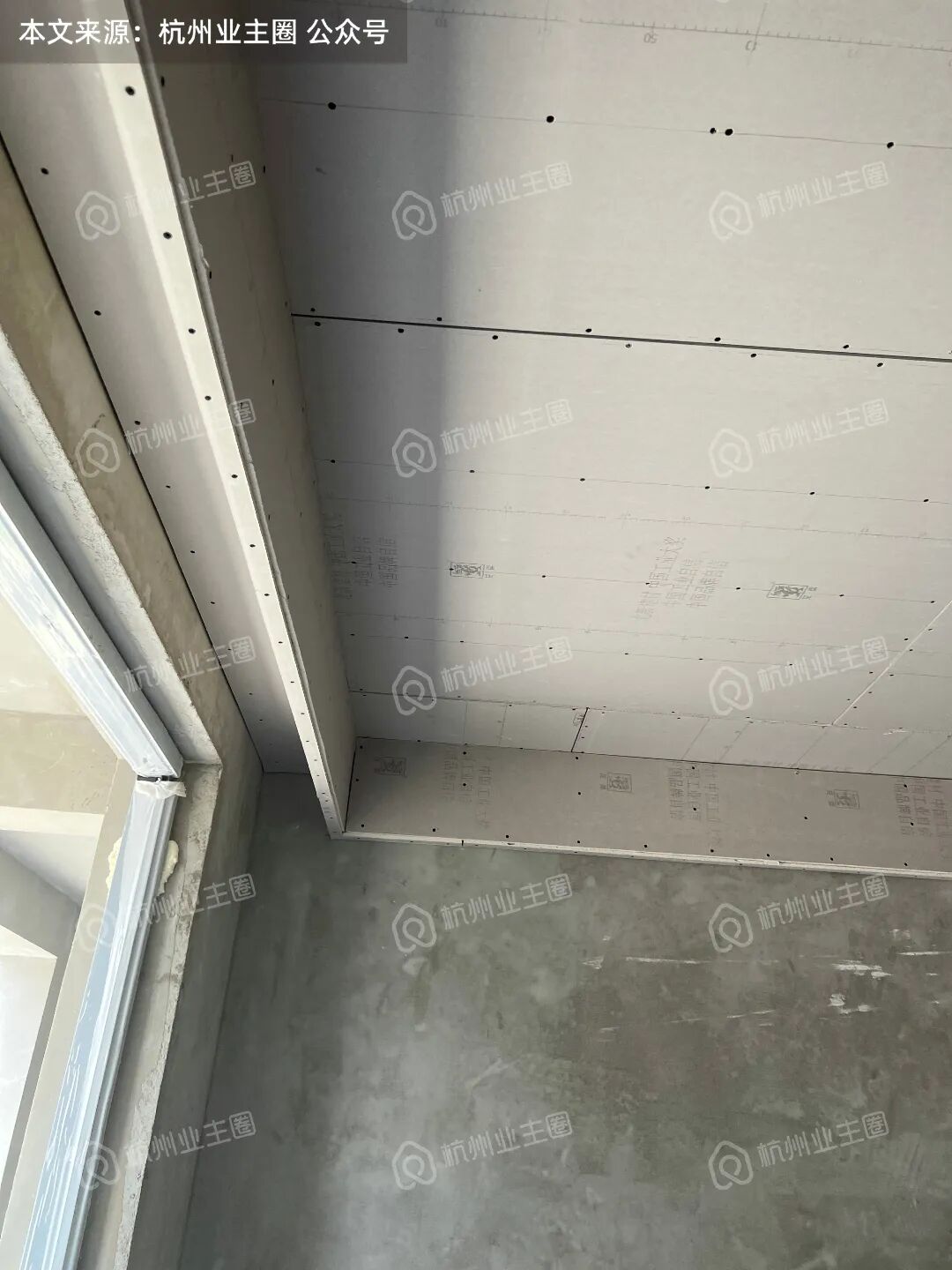

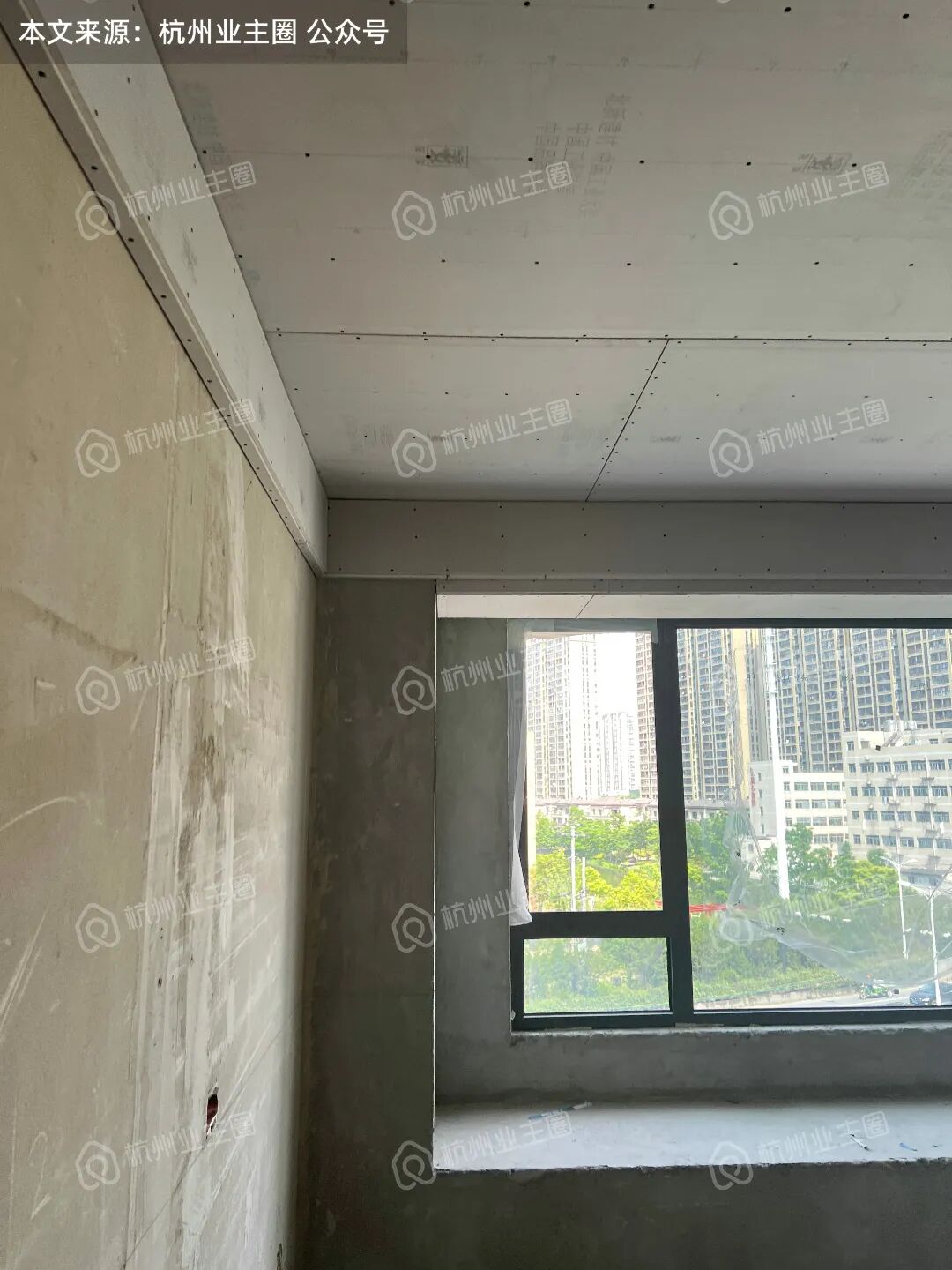

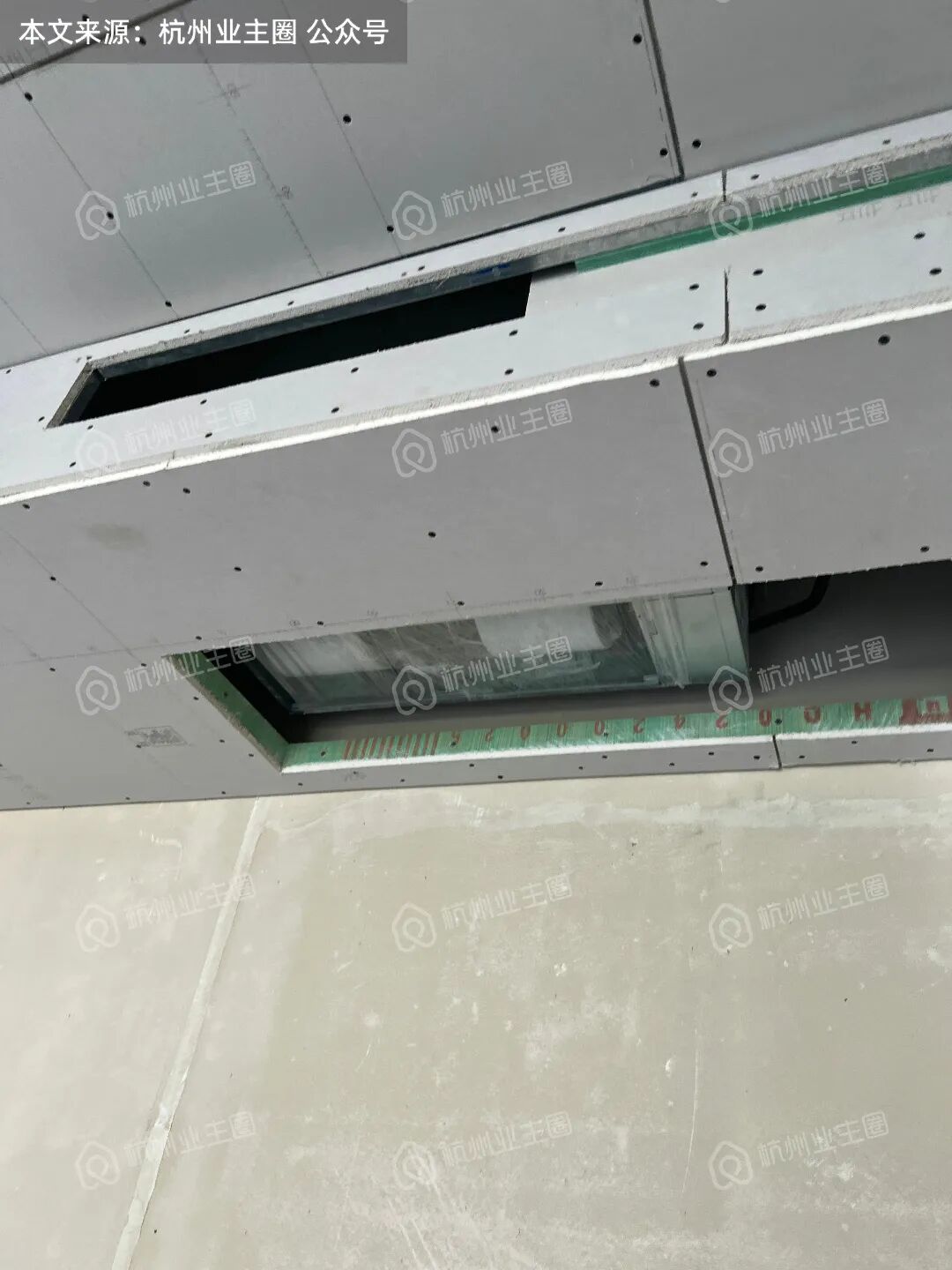

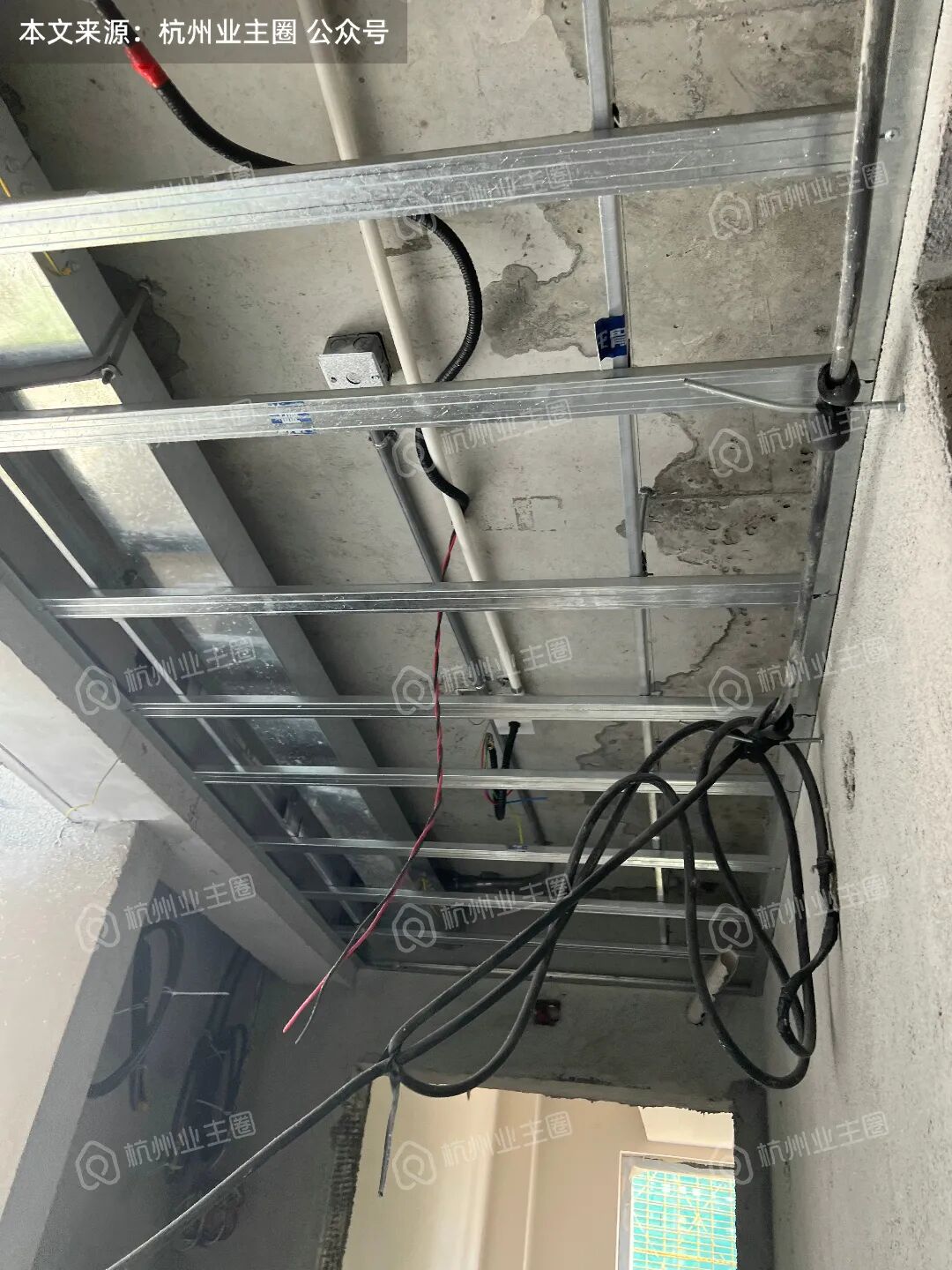

顶面轻钢龙骨已架设完成;

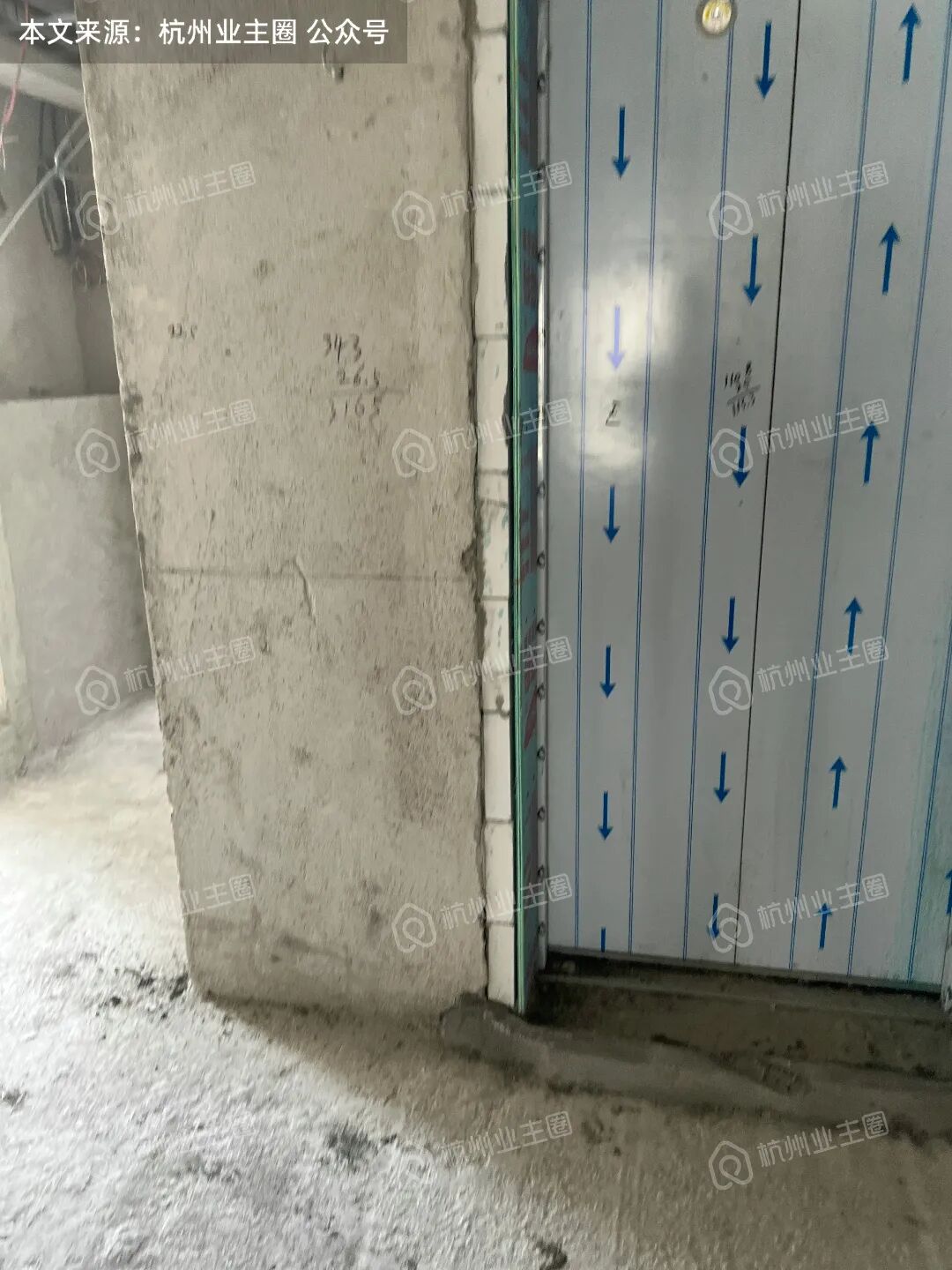

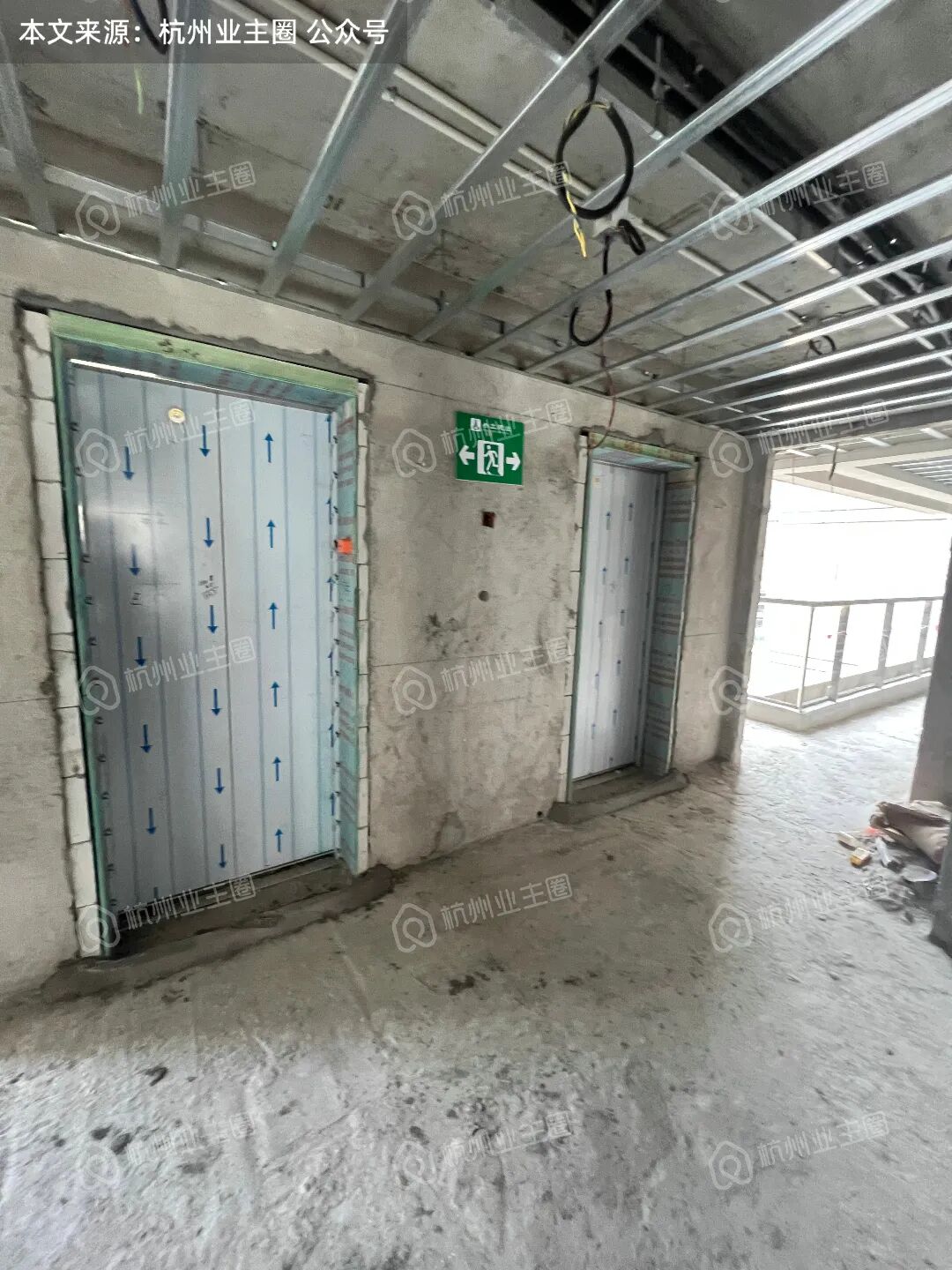

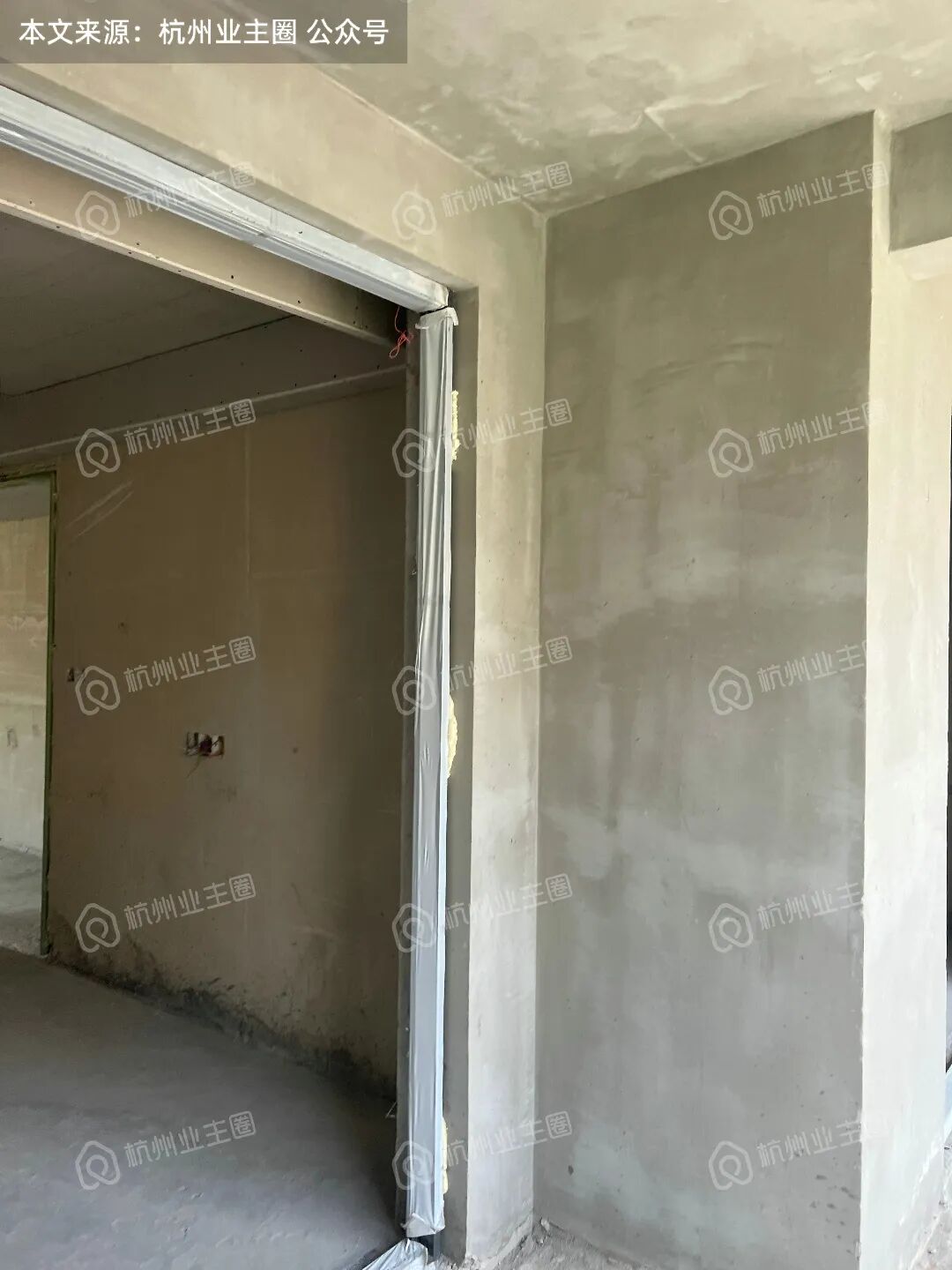

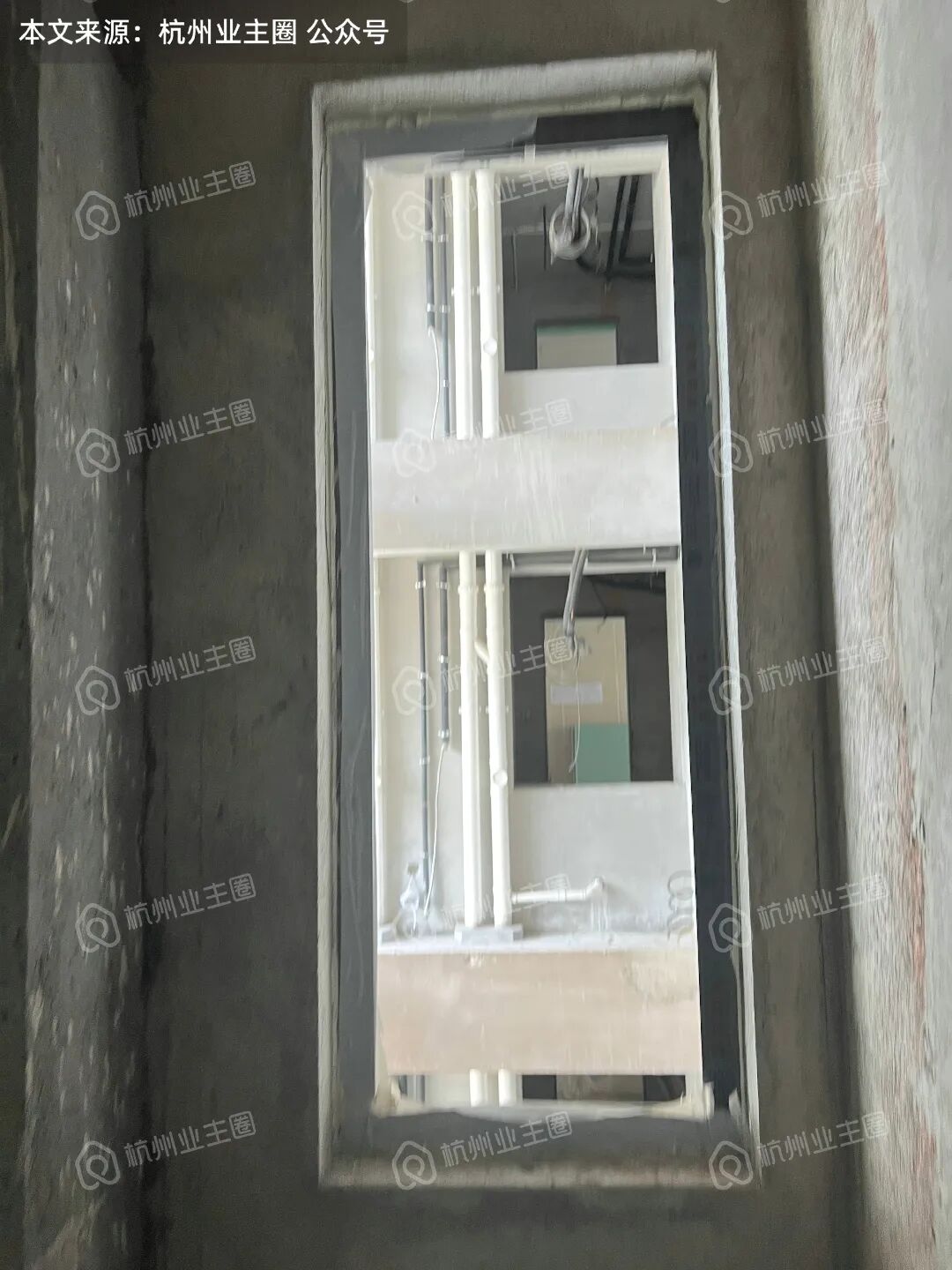

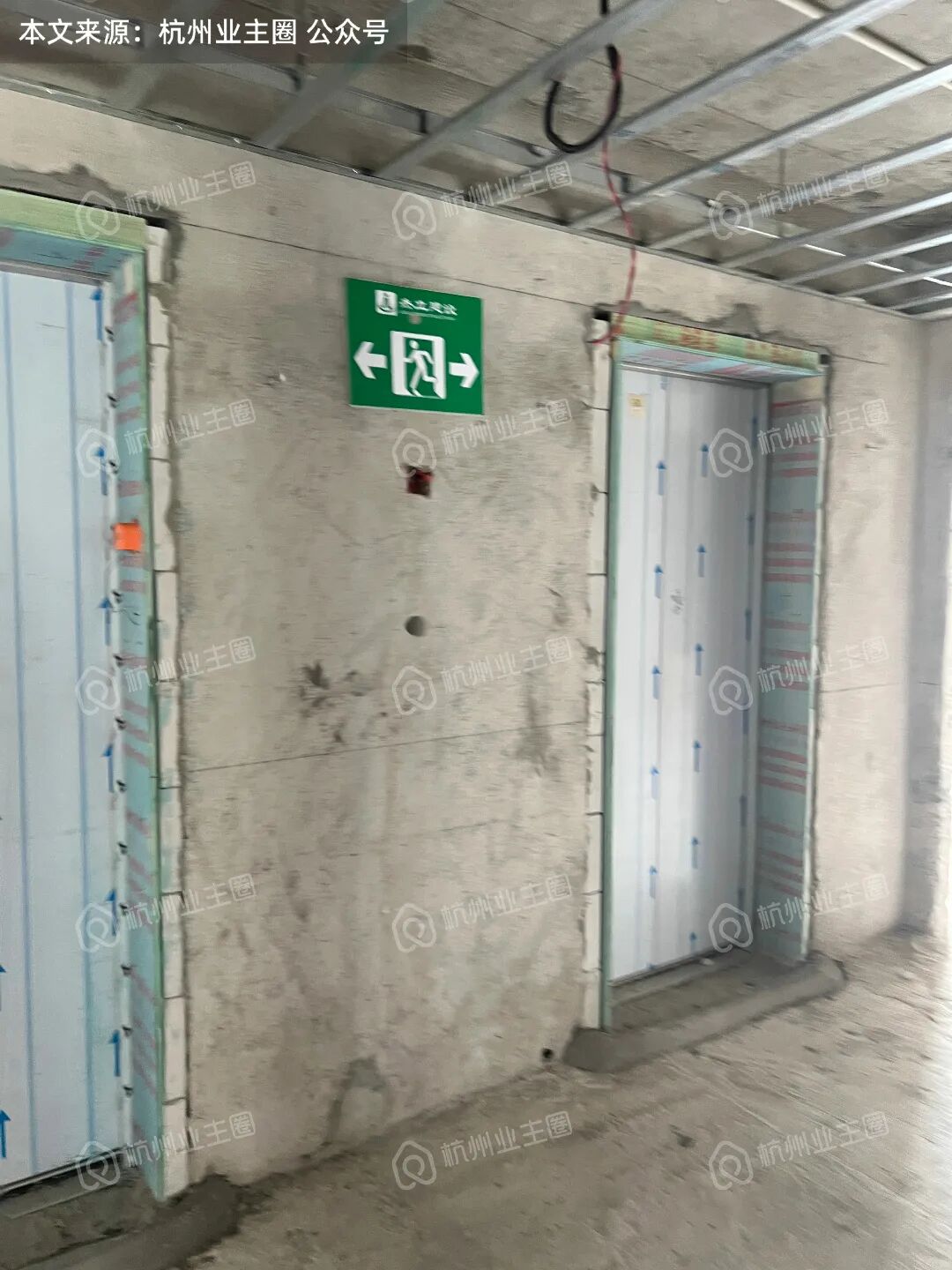

电梯轿厢已架设完毕,目前电梯门框底板搭建完毕;

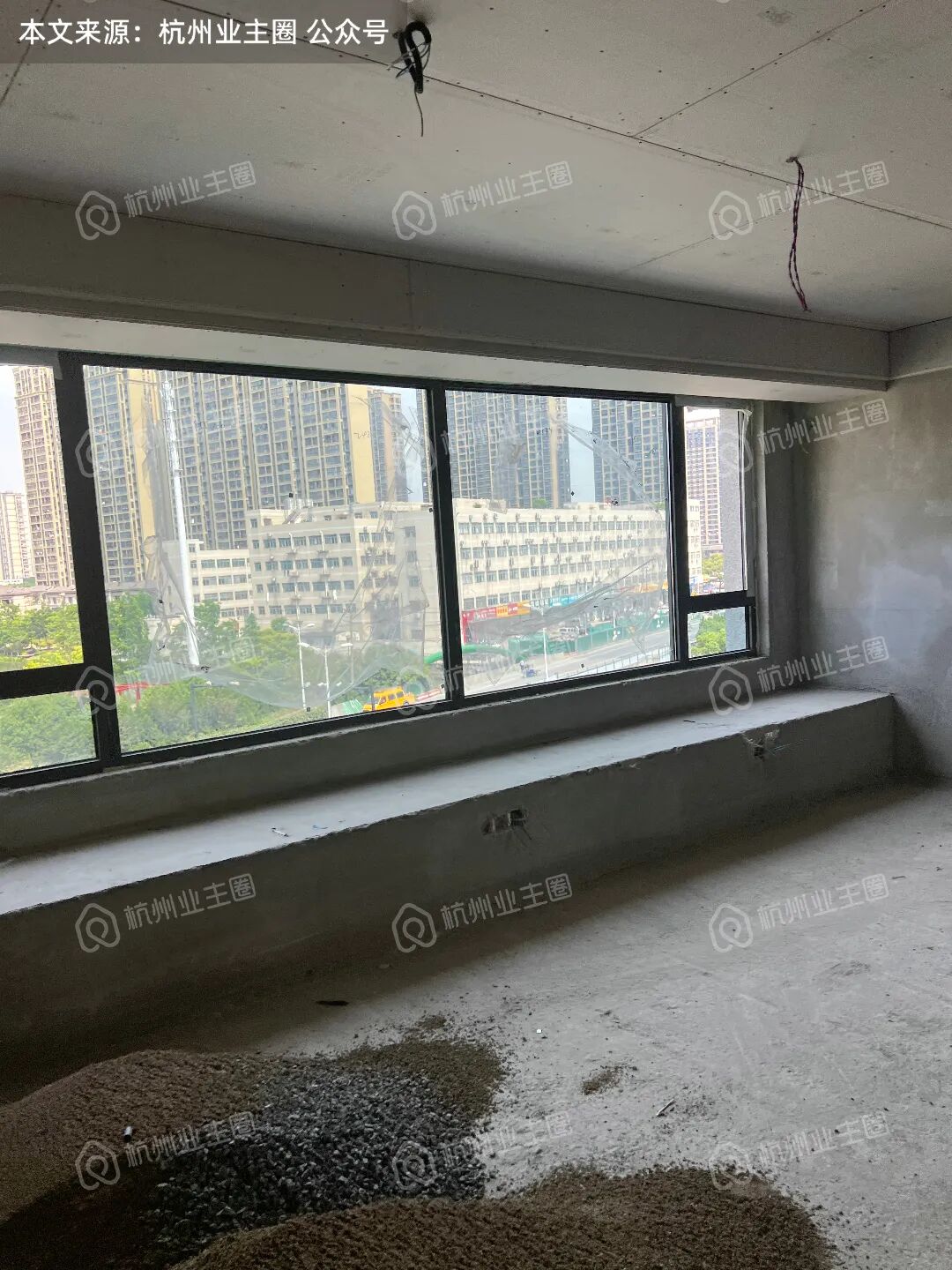

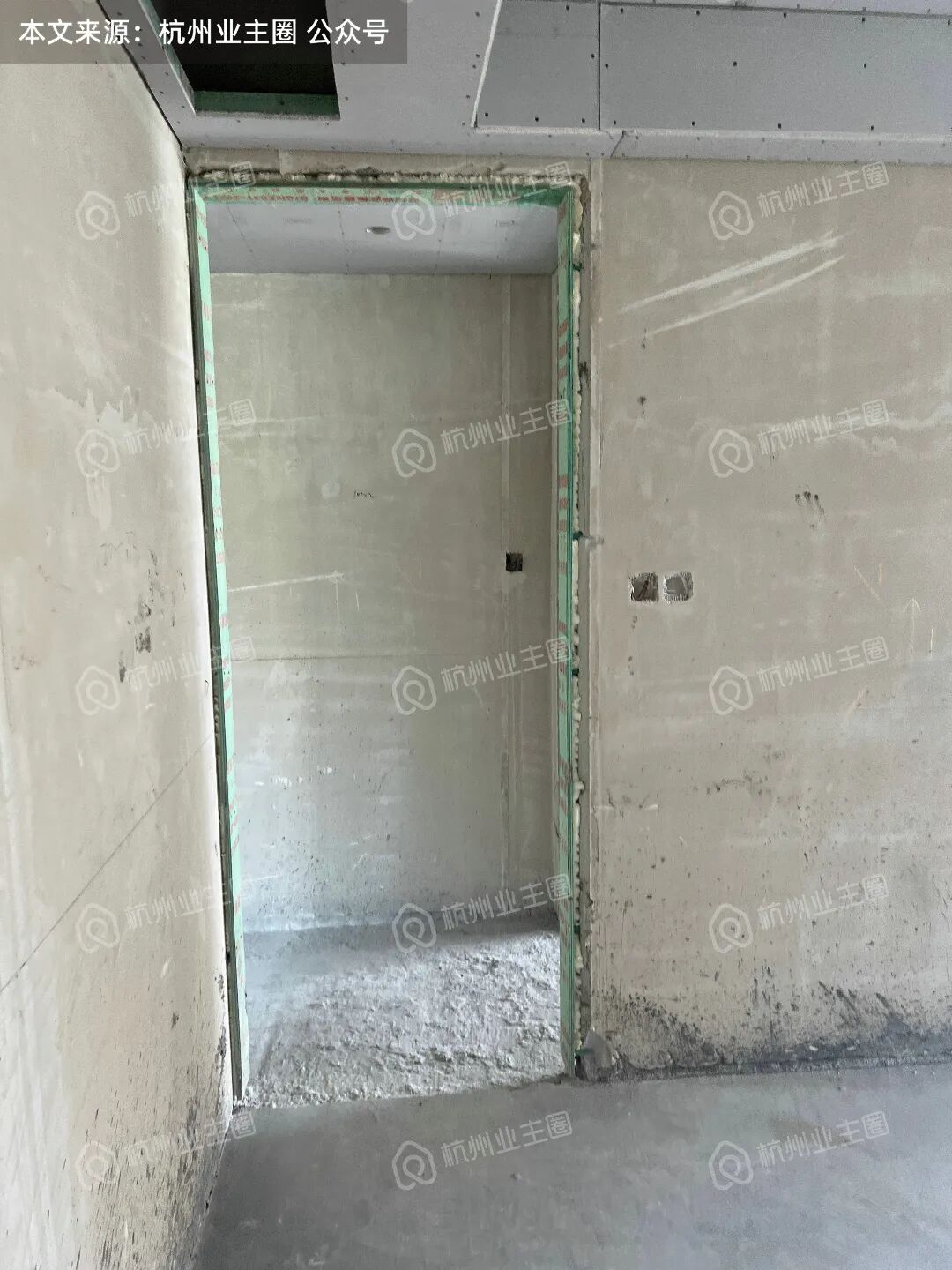

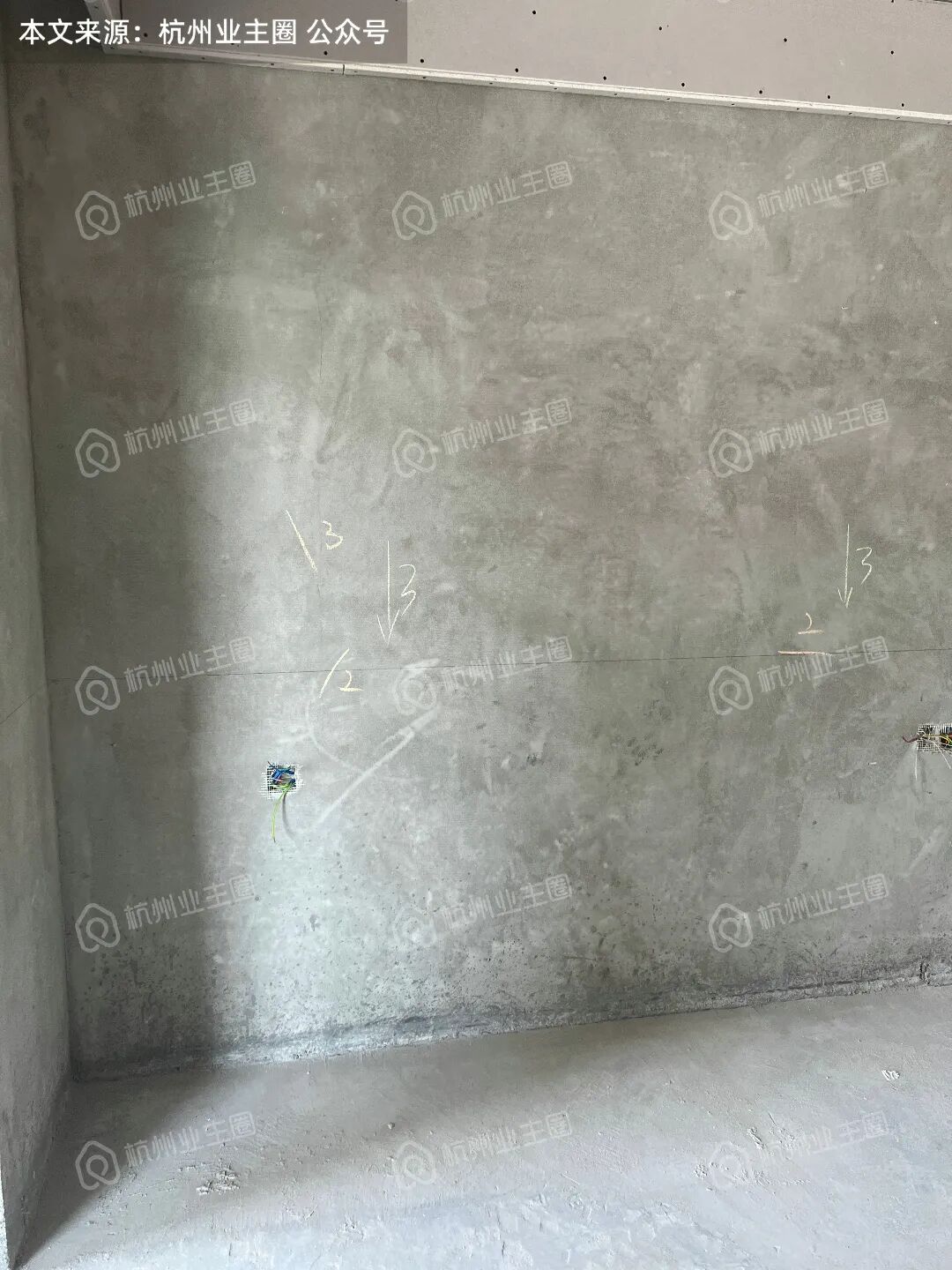

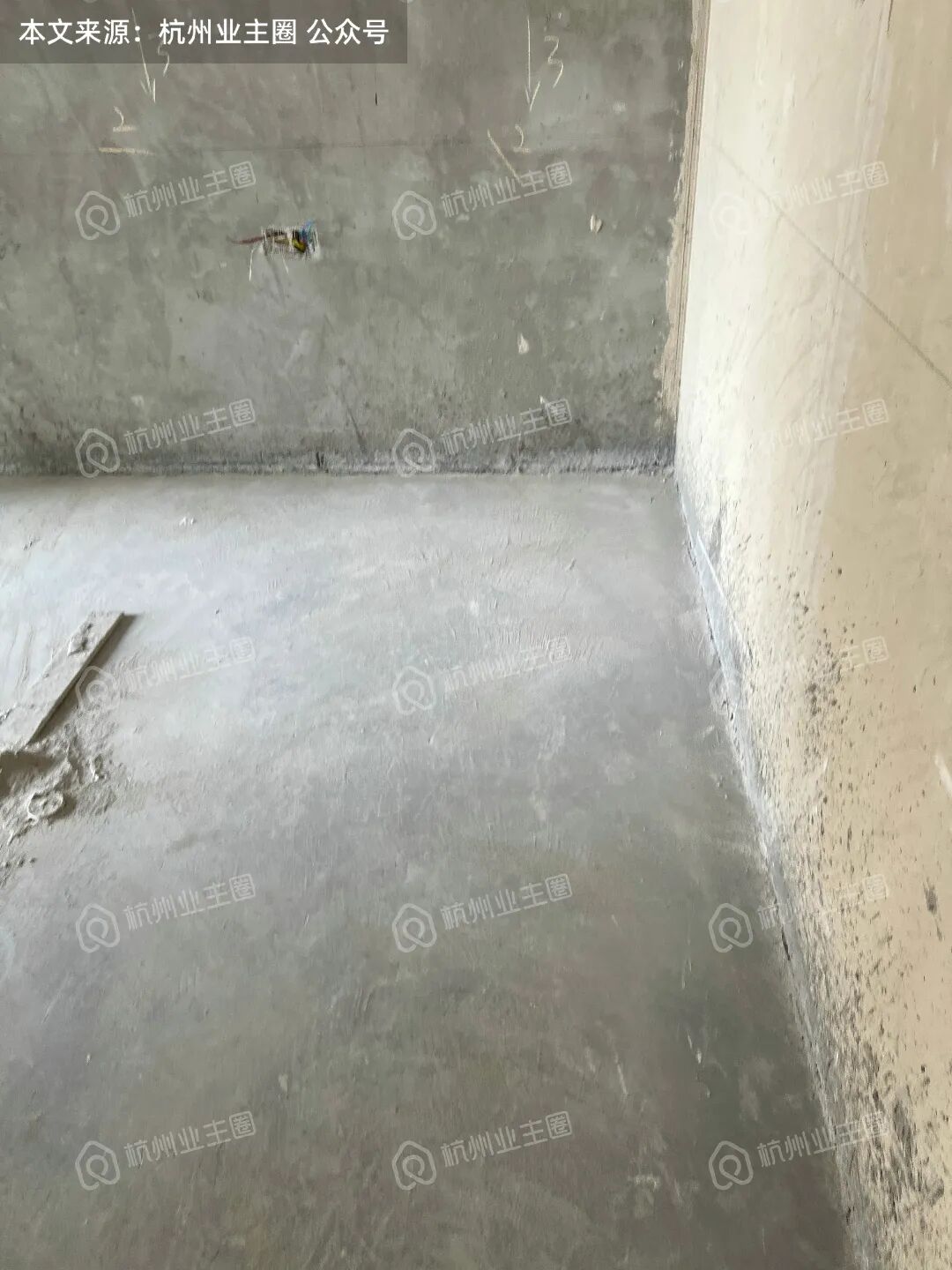

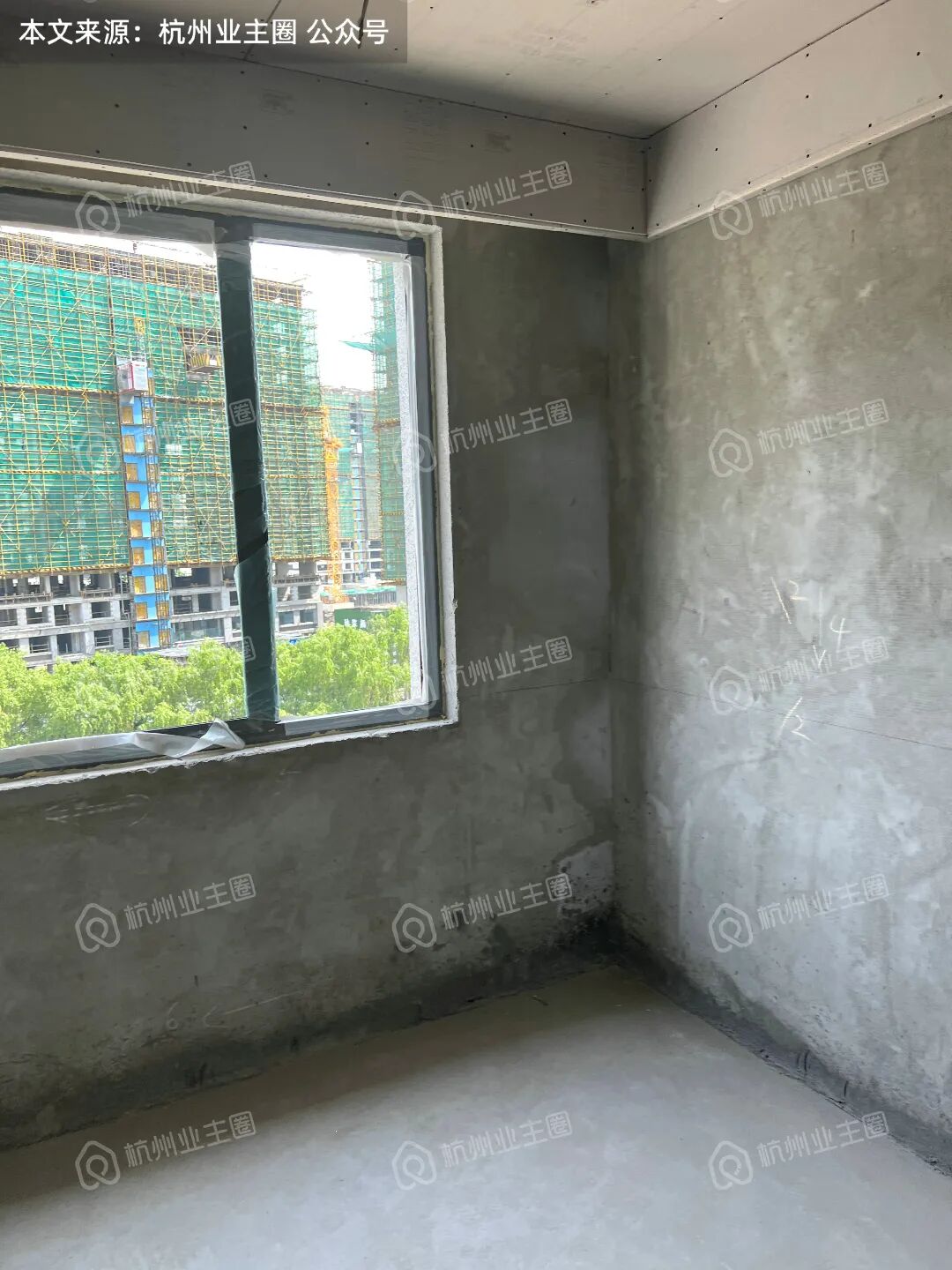

地面、墙面已初步找平,但目前为毛坯状态;

过道栏杆扶手框架已搭建。

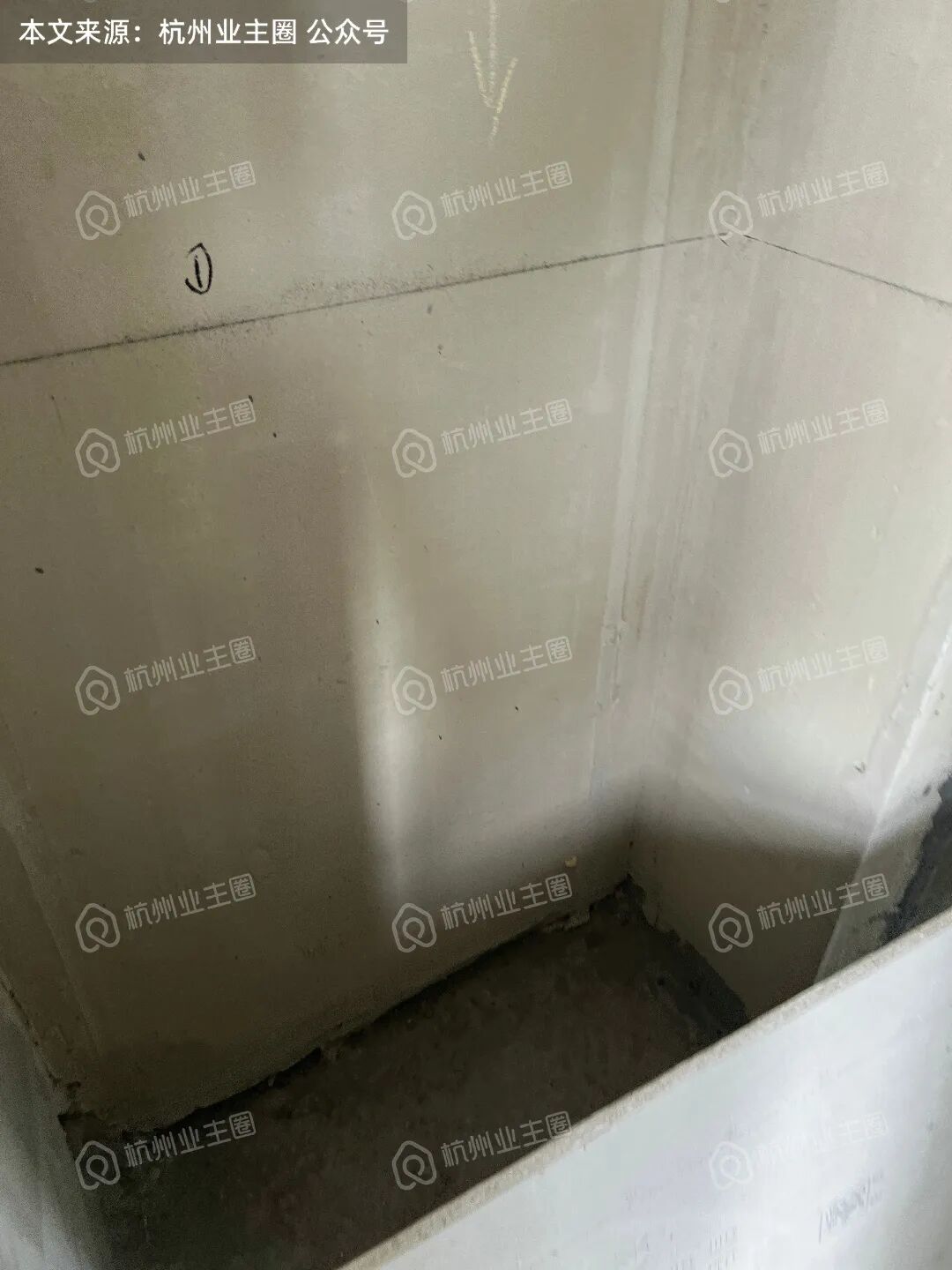

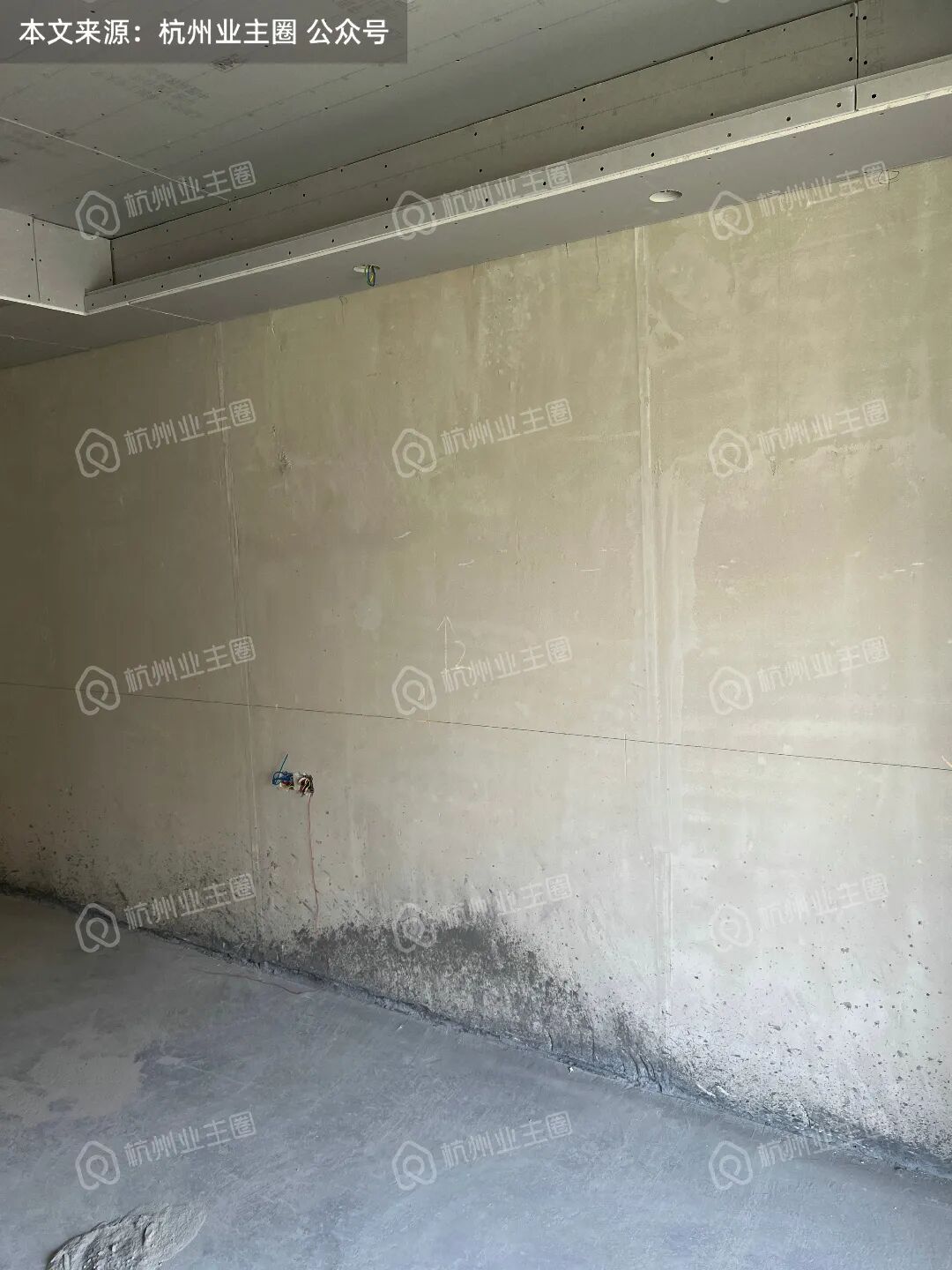

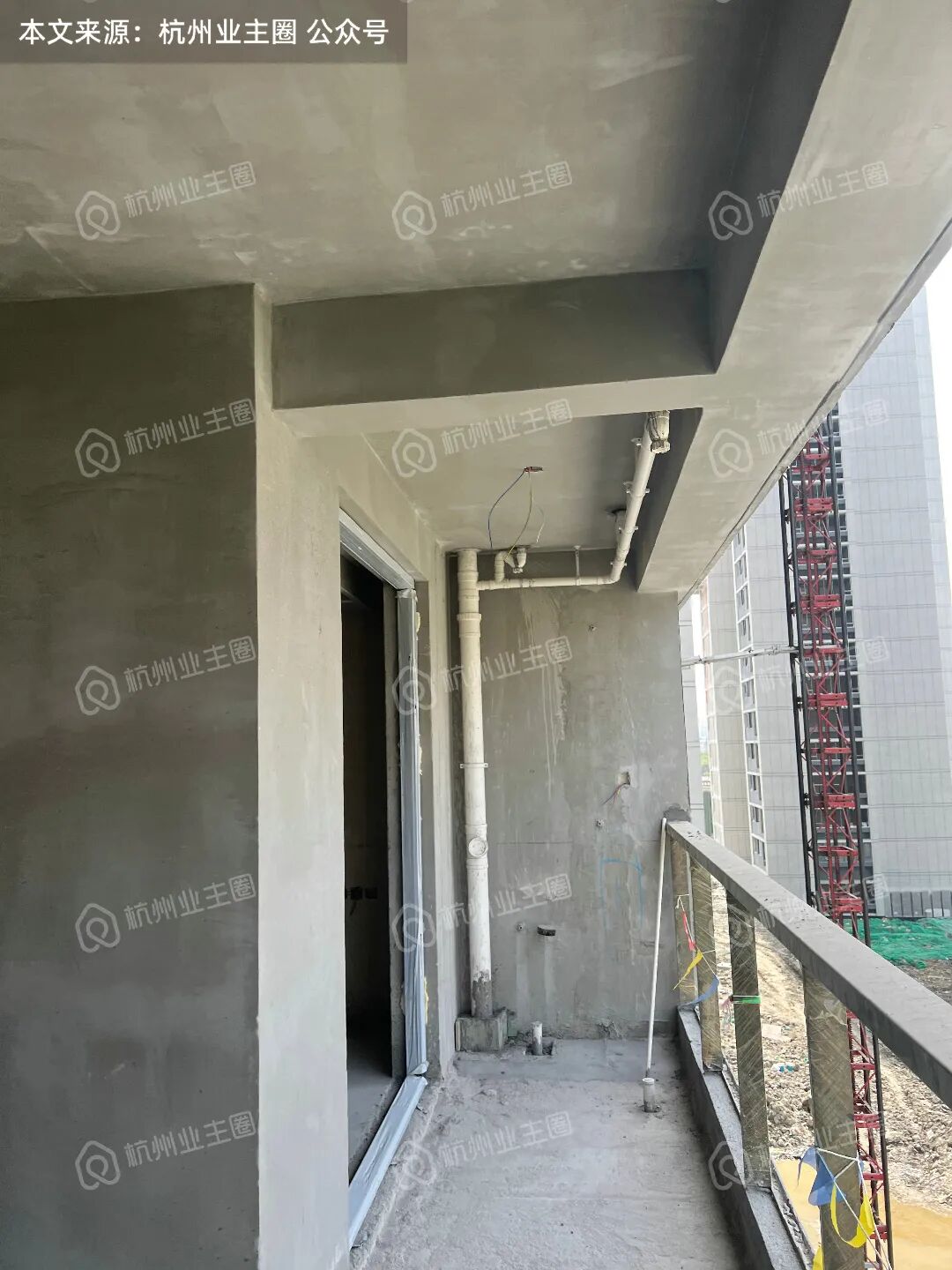

2、消防楼梯:

顶面、墙面已完成多次粉刷;

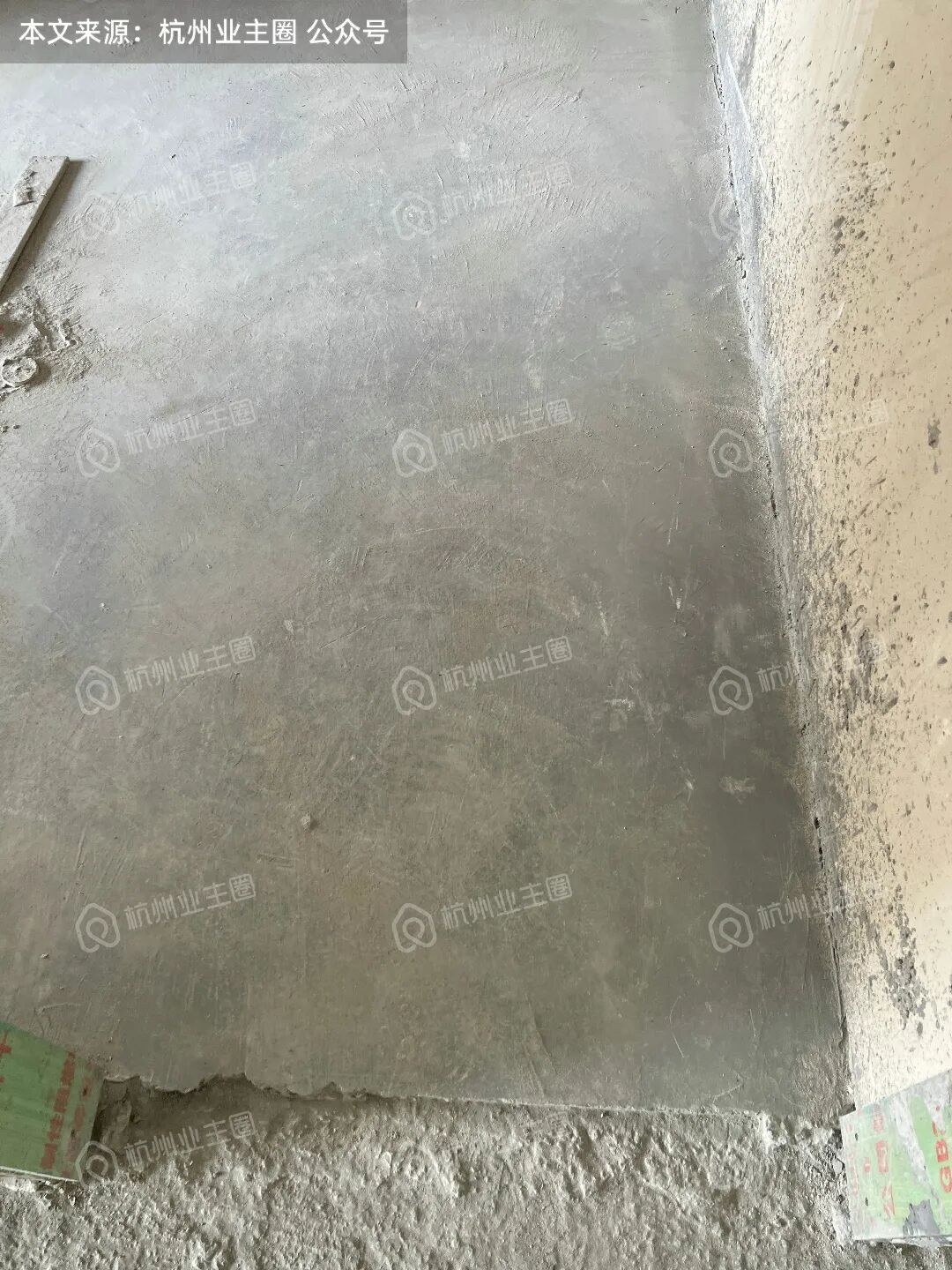

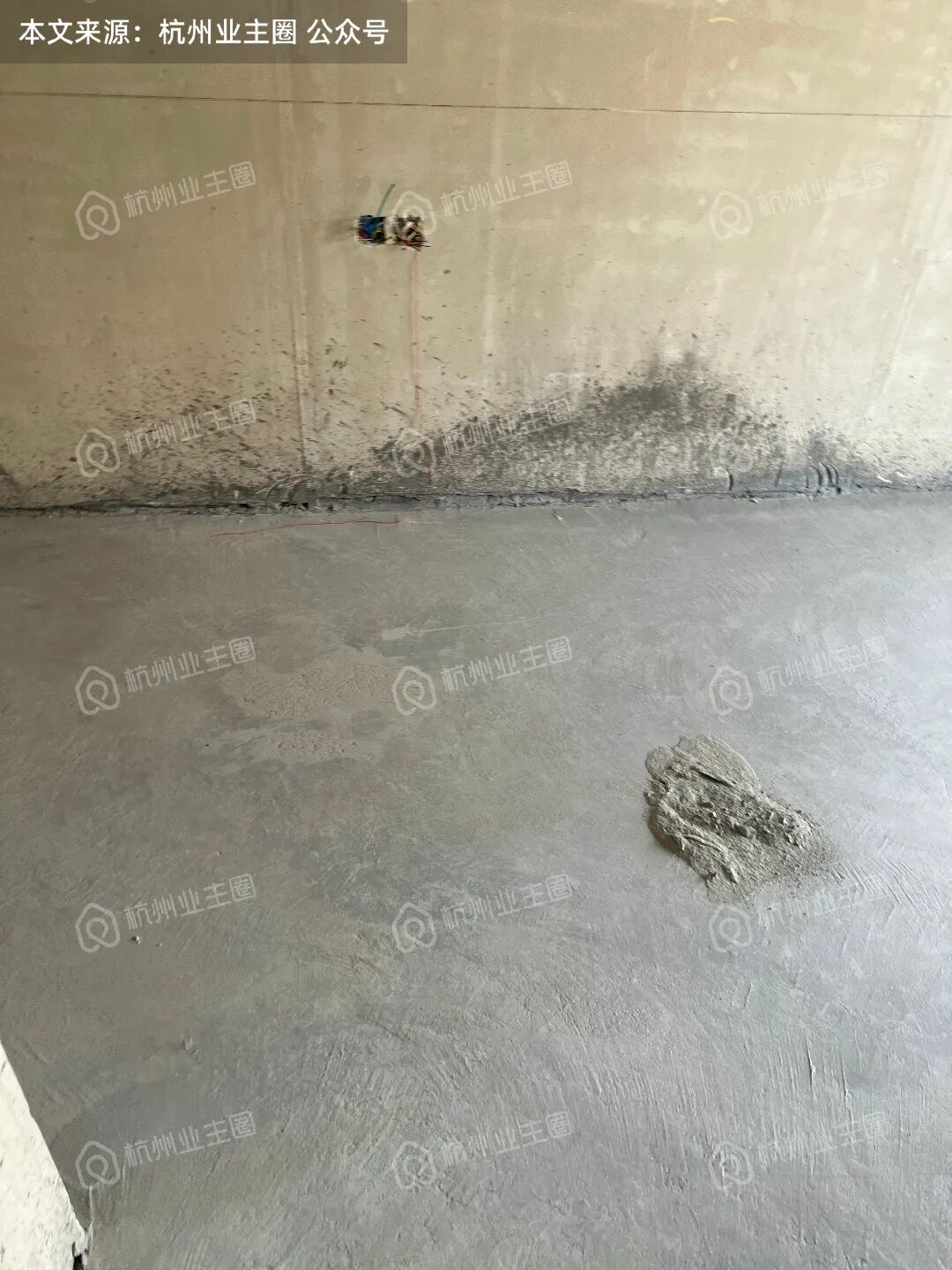

地面已找平,台阶面已做防滑处理;

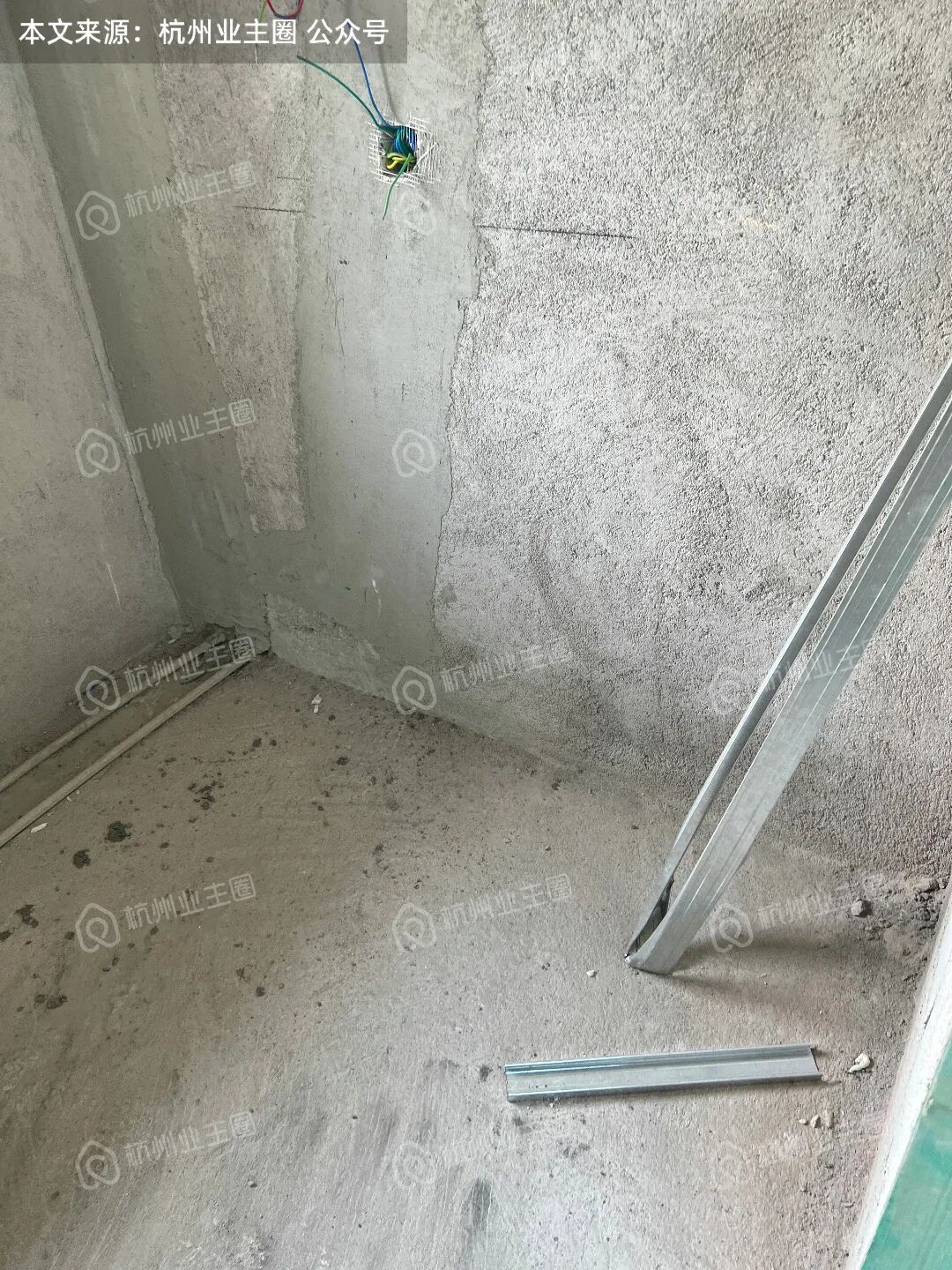

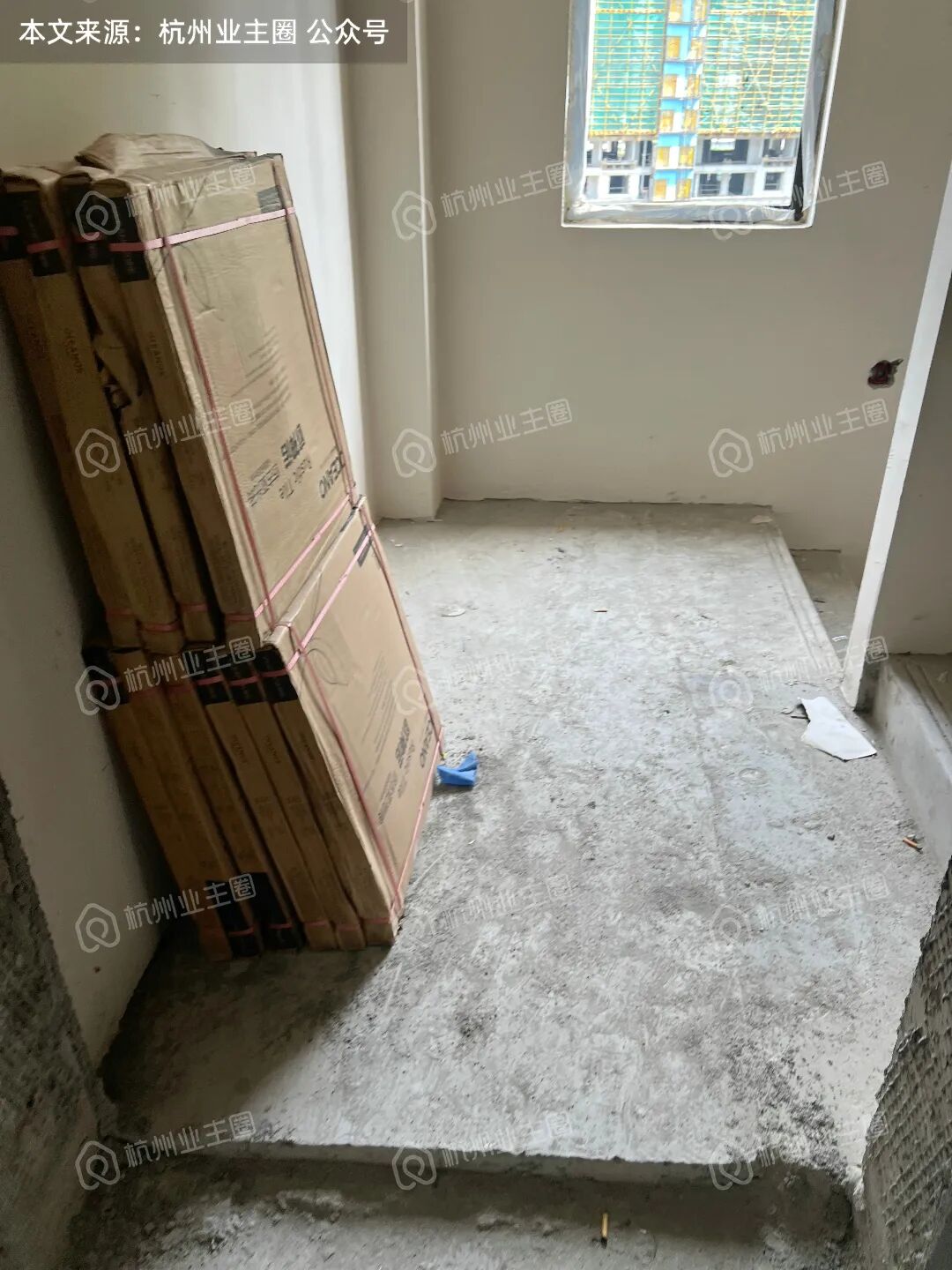

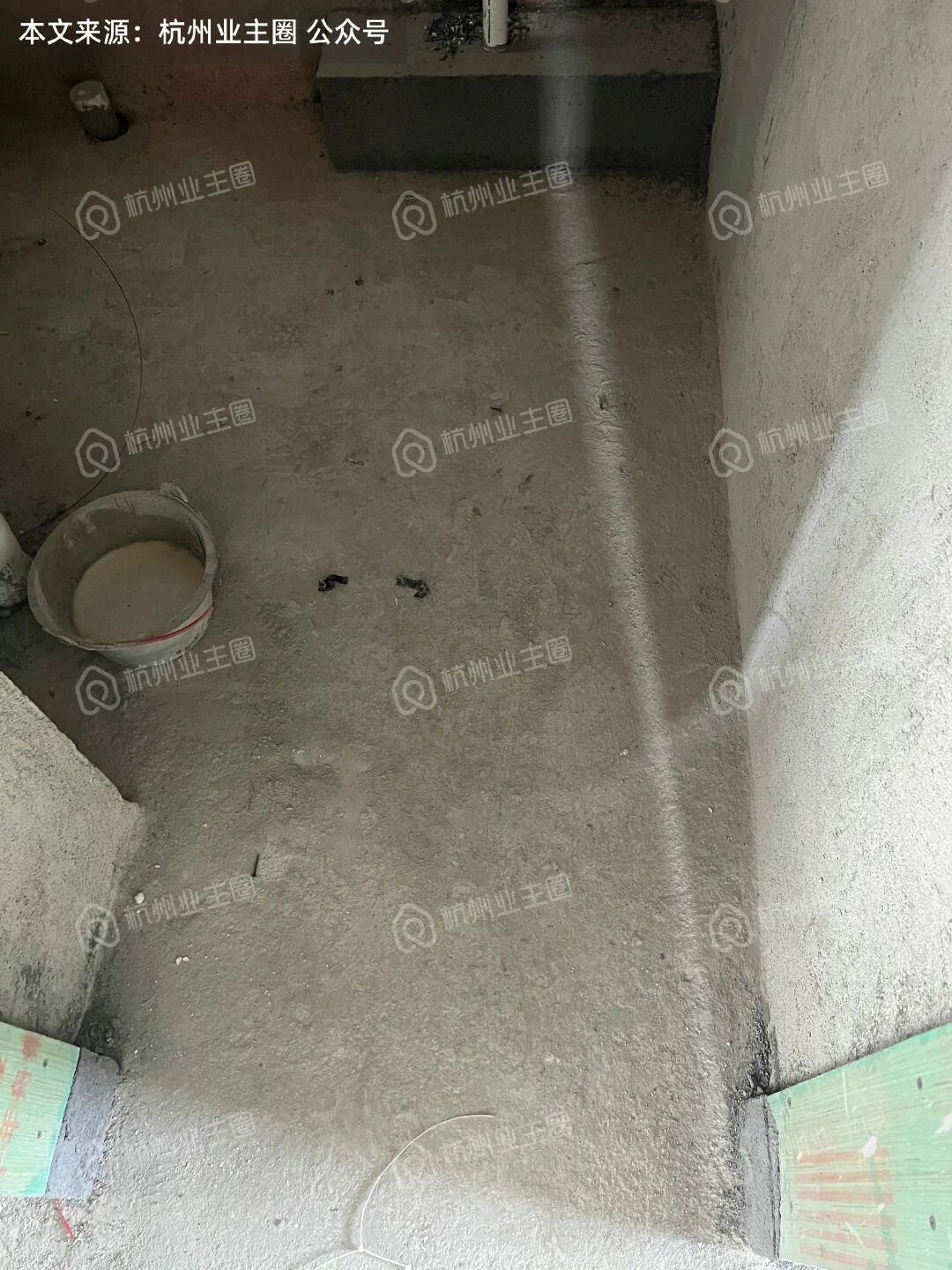

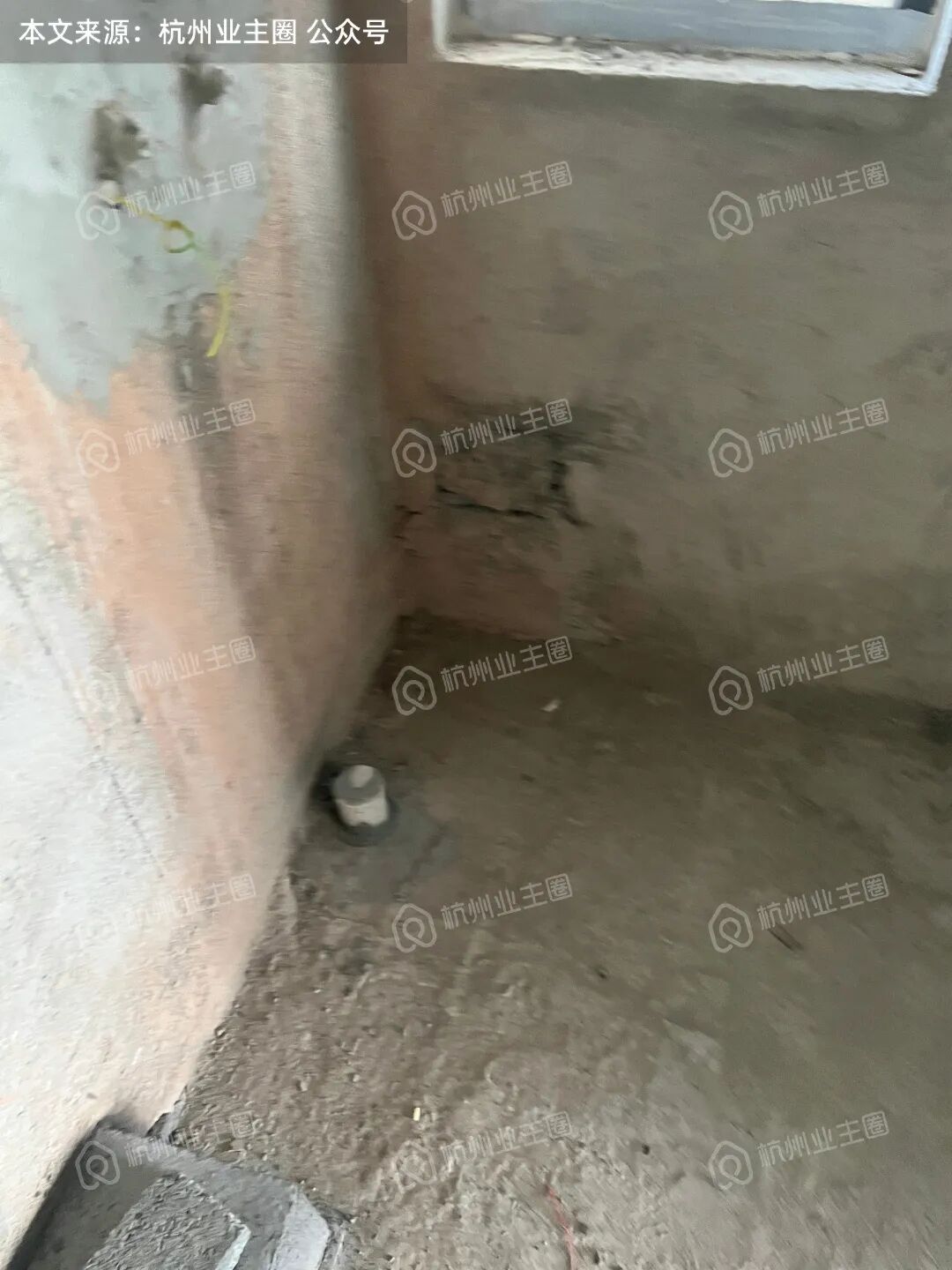

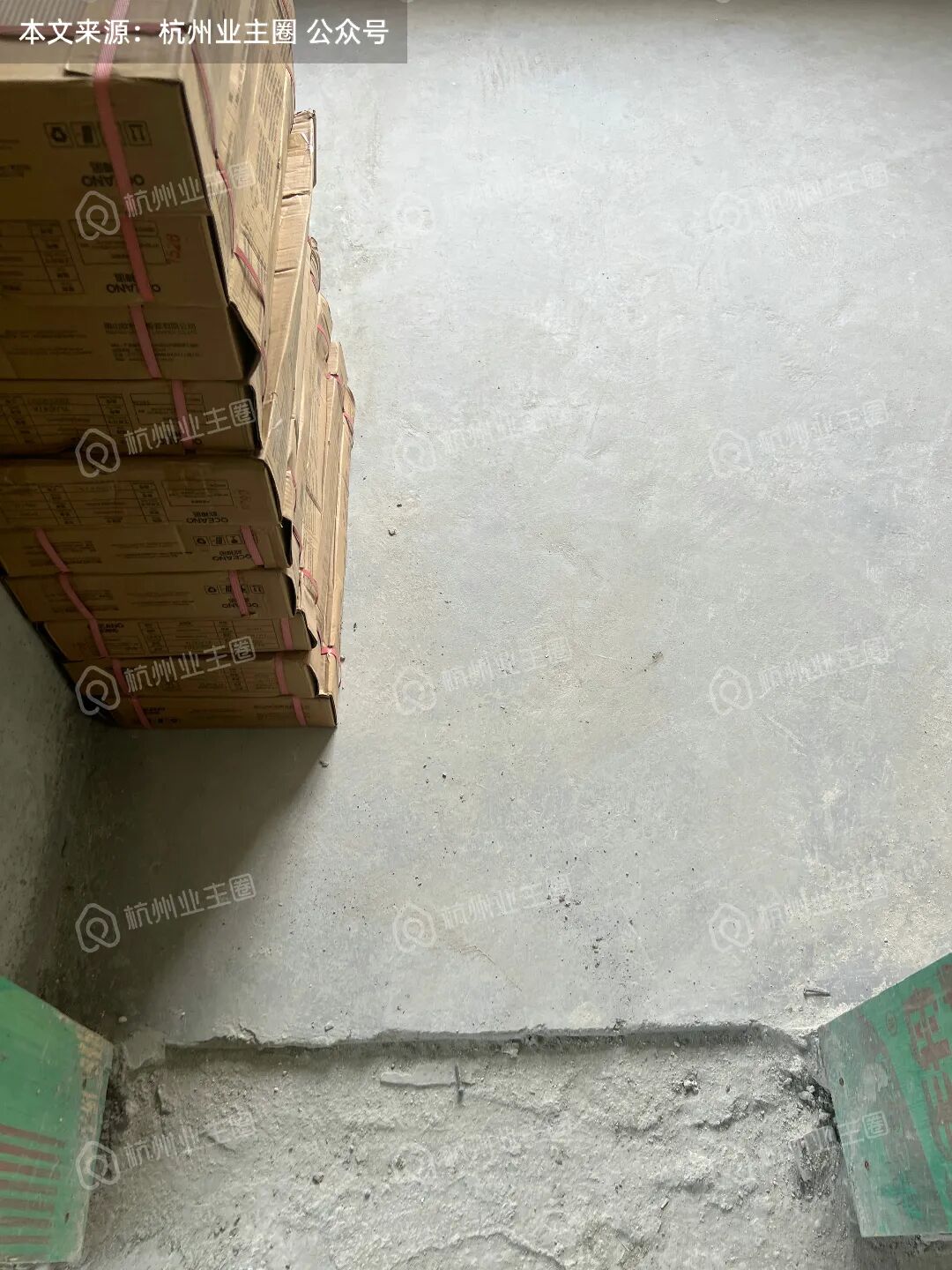

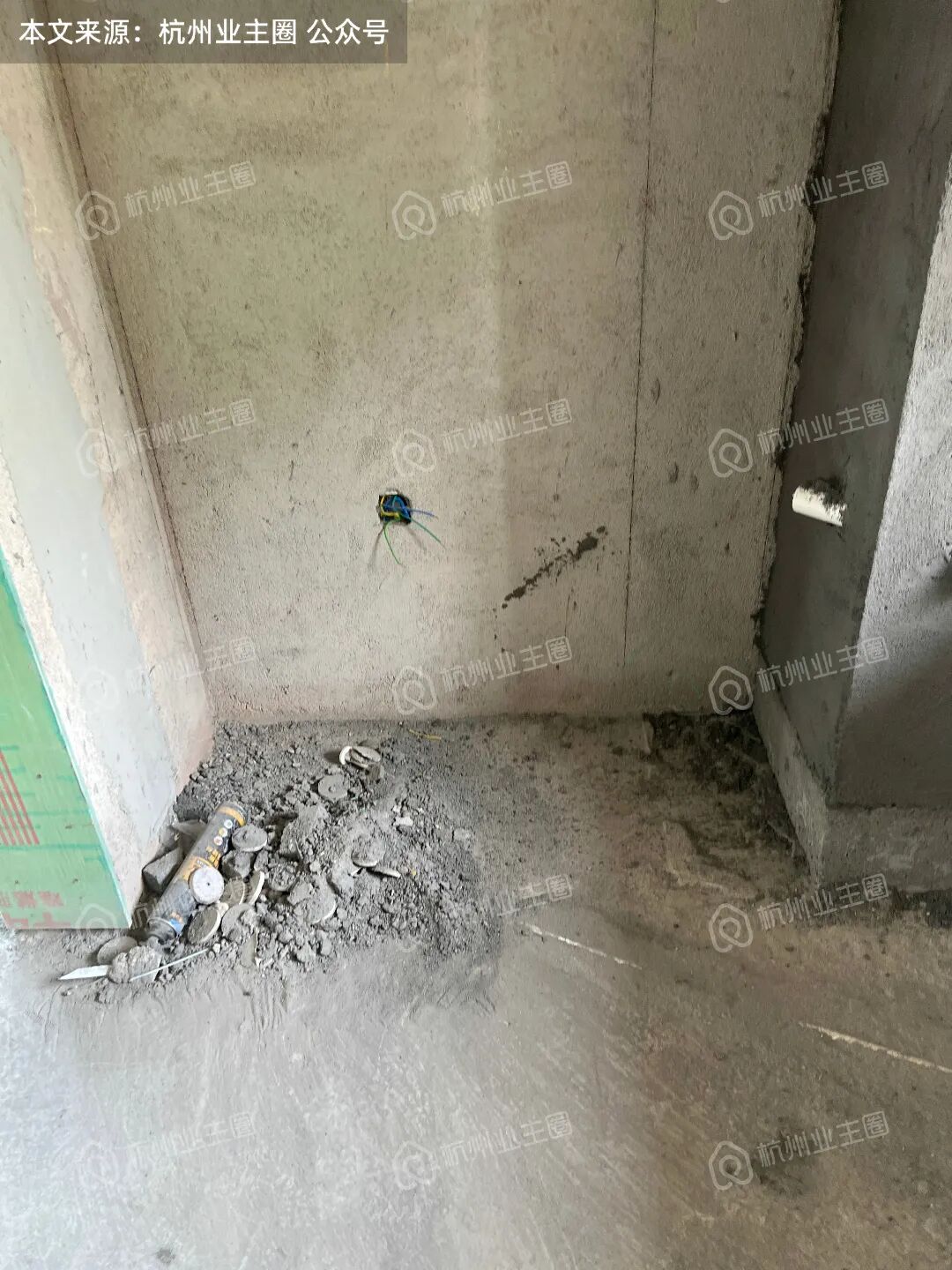

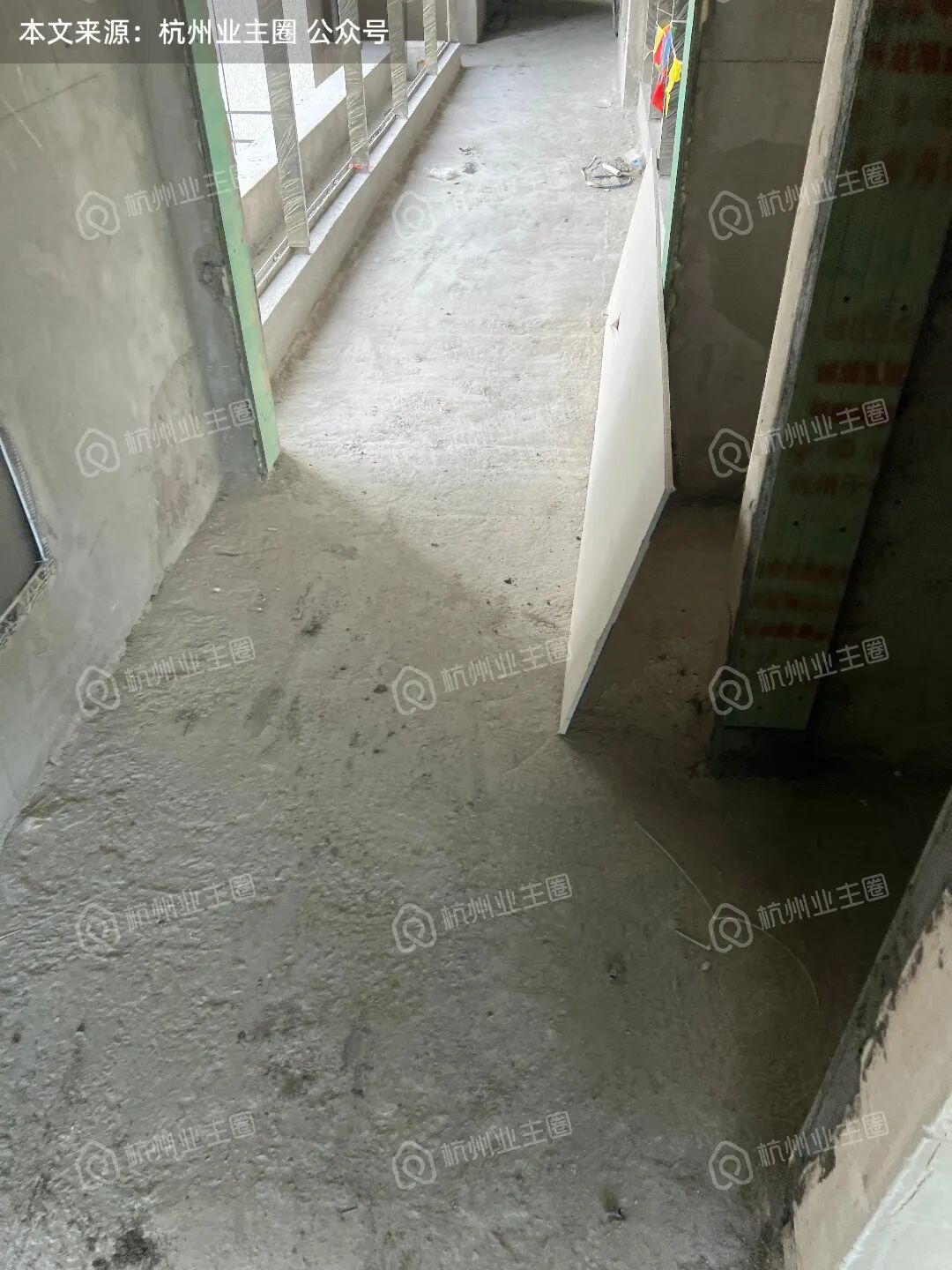

现场成品保护缺失。

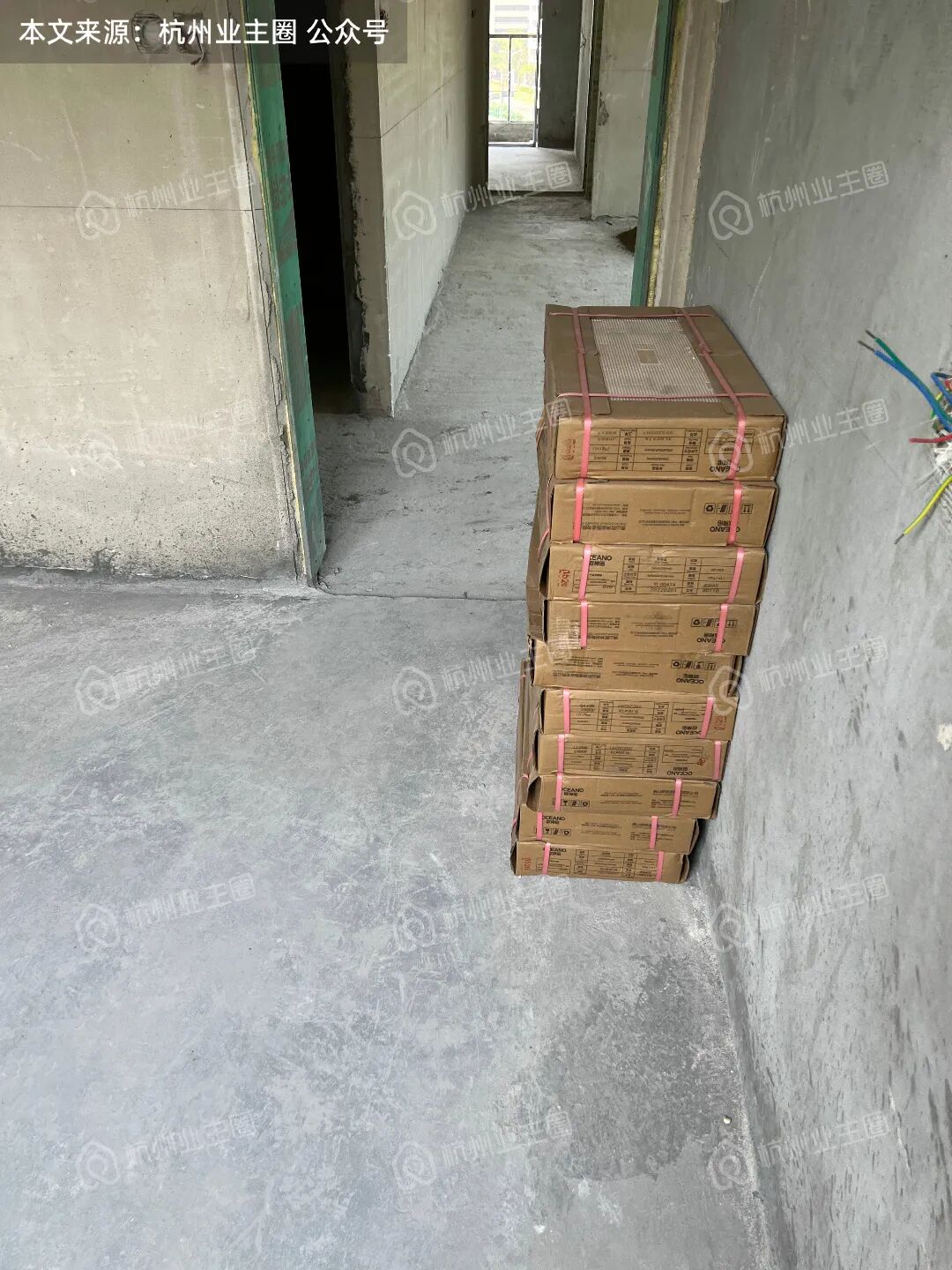

1、本文采集资料为102㎡户型,94㎡户型独家谍照可添加圈姐微信(hzyzq003)获取。

2、扫码加圈姐微信入群,参与楼盘答疑,群满400人,解锁下次跑盘福利。

左右滑动查看更多

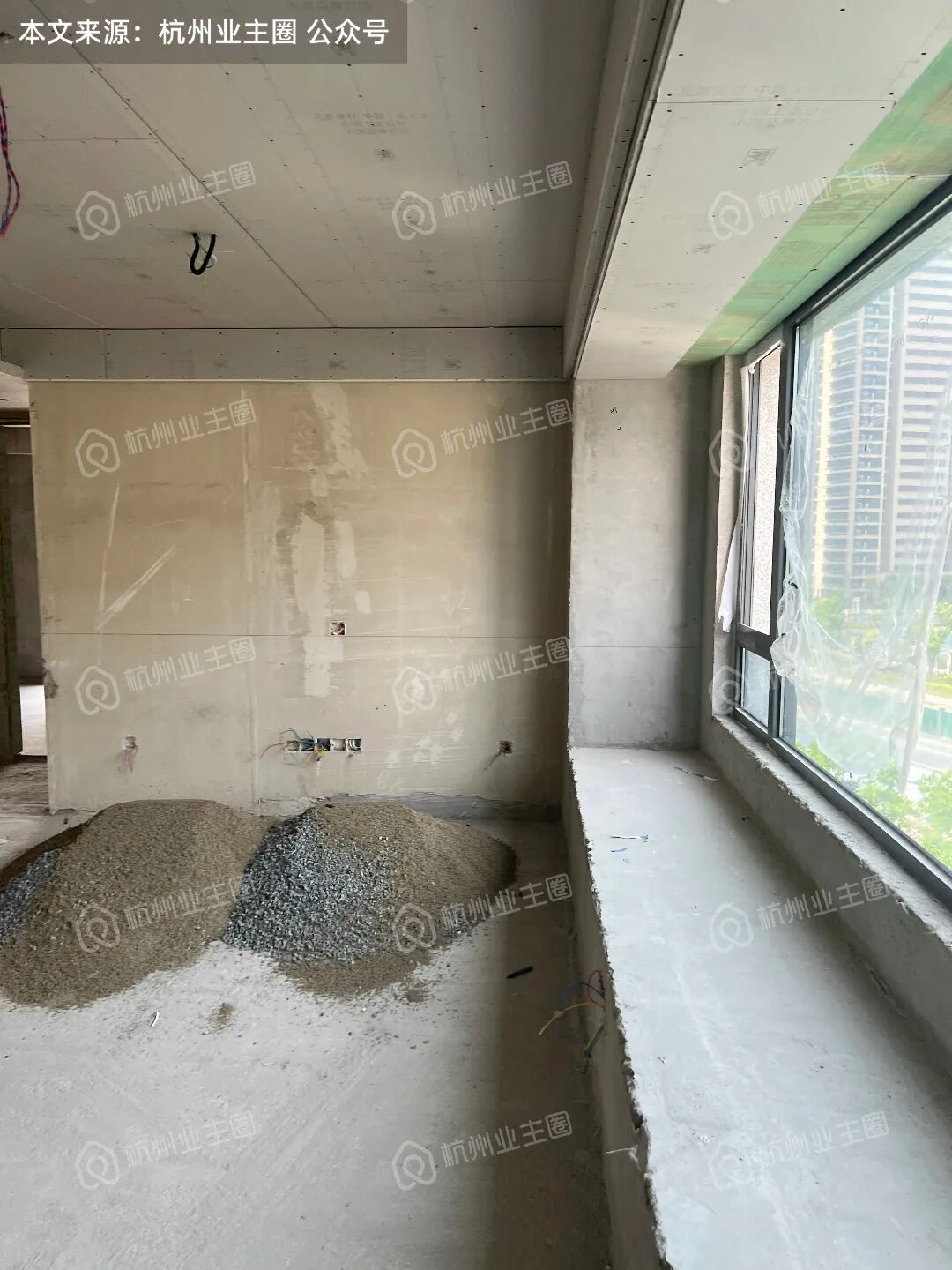

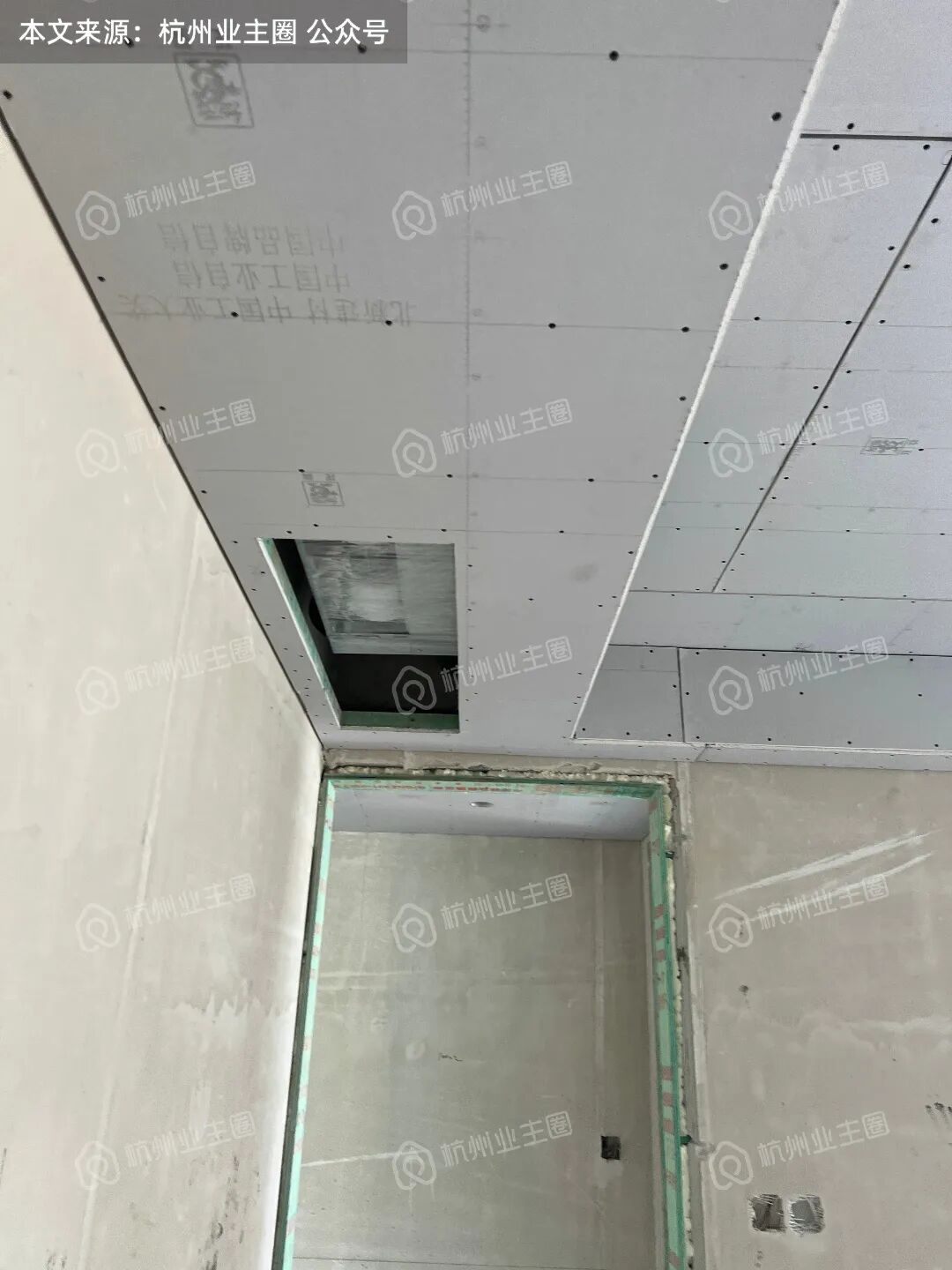

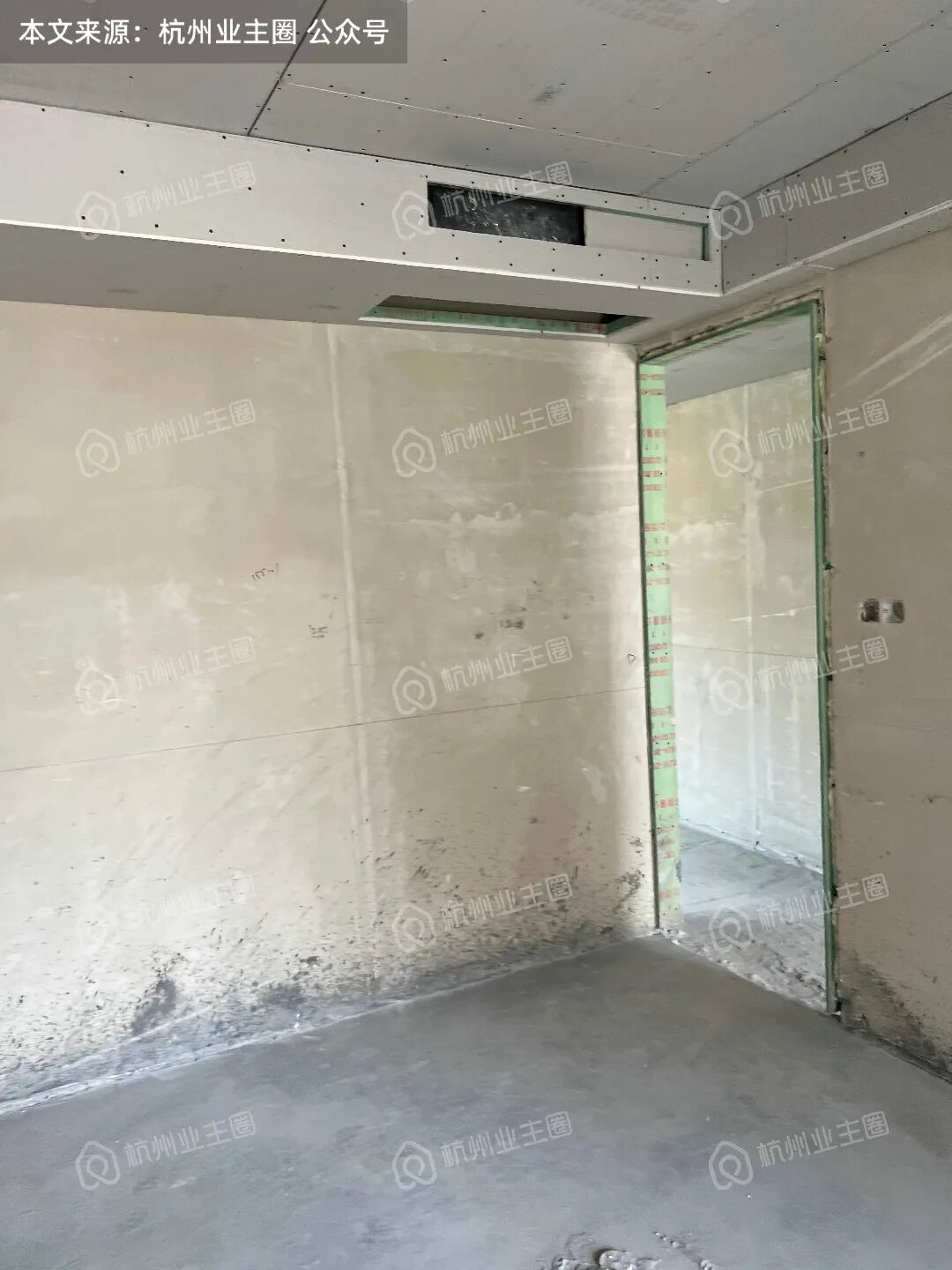

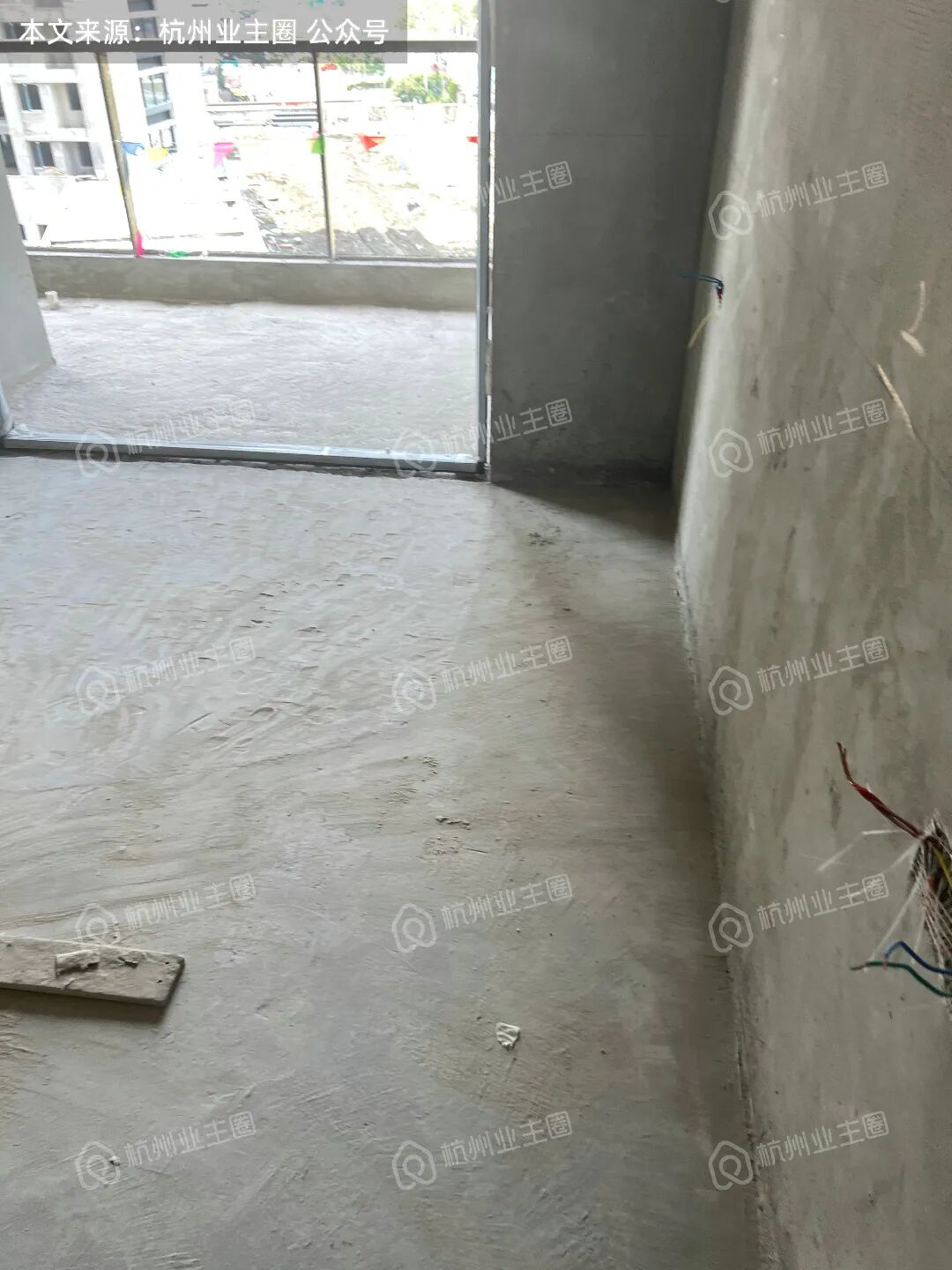

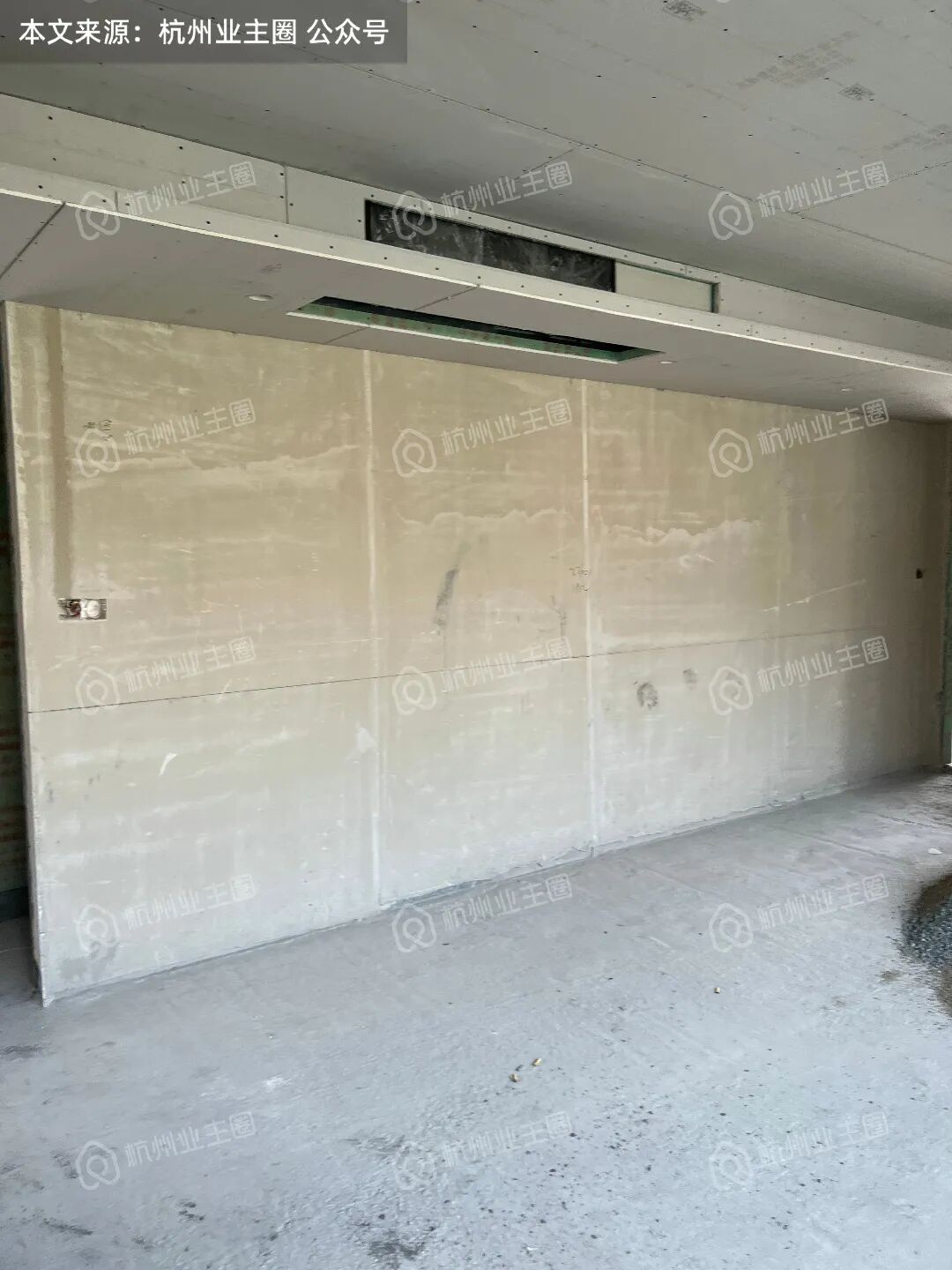

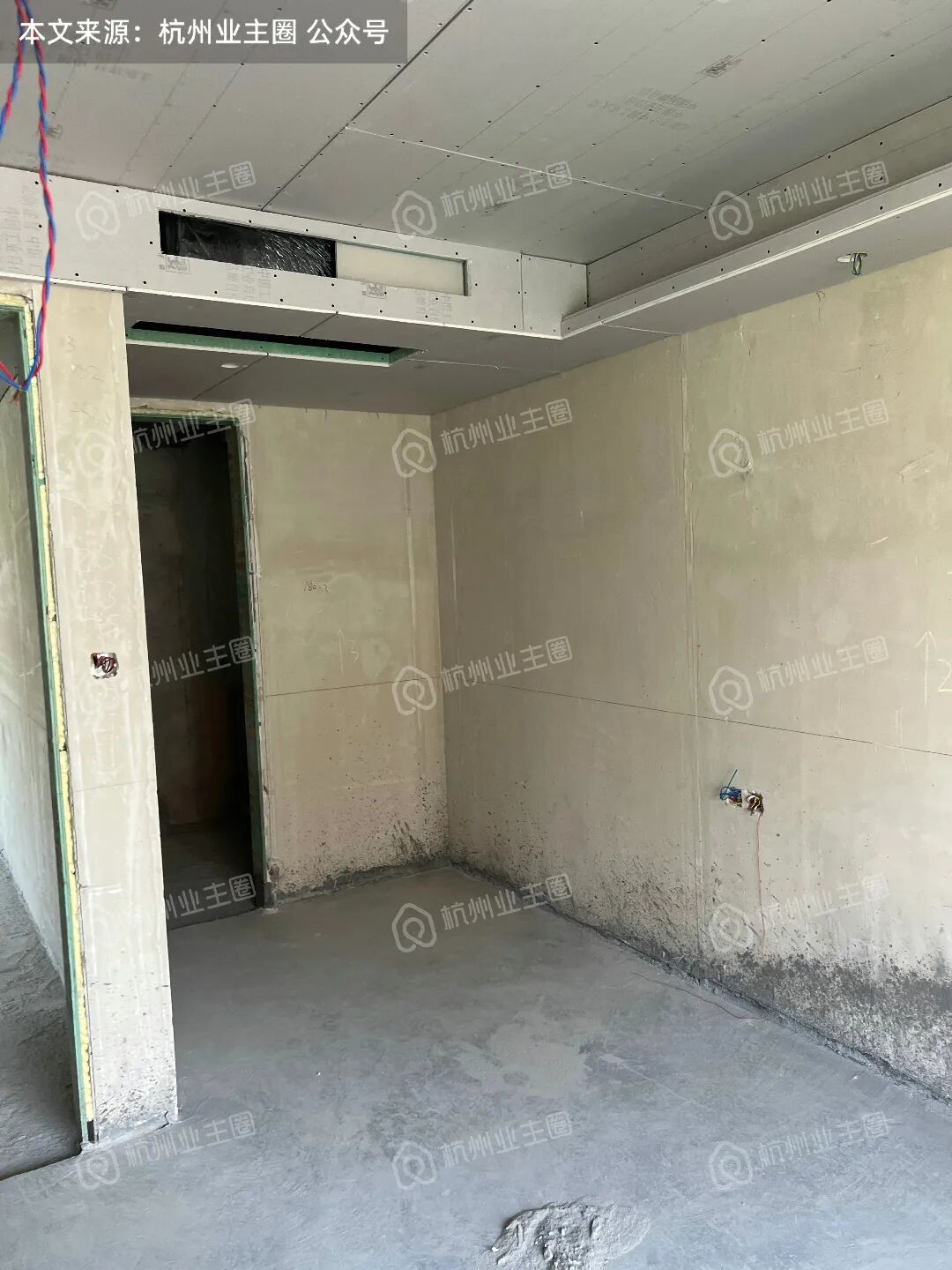

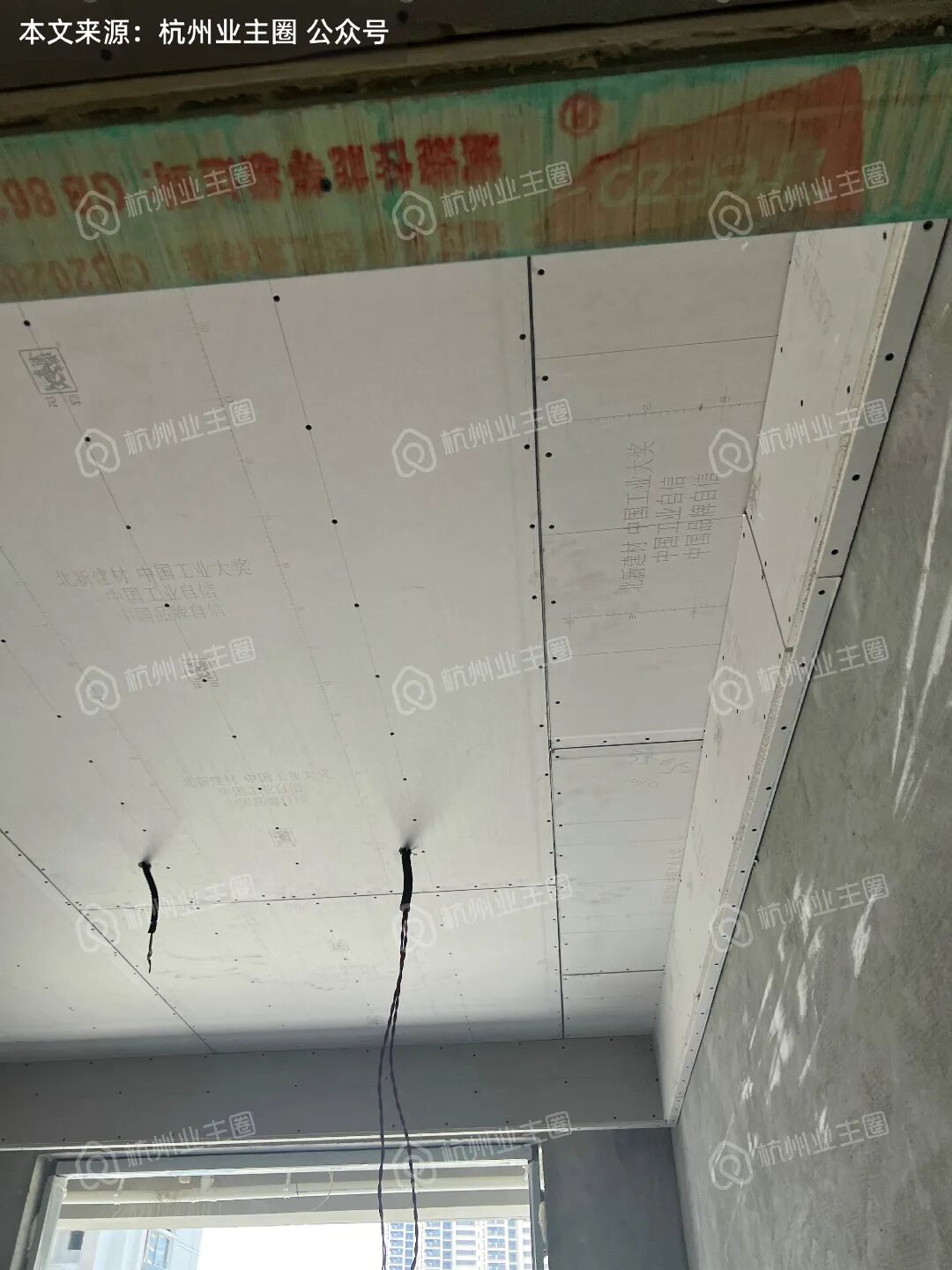

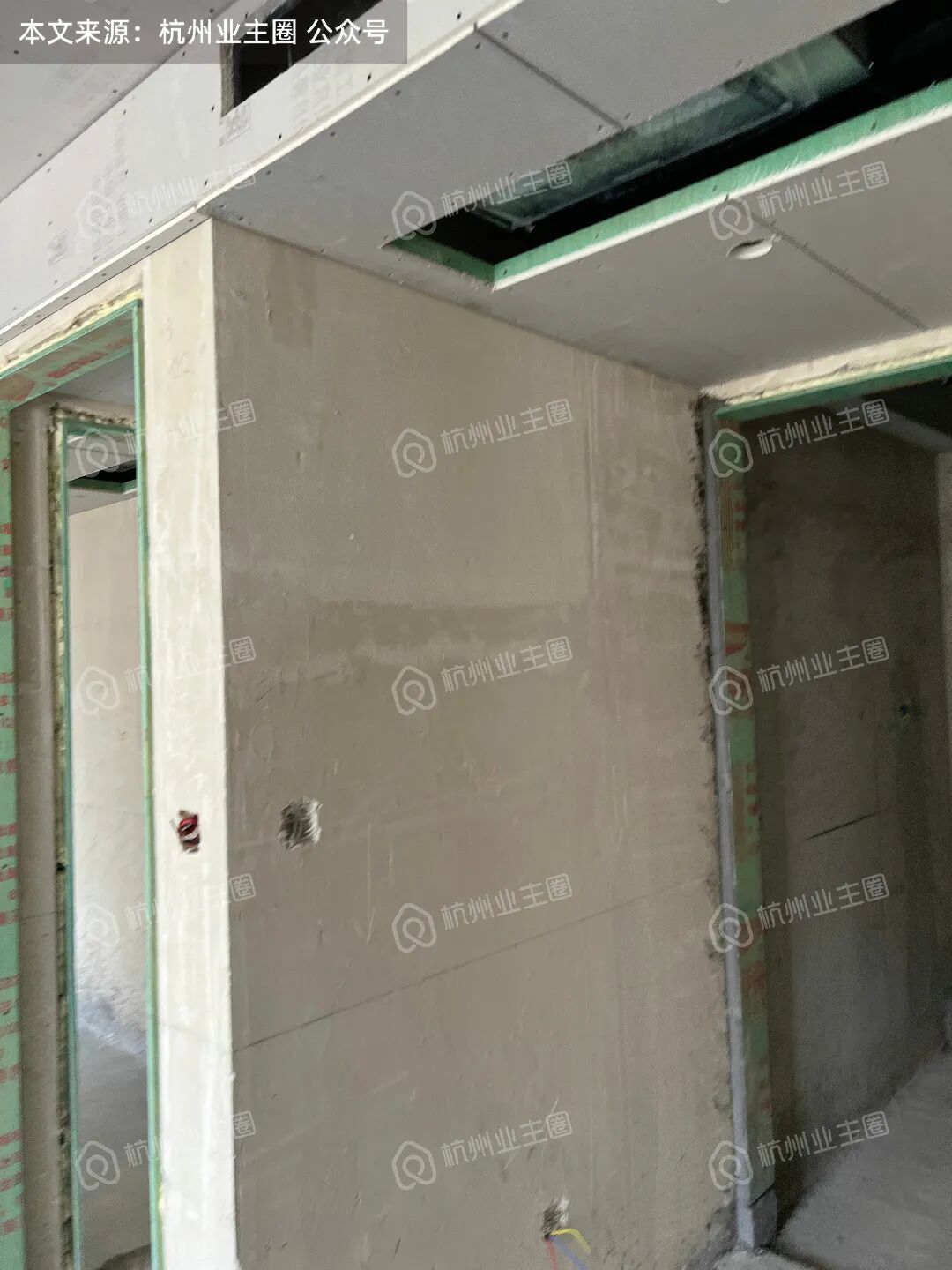

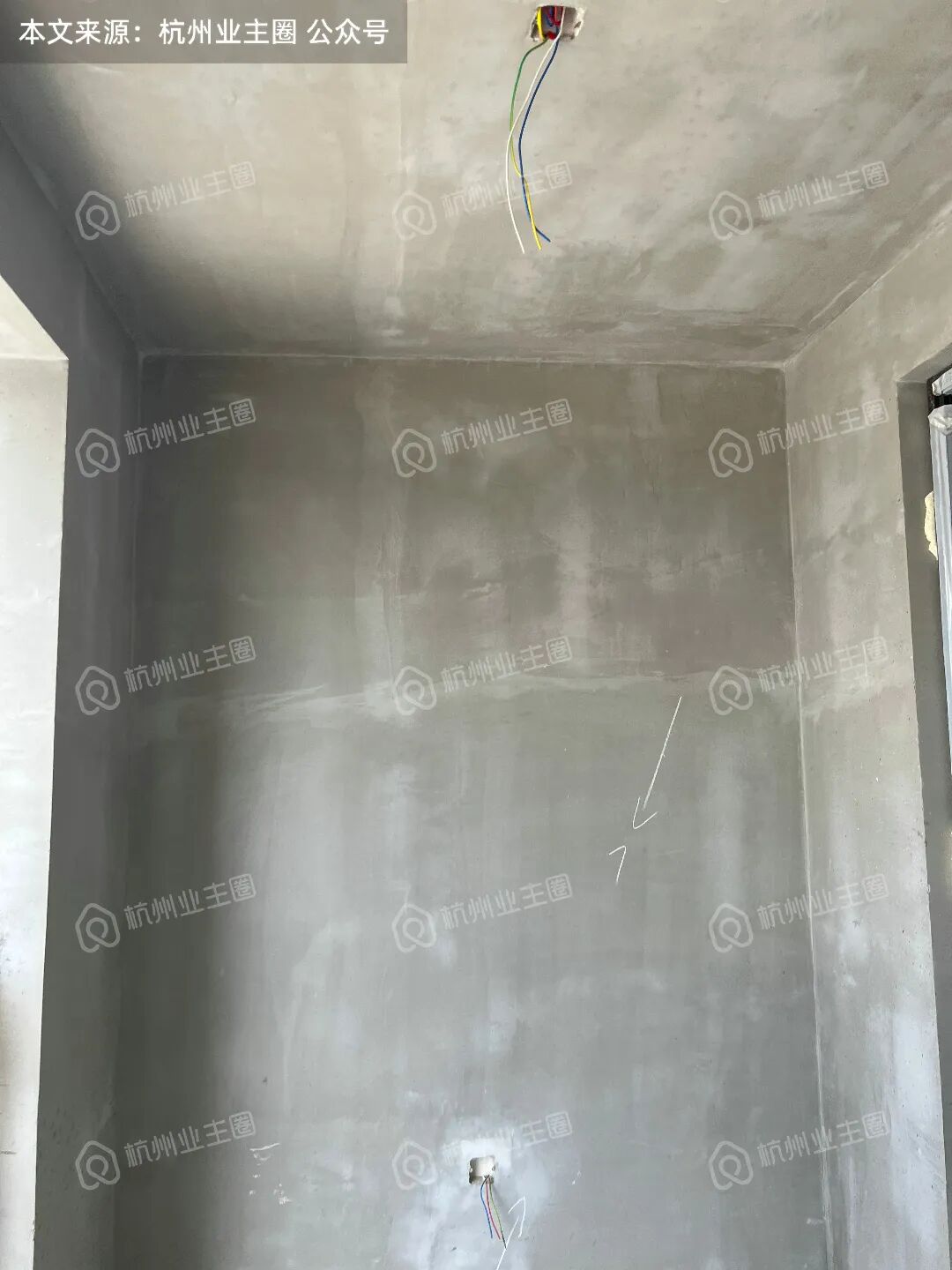

室内目前正在进行顶面吊顶阶段;

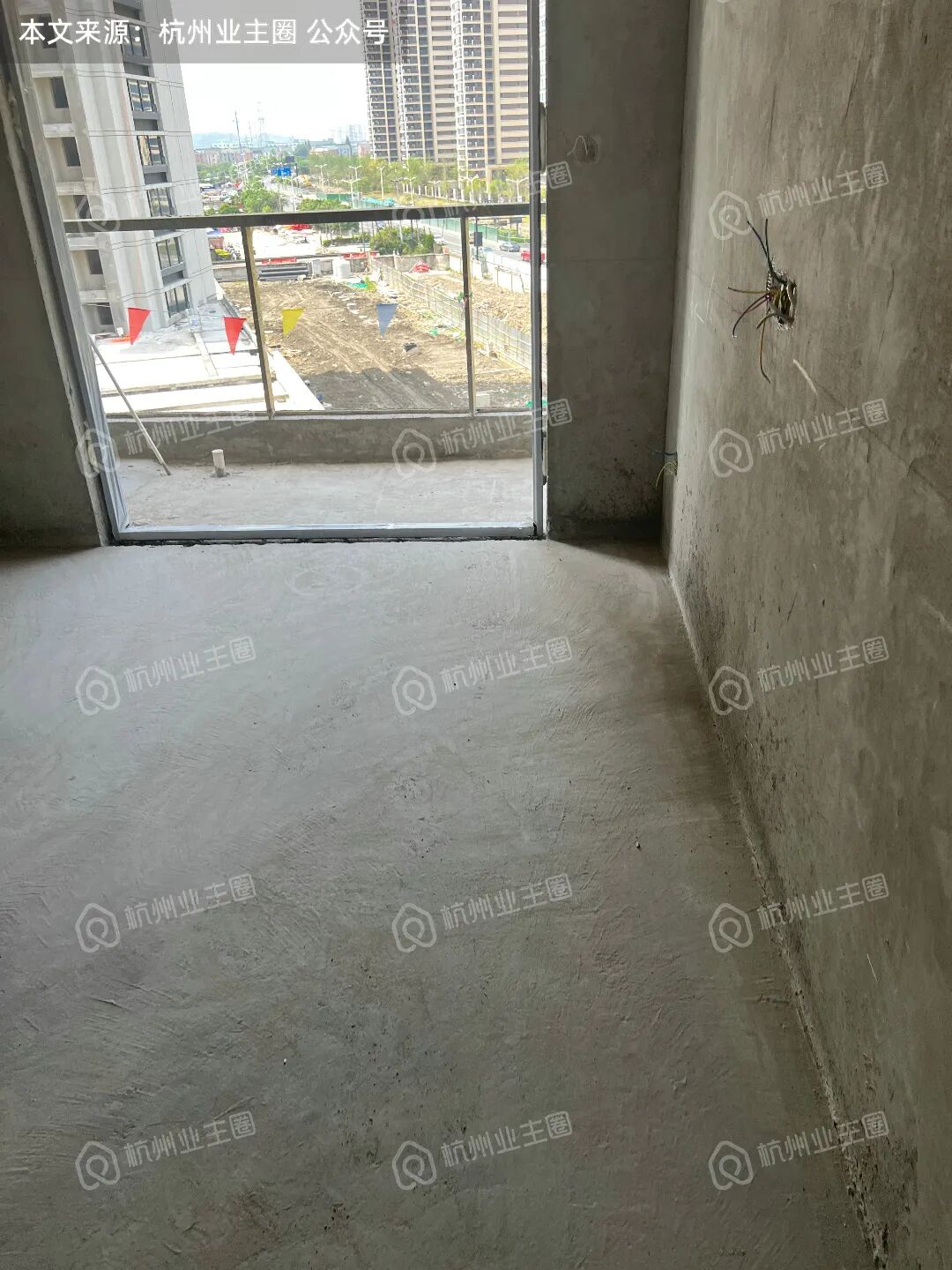

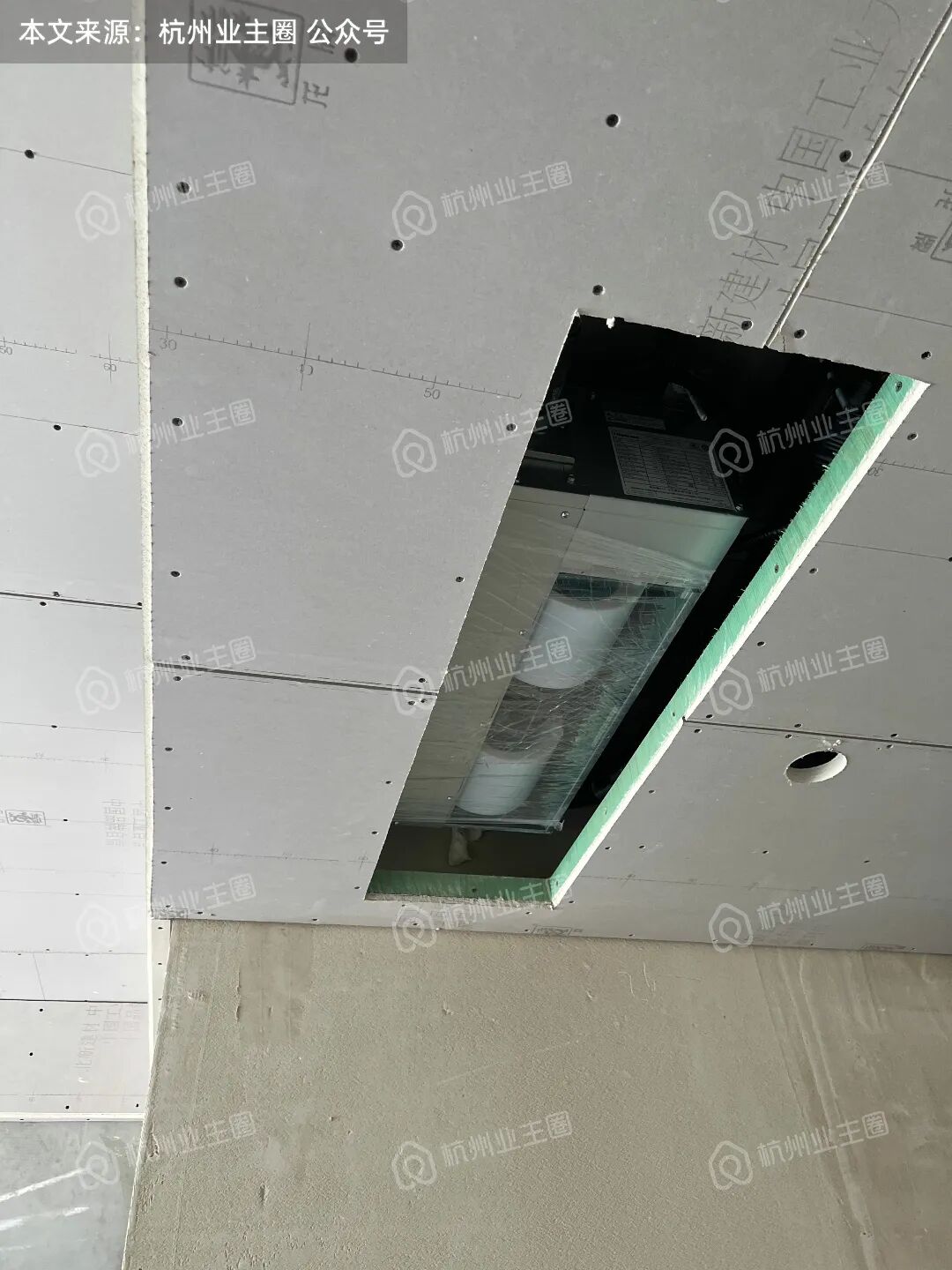

客餐厅、卧室区域顶面石膏板已搭建;

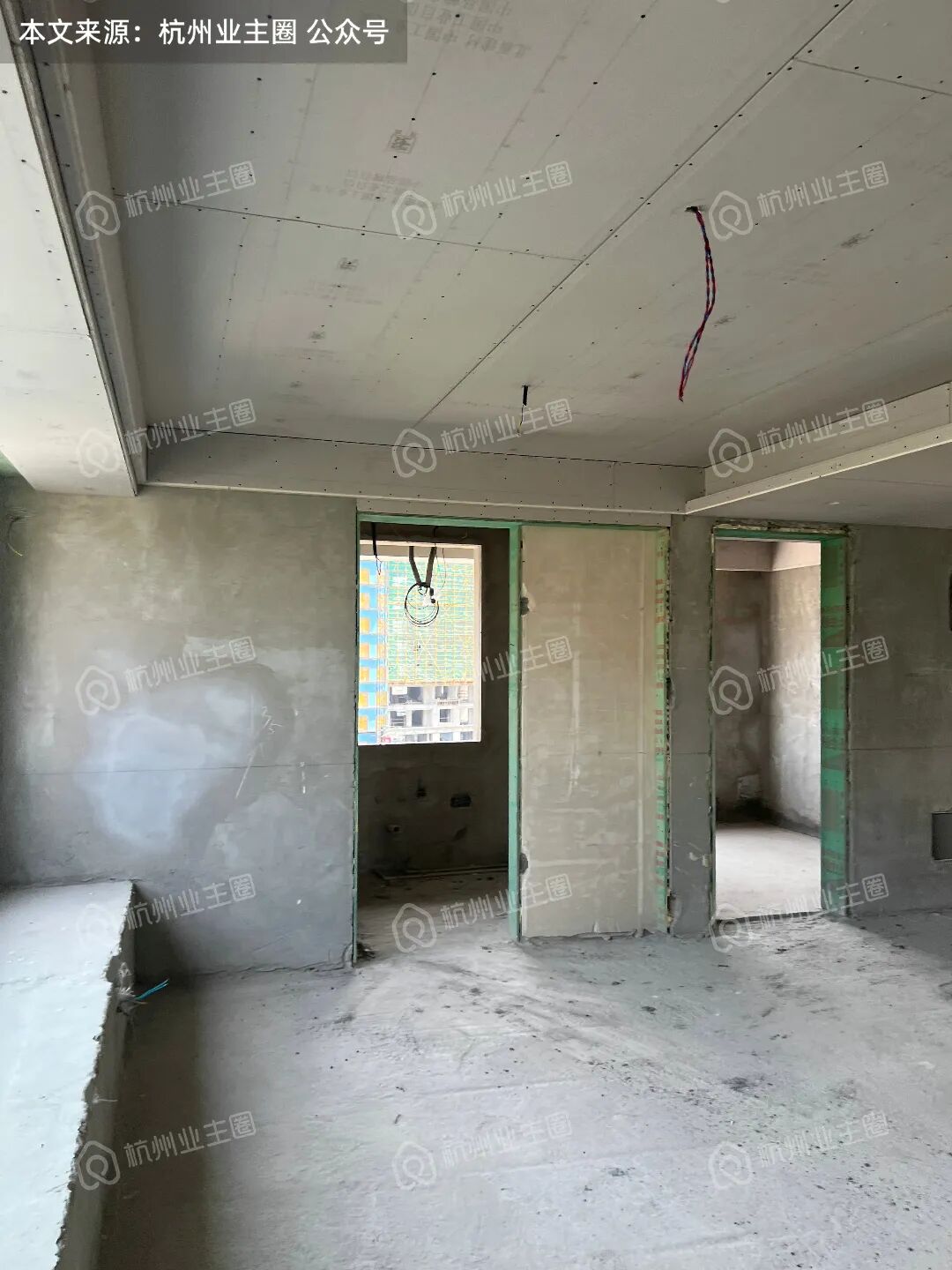

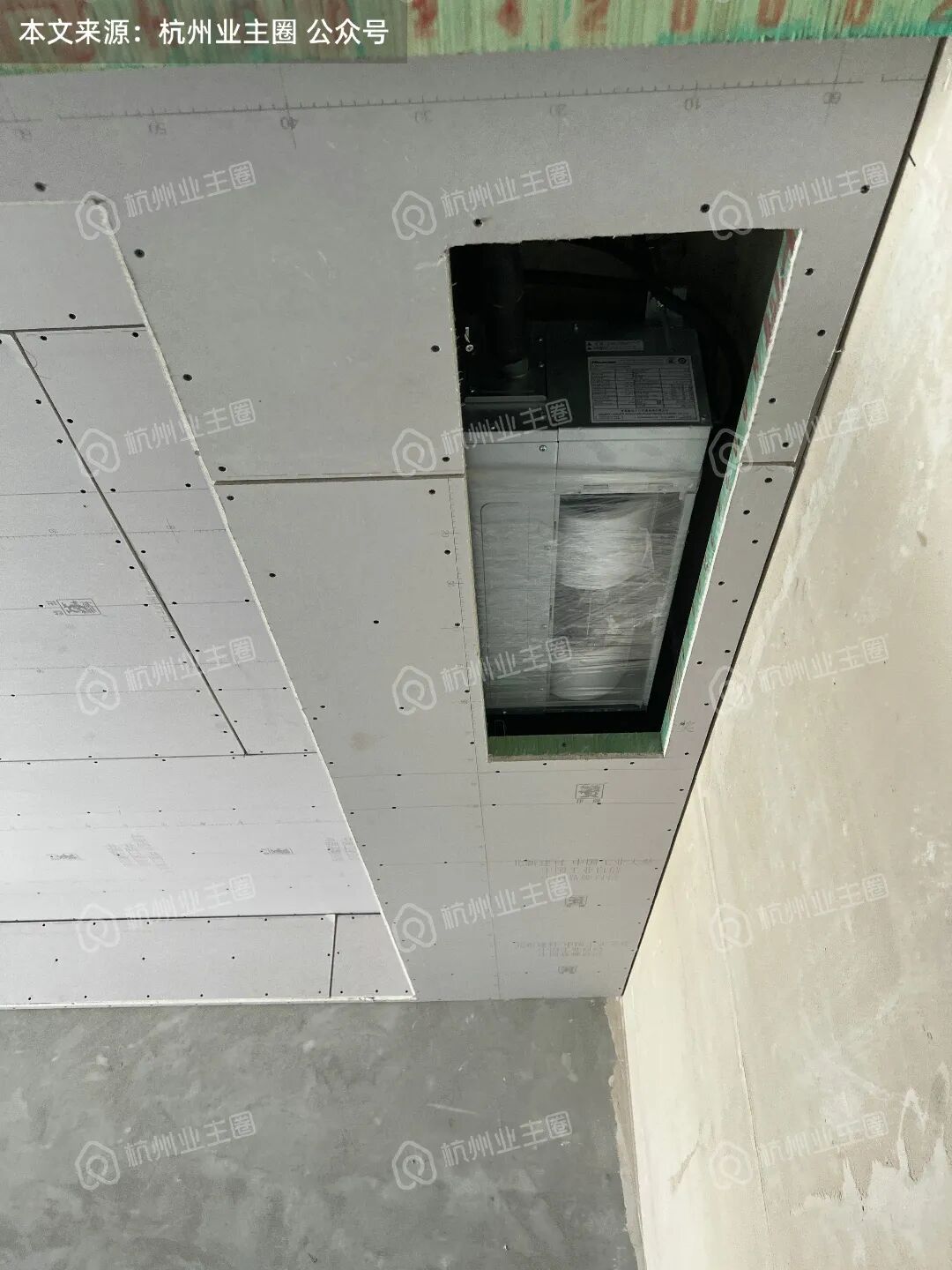

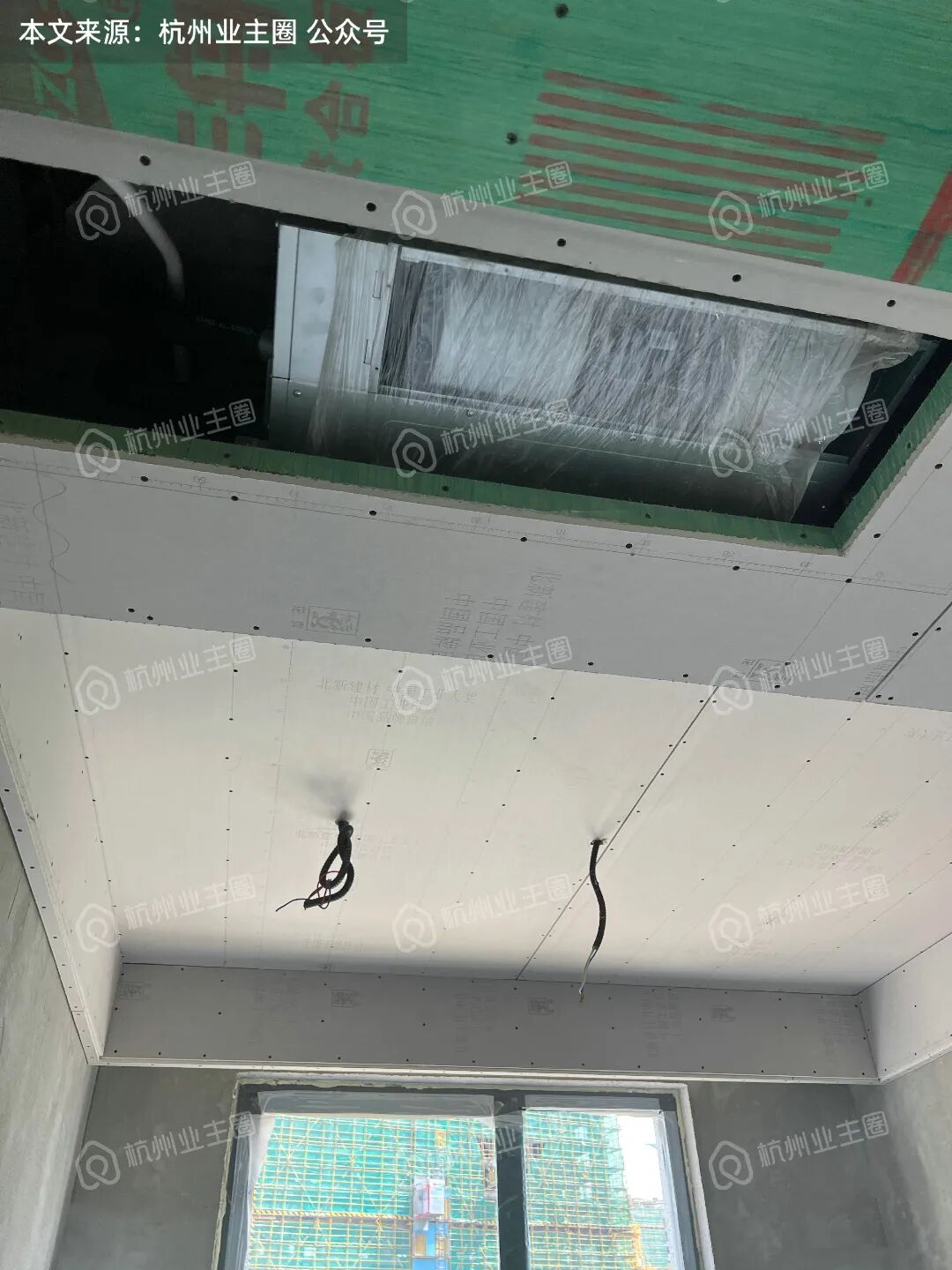

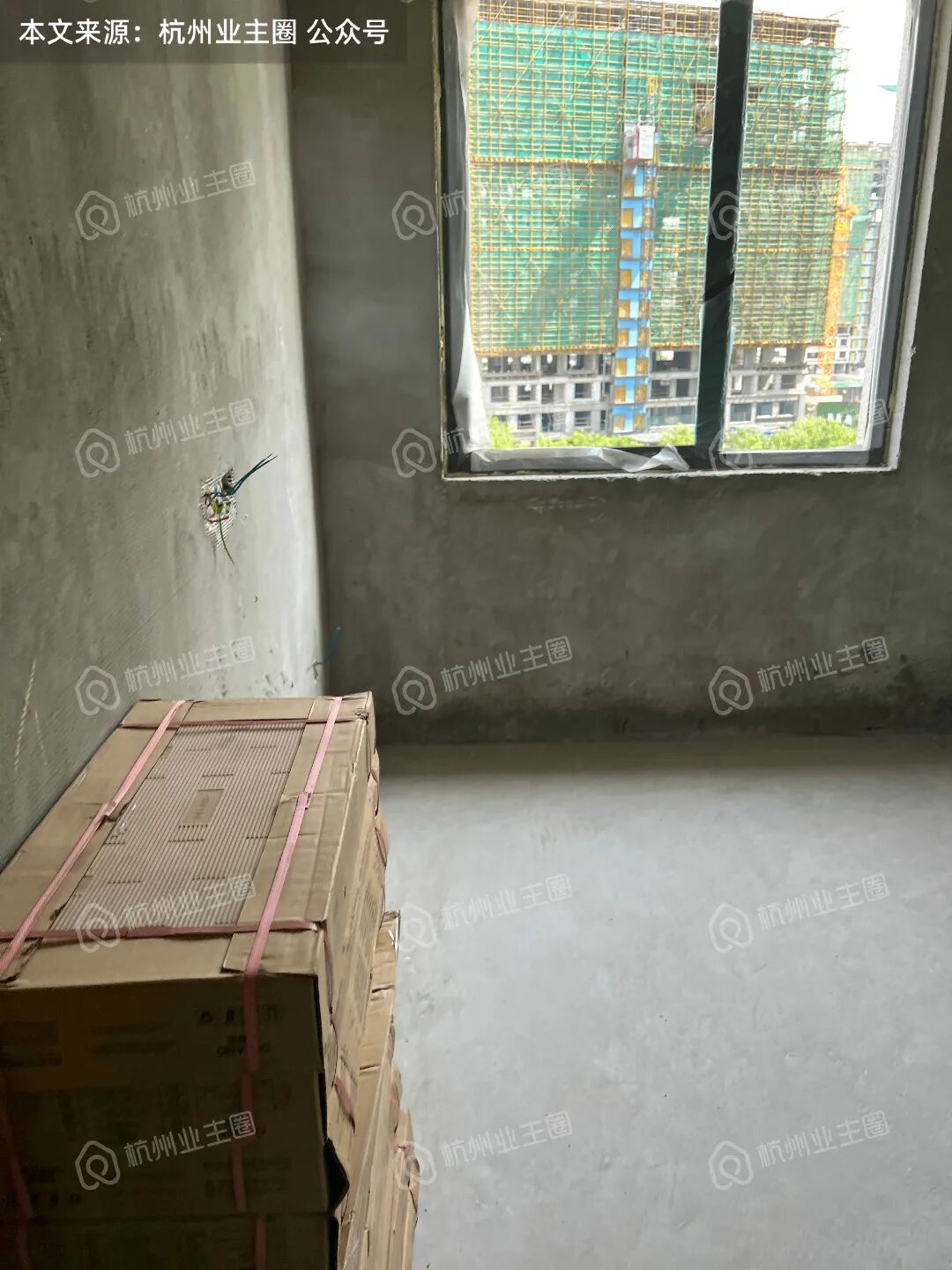

空调内机已搭建,未见明显偏位情况;

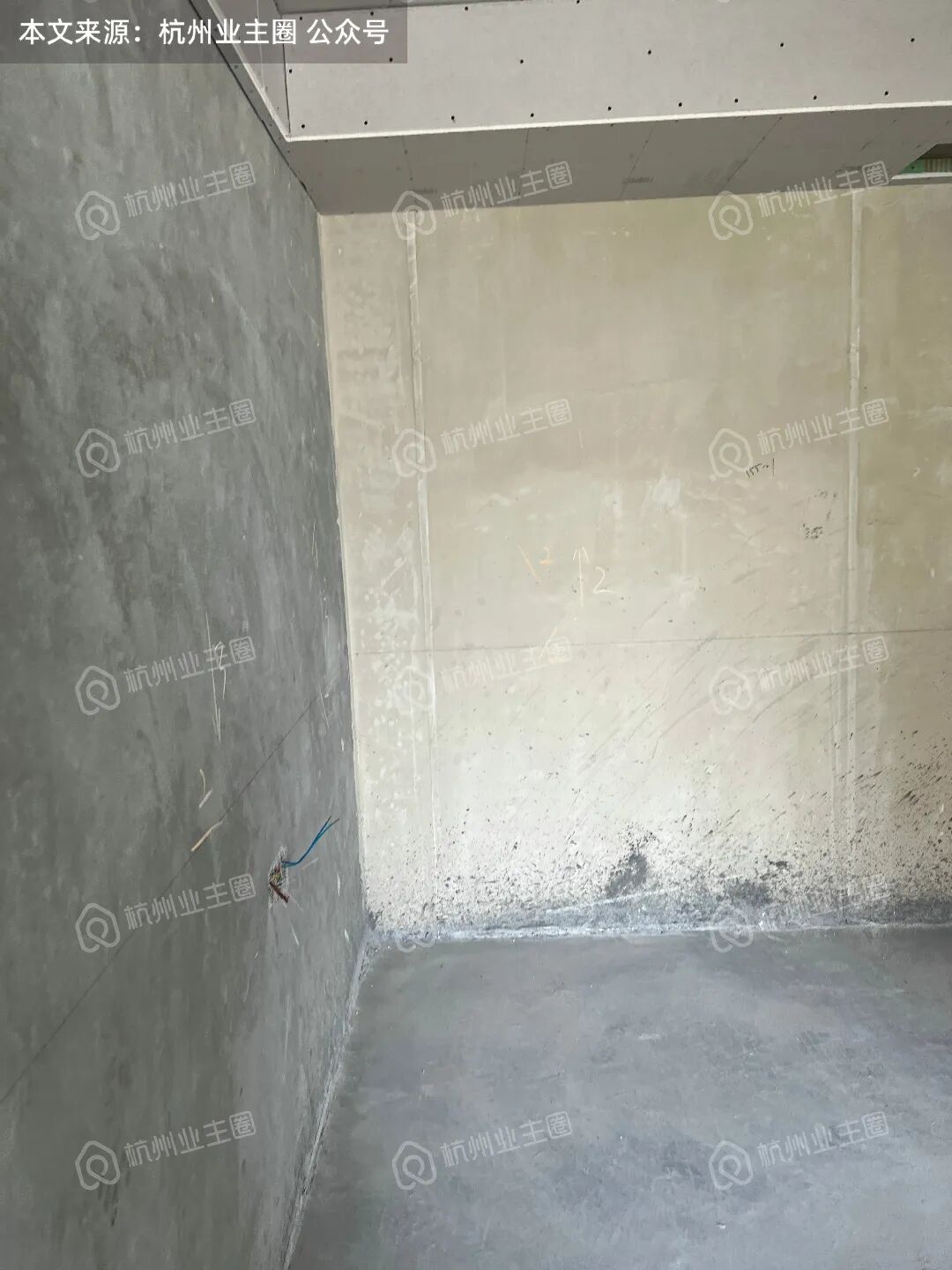

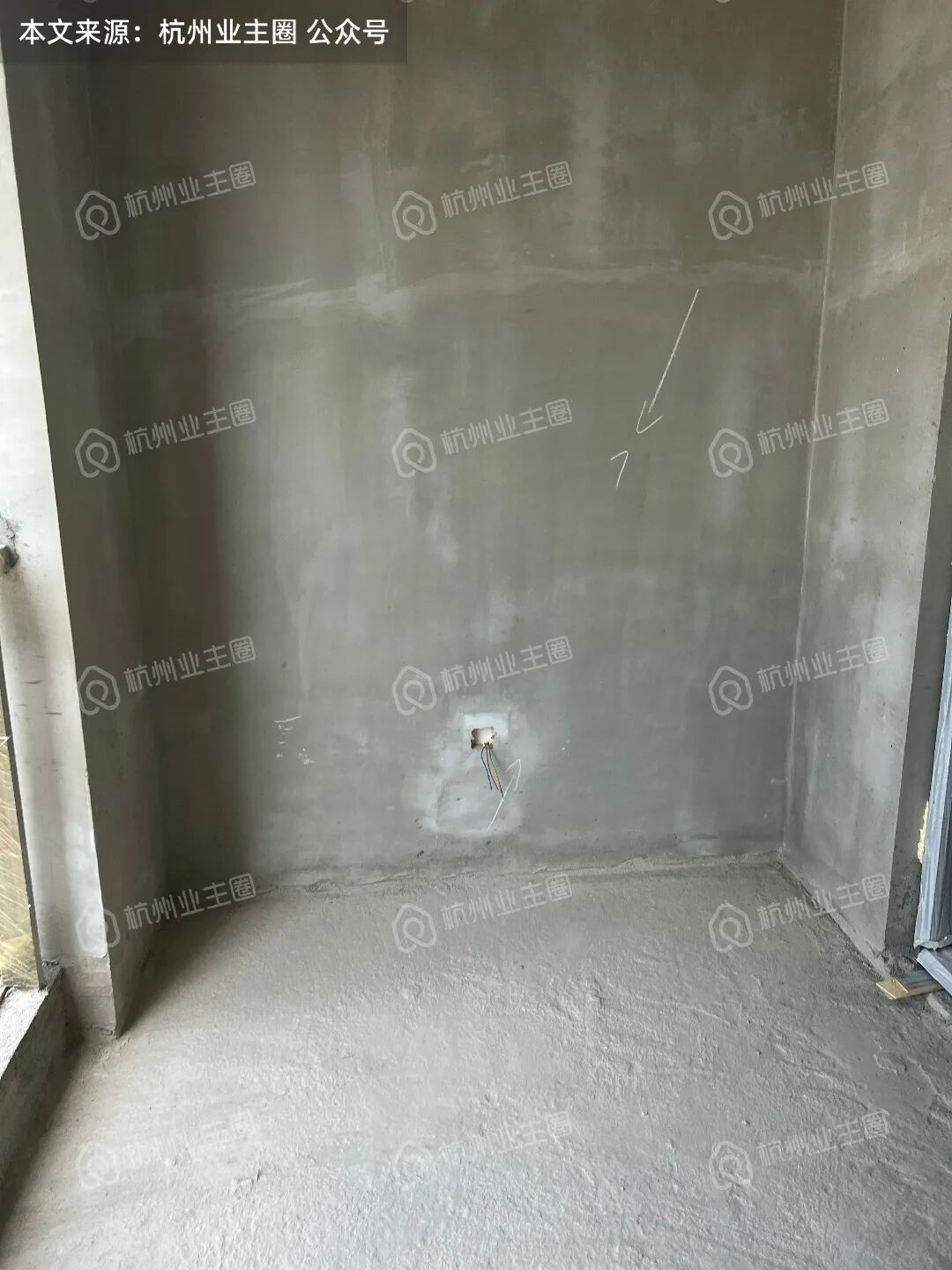

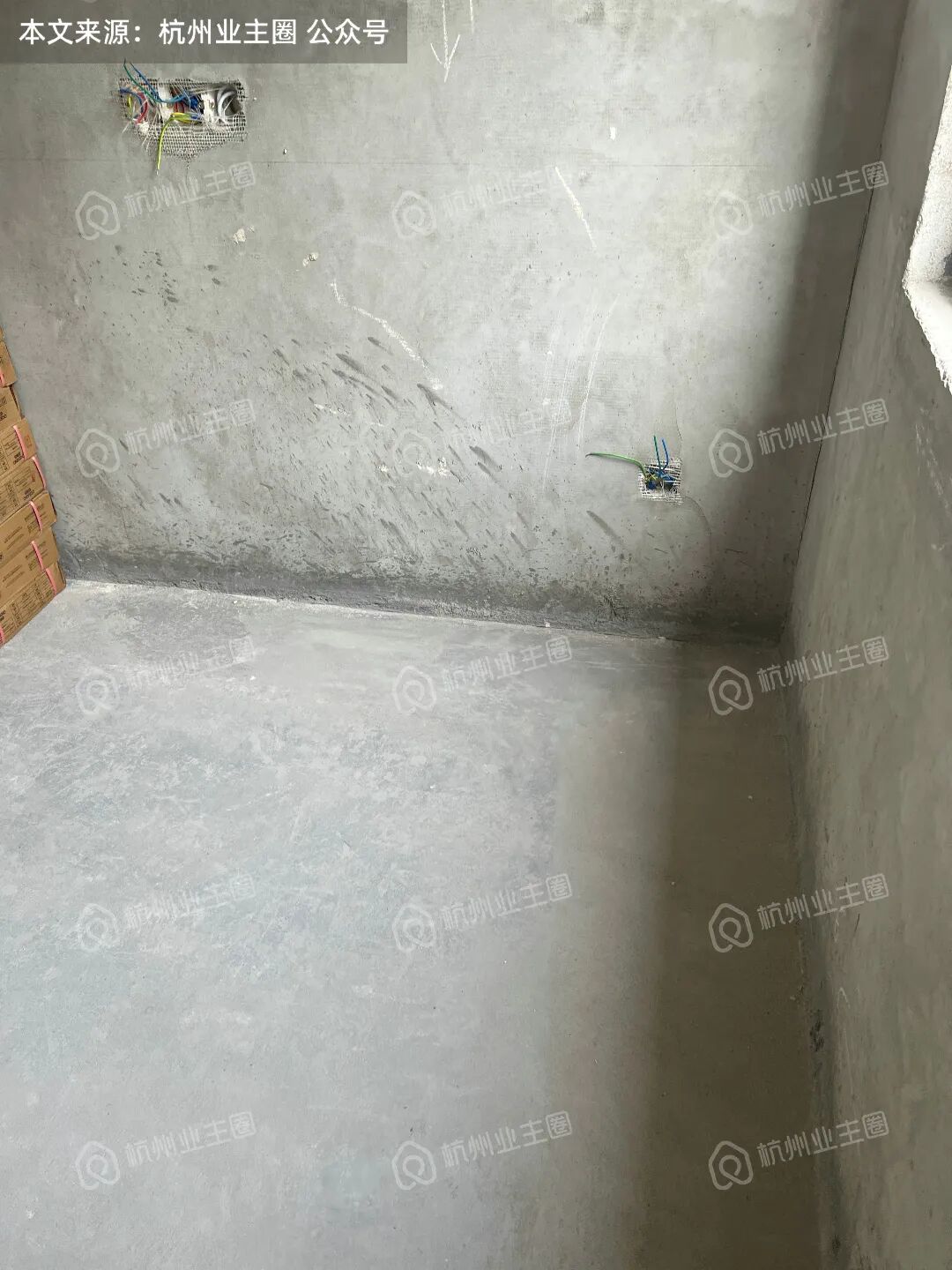

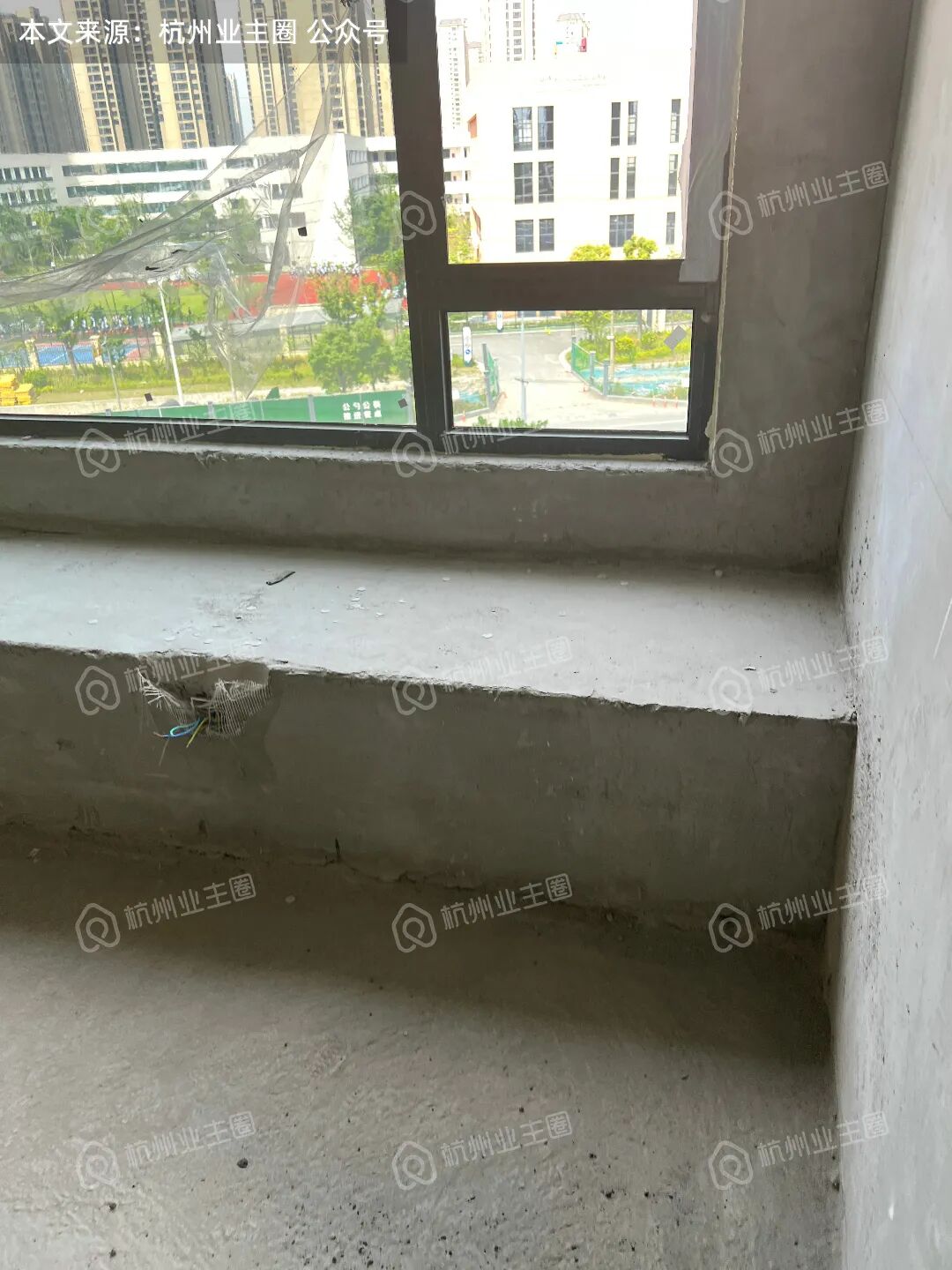

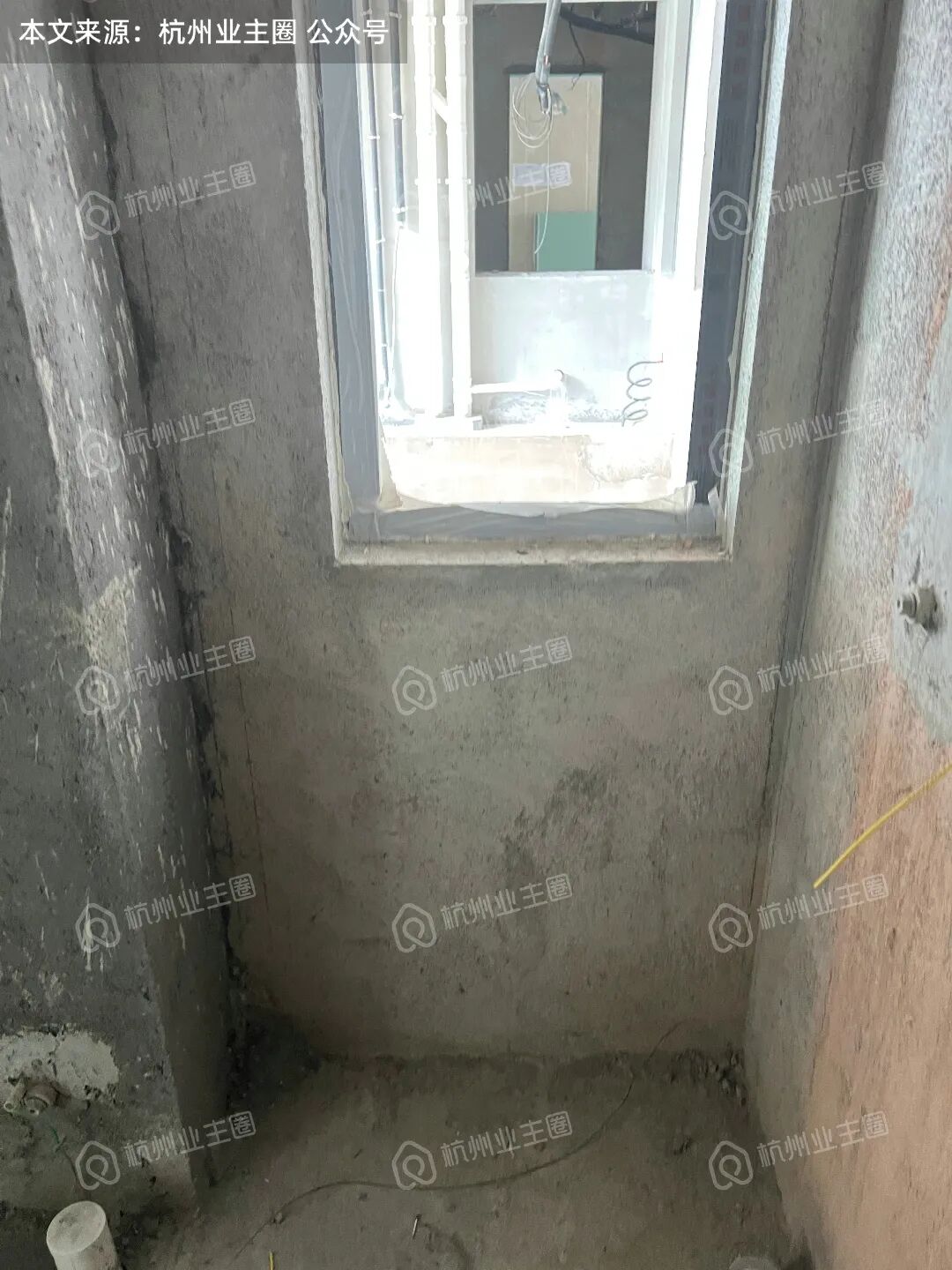

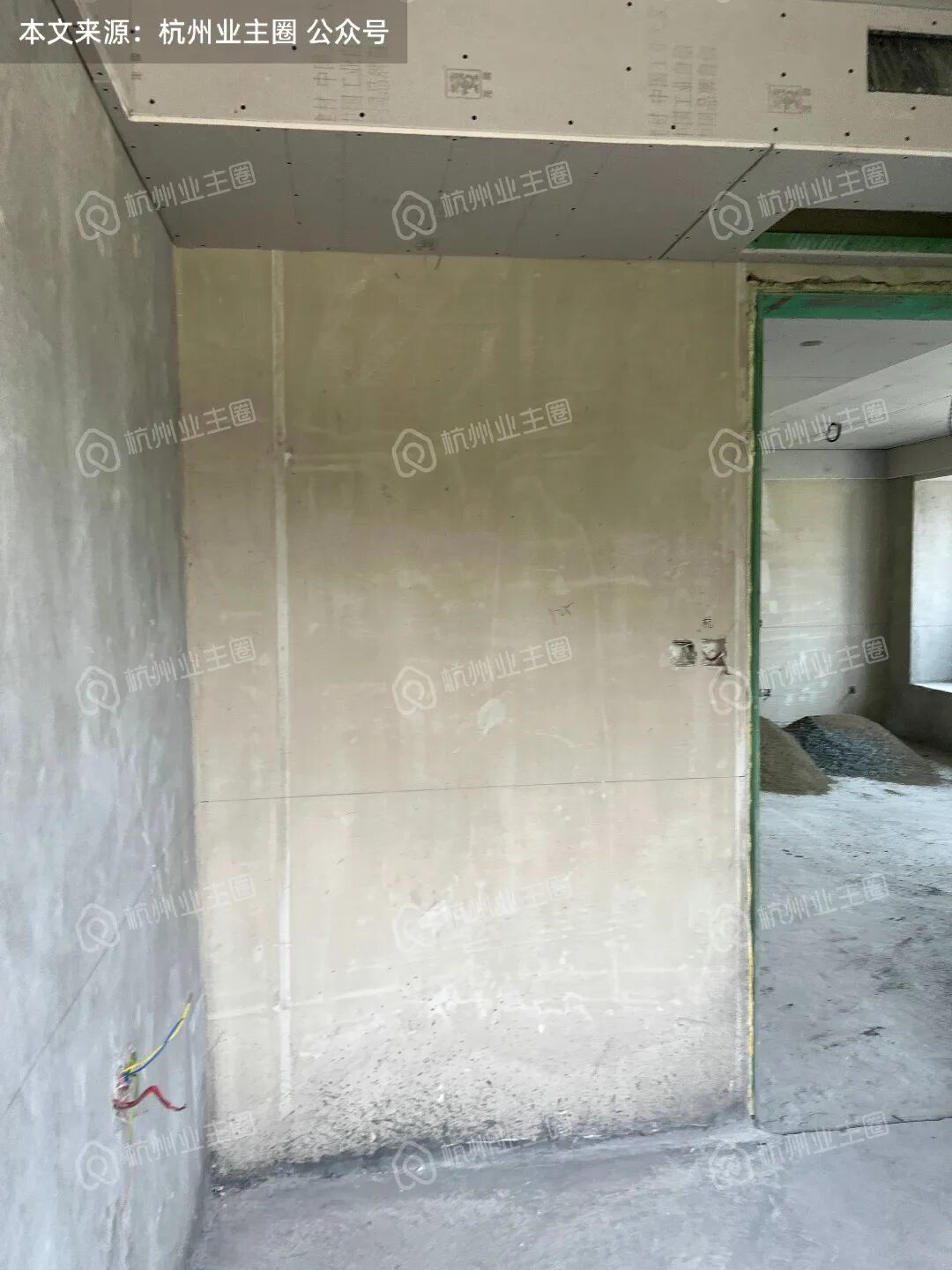

墙面、地面已找平处理;

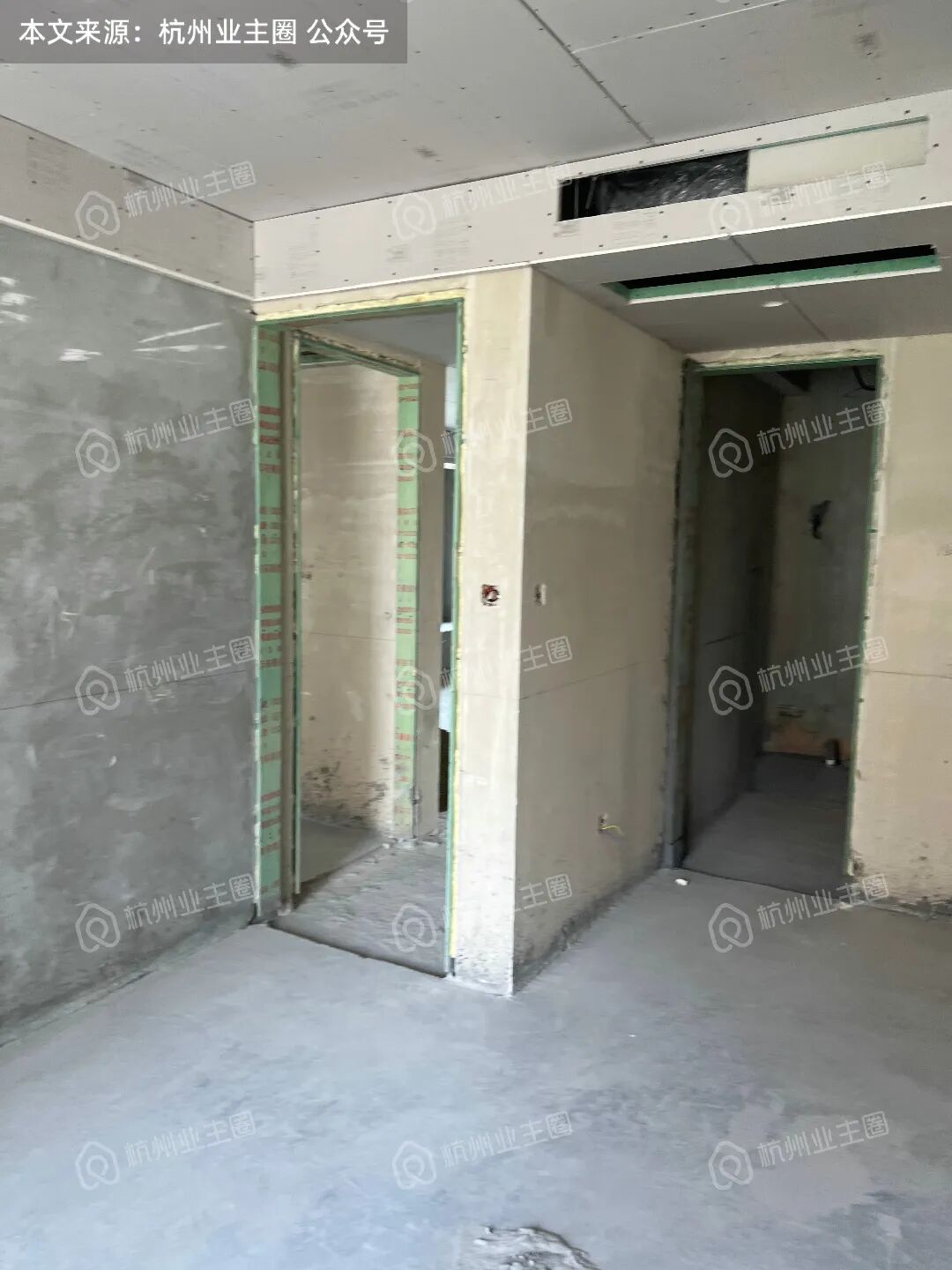

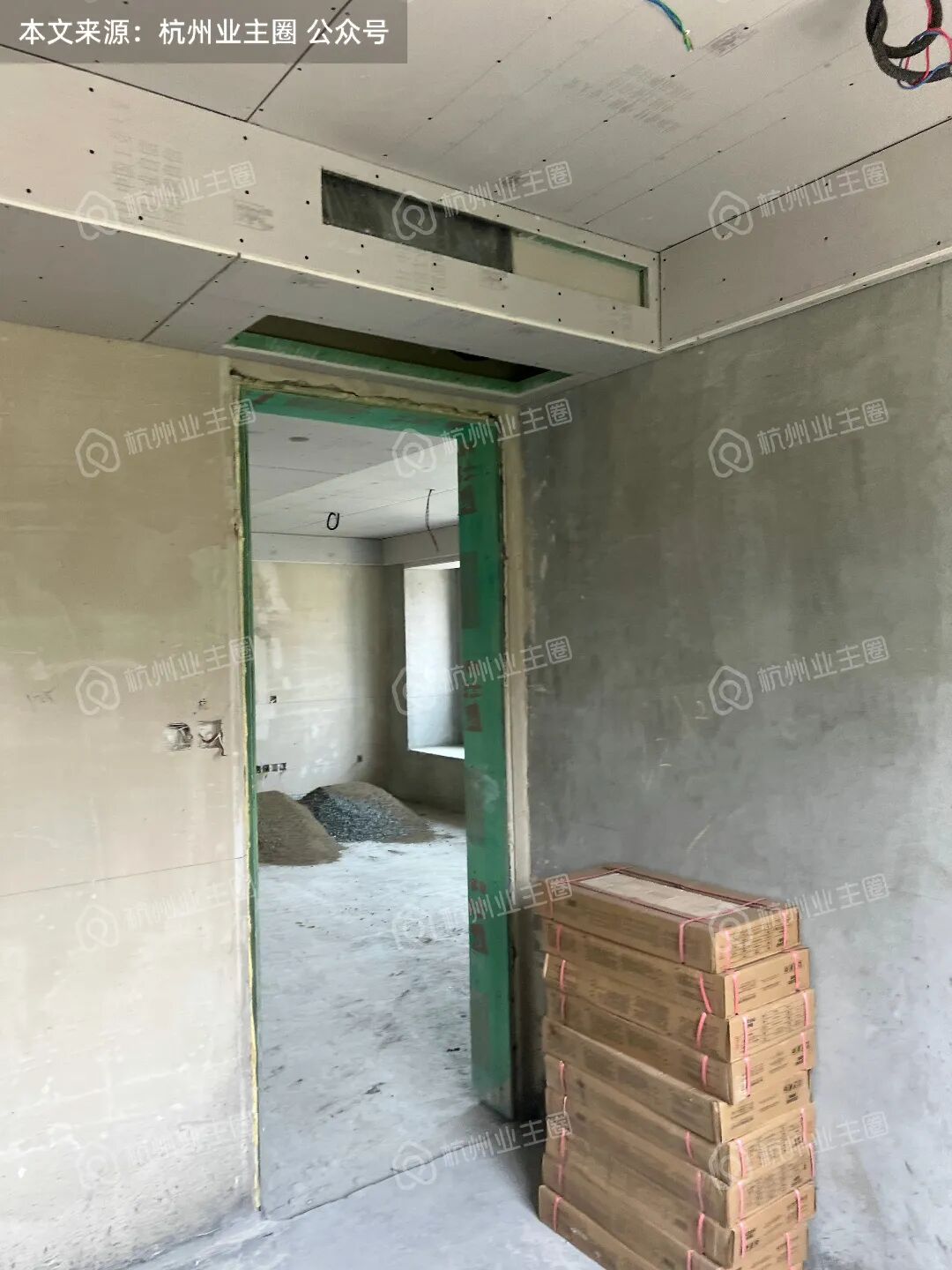

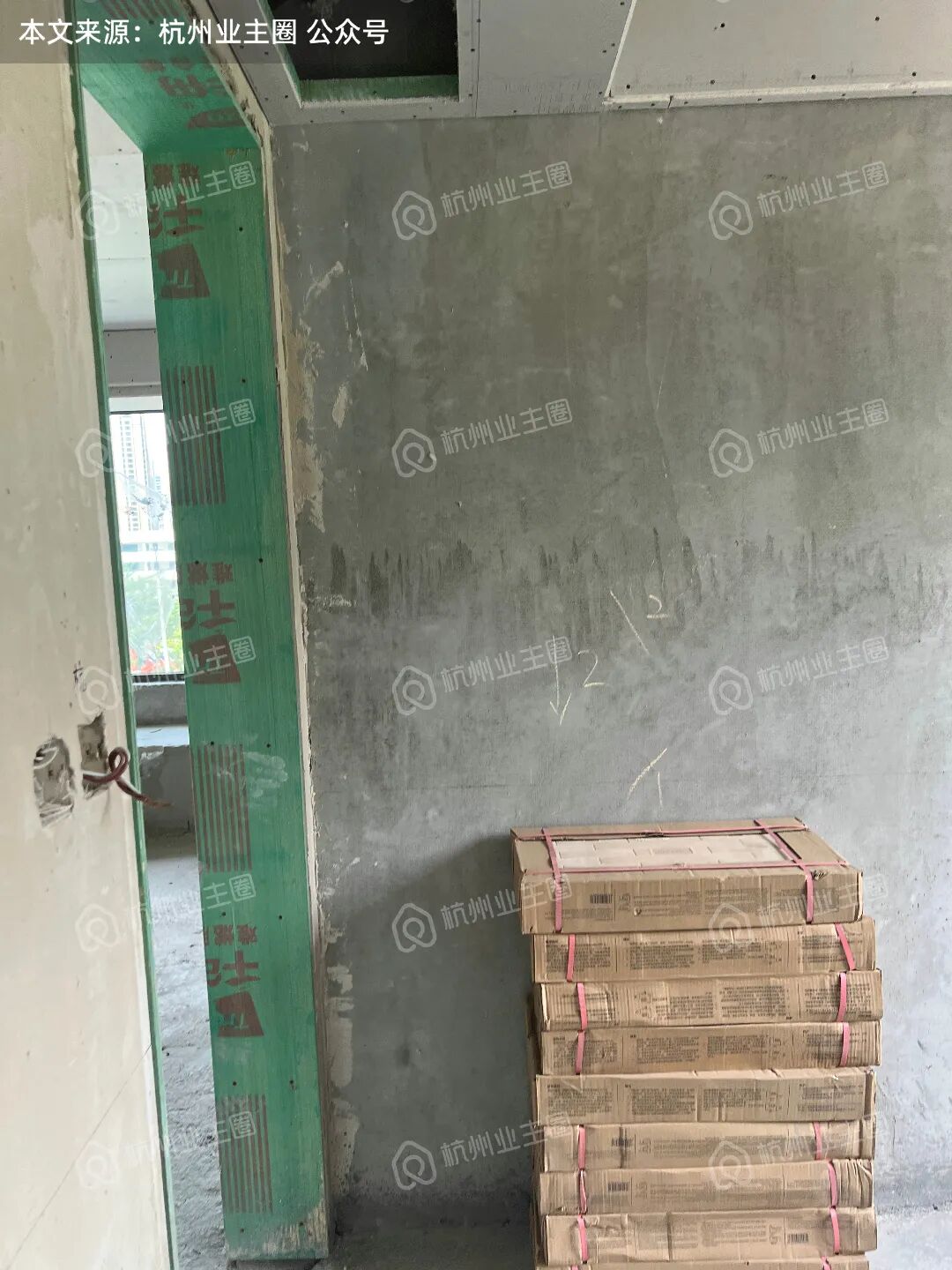

门框底板已搭建,且表面做了三防处理;

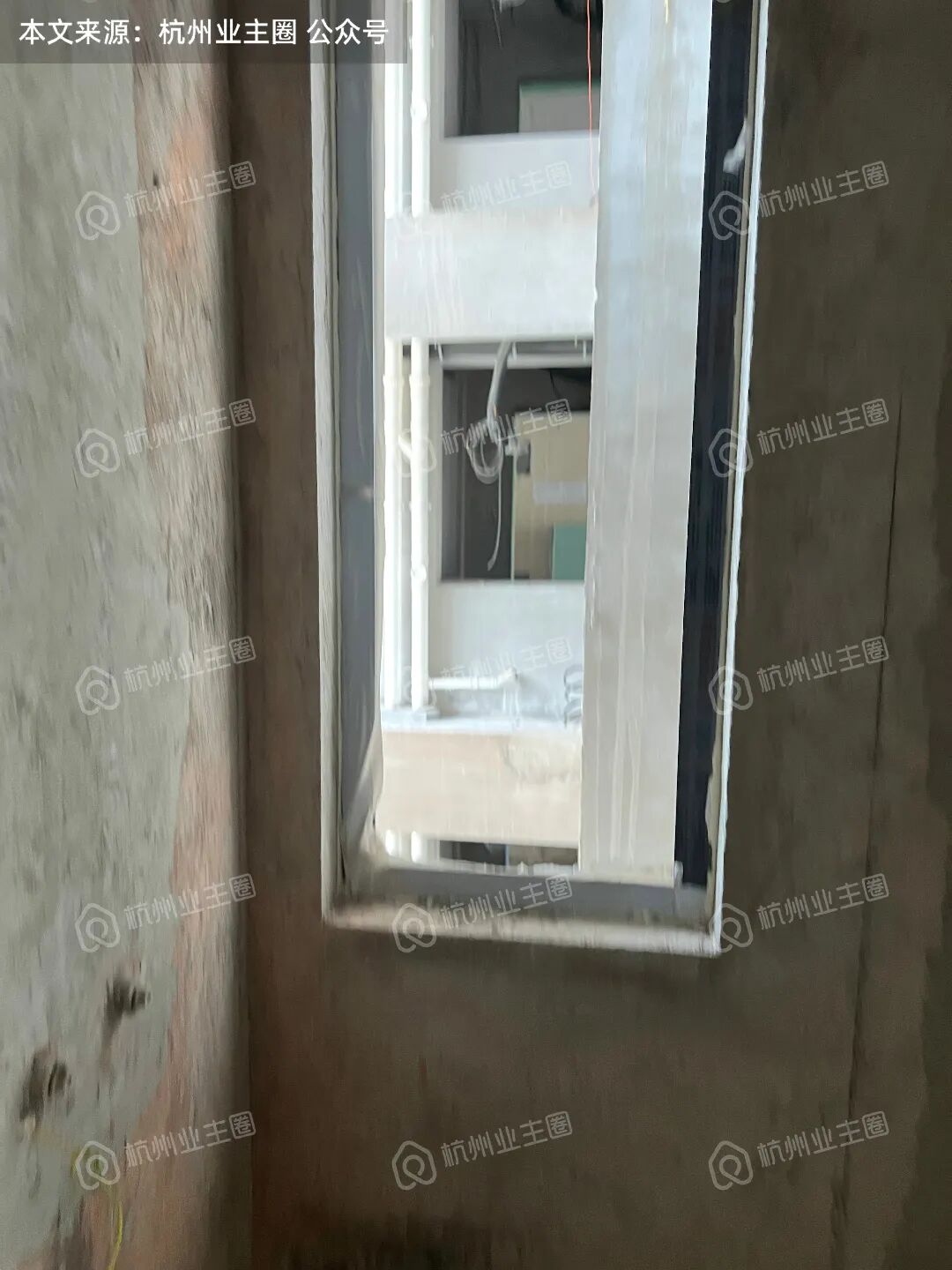

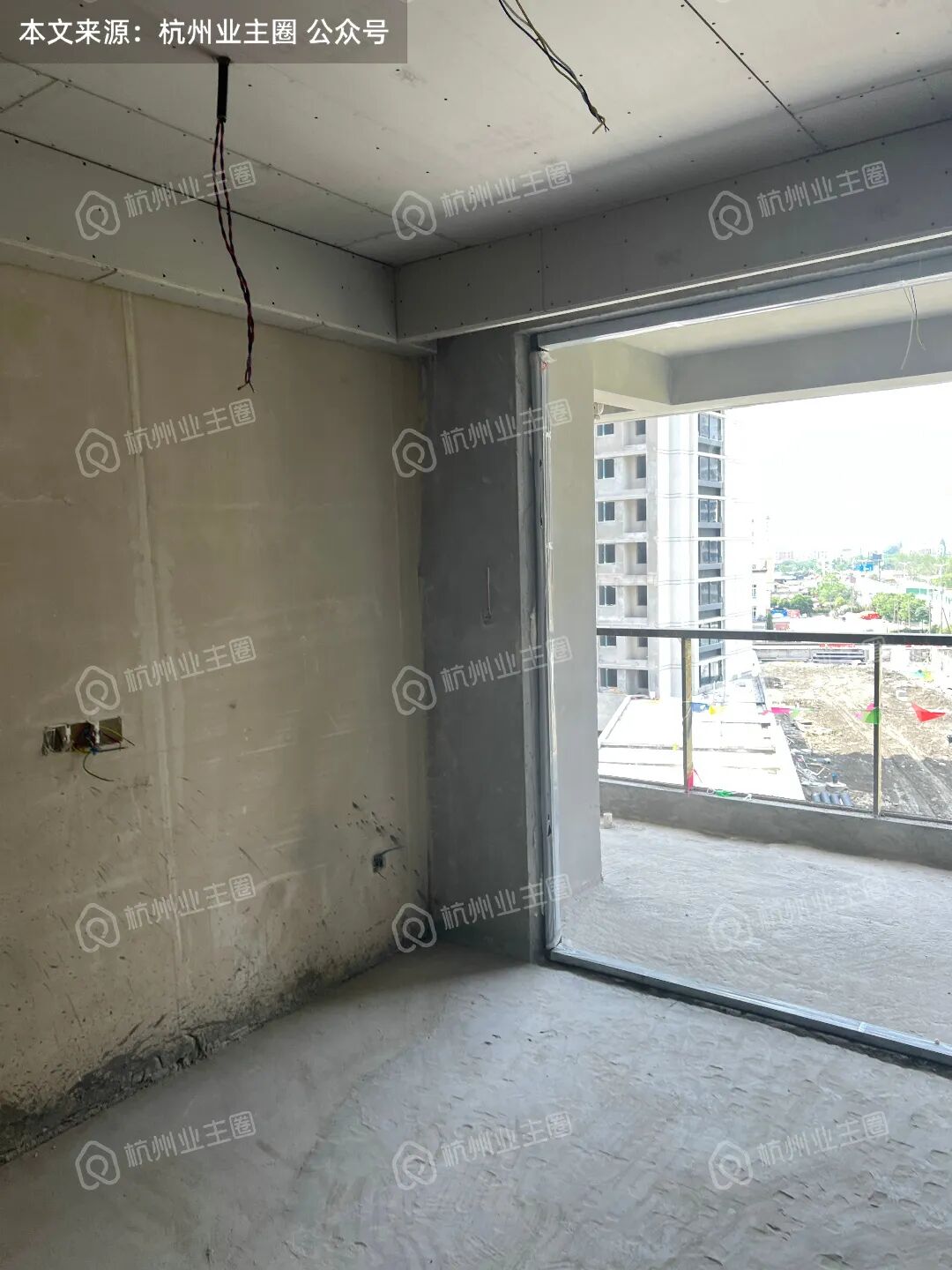

窗框、推拉门框搭建完毕;

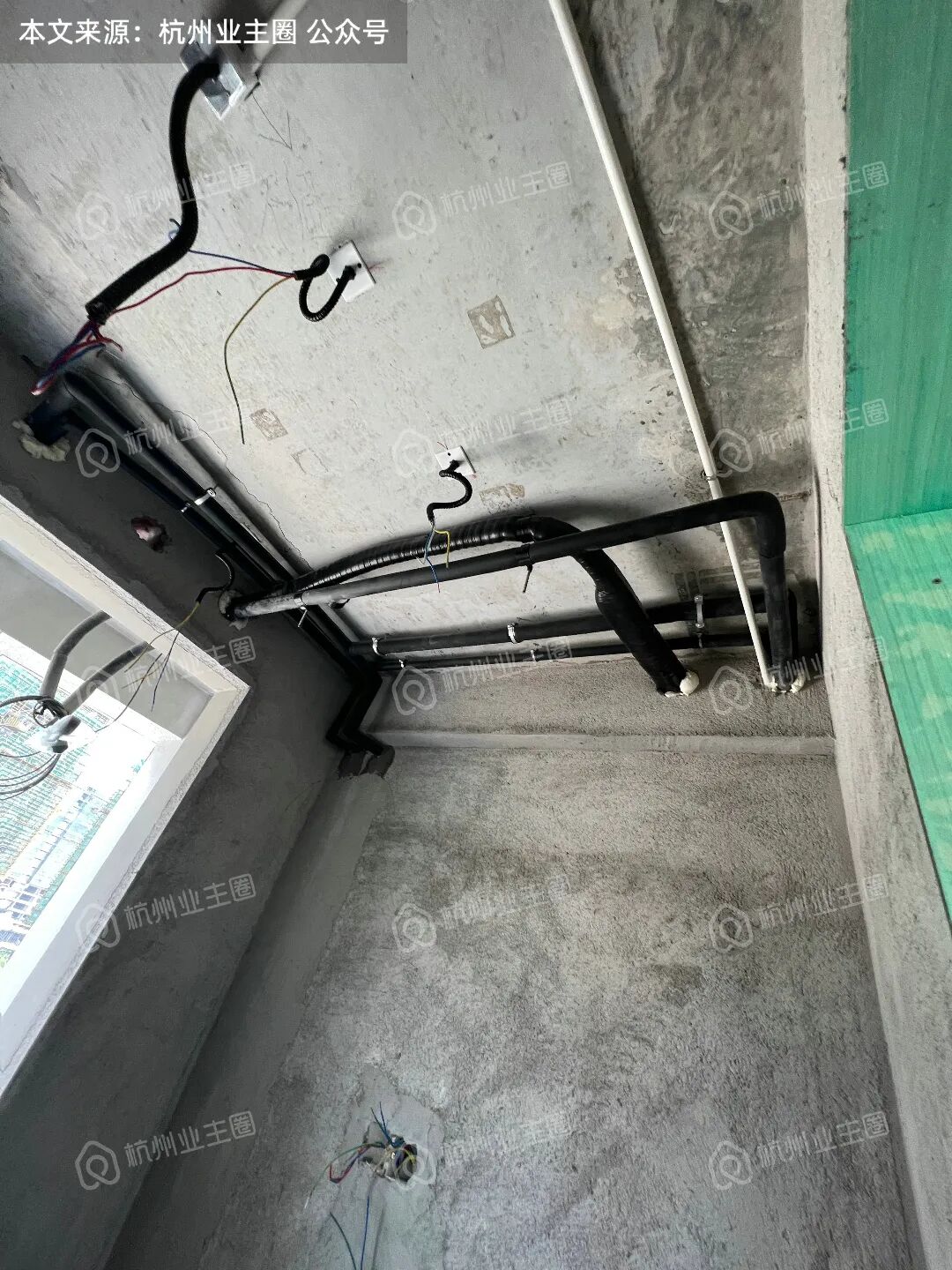

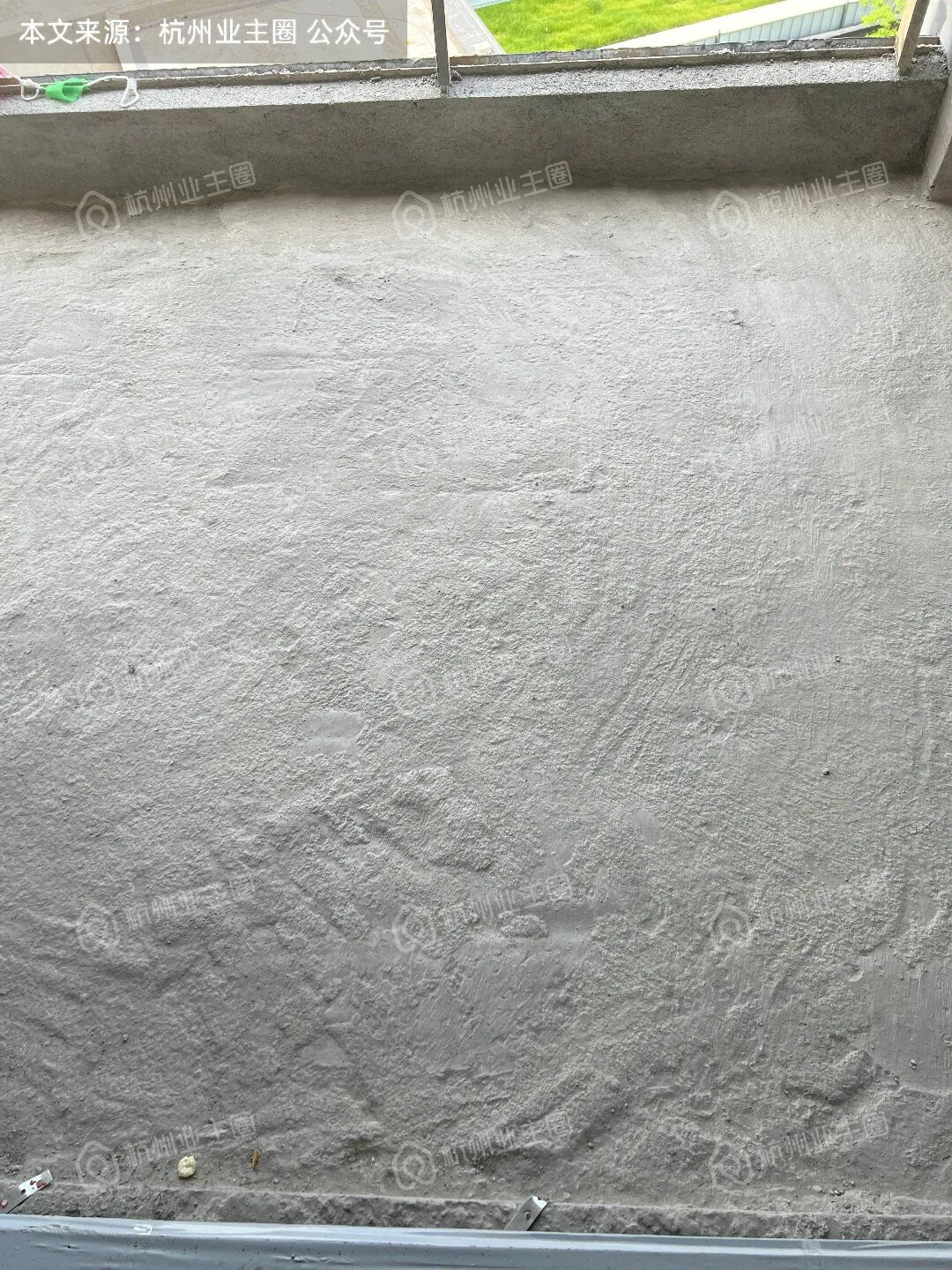

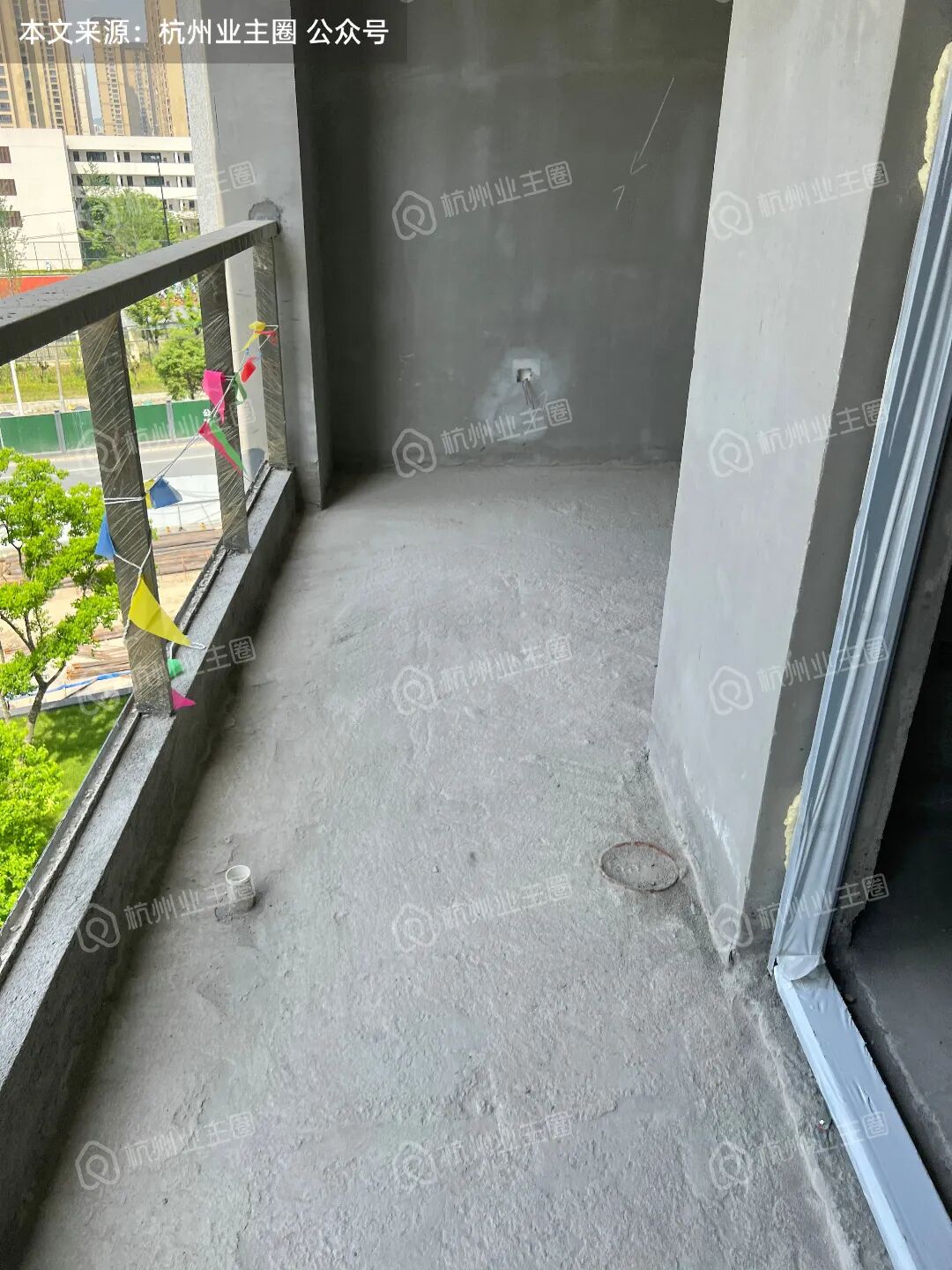

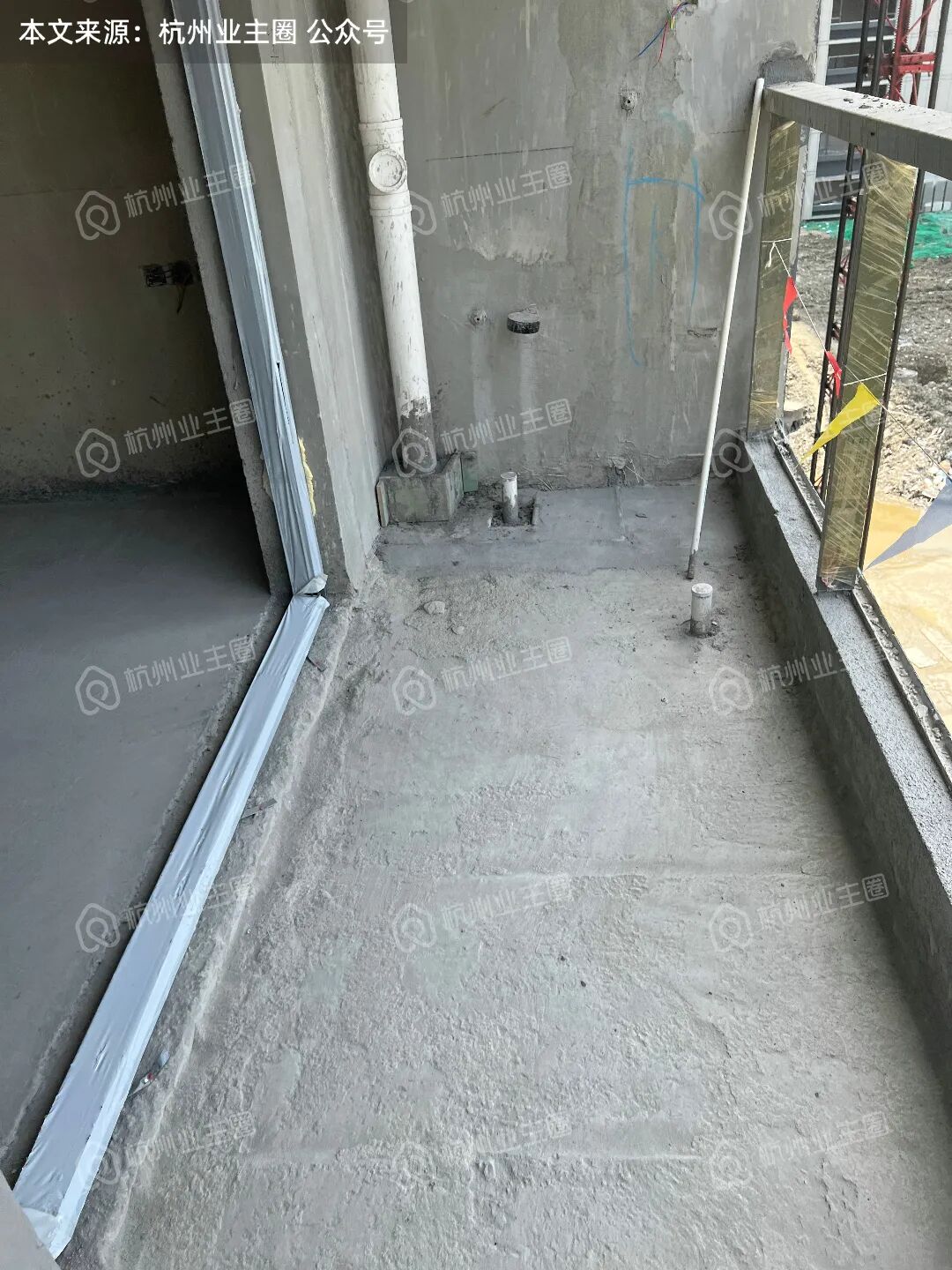

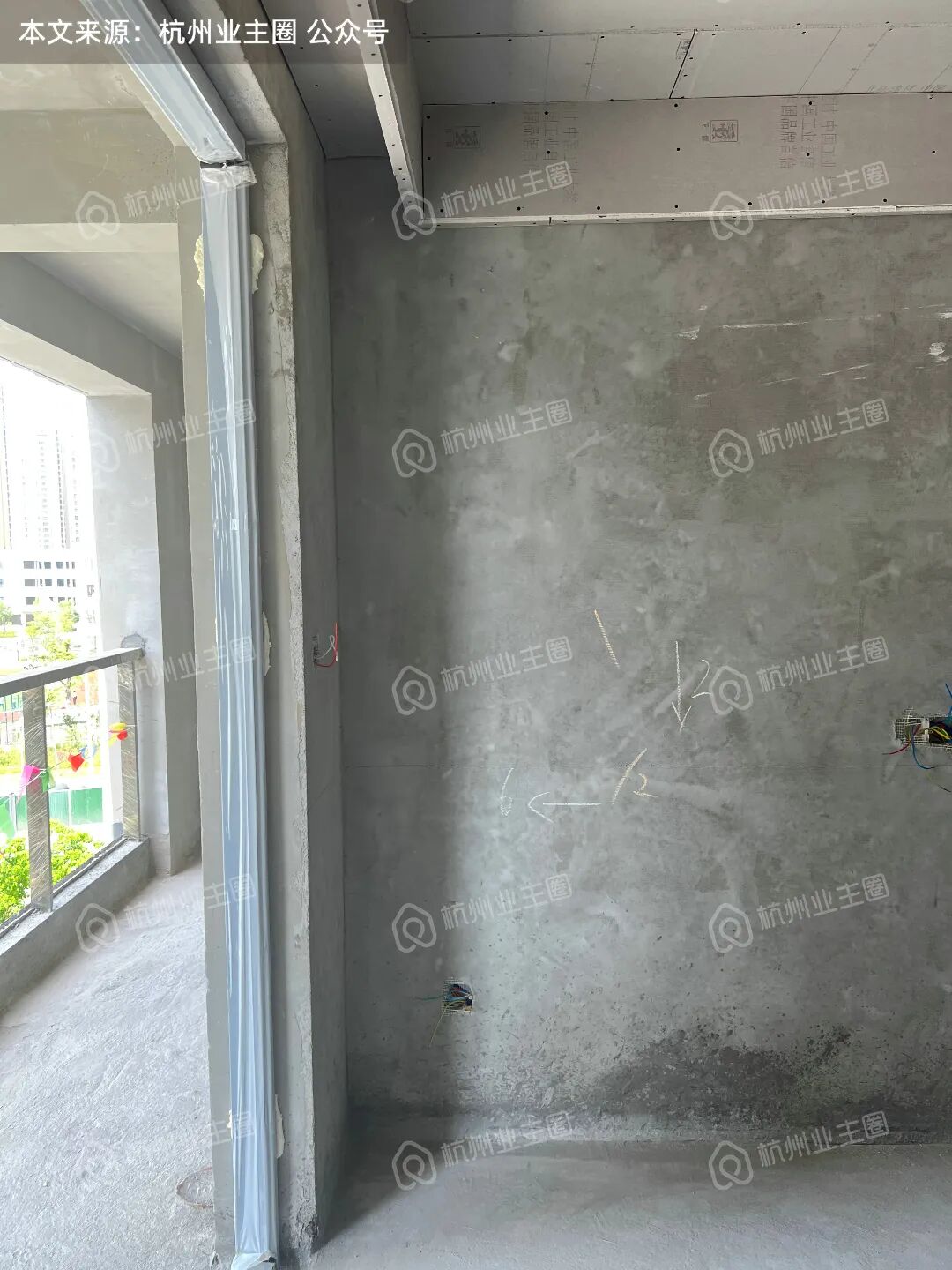

阳台栏杆扶手框架的已搭建。

以上是本次青漫里跑盘施工现场的情况。

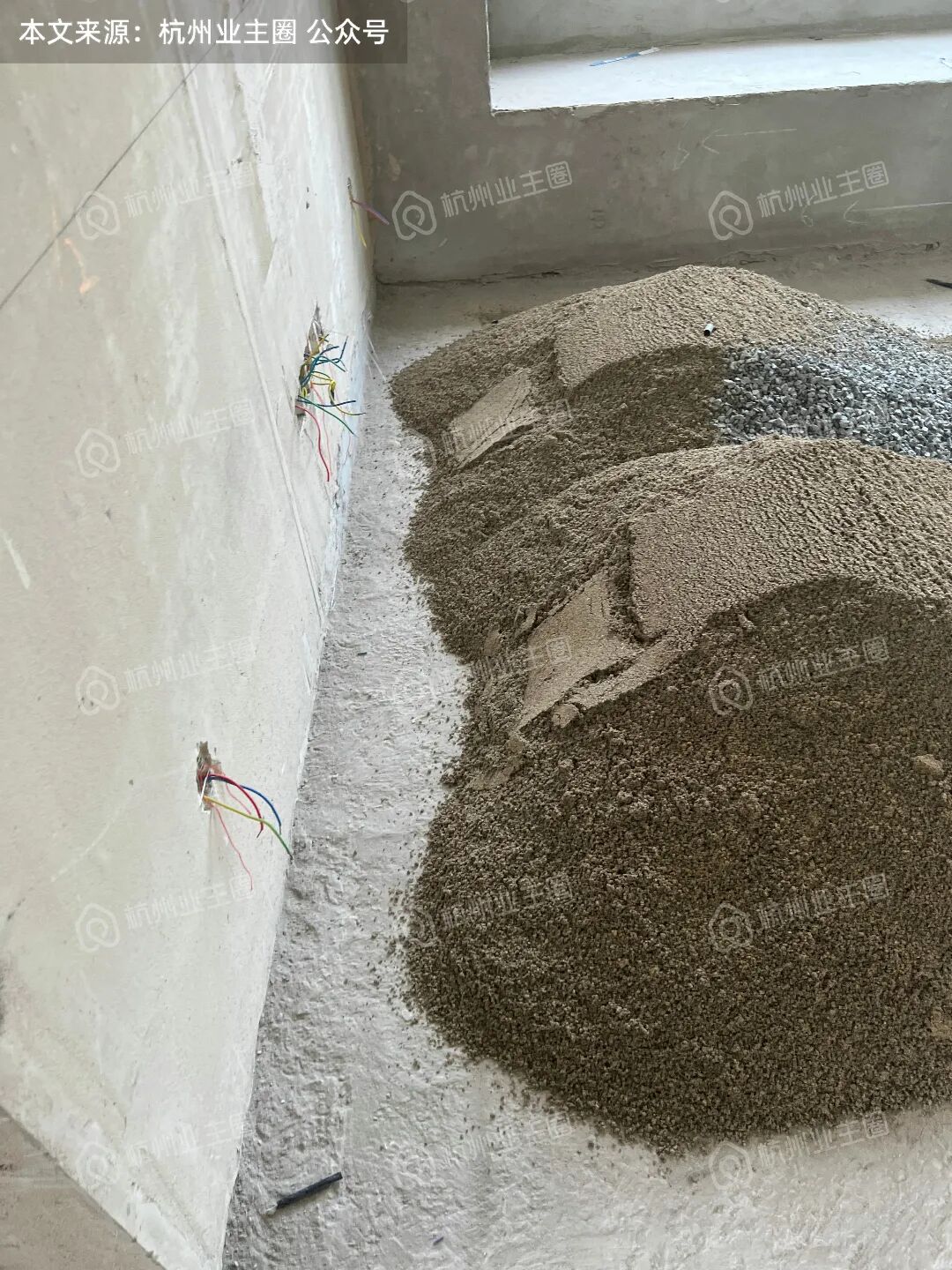

目前楼盘处于施工早中期阶段,但水电预埋已完成施工并做了填埋。

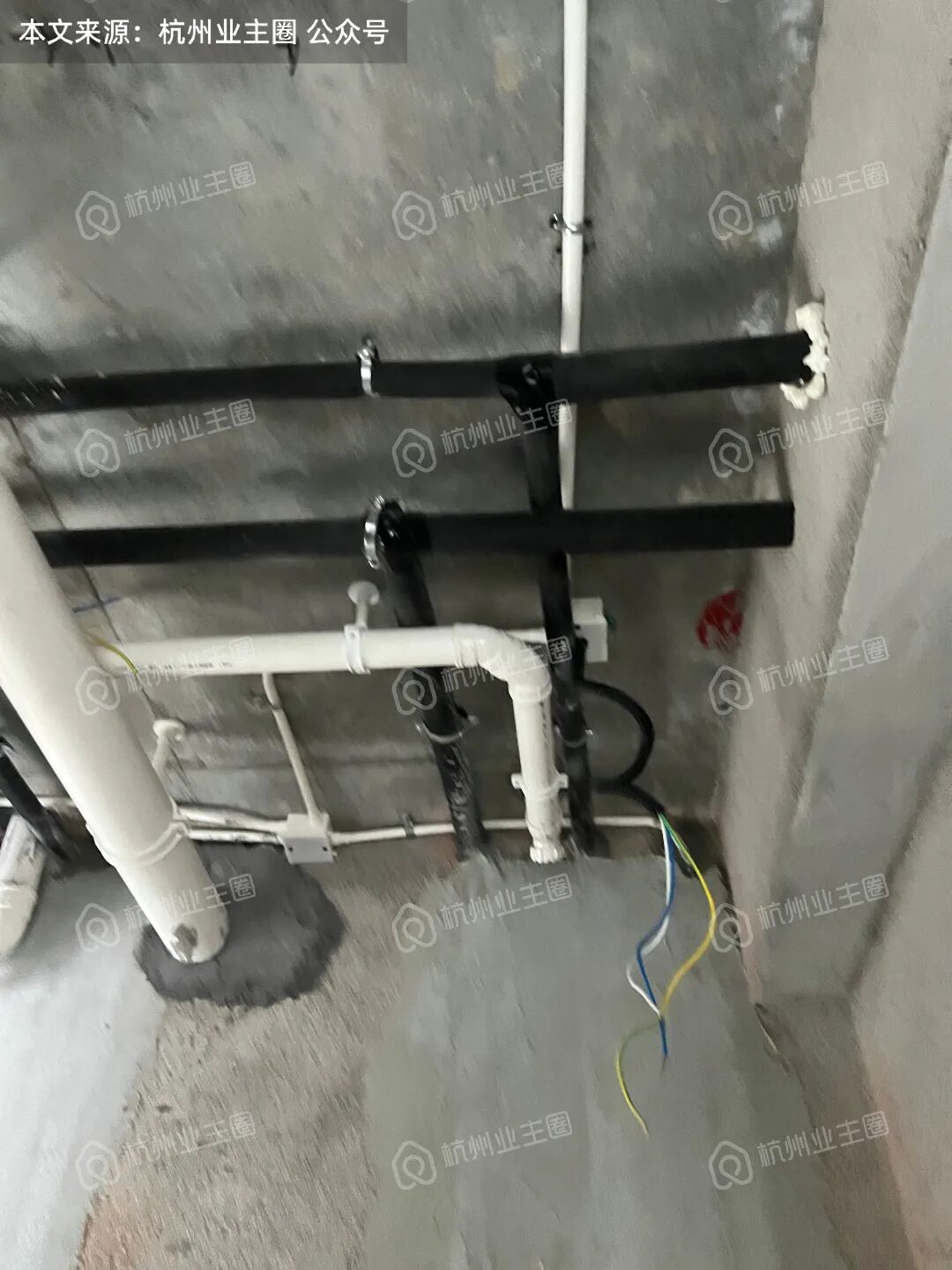

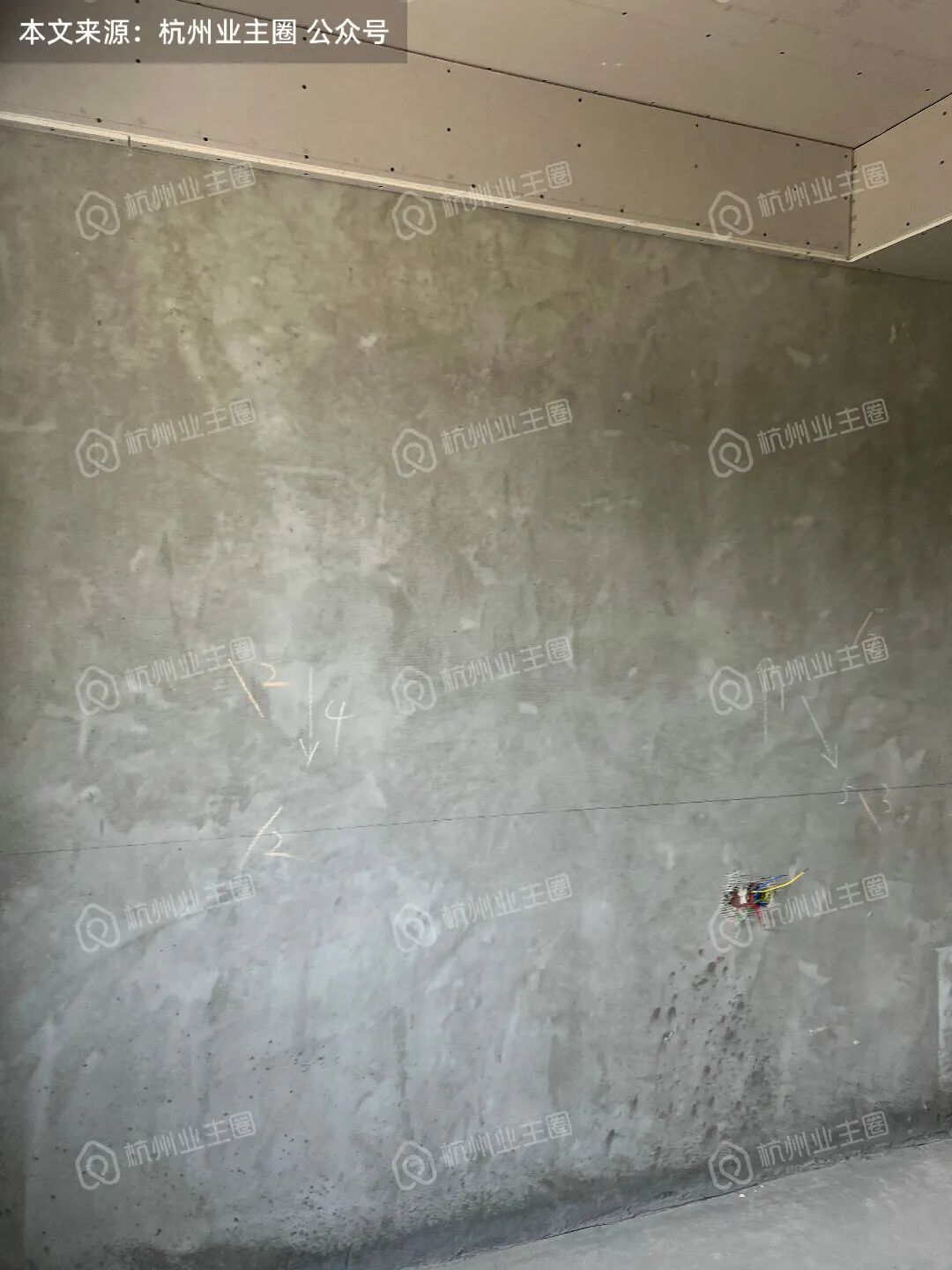

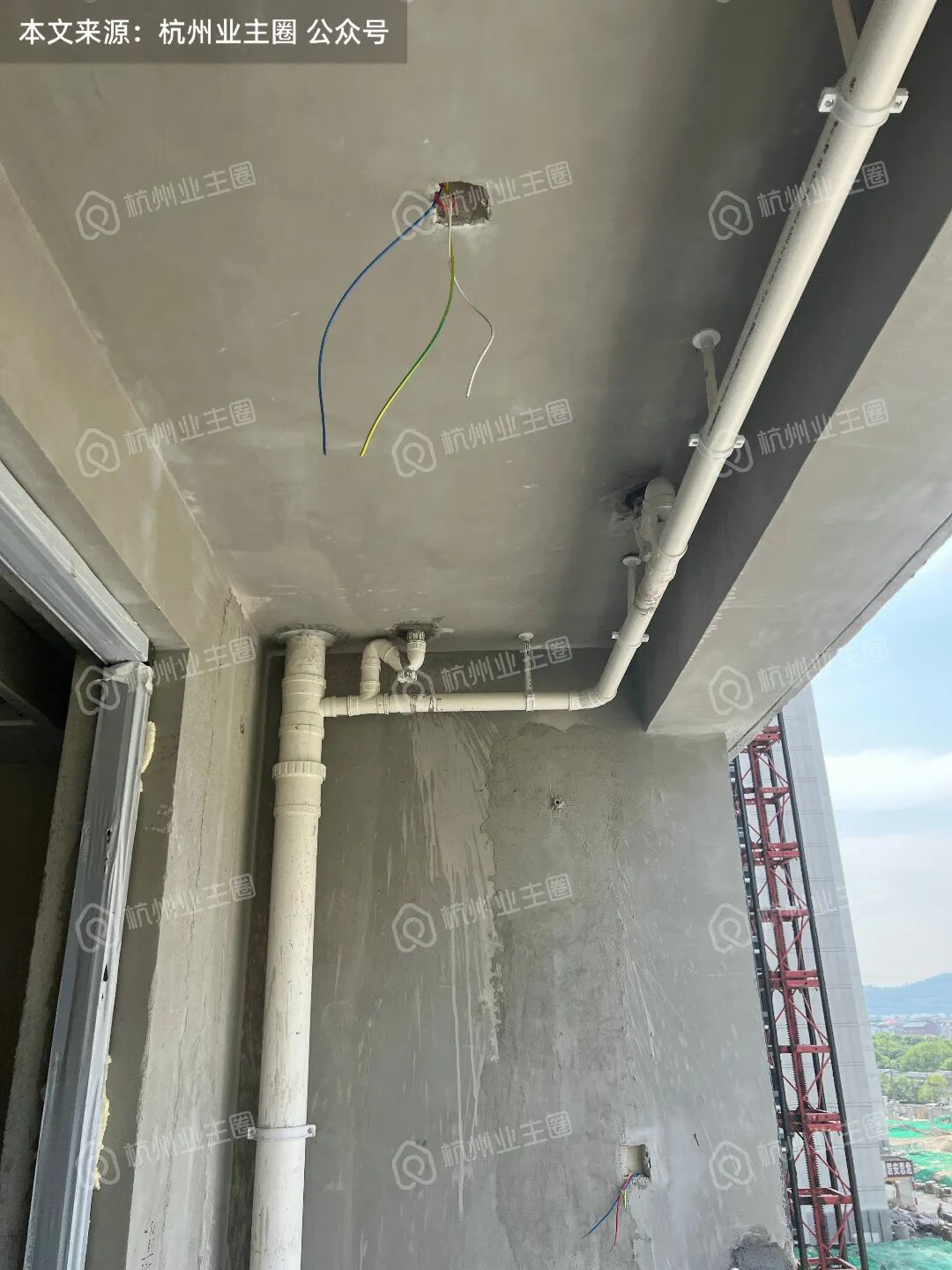

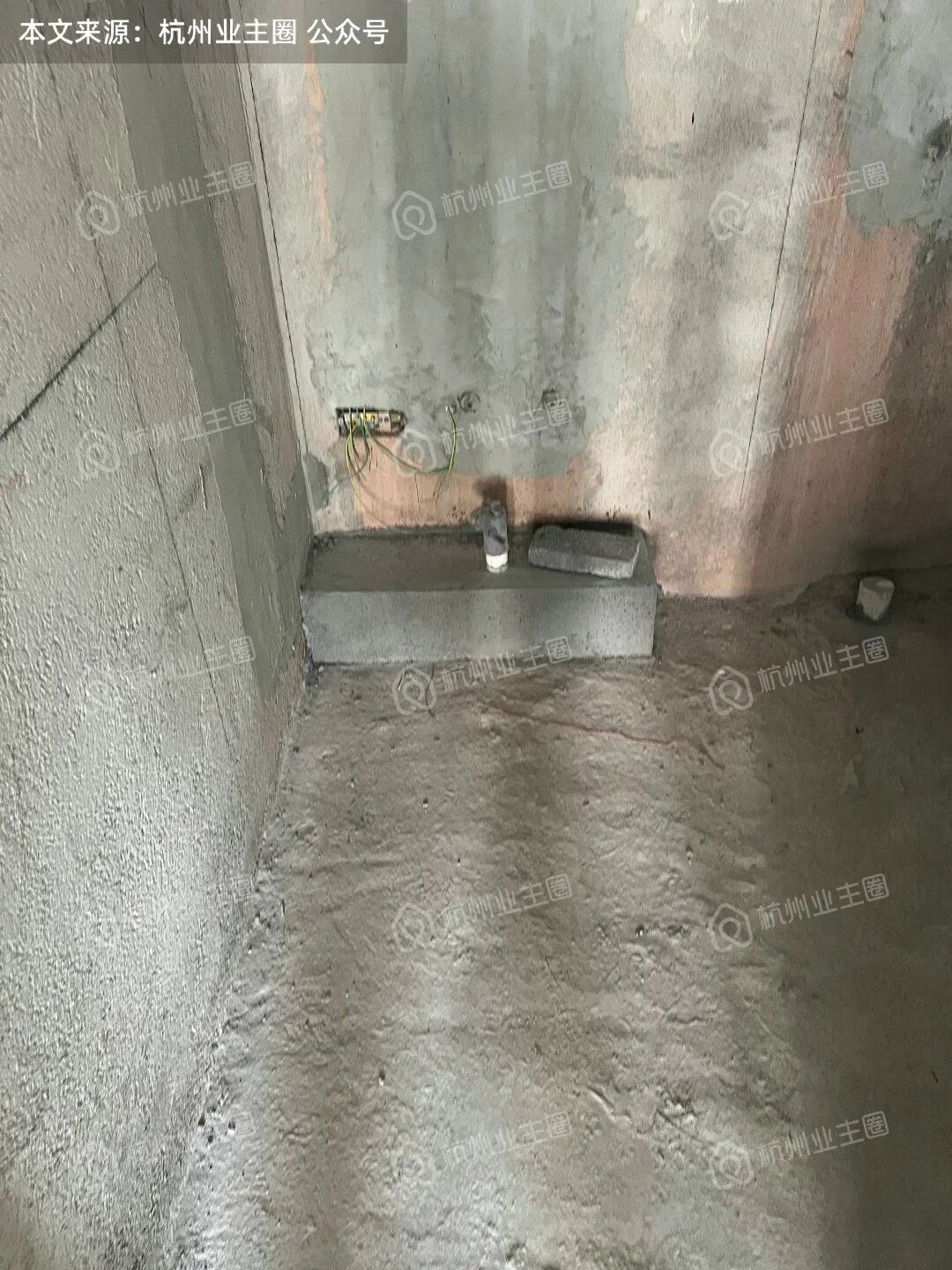

通过墙面填埋痕迹,可以发现其冷水管、热水管、等电位都各自开槽预埋。而且在厨房、卫生间顶面未做吊顶区域,可见其大部分电管为浇筑预埋。

不过,我不太理解:

电管浇筑预埋、管线各自开槽的设计可以看出开发商一开始花了人力、精力想做好的品质,可偏偏某些地方的末端穿管用了波纹管道。

就这么点地方的材料,为何要省?这也省不了多少钱吧?
